施工组织设计
一 施工技术方案
二 质量确保方法
三 安全文明施工确保方法
四 工期承诺及确保方法
五 施工关键工序
六 施工现场平面部署
七 劳动力安排计划及方法
附表:
一 施工技术方案

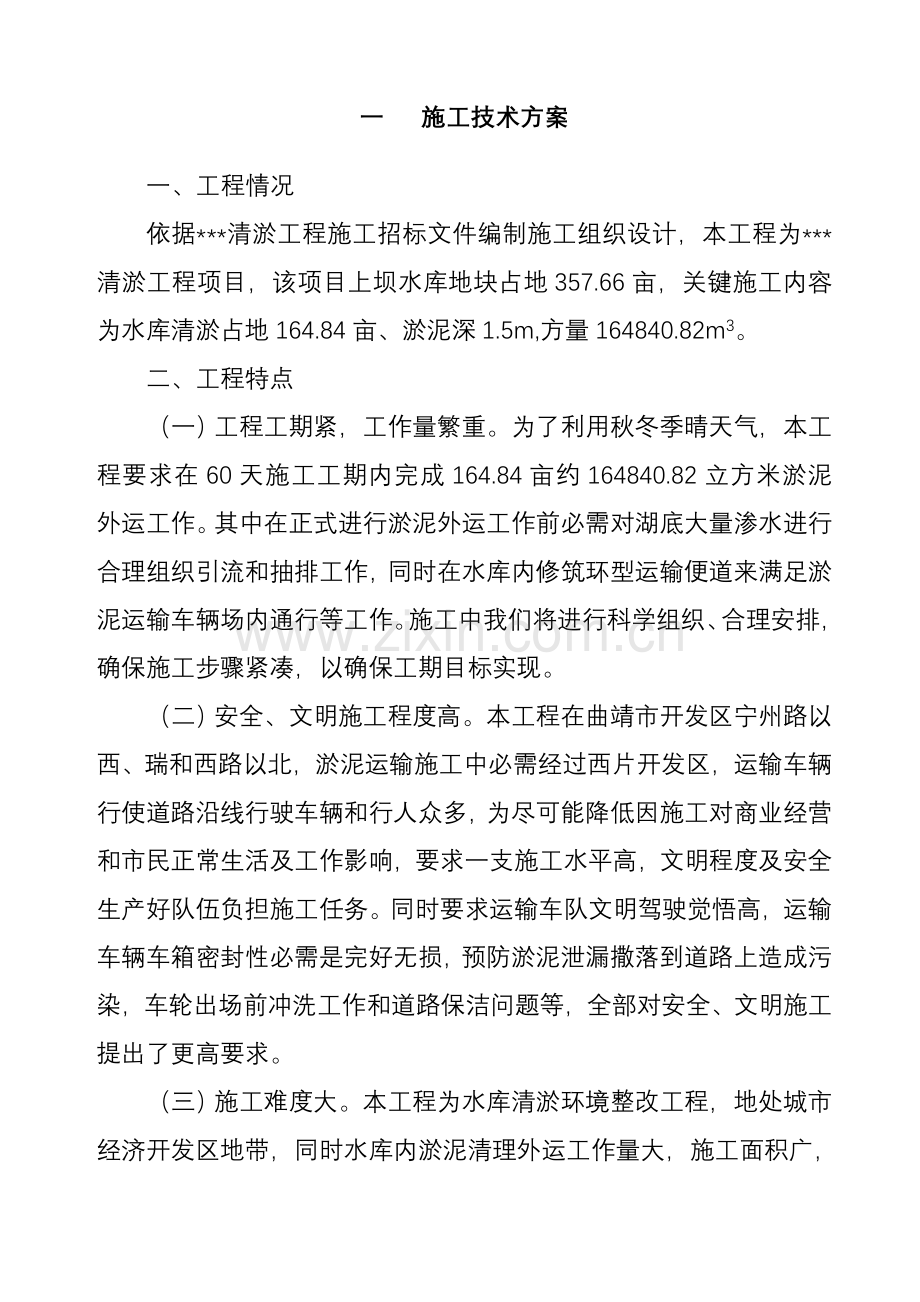

一、工程情况
依据***清淤工程施工招标文件编制施工组织设计,本工程为***清淤工程项目,该项目上坝水库地块占地357.66亩,关键施工内容为水库清淤占地164.84亩、淤泥深1.5m,方量164840.82m3。
二、工程特点
(一)工程工期紧,工作量繁重。为了利用秋冬季晴天气,本工程要求在60天施工工期内完成164.84亩约164840.82立方米淤泥外运工作。其中在正式进行淤泥外运工作前必需对湖底大量渗水进行合理组织引流和抽排工作,同时在水库内修筑环型运输便道来满足淤泥运输车辆场内通行等工作。施工中我们将进行科学组织、合理安排,确保施工步骤紧凑,以确保工期目标实现。
(二)安全、文明施工程度高。本工程在曲靖市开发区宁州路以西、瑞和西路以北,淤泥运输施工中必需经过西片开发区,运输车辆行使道路沿线行驶车辆和行人众多,为尽可能降低因施工对商业经营和市民正常生活及工作影响,要求一支施工水平高,文明程度及安全生产好队伍负担施工任务。同时要求运输车队文明驾驶觉悟高,运输车辆车箱密封性必需是完好无损,预防淤泥泄漏撒落到道路上造成污染,车轮出场前冲洗工作和道路保洁问题等,全部对安全、文明施工提出了更高要求。
(三)施工难度大。本工程为水库清淤环境整改工程,地处城市经济开发区地带,同时水库内淤泥清理外运工作量大,施工面积广,水库内渗水量大,不可预见原因很多,水库内渗水合理组织排放较困难,其它等等多种原因,大大增加了本工程施工难度。施工中做到合理组织安排,才能确保工程有序进行。
三、施工条件
(一)施工期限:我企业经认真研究施工设计资料,经过对***清淤工程施工现场具体踏勘,依据我企业实际施工能力和以往类似工程施工经验,认真对施工方案进行优化后,以60天作为我们施工投标控制工期。
(二)施工场地:施工场地在曲靖经济开发区内,周围有住宅小区等公共场所区域,在施工用地上除了水库内作业场地没有其它回旋余地,而且对现有道路不能造成破坏。
(三)交通组织难度大:本工程在交通要道和人口众多宁州路以西,场外运输路线是从宁州路施工出口经宁州路抵达弃土场。在场内为降低便道修筑费用,尽可能利用宁州路,将造成运输车辆交叉干扰等,所以,我们将根据水库内分区清淤情况分别组织交通和采取对应强硬有力方法。
(四)根据招标单位要求。同时考虑到***清淤工程施工现场线长面广特点,我企业已准备了两台120KW发电机组,以备临时照明和排水使用。
(五)为确保该工程质量达成合格标准,达成很好美化环境效果,特制订此施工组织设计,并制订出适宜施工方案和采取强有力施工确保方法,以确保优质、高速完成该项目标建设任务。
四、本工程施工中关键特点及关键施工技术问题
本工程关键施工内容为***清淤工程,施工范围尤其广,上坝水库地块占地357.66亩、水库清淤占地164.84亩、淤泥外运量很多,达164840.82立方米,这两大数值指标及城市内对安全和文明施工高要求等组成了本工程关键特点。所以怎样处理场内淤泥和泥浆搜集和挖运装车、场内运输车辆有序通行、水库内关键结构物保护、湖底渗水合理组织排放问题、外运路线合理选择和沿线道路保洁问题和弃土场地安全选择等组织和技术问题,是确保工程顺利进展关键和难点。为此我们将关键搞好以下施工工作:
1、为处理好场内淤泥和泥浆搜集和挖运装车问题。我们对流动性大泥浆采取泥浆泵强抽排到混凝土罐车罐中拖运到选定好弃土场内;而对塑状淤泥部分则采取推土机对淤泥进行粗步搜集拢堆,再采取挖掘机直接挖装上车。
2、因为施工范围很宽广,为深入搞好场内运输车辆有序通行,我们将整个上坝水库清淤范围进行分区,同时在水库内修筑约1m厚宽12m砖渣环型施工主便道及分支便道(见交通组织方法)。
3、针对水库内关键结构物位置,因为基础多年被水浸泡侵蚀,地基肯定被软化,清淤施工中将关键对这些位置进行加强保护,首先依据基础类型、材质、受力状态等原因综合考虑,需要加固部位先行加固,然后再采取人工逐层下清,杜绝在结构物基础位置采取挖掘机和推土机等机械直接进行清淤工作。
4、本工程在进行淤泥清运施工中另一个对进度和施工难度影响较大问题是湖底渗水排放方面,因为整个上坝水库地势底洼,地下水位较高,使淤泥含水量很高,造成淤泥外运工作难度加大。为此必需对整个上坝水库湖底统一进行施工计划,分区组织排水,开挖对应临时排水沟,合理组织渗水集中采取强排放处理。
5、上坝水库清淤工程关键外围工作是选择好最合理外运路线,同时搞好运输道路沿线保洁工作是重中之重。我们将选择密封性好渣土运输车辆,并在车箱内铺上定制塑料袋以防淤泥泄漏污染道路及周围环境。工地出口处和弃土场出口处全部集中建立洗车平台,同时在运输路线全程中安排流动性保洁人员立即清扫。运输路线选择经晚报大道后上通行能力强二环线直接向北抵达弃土场。
6、弃土场地选择在施工中是最轻易被忽略方面,但也是轻易发生安全事故地点。因为本工程淤泥清运淤泥是在上坝水库中沉积多年后形成,可能含有有毒物质,在我们选择弃土场时不选择以后将作为耕植地区域,以避免有毒物质污染耕地及农作物,同时淤泥在弃土场易造成水土流失,所以在选择弃土场时全部选定无居住房屋山坳作为泥浆和淤泥弃土场,并对弃土场范围内全部管线等进行对应迁移,确保弃土场安全。
五、交通组织方法
上坝水库清淤工程在经济技术开发区,在施工场外,淤泥运输车辆将经过宁州路向弃土堆置处运输,在施工现场为降低便道修筑费用,多种原因影响全部给上坝水库清淤工程施工带来了很大交通组织难度,所以施工中必需采取合理方法,确保本工程施工车辆通行有序,确保沿线单位及居民正常生产生活是本交通组织关键考虑问题,基于此,我们拟取以下组织方法:
1、组织标准
施工方案和交通分流是不可独立考虑两部分,这两部分是相辅相承。
2、具体实施方案
依据以上组织标准,在经过认真分析后,制订以下实施方案。
1.在施工区域内水库内中间位置铺筑1m厚宽12m环形干砖渣施工主便道使运输车辆在场内能够单向行驶,避免场内堵车,以确保正常通行。
2.在场内施工主便道上派专员负责车辆指挥和引导。
3.在场外加强和公安、交通部门协商,选择经宁州路抵达弃土场这条路线作为运输路线。
4.加强自己车辆管理和车辆分流,主动配合协调处理好施工车辆和社会车辆之间矛盾,施工车辆尽可能错开社会车辆通行高峰期,减小交通压力。
3、实施确保方法
1.和公安、交通部门主动配合,组织、配置专职人员负责交通安全管理。
2.淤泥施工外运时间考虑和道路社会车辆通行高峰期错开,尽可能在上、下班高峰期停止外运工作。
3.要求全部运输车辆驾驶员必需严格根据选定运输路线通行。
4.加大宣传力度,在各施工点悬挂安全标志,包含安全标牌、警示灯,在醒目处悬挂相关安全内容横幅、口号,雨天做好防滑方法,夜间施工搞好照明,并设置红灯警示,在开挖沟槽顶面用钢板搭设临时便桥方便相邻居民顺利通行。
二 质量承诺及确保方法
上坝水库清淤工程是我企业关键工程项目,所以搞好质量和文明施工尤为关键。在施工过程中,我们将严格实施企业“质量第一,科学管理,规范作业,用户满意”质量方针,落实ISO9002国际质量体系认证精神,对工程实施全方面质量管理。
1、质量目标及承诺:达成一次性验收合格标准,若我企业达不到所承诺质量标准,除负担全部返工费用外,我企业愿接收协议总价1%罚款。
2、质量控制标准和制度:
为确保目标实现,质量控制遵守“以人为本”、“预防为主”标准,并制订严格周密管理制度,确保质量达成要求。
2.1标准
工程质量控制遵照“预防为主”标准,坚持对质量进行事前控制,将质量事故消亡在萌芽阶段。
质量评定坚持实事求是,严格内部检验,一切以数听说话,严禁凭想象办事。
2.2制度
(1)全员培训和教育制度
人是控制质量关键。培养全体职员敬业精神,主人翁责任感,增强凝聚力,在工作中做到心往一处想,力往一处使。同时加强岗位所需知识和技能培训,确保职员工作能力。
(2)持证上岗制度
对施工中关键岗位和特殊工种必需持证上岗。本工程需持证上岗有:质检员、测量员、施工机械操作手、电工、施工员、预算员等。
(3)施工前技术交底制度
工程开工前,技术责任人、施工员、质检员、测量员进行设计意图、施工方法、操作规格、验收标准、安全知识及其它注意事项交底。每道工序开工前,施工员应对施工班组进行现场技术交底,确保质量控制每个要求落实到每个人身上。
(4)工序自检制度
每道工序完成后,施工员应会同专职质检员对工序质量进行自检,并做好对应统计,对自检未达成标准,果断返工,不得进入下道工序。
(5)交接班制度
每班组交接班时应做好交班统计,使接班人员能立即、全方面、正确地了解工地情况。
(6)提请施工质监部门检验制度
各工序自检达成要求后,立即提请监理、业主及质监站等相关人员进行检验验收,经过层层质量把关,确保工程达成合格标准。
(7)质量奖惩制度
企业和项目部、施工队等层层签署质量目标责任书,和经济挂勾。做到奖惩分明,严格兑现。
(9)质量回访制度
对已完成工序质量进行跟踪、监测,出现问题立即整改,并做好统计,进行分析为提升以后施工水平提供经验指导。
3、质量技术标准
本工程采取施工质量验收标准为设计文件及其它国家标准。
4、质量确保方法体系
建立完善质量确保体系,由企业总工牵头,质检科具体负责,项目部设技术责任人,并明确各分项工程施工技术责任人,对工程质量进行全方面检验督促,质量确保体系以下:
质量确保体系框图
5、项目部管理职责:
5.1项目质量管理机构图:
质量管理机构图
5.2质量控制过程:
5.3文件和资料控制:
项目部资料员负责文件和资料控制,确保文件和资料完整性、正确性和有效性。对于往来多种文件和资料,资料员须进行收、发文登记、编号。对于原稿,要有编制、审核、同意人署名;复印受控文件资料时要由经理署名许可。
5.4 过程控制:
(1)测量:施工前期建立导线和高程施工控制网,必需在自己反复校核,并将相关结果报请监理和业主认可后,方可作为施工测量依据进行使用,而且要做好定时校验和护桩工作,施工测量中要坚持复测制度,降低错误。
(2)水库内关键结构物基础部位加固安全保护:
针对地基基础多年被水浸泡侵蚀可能出现不一样程度软化情况,依据基础类型、材质、受力状态等原因及探槽结果综合考虑,提出切实可行安全加固方案,报监理、设计、业主同意后组织实施。对需要加固部位先行加固,清淤施工中将关键对这些位置加强保护,同时在周围进行清淤工作时对结构物基础做好监测工作。
(3) 湖底淤泥清运工程: 上坝水库清淤工程施工难点在于湖底淤泥清运工作,为确保湖底清淤根本,在采取推土机清理后,立即安排人工清理洁净,同时将地下水引流到开挖排水沟内聚集,用抽水机排出湖外。
6、冬季、雨季施工质量确保方法
冬季、雨季对日常施工会产生一定影响,为使整个施工过程能够连贯下去,要充足考虑这些原因。
(1)时刻注意天气预报和天气改变情况,如遇雨天提前采取防雨和雨天施工方法,以确保工程施工正常进行。
(2)因本工程水库内清淤外运工程量较大,所以要抓住晴天,要尽可能避开雨天。要保持现场排水设施通畅。
(3)低洼地段、深挖地段和地质不良地段位置,避开雨季施工。
(4)做好现场材料库防雨、防潮工作,仓内材料堆放,必需垫离地面30厘米,仓外必需有疏通雨水设施,以确保排水顺畅。
(5)对易受冻设备,如水、油管路做好防寒过冬检验,整修和防护,以确保冬季施工需要。
(6)加强各项温度测量及冬季施工各项工作,且有专员负责统计、检验。
7、质量检验程序及质量管理机构对质量进行管理运转方法框架图以下。
质量管理机构对质量进行管理运转方法:
技术工艺设计
微机数据核实
试验室配比设计
试验室配比设计
施工责任人审核
监理工程师审批
质检科监督
现场施工
不合格
符合设计
要求
质量管理检验程序框架图:
报监理工程师同意开工
质检科派人全方面检验验收
每道(步)工序完工后
施工人员自检
填报质量验收单
报请监理工程师验收
进入下一个分项工程步骤
监理工程师进行验收
质检科派人检验
对关键工程进行旁站
合格
不合格
不合格
不合格
不合格
不合格
合格
合格
合格
分项工程已完工
监理工程师进行检验
合格
三 安全文明施工确保方法
一、安全施工确保方法
“安全责任重于泰山”,安全生产是实现工程质量优良确保,同时也是提升工作效率确保,而上坝水库清淤工程在曲靖市经济技术开发区,安全生产尤为关键,在上坝水库清淤工程施工中我们将加强安全意识,严格遵照操作规程,建立安全确保体系。具体以下:
1、明确安全目标:按建设部颁发《施工现场综合考评试行措施》和《建筑施工安全检验标准》(JGJ59—99)进行管理,组织施工,创建“文明安全工地”,确保安全无事故。
2、建立安全生产岗位责任制,项目经理对安全工作全方面负责,项目经理部各级责任人应把安全当头等大事来抓,认真落实实施国家相关劳动保护和安全生产各项政策法规。
3、建立安全生产责任制,明确安全生产责任,签署安全生产责任状,强化全员安全意识,切实落实“安全第一,预防为主”方针。
4、开工前,项目部全体人员及劳务人员进行一次安全生产教育,每个月召开一次安全专题会议,每日安排工作前先讲安全问题,会会讲安全,时时讲安全。
5、设置专职安全员,实施安全值班制,巡查工地生产安全,检验落实安全设施,监督安全方法实施。
6、安全员必需对每项施工任务进行安全交底,交底应有书面资料交接人签字,天天对各施工部位进行安全检验,发觉问题立即处理,消除隐患。
7、施工现场关键出入口设置警示牌,建立警卫制度和现场保卫制度。
8、多种机械、电器设备必需由专员操作,持证上岗。
9、配置专职电工对多种电器设备在使用前进行检验,确保设备安全运行。
10、现场临时用电应按要求统一架设和维护,设置漏电保护器,多种电器开关需设箱加锁,实施“一机一闸,一保护器”,并由专职持证电工负责管理,夜间有足够照明。
11、供电系统采取接零保护,凡工地使用施工机具电器设备金属外壳,采取接零保护,集中用电处需反复接地。
12、施工现场全部配电箱、开关箱每个月定时检验和维修,工作时,必需带、穿好绝缘用具和工具,维修时,必需将其前一级对应电源开关分闸断电,并悬挂停电标牌,严禁带电作业。
13、施工现场沟槽两边、电工房、油料库等相关地点设置安全警示标志。
14、施工人员必需配戴安全帽并持证上岗。
15、电工、焊工等特种作业人员凭证上岗。
16、道路路面渣土清扫工人上班一律外穿反光背心,使过往车辆驾驶员谨慎、缓慢通行。
17、雨天施工搞好排水及防滑方法。
18、派专员指挥施工车辆出入,预防施工过程中交通事故发生。
二、现场文明施工方法
此次施工上坝水库清淤工程曲靖经济技术开发区,对现场文明施工提出了更高要求,同时也是对我企业文明施工一大考验。我们将严格根据《云南省建筑施工现场综合考评》和建设部颁发《建筑施工安全检验标准》(JGJ59-99)中文明施工要求组织施工。
(一)文明施工:
为顺利施工任务,施工现场应注意文明施工,树立良好企业形象,施工中应注意:
1、施工现场由施工单位围挡采取封闭组织施工,利用宁州路大门处作为进入工地出入口,并派专员守卫,方便施工材料和渣土运输车辆进出工地。
2、施工工地在大门显著处设置施工标牌,标牌上注明工地名称、建筑面积、建筑单位、设计单位、施工单位、监理单位、工地责任人、开、完工日期等,字体正确规范,工整美观。
3、依据上坝水库清淤工程特点编制有针对性施工安全、保卫消防、环境保护技术方法和文明施工、材料节省等管理要求。
4、施工现场实施限额领料,材料进、出场查验等制度。
5、施工现场材料分类有序码放,降低必需损坏和浪费。
6、施工现场临时设施搭设做到部署合理、搭设整齐、场地清洁,水、电管线有条不紊。
7、施工现场节省用水、用电,消亡长流水和长照明灯。
8、工地食堂内外要整齐,炊具用具必需洁净,无腐烂变质食物确保饮食卫生。
9、果断实施政府三个令,要求民工自觉办理暂住证等相关证件,清退“三无人员”。
10、做好常常性文明施工教育工作,并成立工地文明生产领导小组,负责检验、督促各项文明施工工作实施情况。
12、在施工中发觉文物立即向指挥部和文物部门汇报,做好保护文物工作,杜绝破坏文物事件发生。
(二)环境保护
环境保护是中国一项基础国策。我企业将和环境保护部门联合协调,控制施工水污染,降低粉尘对空气污染,降低噪音污染,预防水土流失,保持生态平衡,发明良好环境。
1、实施环境保护目标责任制,把环境保护指标以责任书形式层层分解到相关单位和个人,列入承包协议和岗位责任制,建立一支懂行善管环境保护自我监控体系。项目经理是环境保护工作第一责任人,是施工现场环境保护自我监控体系领导者组织者。
2、组织全部施工人员学习环境保护知识,提升全体职员环境保护意识,并自觉遵守国家和地方全部相关控制环境污染法律和法规。
3、加强施工现场粉尘、噪音、废气监测和监控工作,立即采取方法消除粉尘、废气和污水污染。
4、具体方法:
A、预防空气污染:
a、保洁工作我们从源头抓起,工地出口处和弃土场出口处全部集中建立洗车平台和铺垫麻袋方法,预防车轮和车身带泥出场洒落到路上造成污染。
b、运输车辆选择方面我们将选择车厢密封性完好渣土运输车辆,同时挖机装淤泥前在车箱内人工铺上定制塑料袋以防淤泥从后挡板缝中泄漏污染道路及周围环境。
c、同时在运输路线全程中安排流动性保洁人员对不慎洒落泥土立即清扫。
d、晴天工地用洒水车洒水,降低扬尘。
e、水泥和其它易飞扬细颗粒散体材料运输时,给予遮盖或合适洒水;
B、预防水污染
a、施工生产、生活污水应有组织地排入就近下水道,严禁流出施工区域、污染环境。
b、施工现场存放油料时必需对库房进行防渗处理,预防油料滴、漏,污染水源。
c、工地厕所派专员管理、定时对周围喷药消毒,以防蚊蝇滋生。
C、预防噪音污染。严格控制人为噪音,限制高音喇叭使用,晚间22:00~早晨7:00,限制有噪音工作实施,最大程度地降低噪音扰民。
D、水库内泥浆严禁直接排放到市政排水系统中,采取挖设泥浆沉淀池处理后,再排出。
四 工期承诺及确保方法
一、总工期
我们在认真研究了施工图纸和对现场进行具体踏勘后,结合自己实际情况将施工组织进行优化设计后,确定施工总工期为60天工期内按时完工。本着优异、合理、可行标准进行编制。并将本工程划分为四个分区对施工人员、施工材料、施工机械进行组织,具体计划安排见“施工进度计划横道图”。
二、工期承诺:我企业郑重承诺,严格遵守招标文件工期要求,按60日历天编制施工进度计划,按时完工,每提前一天奖励1000元,每延误一天按1000元处罚,以这类推,奖罚款不超出协议总价2%。
三、进度计划确保方法
为了确保上坝水库清淤工程施工进度,我企业和项目部为确保在我们承诺工期内完工,特采取以下方法:
1、组织方法
1.1、从企业上下统一思想,成立以企业经理和总工程师为首上坝水库清淤工程关键建设领导小组,加强组织领导工作,领导小组常驻现场办公。
1.2、在企业范围内统一调配人力、物力、财力、并把上坝水库清淤工程列为我企业下六个月关键突击施工项目,优先确保本工程需求。
1.3、企业质安科、材料科、设备科、财务科为项目提供技术、设备、材料保障及资金周转,对上坝水库清淤工程项目给以优先政策。
1.4、项目对专业技术人员实施岗位责任制,各人员分工明确,对工程进度、质量管理层层负责,项目部制订各项规章制度,对因非客观原因造成施工进度拖延技术、生产人员给不一样程度处罚。
1.5、项目部对工程作充足而又细致准备工作,并对生产人员进行进度、技术、质安等全方面技术交底工作。
1.6、组织专业化作业队伍,采取分区大流水及平行作业法,
1.7、工程施工实施三班连续作业,节假日采取加薪特殊方法留住作业人员,确保工程连续作业。同时在民工工资发放方面做到按时间发放,不拖欠民工工资。
2、技术方法
2.1、严格根据施工规范和验收标准组织施工,熟悉施工图纸,按图施工,各分部分项工程质量确保一次达优,不因工程质量返工而延误时间。
2.2、严格根据编制施工进度计划安排施工,各分部分项工程施工进度落实到人,天天进行检验,发觉滞后果断进行调整。
2.3、分段组织验收,立即填写各项技术资料,做到一次合格,缩短分部分项间歇时间,立即提供下一道施工施工作业面。
2.4、充足利用各工作面,搞好各分项工种配套安排,合理布局,科学安排,现场管理,以确保流水施工畅行。
2.5、因为上坝水库清淤工程工程量大、工期紧特点,将尽最大可能提升工程机械化施工程度,并在机械选择上配置最精良装备,以高效率机械来完成预定任务。
2.6、采取以下方法提升机械设备利用率和完好率,充足发挥机械设备功效。
(1)在全企业范围内挑选经验丰富,操作技术水平高、含有高度责任心机械操作工进场施工。实施定员定岗,机操工工资奖金和其操作机械设备完好率和利用率紧密挂勾。
(2)根据企业《设备控制工作程序》要求,对施工设备认真进行例行保养,严格实施交接班制度。交接班时,前班机操工如实填写交接班统计,真实地反应机械设备运行情况。
(3)施工设备关键维修人员做到二十四小时轮番值班。
2.7、应用全方面质量管理和质量统计技术,发挥验证过程能力和产品质量确保能力,立即发觉潜在不合格原因并分析原因,制订和采取预防方法,避免不合格产品出现。
3、管理方法
3.1、对上坝水库清淤工程项目进行全方面质量管理,工作责任到人,确保工程全过程得到有效控制,在确保质量前提下确保工期。
3.2、应用现代施工技术和方法,以科技促进确保质量和进度。
3.3、编制施工进度计划时,充足考虑本工程施工条件、气候环境及业主要求,并结合企业具体情况,统筹安排,合理组织流水和立体交叉作业,使施工进度计划含有较强科学性、合理性、预见性、可行性和适用性。
3.4、建立每七天例会制度,举行和业主、设计、施工单位联席会议,立即处理施工生产中出现问题,加强预见性,努力争取把阻滞进度多种原因消除在萌芽之中。并在施工项目部内部做到天天召开生产调度会,要求项目经理亲自主持,全部施工管理人员和各个车队长均参与。
3.5、以业主确定施工总进度计划为目标,以控制关键线路节点日期为主干,以滚动计划为链条,确保计划衔接、稳定和均衡,对计划实施全过程有效控制。施工进度计划控制步骤详见下框图。施工进度计划控制步骤框图
施工总进度计划
日作业卡
月、周作业计划
日作业计划
检验结果分析
日作业计划实施
日作业计划实施检验
实施次日作业计划
月、周资源需用计划
日资源需用计划
计划受挫、提出对策
修改施工方案
改善作业条件
调整作业计划
优化资源配置
3.6、加强季节性施工管理,针对雨、严寒等不一样自然条件,采取对应技术组织方法,为确保工期质量目标发明条件。
3.7、做好外部交通组织工作协调好车辆行驶路线,发明良好通畅施工作业外部环境。
4、水库底淤泥清理工程中机械和车队间协调方法
本项目工程量大、工期紧,参与施工机械和运输车辆多,所以项目经理部是否能充足协调好机械和运输车辆相互关系,有效利用作业面,有条不紊地进行协调作业,已成为实现工期目标关键,为此,我们采取以下协调方法:
4.1、建立项目经理负责湖底淤泥清理工程、运输车辆管理、安全文明施工、湖底临时排水沟工程施工协调会议制度,由项目工程、技术、质安、物资、结算等部门责任人及各专业队责任人参与会议。
4.2、协调会议由项目工程科组织,项目经理主持,定时召开。依据施工进度计划、形象进度和大立体交叉作业实际情况,立即处理交叉作业中包含诸如施工条件、资源、成品保护等问题,确定后期进出作业面队伍及其人数和在作业上连续工作时间,需进出场机具设备和多种原材料,使交叉作业所需各项资源得以满足,然后估计后期需进场各项施工资源,方便项目各部门和作业队伍进行必需施工准备。
4.3、项目工程内部负责协调工作协调小组天天对各工序、各工种交叉、搭接作业进行检验监督,检验监督内容关键是协调会上布署和安排是否合理可行,是否得以顺利实施,并依据检验结果作好相关统计,向本部门提供分析原因,优化资源配置、修订施工计划依据,确保工期总目标实现。
5、项目部加强和周围单位关系协调。本工程为城市市中心湖泊清淤工程施工项目,施工内容关键为湖底淤泥清理工程,同时湖底淤泥在清运时肯定会发出异味,对周围环境带来一定程度污染,这么就要求我们必需在加紧施工同时,对周围居民做好宣传和解释工作。
五 施工关键工序
施工技术方案是依据国家和相关部门施工技术规范、标准、要求和设计说明,结合本工程具体情况和曲靖市市政专题建设指挥部相关招标文件及招标答疑纪要分部、分项进行编制。并对施工区域内进行对应分区部署组织施工。全部参与工程建设人员均将遵照安全文明施工要求,并严格实施。
(一)准备工作
1、为确保工程项目顺利实施,我企业拟组织以建设部项目经理为关键,含有丰富经验工程师为项目技术责任人施工项目经理部负担上坝水库清淤工程,并挑选曾数次承建过类似工程含有丰富施工经验技术管理人员。
项目经理部设工程科、综合科、机料科、计财科等。
具体组织机构图以下:
2、我企业在机械设备上对本工程承建作好了充足准备,我们不仅准备了如挖掘机、推土机、自卸车等通常施工机械,更为本工程配置了运输混凝土罐车进行泥浆运输和大型排水泵等本项目标专业机械,这些机械将依据工程进度陆续进场。(见“关键机械设备计划表”)
3、现场组织准备:抓好施工现场水通、电通(自备两台120KW发电机组)、电话通,搭好生产、生活设施,结合雨施做好水库内分区工作,挖好排水明沟,落实生产技术准备工作。
4、技术准备:在接到施工图纸后,各级技术人员、施工员,认真熟悉图纸,技术部门负责组织好图纸会审,发觉问题立即提出,主动争取和业主、设计、监理做好洽商,同时确定好各工序做法、尤其是为搞好安全、文明施工所需要各项技术方法和水库内关键结构物基础位置加固方法及清淤方案等。在得到监理和业主审核认可后,作为施工时依据。
5、我们依据本工程实际情况,对淤泥弃土场场地进行调查,并专题请示业主后,作好正式施工前期准备。
6、对要求密封性高渣土运输车车队进行洽商,并签定相关运输及责任协议,为搞好安全文明施工深入设置保护方法。
7、项目部加强湖底渗水有组织排放工作。上坝水库清淤工程施工前关键准备工作就是将水库内渗水经过湖底分区施工,开挖临时排水沟聚集渗水引流到积水坑后采取抽水机械集中强排出去。
8、施工前先对上坝水库四面现有排水管网调查清楚,并对排入口进行合理截流工作,同时合理组织引流到市政排水系统内。
(二)施工次序
1、施工主导思想
整个工程施工次序确定为先水库内分区开挖临时排水沟合理引流湖底渗水后进行水库内淤泥挖运施工,先局部后整体各区击破施工思绪。
2、施工主导思想实施
2.1先水库内分区开挖临时排水沟合理引流湖底渗水后水库内淤泥挖运施工,上坝水库内清淤面积约164.84亩,湖底淤泥清运量约164840.82立方米,施工工程量相当大,湖底标高很低,地下渗水量很大,施工中很至关关键是要合理组织好水库内渗水引流工作,只有做好了水库内渗水引流工作才能搞好淤泥拢堆、泥浆搜集、水库内砖渣施工便道修筑及延长使用时间,假如没有搞好水库内渗水引流工作,将造成水库内淤泥清运工作无法顺利进行。为确保立即将水库内湖水排干进行清淤工作,还必需切断上坝水库四面进水水源。在进行水库内渗水引流工作开挖临时排水沟同时修筑好水库内环湖砖渣施工便道。
2.2先局部后整体各区击破。对整个上坝水库清淤范围进行分区,依据现场情况大致上分为四个区域分步组织施工,先挖掘一区和三区淤泥,后挖二、四区淤泥,在完成各区淤泥外运工作后从二区开始向上坝水库施工便道方向后退反挖装车拆除砖渣施工便道,清除湖底其它杂物等。
(三)质量标准
达成业关键求合格工程标准。
(四)施工关键工序
1、测量施工
本工程施工面积达164.84亩,湖底高低起伏不平,前期湖底排水沟开挖必需确保水流顺畅,同时测量是做好工程量计量工作基础,做好测量工作尤为关键。
1.1依据业主提供导线控制点和高程控制点,在施工范围内建立一套完整导线控制网和高程控制网,并经监理和业主复核认可后,作为施工时控制测量放样依据;
1.2对经过复核认可导线和高程控制采取永久性保护方法,用砼加固以确保其使用中正确性。对导线点均采取永久性保护,避免施工时导线点毁坏,同时也要便于恢复;
1.3对使用导线点和高程控制点每七天校核一次,预防因为其发生改变引发误差;
1.4当原有导线点不能满足施工要求时,将对其进行加密,确保在施工全过程中,相邻导线点能够相互通视;
1.5施工前,对所使用经纬仪、水准仪、测距仪等进行校核,合格后方可投入使用;
1. 6建立测量复核制度,降低错误;
2、湖底渗水排水沟开挖和集中强排处理
本工程施工面积达164.84亩,因为地势底洼,地下水位较高,淤泥含水量很高,造成淤泥外运工作难度加大。为降低地下水位,减小淤泥含水量,使淤泥开挖外运工作顺利进行。必需对整个上坝水库湖底统一进行施工计划,分区组织排水,开挖对应临时排水沟,合理组织渗水集中采取强排放。
2.1在水库内中间位置首先采取挖掘机和推土机将淤泥在场内转移拢堆,开出一条有效宽度大于14米通道(包含两侧1米宽排水沟),此通道将作为修筑砖渣施工便道位置,然后在通道两侧分别开挖100cm*100cm主排水沟。
2.2每个分区依据现场湖底渗水情况,开挖分支排水沟,达成清淤位置无积水现象。
2.3当分支便道需要越过排水沟时将在沟内埋设2~3根D300铸铁管道,确保水系通畅。
2.4为愈加好降低淤泥含水量,挖装前在场内采取挖掘机和推土机相结合施工方法将淤泥进行拢堆,提升淤泥内含水水流梯度,立即降低含水量。
2.5经过排水沟将水集中流到东出口位置积水坑内沉淀,然后再采取水泵抽排到市政下水道内。
3、水库内环型砖渣施工主便道及分支便道修筑
因为施工范围很宽广,为深入搞好场内运输车辆有序通行,我们将在整个上坝水库湖底清淤范围内修筑水库内环型砖渣施工主便道,对各个分区范围内较宽位置将修筑部分分支施工便道,以确保淤泥运输车辆能抵达装运区域。
3.1、在水库内中间位置首先采取挖掘机和推土机将淤泥在场内转移拢堆,开出一条宽度为14米通道(包含两侧1米宽排水沟),通道两侧分别开挖100cm*100cm主排水沟。
3.2等通道位置老土晾干后再铺筑1m厚宽12m干砖渣,起到吸水和后续淤泥运输车辆承重道路。
3.3砖渣铺筑中采取推土机平整,成型后使用压路机压实。
3.4再铺筑分支砖渣便道时,做到不堵塞排水沟。
4、水库内关键结构物基础部位安全保护及加固。
因为基础多年被水浸泡侵蚀,地基基础可能出现了不一样程度软化情况,清淤施工中将关键对这些位置进行加强保护,首先依据基础类型、材质、受力状态等原因综合考虑,需要加固部位先行加固,然后再采取人工逐层下清,杜绝在结构物基础位置采取挖掘机和推土机等机械直接进行清淤工作。
4.1施工进场后对清淤范围内结构物基础进行标识,并挂上警示标牌,提醒清淤中将要关键注意地方。
4.2在基础旁边,采取人工进行探槽,了解基础情况和地基承载力情况。
4.3依据探槽结果,根据基础类型、材质、受力状态等原因综合考虑,提出加固处理方案,报监理、设计、业主同意后组织实施加固方案。
4.4待加固工作完成,进行必需养护工作。在周围进行清淤工作时对结构物基础做好监测工作。
4.5达成加固效果后,在基础周围采取人工逐层对淤泥进行清运,杜绝在结构物基础周围位置采取挖掘机和推土机等机械直接进行清淤工作。
5、上坝水库清淤施工中运输路线选择和保洁
因为本工程施工内容为淤泥外运工作,同时施工区在开发区,这么就要求我门对运输路线选择和文明施工引发高度重视。做到对外界交通干扰少,对道路污染小。
5.1运输路线选择宁州路施工出口经宁州路抵达弃土场。尽可能降低对社会车辆干扰。
5.2淤泥施工外运时间考虑和道路社会车辆通行高峰期错开,尽可能在上、下班高峰期停止外运工作。
5.3要求全部运输车辆驾驶员必需严格根据选定运输路线通行。
5.4对道路保洁工作我们从源头抓起,工地出口处和弃土场出口处全部集中建立洗车平台,预防车轮和车身带泥出场洒落到路上造成污染。
5.5运输车辆选择方面我们将选择车厢密封性完好渣土运输车辆,同时挖机装淤泥前在车箱内人工铺上定制塑料袋以防淤泥从后挡板缝中泄漏污染道路及周围环境。
5.6在运输路线全程中安排流动性保洁人员对不慎洒落泥土立即清扫。
6、弃土场地安全选择
在清淤外运施工中最轻易被忽略方面是弃土场地安全,往往也是轻易发生安全事故地点。
6.1上坝水库淤泥清运中淤泥是在上坝水库中沉积多年后形成,可能含有有毒物质,所以我们在选择弃土场时选择未来不作为耕植用地区域,以避免有毒物质污染耕地及农作物。
6.2因为土方外运中关键成份是淤泥,在弃土场易造成水土流失,造成污染,为预防流失在选择弃土场时我们全部选定无居住房屋及其它设施山坳作为泥浆和淤泥弃土场,
6.3对弃土场范围内全部管线等进行对应迁移,确保弃土场安全。
6.4为确保弃土场夜间施工安全,在弃土场配置发电机组,作为夜间施工照明电源。
7、湖底泥浆、淤泥清运工程
本部分是上坝水库清淤工程施工关键内容。
7.1在湖底排水沟开挖、水库内施工便道修筑、洗车平台建立和弃土场选定及安全建设等全部准备工作全部完成后开始按分区进行泥浆、淤泥挖装外运。
7.2待湖水排干后,派人工在水库内抽挖流水沟槽接入便道旁排水沟中。
7.3采取人工和机械配合进行泥浆搜集,集中流到泥浆池后再采取泥浆泵强排抽入混凝土运输罐车罐内,外运到弃土场。
7.4清理完泥浆后,依据实际情况将淤泥进行3—5天晾晒工作。
7.5在淤泥经过晾晒后,利用推土机和挖掘机相结合方法将淤泥尽可能转运到环形施工便道两侧。并将淤泥深入进行晾晒,达成挖运上车不能流动程度后,再进行第二次转运到场外。
7.6推土机和挖掘机无法将淤泥转运到环形施工便道两侧部分位置,采取修筑分支便道措施使运输车辆抵达装运区域。
7.7对全部淤泥运输车辆进行深入密封改造,底板和侧板采取整体钢板焊接而成。
7.8全部淤泥运输车辆每次抵达现场装运淤泥前,人工在车厢内铺装上定制塑料薄膜袋,预防淤泥在运输中从后挡板缝中泄漏。
7.9挖运时首先利用环形施工便道同时从一区和三区各安排5~6台挖掘机组织开挖装车。
7.10待一区和三区组织开挖完成后,再组织挖运二、四两个区域。
7.11对于结构物基础部位周围全部采取人工逐层对淤泥进行清运后,再经过推土机和挖掘机将淤泥进行第二次场内转运到运输车
