1、国电赤峰化工有限公司30-52尿素项目新鲜水、消防水储水池土建工程施 工 组 织 设 计第一章 工程概况、方案编制根据一、工程简况:1. 工程名称:国电赤峰化工有限公司30-52尿素项目新鲜水、消防水储水池土建工程2. 工程地址:内蒙古赤峰市元宝山区30-52煤化工项目厂区3. 主体构造:钢筋混凝土构造,水池容量3000立米,埋深-3.600米,两座。4. 质量规定:国家和部颁优质原则。5. 工 期:9月15日6月30日:285天。国电赤峰化工有限公司30-52尿素项目是国电集团化工项目,年产30万吨合成氨、52万吨尿素。厂区位于赤峰市元宝山区,赤峰市工业转型园区,交通便利,地理位置较好。当前
2、水、电以接通。场地地坪标高为483m左右,当前场地不需要进行平整。土质为一、二类土质,投标人自行考虑,地区地震基本烈度为7度。建设本标工程,由于为地下建筑,因而施工单位和交叉作业较多,技术规定很高。为此,规定本标段(主体工程)施工单位负责各关于分包单位现场协调工作,树立上道工序为下道工序、土建为安装创造条件思想,搞好本工程建设;涉及施工工序协调配合、提供必要施工条件并负责安全、现场文明施工组织协调工作。招标方已经规划建设好厂前区正式道路,投标方在工程施工中自行负责施工暂时道路。施工用水由招标方负责在施工区域内提供水源点,管道铺设由投标方负责。招标方已经规划建设好厂区主排水干管,施工单位应自行设

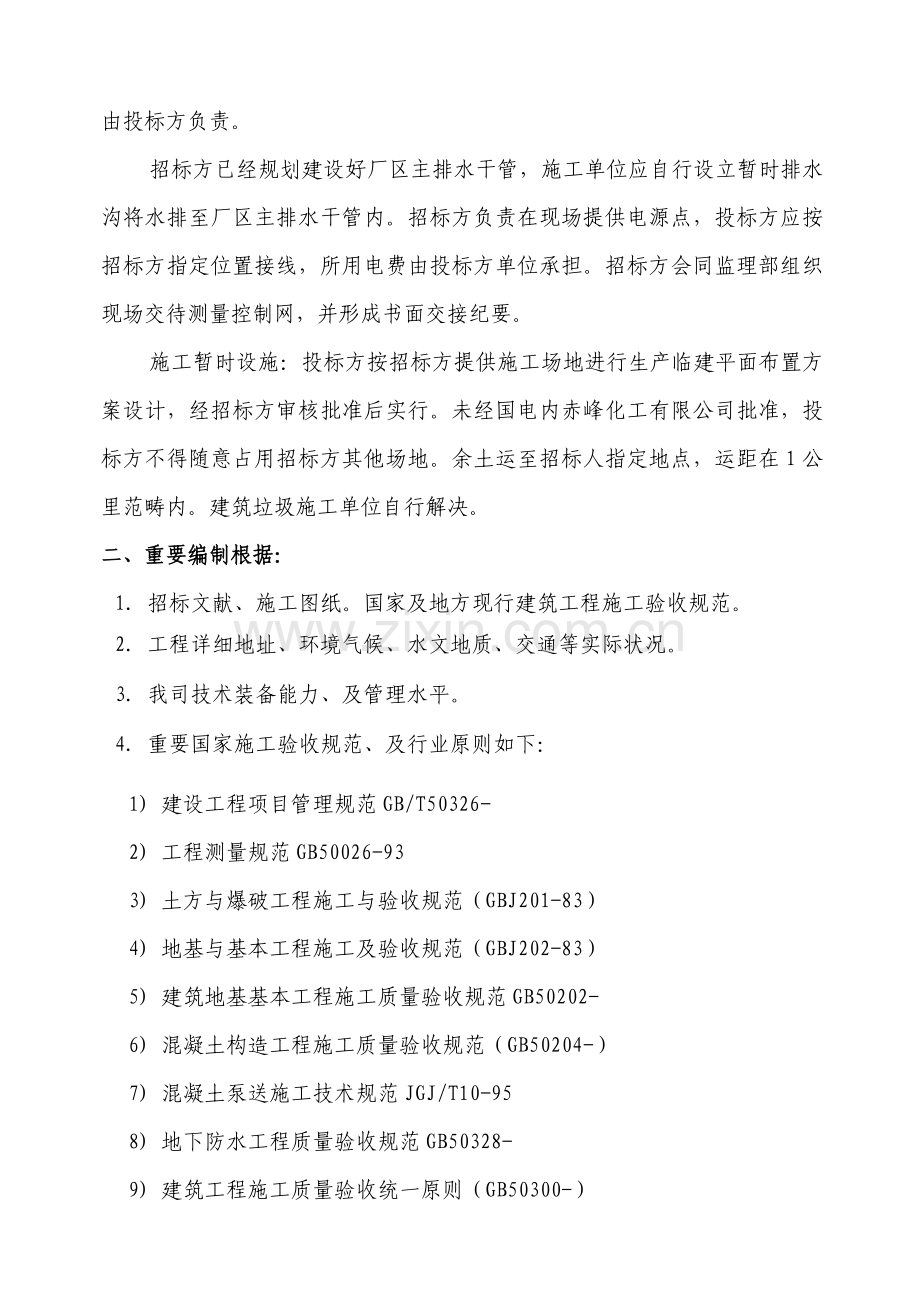

3、立暂时排水沟将水排至厂区主排水干管内。招标方负责在现场提供电源点,投标方应按招标方指定位置接线,所用电费由投标方单位承担。招标方会同监理部组织现场交待测量控制网,并形成书面交接纪要。施工暂时设施:投标方按招标方提供施工场地进行生产临建平面布置方案设计,经招标方审核批准后实行。未经国电内赤峰化工有限公司批准,投标方不得随意占用招标方其他场地。余土运至招标人指定地点,运距在1公里范畴内。建筑垃圾施工单位自行解决。 二、重要编制根据:1. 招标文献、施工图纸。国家及地方现行建筑工程施工验收规范。2. 工程详细地址、环境气候、水文地质、交通等实际状况。3. 我司技术装备能力、及管理水平。4. 重要国家
4、施工验收规范、及行业原则如下:1) 建设工程项目管理规范GB/T50326-2) 工程测量规范GB50026-933) 土方与爆破工程施工与验收规范(GBJ201-83)4) 地基与基本工程施工及验收规范(GBJ202-83)5) 建筑地基基本工程施工质量验收规范GB50202-6) 混凝土构造工程施工质量验收规范(GB50204-)7) 混凝土泵送施工技术规范JGJ/T10-958) 地下防水工程质量验收规范GB50328-9) 建筑工程施工质量验收统一原则(GB50300-)10) 建筑装饰装修工程质量验收规范(GB50210-)11) 给水排水构筑物施工及验收规范(GBJ141-90)1
5、2) 钢筋焊接及验收规范(JGJ18-)13) 钢筋焊接接头实验办法原则(JGJ/T27-)14) 普通混凝土配合比设计规程(JGJ55-)15) 普通混凝土用砂质量原则及实验办法(JGJ52-1992)16) 砌体工程施工及验收规范(GBJ50203-)17) 钢构造工程施工及验收规范(GBJ50205-)18) 屋面工程技术规范(GB50207-)19) 建筑防腐蚀工程施工及验收规范(GB50212-91)20) 建筑工程冬期施工规程(JGJ104-97)21) 建筑施工安全检查原则JGJ59-9922) 建筑施工高处作业安全技术规范JGJ80-9123) 建筑施工扣件式钢管脚手架安全技术
6、规范JGJ130-24) 建筑施工现场环境与卫生原则JGJ146-25) 建设工程文献归档整顿规范GB/T50328-第二章 总体布置、施工准备、施工筹划一、总体布置1、总 则:公司由主管经理直接负责、协调公司内部、及外部有关事宜。工程设一完整项目部,负责整个标段施工。项目部直属于公司,项目经理(建造师)专属本工程,并做到不转包工程、不拖欠工人工资,形成总体布置、高效优质基本前提。2、施工现场组织机构框图公司经理、及各职能部门公司总部项目经理(建造师)现场项目部技术负责人(项目总工)设备材料负 责 人财 务负责人实验、资料员安全员质检员土建、安装施工员(工程师)各 专 业 施 工 班 、组 长
7、(上述管理人员人员姓名、资格证、职称、经历详标书资格资料)3、施工管理目的 工期目的 保证招标文献有求工期内,完毕整个工程施工、验收。 质量目的 严格执行建筑工程质量验收统一原则GB50300-,保证一次交验达到优质工程。 安全目的 加强安全思想教诲,提高安全意识;防止为主,安全优先,杜绝伤亡事故。创立先进安全施工工地。 文明施工目的 严格按文明施工各项规定执行,遵循“中华人民共和国国电集团公司火电工程文明施工管理办法”,创立先进安全文明施工工地。 环保目的 认真贯彻建筑施工现场环境与卫生原则JGJ 146-,在保证工程质量和工期前提下,创立先进环保施工工地。二、施工准备1、 技术准备1) 成
8、立项目经理部,完善施工技术、安质、设备、物资、筹划、财务、资料室等人员编制,加强技术力量。2) 完毕承包合同签约之后,熟悉合同文本、图纸、相应规范,组织关于人员熟悉合同内容,领略设计人设计意图。3) 进行图纸会审,并整顿打印发放关于人员。编制作业指引书及重要部位技术交底。4) 编制施工机械、人力、材料组织筹划。5) 办理水准点和坐标控制点正式移送手续。2、 现场准备(经监理工程师批准后实行)1) 按平面规划建造现场办公室、职工宿舍、监理办公室和宿舍、厕所、库房、工地实验室、医疗服务室临建设施;2) 完毕现场暂时道路规划。联系施工用电,立杆架线或电缆引进现场。为了防止有时停电导致停工,工地准备发
9、电机以备停电应急之用。组织、准备施工用水,接通水电以满足施工和生活用水之用。3) 完毕场区内道路碎石碾压面层基本硬化,设立施工机械停放场、水泥、砂子堆放区,钢筋加工厂,砼搅拌站,模板停放场等临设。3. 设备准备 安装砼、砂浆搅拌设备;钢筋加工设备进场就位;小型工具等进场,准备塔式吊车;电子计量设备、实验设备安装。4. 材料准备组织重要材料货源,安排首批材料定货、进场,并报监理检查。混凝土重要采用、订购为商品混凝土。5. 其他事项准备1)、原材料、成品、半成品,及质量控制过程中需要做实验,应在监理工程师在场状况抽样送检;监理工程师另有规定者除外。2)、筹集劳动力,进行进场三级安全教诲,进行分工种
10、操作控制培训,办理关于保险等各方面手续。3)、制定工程技术、质量、安全、消防、保卫、筹划、经营、财务、设备机具、材料、现场文明、政治思想、生活福利后勤服务等一系列管理制度。三、施工总体筹划 施工进度筹划表 -见如下各某些相应图表 施工设备筹划表- 检查实验仪器筹划表- 施工人员进场筹划- 临设筹划用地表- 施工现场平面布置图-三.1 施 工 进 度 计 划 表分某些项工 程9月15日6月30日扣除冬季不施工135天,实际工期150天30天30天30天30天30天施工准备基本土方基本垫层水池底板池壁池柱、导流墙钢筋混凝土11月10日池顶钢筋砼零星工程及配合管道安装灌水实验4月10日6月10日土方
11、回填外观修正预备、机动工期调节时间6月30日清场、竣工验收三.2 劳动力筹划表 单位:人工种按 工 程 施 工 阶 段 投 入 劳 动 力 情 况0-7天7-20天21-50天51-120121-150普工152535515模板工771630钢筋工881620焊工25820砼 工04610瓦 工01110架子工05820机械手74603抹灰工00000油涂工00000电 工33320水暖工00000共计用工4262991818三.3 拟投入重要施工机械设备表(自有)机械设备名称型号规格台厂家制造年份功率KW塔机(垂直运送)QTZ-501江苏徐工45混凝土输送泵25m3/h145砼搅拌站:商砼插
12、入式振捣器HZ6X-505武汉恒新1.1插入式振捣器HZ6X-3520.75平板振捣器ZF15022.2钢筋切断机GQ401天津建科2.2钢筋弯曲机WJ40-112.0钢筋调直机GT4-1411.5交流电焊机CS-250A2济南吉利12.5直流电焊机ZX5-300S117.5钢筋电渣压力焊机HYS-630449.5木工圆盘锯(50cm)MJ1042河北日升4.0 木工刨床机(30cm)MB102G-112.2 履带式挖掘机1.2m3TX135D-62江苏徐工135 轮式装载机2.0 m3LW820G1156自卸汽车(土方)SGZ3256H4东风 170潜水泵D100(备用)WQ85-10-43
13、沈阳三维4潜水泵D65(备用)WQ25-10-1.551.5发电机(备用)PFWD 1001大连普阳100发电机(备用)PFGF 30130三.4 工地实验、质检、测量仪器设备表序号仪器设备名称规格型号单位数量备注1电子全站仪BTS-7002中文显示、程控台1自有2电子经纬仪DJD2-1GC中文显示、程控台1自有3自动安平水准仪徕卡NA2水准仪台1自有4砼试模150150150套3自有5量 筒20L只1自有6砂浆试模70.770.770.7套3自有7塌落度测定仪102030只1自有8砂浆稠度仪SC-145只1自有9工程质量检测器JZC2(多功能)套1自有10混凝土质量回弹仪HT-225个1自有
14、11维勃稠度仪VBR-1台1自有12砂浆稠度仪SC145台1自有13砂浆分层度仪 台1自有14混凝土贯入阻力仪 STHG-80台1自有15实验室电热烘干箱KH-45(KH-45AS)台1自有16托盘电子天平上海BL320S台1自有17原则筛套1自有18取土环刀套1自有注:材料检查、实验,砼、砂浆强度等现场不具备检测条件实验、检查,均按规定委托有资质建工检测实验中心进行。三.5 暂时设施布置及暂时用地表用 途单位数量位置暂时用电KW高峰值136见平面布置图暂时用水吨/天高峰值36(商混方案)见平面布置图暂时用地生活区:636办公区:100机械材料:300见平面布置图依照施工现场实际状况,对施工场
15、区设立2.0高钢围挡,在显要位置布置“五牌一图”,门口设门卫、值班室,施工现场设立项目部办公室、监理办公室,砼搅拌棚,砂浆搅拌棚,水泥库,木工棚,钢筋棚,材料库,活动室,淋浴室等,场地及路面硬化,暂时设施均按文明工地原则规定建设。施工现场平面布置图(见下页) (4)施工总平面图出入口门卫仓库现场办公室搅拌站输送泵模板电输送泵钢筋搅拌站厕所 第三章 重要施工方案、技术质量控制及保证办法施工测量:测量仪器:采用经纬仪、水准仪、塔尺、钢卷尺等测量工具,使用前必要经校验合格后方可使用。测量严格按照先拟定平面控制网后精准定位原则,平面控制网依照业主提供红线图及桩位坐标建立,经复核、鉴证承认并作好相应记录
16、。平面控制网建立和测设:按本工程特点布设成矫形控制网。矩形网采用导线法和增测对角线测量法测定。依照工程图纸提供人材及原清水池,将轴线投测到周边永久性建筑物上,并用经三角标记。各纵轴线以水向轴线为纵向复核轴线,以东向轴线为横向复核轴线。轴线平面测控,采用外控法。测量仪器要定人,定点负责使用和保管,并按操作堆积进行测量定位。为了提高投点精度,仪器要每月定期计量检查与校正。高程控制测量:以给水解决站设计标高0.000基点上,按三等水准规定引测高程,以满足施工测量和沉降观测需要。当垫层混凝土强度达到1.2N/mm2后来开始放线。用经纬仪将水池池壁、柱及进出水口轴线投至垫层上(弹墨线)。据此将底板外缘线
17、以进出水口基本线等逐个放出。 为检查垫层混凝土表面高程,对垫层表面(每25m2),用水准仪实测并标注实际误差值,以便对模板及钢筋安装高程作调节一、 基坑土方开挖、及技术质量控制 土方开挖采用挖掘机开挖、自卸汽车运送为主,辅以装载机倒运、人工修正、清理。 基坑开挖边坡最陡坡度控制土类别边坡坡度(高:宽)坡顶无荷载坡顶有静载坡顶有动载中密砂土1:1.001:1.251:1.50中密碎石类土(充填物为砂土)1:0.751:1.001:1.25硬塑轻亚粘土1:0.671:0.751:1.00中密碎石类土(充填物为粘性土)1:0.501:0.671:0.75硬塑亚粘土、粘土1:0.331:0.501:0
18、.67老黄土1:0.101:0.251:0.33 在软土基坑坡顶不适当设立静载或动载,需要设立时,应对土承载力和边坡稳定性进行验算,基坑支撑设计应满足下列规定:支撑应具备足够强度、刚度和稳定性。支撑部件型号、尺寸、支撑点布置、板桩入土深度、锚杆长度和直径等应经计算拟定;不妨碍基坑开挖及构筑物施工;支拆以便。支撑安装应遵守下列规定:需要支撑基坑,在开挖到规定深度时,应及时对基坑上部进行支撑,对下部边挖边支撑;设在基坑中下层支撑梁及土锚杆,应在挖土至该深度后,及时安装;支撑接点必要支紧或拉紧并牢固可靠。雨期施工时基坑开挖必要采用防止坑外雨水流入基坑办法,坑内雨水应及时排出。雨期施工当基坑边坡不稳定
19、期,其坡度应恰当放缓;对软土边坡应采用保护办法。 基坑土方应随挖随运,当采用机械挖、运联合伙业时,宜将适于回填土分类堆存备各用。 基坑开挖至接近设计高程,发现土质与设计不符或其她异常状况肘,应由施工、建设、设计单位会同研究解决办法。地基不得扰动,也不得超挖。当局部扰动或超挖过容许偏差时,应按下列规定解决,并做施工记录。地基因排水不良被扰动时,应将扰动某些所有清除,可回填卵石、碎石或级配砾石;地基超挖时,应采用原土回填压实,其压实度不应低于原地基天然密实度;出地基含水量较大时,可回填卵石、碎石成级配砂石;岩石地基局部超挖时超过容许偏差时,成将基底碎碴所有清除,回填低强度混凝土或碎石。基坑开挖至设
20、计高程后,应及时组织验收和进行下一工序施工、基坑验收后应予保护,防止扰动。 据地质勘察报告结合现场踏勘及本工程特点,采用机械放坡开挖,用机械挖至设计底标高处0.4米。 械开挖后余约400mm厚土层,采用人力开挖,挖到设计底标高,及整平。 考虑地表水排除,在基坑底板四周高排水沟,纵向方向每边设立二个集水坑,随时抽除积水,横向在中部起放坡,向两边排水,在基坑四周没截水沟.基坑开挖后,经地质、设计、监理等关于方面进行地基检查验收,合格后,及时进行基本垫层砼施工,防止雨水浸泡。土方开挖时,脸用挖机正铲挖土,从上端向另一端退,土方采用车运到建设方指定弃土地点。基坑质量应符合下列规定:天然地基应不被扰动,
21、地基解决应符合设计规定;基底高程容许偏差;当开挖土方时,应为20mm,当开挖石方时。应为20mm、-200mm底部尺寸不得妨碍构筑物施工,并不不大于施工设计规定;支撑必要牢固安全。二、基本钎探工艺、及技术控制(一) 材料规定 砂:普通为中砂。(二) 重要机具 人工打钎:普通钢钎,用直径2225mm钢筋制成,钎头是60尖锥形状,钎长1.82.1m;穿心锤(重10kg)。机械打钎:轻便触探器。其她:麻绳或铅丝、梯子(凳子)、手推车、撬棍(拔钢钎用)和钢卷尺等。作业条件 基土已挖至基坑(槽)底设计标高,表面应平整,轴线及坑(槽)长、宽均符合设计图纸规定。依照设计图纸绘制钎探点平面布置图,拟定钎探点位
22、置及顺序编号,按照钎探图及关于规定进行钎探并记录。钎探点布置根据设计规定,当设计无规定期,应按规范规定执行,参照下表。按钎探点平面布置图放线并撒白灰点。扦上每30cm预先划好横线。槽宽(cm)排列方式间距(m)深度(m)不大于80中心一排1.51.580200两边错开1.51.5不不大于200梅花型1.52.1柱基梅花型1.52.01.5,并不浅于短边(三) 操作工艺放钎点线就位打钎(记录锤击数)拔钎(检查孔深)灌砂施工办法和技术规定1、 按钎探孔位置平面布置图放线,孔位钉上小木桩或洒白灰点。2、 就位打钎:将触探扦尖对准孔位,再把穿心锤套在钎杆上,扶正钎杆,拉起穿心锤,使其自由下落,锤落距为
23、50cm,把触探杆垂直打入土层中。3、 记录锤击数:钎扦每打入土层30cm,记录一次锤击数。钎探深度如设计无规定期,普通按表“钎探点排列方式”执行,并做地基钎探记录。4、 拔钎:用铅丝将钎杆绑好,留出活套,套内插入铁管,运用杠杆原理,将钎拔出。拔出后用砖盖孔。5、 移位:将触探器搬到下一孔位,以便继续打钎。6、 灌砂:打完钎孔,通过质检人员和关于工长检查孔深与记录无误后,即进行灌砂。灌砂时每填入30cm左右,可用钢筋棒捣实一次。7、 整顿记录:按钎孔顺序编号,将锤击数填人统一表格内,笔迹清晰,通过专业技术负责人、专业工长、质检员、打钎人员签字后归档。钎探中若有异常状况,要写在备注栏内。8、 冬
24、雨期施工:基土受雨后,不得进行钎探。基土在冬季钎探时每打几孔后及时覆盖保温材料一次,不能大面积掀开,以免基土受冻。质量规定 钎探深度必要符合规定,锤击次数记录精确,不得作假。钎位基本精确,钎孔不得漏掉;钎孔灌砂应密实。成品保护 钎探完毕后,应做好标记,保护好钎孔,未经专业技术负责人、质量检查员、工长复验,不得堵塞或灌砂。注意质量问题 钢钎打不下去时,应请示关于工长或技术人员,恰当移位打钎,不得不打或任意填写锤数。记录和平面布置图探孔位置填错:将钎探点平面布置图上钎孔与登记表上钎孔先行对照。发现错误及时修改或补打。在登记表上用有色铅笔将不同钎孔(锤击数多少)分开。在钎探点平面布置图上,注明过硬或
25、过软孔号位置。遇有特殊地质状况,把尺寸标明,以便勘察设计人员或关于部门验槽时分析解决。安全办法 认真贯彻“安全第一,防止为主”方针,进入施工现场,必要遵守施工现场安全管理制度,戴好完全帽,禁止吸烟,提高职业健康安全意识。专业工长负责钎探实行,并做好原始记录。操作人员要专心施工,扶锤人员与扶钎杆人员要密切配合,以防浮现意外事故。三、 施工后期基坑土方回填技术、质量控制基坑回填必要在构筑物地下某些验收合格后及时进行。 支撑拆除应自下而上逐级进行,当基坑填土压实高度达到支撑梁或土锚杆高度时,方可拆除支撑。拔除板桩后孔洞应用砂填实。 雨期填土应经常检查土含水量,随填随压,防止松土淋雨。填土时基坑四周被
26、破坏土堤及排水沟应及时修复。但雨天不适当填土。 冬期填土,在道路或管道通过部位不得回填冻土,其她部位可均匀掺入冻土,其数量不得超过填土总体积15,且冻块尺寸不得不不大于15cm。 基坑填土质量应符合下列规定:回填土压实度应符合设计规定,当设计无规定期,回填土压实度不应低于90;地面有散水,不应低于95;道路通过部位其回填土压实度应符合国家现行关于原则规范规定;填土表面应略高于地面、清理平整,并利于排水。水池底板位于地下水位如下时,施工前应验算施工阶段抗浮稳定性。不能满足抗浮规定期,必要采用抗浮办法。位于水池底板如下管道,应经验合格后再送行下一工序施工。四、水池模板工程施工技术、质量控制 模板及
27、其支架应依照构造形式、施工工艺、设备和材料供应等条件进行设计。模板及其支架进行强度、刚度及稳定性计算,其中涉及支杆支承面积计算,受力铁件垫板厚度及与木材接触面积计算;拟定防止吊模变形和位移办法、模板及其支架在风载作用了防止倾倒构造办法,及各某些模板构造设计,各接点构造,以及预埋件、止水片等固定办法,隔离剂选用,模板拆除程序、办法及安全办法。 池壁与顶板持续施工时,池壁内模立柱不得同步作为顶板模板立柱。顶板支架斜杆或横向连杆不得与池壁模板杆件相连接。 池壁模板可先安装一侧,绑完钢筋后,分层安装另一侧模板,或采用一次安装到顶而分层预留操作窗口施工办法。采用这种办法时,应遵守下列规定: 1、分层安装
28、模板,其每层层高不直超过1.5m,分层留置窗口时,窗口层高及水平净距不直超过1.5。斜壁模板及窗口分层高度应恰当减少。 2、当有预留孔洞或预埋管时,宜在孔门或管口外径l/41/3高度处分层;孔径或管外径不大于200mm时,可不受此限制。 3、分层模楼板及窗口模板应事先做好连接装置,使能迅速安装。安装一层模板或窗口模板时间,应符合本规范第5.2.31条关于浇筑混凝土间歇时间规定。 4、分层安装模板或安装窗口模板时,应严防杂物落入模内。 在安装池壁最下一层模板时。应在恰当位置预留清扫杂物用窗口。在浇筑混凝土前,应将模板内部清扫干净,经检查合格后,再将窗口封闭。 测量有斜壁或斜底圆形水池半径时,宜在
29、水池中心设立测量支架或中心轴。 池壁整体式内模施工,当木模板为竖向木纹使用时,除应在浇筑前将模板充分湿透外,并应在模板恰当间隔处设立八字缝板。拆模时,应先拆内模。 采用螺栓固定池壁模板时,应选用两端能拆卸螺栓,螺栓中部宜加焊止水环;螺栓拆卸后,混凝土壁面应留有45cm深锥形槽。 止水带质量应符合下列规定:金属止水带应平整、尺寸精确,其表面铁锈、油污应清除干净,不得有砂眼、钉孔;接头应按其厚度分别采用折叠咬接或搭接;搭接长度不得不大于20mm,咬接或搭接必要采用双面焊接;金属止水带在伸缩缝中某些应涂防锈和防腐涂料。塑料或橡胶止水带形状、尺寸及其材质物理性能,均应符合设计规定,且无裂纹,无气泡。接
30、头应采用热接,不得采用叠接;接缝应平整牢固,不得有裂口、脱胶现象。T字接头、十字接头和Y字接头,应在工厂加工成型。 止水带安装应牢固,位置精确,与变形缝垂直;其中心线应与变形缝中心线对正,不得在止水带上穿孔或用铁钉固定就位。 固定在模板上预埋管、预埋件安装必要牢固,位置精确。安装前应清除铁锈和油污,安装后应作标志。 模板支架立柱和斜杆支点应垫木板或方木。整体现浇混凝土模板安装容许偏差应符合规定。整体现浇混凝土模板安装容许偏差:项 目容许偏差(mm)轴线位置底板10池壁、柱、梁5高 程5平面尺寸(混凝土底板和池体长、宽或直径)L20m1020mL50mL/50mL250m25混凝土构造截面尺寸池
31、壁、柱梁、顶板3洞、槽、沟净空,变形缝宽度5垂直度(池壁、柱)H5m55mH20mH/1000表面平整度(用2m直尺检查)5中心位置预埋件、预埋管3预留洞5相邻两表面高低差2注: L为混凝土底板和池体长、宽或直径。 H为池壁、柱高度。 整体现浇混凝土模板及其支架拆除,应符合下列规定: 1、侧模板,应在混凝土强度能保证其表面及棱角不因拆除模板而受损坏,方可拆除。 2、底模板,应在与构造同条件养护混凝土试块达到表5.2.13规定强度,方可拆除。整体现浇混凝土底模板拆模时所需混凝土强度构造类型构造跨度(m)达到设计强度百分率()板2502,870梁8708100拱、壳8708100悬臂构件27021
32、00遇到气温低冬期施工时,池壁模板应在混凝土表面温度与周边气温温差较小时拆除,温差不适当超过15,拆模后必要及时覆盖保温。五、水池钢筋工程施工、及技术质量控制 钢筋绑扎接头应符合下列规定: 1、搭接长度末端与钢筋弯曲处距离,不得不大于钢筋直径10倍。接头不适当位于构件最大弯矩处; 2、受拉区域内,I级钢筋绑扎接头末端应做弯钩;II、III级钢筋可不做弯钩; 3、直径等于和不大于12mm受压I级钢筋末端,以及轴心受压构件中任意直径受力钢筋末端,可不做弯钩,但搭接长度不应不大于钢筋直径30倍; 4、钢筋搭接处,应在中心和两端用铁丝扎牢; 5、绑扎接头搭接长度应符合规定。钢筋绑扎接头最小搭接长度钢筋
33、级别受拉区受压区I级30d020d0II级35d025d0III级40d030d0低碳冷拔钢丝(mm)250200注: d0为钢筋直径。 钢筋绑扎接头搭接长度,除应符合本表规定外,在受拉区不得不大于250mm,在受压区不得不大于200mm。 当混凝土设计强度不不大于15MPa时,其最小搭接长度应表规定执行;当混凝土设计强度为15MPa时,除低碳冷拔钢丝外,最小搭接长度应按表中数值增长5d。 受力钢筋绑扎接头位置应互相错开。在受力钢筋直径30倍且不不大于500mm区段范畴内,绑扎接头受力钢筋截面面积占受力钢筋总截面面积百分率,应符合下列规定: 1、受压区不得超过50; 2、受拉区不得超过25;但
34、池壁底部施工缝处预埋竖向钢筋可按50控制,并应按本规范规定受拉区钢筋搭接长度增长20。 当底板钢筋采用焊接排架办法固定期,排架间距应依照钢筋刚度恰当选取。 预埋件、预埋螺栓及插筋等,其埋入某些不得超过混凝土构造厚度3/4。 钢筋位置容许偏差应符合规定。钢筋位置容许偏差项次项目容许偏差(mm)1受力钢筋间距102受力钢筋排距53钢筋弯起点位置204箍筋、横向钢筋间距绑扎骨架20焊接骨架105焊接预埋件中心线位置3水平高差36受力钢筋保护层基本10柱、梁5板、墙3六、混凝土工程施工、及技术质量控制 现浇混凝土应编制施工设计并涉及如下重要内容:混凝土配合比设计及外加剂选取; 混凝土搅拌及运送; 混凝
35、土分仓布置、浇筑顺序、速度及振捣办法; 预留施工缝位置及规定; 防止混凝土施工裂缝办法; 季节性施工特殊办法; 控制工程质量办法; 搅拌、运送及振捣机械型号与数量。 水池主体构造部位混凝土应使用同品种、同标号水泥拌制。当不能满足所有主体构造混凝土需用量时,底板、池壁、顶板等应采用同品种、同标号水泥。 配制现浇水池混凝土,宜采用普通硅酸盐水泥、火山灰质硅酸盐水泥。当掺用外加剂时,可采用矿渣硅酸盐水泥。冬期施工宜采用普通硅酸盐水泥。有抗冻规定混凝土,宜采用普通硅酸盐水泥,不适当采用火山灰质水泥。 混凝土用粗骨料,其最大颗粒粒径不得不不大于构造截面最小尺寸1/4,不得不不大于钢筋最小净距3/4,同步
36、不适当不不大于40mm。其含泥量不应不不大于1,吸水率不应不不大于1.5、当采用多级级配时,其规格及级配应通过实验拟定。 混凝土细骨料,宜采用中、粗砂,其含泥量不应不不大于3。 拌制混凝土宜采用对钢筋混凝土强度耐久性无影响干净水。 配制混凝土时,依照施工规定宜掺入适当外加剂,外加剂应符合现行国标规定。钢筋混凝土水池混凝土中不得掺入氯盐。 混凝土配合比选取,应保证构造设计所规定强度、抗渗、抗冻等标号和施工和易性规定,并应通过计算和试配拟定。 配制坍落度不不大于5cm混凝土时,应掺用外加剂。 混凝土浇筑必要在对模板和支架、钢筋、预埋管、预埋件以及止水带等经检查符合设计规定后,方可进行。 采用振捣器
37、捣实混凝土时,应符合下列规定: 1、每一振点振捣延续时间,应使混凝土表面呈现浮浆和不再沉落; 2、采用插入式报捣器捣实混凝土移动间距,不适当不不大于作用半径1.5倍;振捣器距离模板不适当不不大于振捣器作用半径1/2;并应尽量避免碰撞钢筋、模板、预埋管(件)等。振捣器应插入下层混凝土5cm; 3、表面振动器移动间距,应能使振动器平板覆盖已振实某些边沿; 4、浇筑预留孔洞、预埋管、预埋件及止水带等周边混凝土时,应辅以人工插捣。 浇筑混凝土应持续进行;当需要间歇时,间歇时间应在前层混凝土凝结之前,将次层混凝土浇筑完毕。混凝土从搅拌机卸出到次层混凝土浇筑压茬间歇时间,当气温不大于25时,不应超过3h,
38、气温不不大于或等于25时,不应超过2.5h;如超过时,应留置施工缝。 在施工缝处继续浇筑混凝土时,应符合下列规定: 1、已浇筑混凝土抗压强度不应不大于2.5N/mm2; 2、在已硬化混凝土表面上,应凿毛和冲洗干净,并保持湿润,但不得积水; 3、在浇筑前,施工缝处应先铺一层与混凝土配比相似水泥砂浆,其厚度宜为1530mm; 4、混凝土应细致捣实,使新旧混凝土紧密结合。 混凝土底板和顶板,应持续浇筑不得留置施工缝。当设计有变形键时,宜按变形缝分仓浇筑。 池壁施工缝,底部宜留在底板上面不不大于20cm处,当底板与池壁连接有腋角时,宜留在腋角上面不不大于20cm处;顶部宜留在顶板下面不不大于20cm处
39、,当有腋角时,宜留在腋角下部。 浇筑大面积底板混凝土时,对分组浇筑,但先后浇筑混凝土压茬时间应符合本规范第5.2.31条规定。 浇筑倒锥壳底板或拱顶混凝土时,应由低向高,分层交圈,持续浇筑。 浇筑池壁混凝土时,应分层交圈,持续浇筑。 混凝土浇筑完毕后,应依照现场气温条件及时覆盖和洒水,养护期不少于14d。池外壁柱回填土时,方可辙除养护。 在日最高气温高于30热天施工时,可依照状况选用下列办法: 1、运用早晚气温较低时间浇筑混凝土; 2、恰当增大混凝土坍落度; 3、渗入缓凝剂; 4、石料经常洒水降温,或加棚盖防晒; 5、混凝土浇筑完毕后及时覆盖养护,防止曝晒,并应增长浇水次数,保持混凝土表面湿润
40、。 评估混凝土质量试块应在浇筑地点制作,留置组数应符合下列规定: 原则养护试块:每工作班不应少于一组,每组三块;.每拌制100m3混凝土不应少于一组,每组三块。 与构造同条件养护试块:依照施工设计规定按拆模、施加预应力和施工期间暂时荷载等需要数量留置。 抗渗试块:每池按底板、池壁和顶板留置每一部位不应少于一组,每组六块。 抗冻试块:依照设计规定抗冻标号,按下列规定留置:冻融循环25次及50次;留置三组,每组三块;冻融循环100次及100次以上:留置五组,每组三块。 冬期施工,应增置强度试块两组与水池同条件养护,一组用以检查混凝土受冻前强度,另一组用以检查解冻后转入原则养护28d强度;并应增置抗渗试块一组,用以检查解冻后转入原则养护28d抗渗标号。 混凝土抗压、抗渗、抗冻试块应按下列规定进行评估: 1、同批混凝土抗压试块强度应按国家现行关于原则规范规定评估; 2、抗渗试块抗渗标号不得低于设计规定; 3、抗冻试块在按设计规定循环次数进行冻触后,其抗压极限强度同检查用相称龄期试块抗压极限强度相比较,其减少值不得超过25%;其重量损失不得超过5%。 冬期施工混凝土应能满足冷却前达到规定强度,并宜减少人模温度。 当室外最低气温不低于-15时,应采用蓄热法养护。 对预留孔、洞以及迎风面等容易受冻部位,应加强保温办法。采用蒸汽养护时,应使用低压
