资源描述
吉化新居4#住宅楼聚苯乙烯(EPS)板外墙外保温施工方案
一.编制根据:
1.施工图纸。
2.《建筑装饰装修工程质量验收规范》(GB50210—)
3.《聚苯乙烯(EPS)板外墙外保温建筑构造》(吉J-114)
4.《外保温节能墙体建筑构造》(吉J-115)
5.《聚苯乙烯(EPS)板外墙外保温工程施工及验收规程》(DB22/T278-)
二.工程概况:
本工程为吉化新居4#住宅楼外墙外保温工程,建筑物为一层框架构造,二~六层为砖混构造,外墙外保温采用EPS板耐碱玻璃纤维涂覆网格布外饰涂料工艺,外墙外保温板厚度为60㎜。
三.施工布置:
1.依照现场实际状况,本工程采用自下而上施工。
2.项目组织机构
项目经理
张连清
现场负责人
闫广春
技术员
田 恒
安全员
刘延军
质检员
杨景发

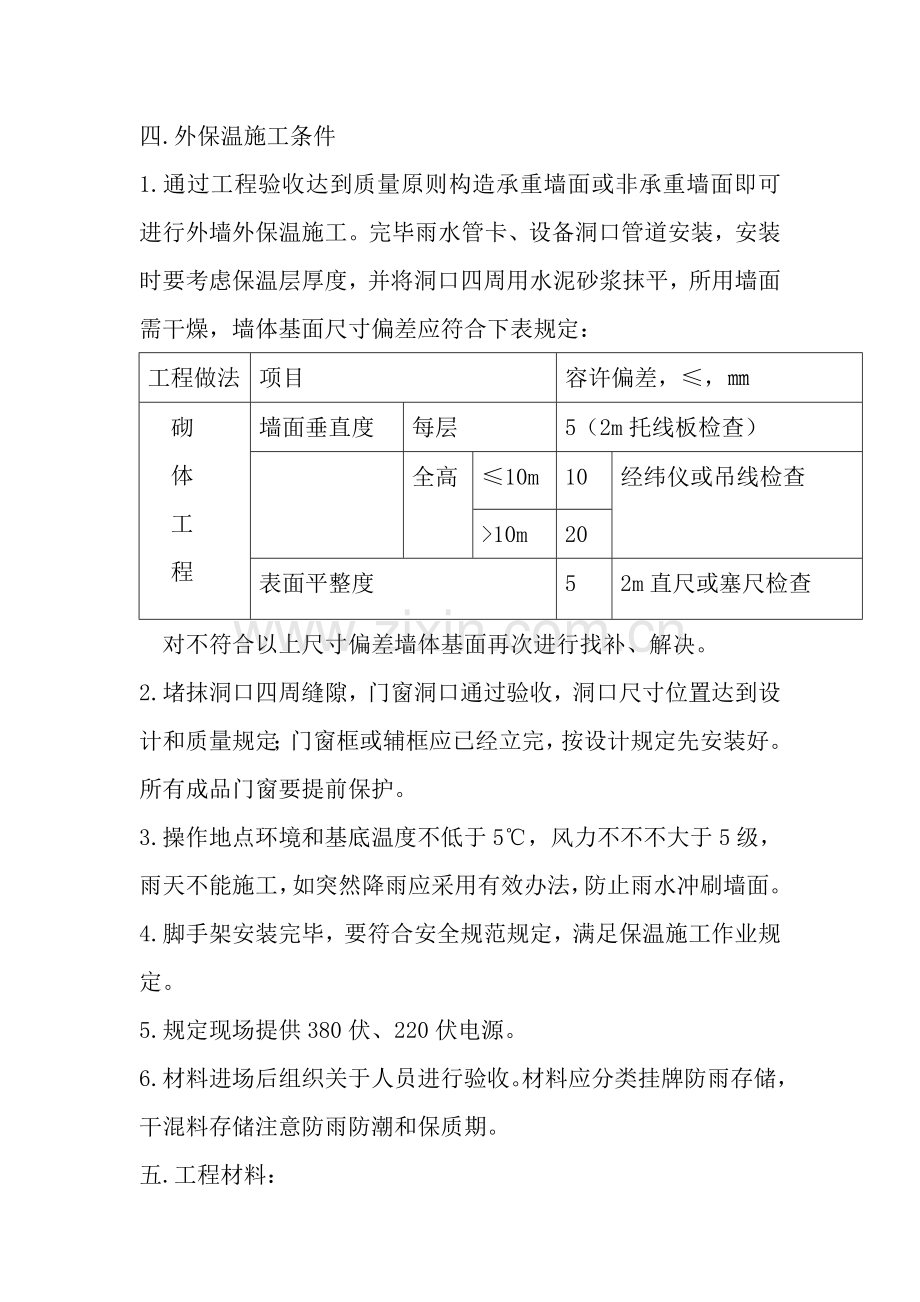

四.外保温施工条件
1.通过工程验收达到质量原则构造承重墙面或非承重墙面即可进行外墙外保温施工。完毕雨水管卡、设备洞口管道安装,安装时要考虑保温层厚度,并将洞口四周用水泥砂浆抹平,所用墙面需干燥,墙体基面尺寸偏差应符合下表规定:
工程做法
项目
容许偏差,≤,㎜
砌
体
工
程
墙面垂直度
每层
5(2m托线板检查)
全高
≤10m
10
经纬仪或吊线检查
>10m
20
表面平整度
5
2m直尺或塞尺检查
对不符合以上尺寸偏差墙体基面再次进行找补、解决。
2.堵抹洞口四周缝隙,门窗洞口通过验收,洞口尺寸位置达到设计和质量规定;门窗框或辅框应已经立完,按设计规定先安装好。所有成品门窗要提前保护。
3.操作地点环境和基底温度不低于5℃,风力不不不大于5级,雨天不能施工,如突然降雨应采用有效办法,防止雨水冲刷墙面。
4.脚手架安装完毕,要符合安全规范规定,满足保温施工作业规定。
5.规定现场提供380伏、220伏电源。
6.材料进场后组织关于人员进行验收。材料应分类挂牌防雨存储,干混料存储注意防雨防潮和保质期。
五.工程材料:
1.LJ814-A粘板专用粘结剂重要性能指标:
项目
指标
外观
灰色均匀粉末状
拉伸粘接强度∕MPa
(与水泥砂浆)
原强度
≥0.60
耐水
≥0.40
拉伸粘接强度∕MPa
(与聚苯板)
原强度
≥0.10,破坏界面在聚苯板上
耐水
≥0.10,破坏界面在聚苯板上
可操作时间∕h
1.5~4.0
5~30℃条件下储存,储存期为6个月。防雨、防晒。
2.聚苯板重要性能指标
实验项目
性能指标
表观密度,㎏∕m³
18
拉伸强度,MPa
≥0.10
养护时间 d
自然养护
≥42
蒸汽养护(60℃)
≥5
3.LJ814-B抹面胶浆能指标及存运条件
实验项目
性能指标
拉伸粘接强度∕MPa
(与聚苯板)
原强度
≥0.10,破坏界面在聚苯板上
耐水
≥0.10,破坏界面在聚苯板上
耐融冻
≥0.10,破坏界面在聚苯板上
柔韧性
抗压强度∕抗折强度(水泥基)
≤3.0
开裂应变(非水泥基)∕%
≥1.5
可操作时间∕h
1.5~4.0
5~30℃条件下储存,储存期为6个月。防晒。
4.耐碱玻璃纤维网格布重要性能指标:
实验项目
性能指标(原则网布)
网孔中心距,㎜
5×5
单位面积质量,g∕㎡
≥160
断裂应变,%
≤5
耐碱断裂强力保存率(经纬向),%
≥85
断裂强力(经∕纬向),N∕50㎜
≥1250
六.材料配制:
1. LJ814-A粘板专用粘结剂配制:
按水料重量比1:(4~5),将计量好水倒入桶中,便加入干粉料边搅拌,充分搅拌均匀至施工所需稠度,静置均化五分钟后再次彻底搅拌均匀成胶泥,待用。搅拌应使用手提式搅拌机,二次搅拌不必加水。调好料浆应在2小时内使用完。
2. .LJ814-B抹面胶浆配制:
同LJ814-A粘板专用粘结剂配制。
七.操作工艺及施工要点
1.施工工艺
基面准备
材料准备
配粘结剂
测量放线、挂基准线
粘贴60mm聚苯板
打磨、修整、隐检
配制抹面胶浆
抹底层抹面胶浆
压入耐碱网格布
伸缩缝解决
抹面层抹面胶浆
修整 验收
粉刷涂料
验收
2.施工要点:
2.1弹控制线
依照建筑立面设计和外墙外保温技术规定,在墙面弹出外门窗水平、垂直控制线及伸缩缝、装饰缝线等。
2.2挂基准线
在建筑外墙大角(阳角、阴角)及其他必要处挂垂直基准钢线,每个楼层恰当位置挂水平线,以控制聚苯板垂直度和平整度。
2.3配制LJ814-A粘板专用粘结剂
按水料重量比1:(4~5),将计量好水倒入桶中,便加入干粉料边搅拌,充分搅拌均匀至施工所需稠度,静止均化五分钟后再次彻底搅拌均匀成胶泥,待用。搅拌应使用手提式搅拌机,二次搅拌不必加水。调好料浆应在2小时内使用完。
2.4粘贴翻包网格布
凡在粘贴聚苯板侧边外露处(如伸缩缝、建筑沉降缝、温度缝等缝线两侧、门窗口处),都应做网格布翻包解决,作法参见洞口做法。
2.5粘贴聚苯板
外保温用聚苯板原则尺寸为500㎜×600㎜,非原则尺寸或局部不规则处可现场裁切,但必要注意切口与板面垂直。整块墙面边角应用最小尺寸超过300㎜聚苯板,聚苯板拼缝不得正好留在门窗口四角处。
排板时按水平顺序排列,上下错缝粘结,阴阳角应做错茬解决。
粘聚苯板应用专用工具轻柔、均匀挤压聚苯板,随时用2m靠尺检查平整度和垂直度。粘聚苯板时应注意清除板边益处胶粘剂,使板与板之间无“碰头灰”。板缝拼严,缝宽超过2㎜时用相应厚度聚苯板片甜填塞。拼缝高差不不不大于1.5㎜否则应用砂纸或专用打磨机具打磨平整。
在EPS板上点涂粘板胶粘剂,边沿点距板边25㎜为宜,点直径60㎜左右,厚度为10㎜,点中心距为150㎜~200㎜。经压实厚度至3㎜时与墙体粘贴面积不低于EPS板面积40%。
2.6抹底层抹面胶浆
聚苯板安装完毕检查验收后进行聚合物胶浆抹灰。抹灰分底层和面层两次。
在聚苯板面抹底层抹面胶浆,厚度为1.5㎜,同步将翻包网格布压入砂浆中,门窗口四角和阴阳角部位所用增强网格布随后压入砂浆中。
2.7贴压网格布
将网格布绷紧后贴于底层抹面胶浆中,用抹子由中间向四周把网格布压入胶浆表层,要平整压实,禁止网格布皱褶。网格布不得压入太深,表面必要在底层胶浆之外。
单张网格布长度不适当不不大于3m,铺贴遇有搭结时,必要满足横向100㎜、纵向80㎜搭结长度规定。
在窗洞口等处应沿45°方向增贴一道网格布(200×300㎜)。翻包网宽100㎜。
2.8抹面层抹面胶浆
在底层胶浆凝结前再抹一道胶浆抹面,厚度1—2㎜,仅以覆盖网格布、微见网格布轮廓为宜。面层砂浆切忌不断揉搓,以免形成空鼓。
胶浆抹灰施工间歇应在自然断开处,以便后续施工搭结,如伸缩缝、阴阳角、跳台等部位。
2.9变形缝解决
缝内填塞发泡聚乙烯圆棒作背衬,直径或宽度为缝宽1.3倍,再分两次勾填建筑密封膏,深度为缝宽50-70%。见下图:
2.10加强层做法
考虑首层与其他需要加强部位抗冲击规定,在原则外保温做法基本上加铺一层网格布,并再抹一层抗裂胶浆抹面,以提高抗冲击强度。在这种双层网格布做法中,底层网格布可以是原则网格布,也可以是质量更大、强度更高增强网格布,以满足设计规定抗冲击强度为原则。加强部位抗裂胶浆总厚度宜为5-7㎜。
2.11装饰线条做法
凸型称为装饰线条,以聚苯板来体现为宜,此处网格布与抗裂胶浆不断开,粘贴聚苯板时,先弹线标明线条位置,将加工好聚苯板线条粘于相应位置。
2.12抗裂胶浆抹完后,禁止在此面层上抹普通水泥砂浆腰线、口套线或刮涂刚性腻子如:水泥腻子、石膏腻子等。
2.13详细节点做法如图所示:
八.质量控制
1.外墙外保温工程所用材料,要按设计规定选用,并符合国标规定,施工前向工人做好施工办法书面技术交底。
2.外墙外保温施工前,应安装好门窗框或辅框,阳台栏杆和预埋件等,并将墙上施工洞堵塞密实。
3.外墙保温工程应在基体或基层质量验收合格后,方可施工。
4.胶粘剂和抗裂胶浆配合比,原材料计量必要符合有关规范和材料生产厂家规定。
5.胶粘剂和抗裂胶浆配制应使用机械搅拌,超过凝结时间不准使用。
6.每块聚苯板与墙面总粘结面积不得不大于40%,聚苯板必要与墙面粘结牢固,无松动和虚粘现象。
7.聚苯板安装应上下错缝,各聚苯板间应挤紧拼严,不得有“碰头灰”,超过2㎜缝隙应用相应宽度聚苯薄片填塞,不得用砂浆填塞。
8.聚苯板安装容许偏差及检查办法应符合下表规定:
项目
容许偏差㎜
检查办法
表面平整
3
用2m靠尺,楔形塞尺检查
立面垂直
3
用2m托线板检查
阴、阳角垂直
3
用2m托线板检查
阳角方正
3
用200㎜方尺检查
接缝高差
1.5
用直尺检查
9.网格布应横向铺设,压贴密实,不得有空鼓,皱褶,翘曲,外露等现象,搭结宽度左右不得不大于100mm,上下不得不大于80㎜。
10.抗裂胶浆总厚度宜为3-5㎜,首层加强时宜为5-7㎜。
11.保温墙面层容许偏差及检查办法应符合下表规定:
项目
容许偏差㎜
检查办法
表面平整
4
用2m靠尺,楔形塞尺检查
立面垂直
4
用2m托线板检查
阴、阳角垂直
4
用2m托线板检查
阳角方正
4
用200㎜方尺检查
接缝高差
3
用直尺检查
九.安全文明施工
施工现场科学化管理,将大大提高文明施工水平,加快工程进度,搞好材料节约。
1.施工现场成立安全组织,项目经理任组长,现场工长为副组长,并设立安全员,搞好安全交底,安全教诲,严格执行安全规范安全原则。
2.进场施工人员须带安全帽,安全带,不容许穿拖鞋,不容许在施工现场吸烟,遵守治安条例,不许打架斗殴。
3.上外架之前,要认真检查架子与否符合安全规范,坚决杜绝违章作业。
十.成品保护
1.外墙保温板粘贴完、外墙涂料涂刷完,禁止在室内楼层上向外倒污水、垃圾。
2.水落管应及时配合安装,防止雨水漫流、污染墙面。
3.在吊篮脚手架两侧各安装一根木方,木方用EPS板包严,防止脚手架破坏粘贴完保温板。
4.拆除吊篮脚手架时注意不要碰撞墙面。
十一.安全注意事项
1.所有参加作业人员,必要签定安全联保责任状。
2.只要是参加高空作业人员必要随身佩带安全带、安全绳,进入工作状态后,一方面必要找好固定点,系好安全带、安全绳,严格禁止不系安全带、安全绳参加作业。
3.作业环境下方禁止站人,负责上料工作人员,禁止在跳上停留,上料后自动离开,并在地面对上部工作人员负责瞭望监督,检查上面安全作业状况。
4.进行压杆、垂线、拆除等工作,必要两人或两人以上同步作业,一人负责监护,工作之前必要选以可靠固定点系好安全带。
5.吊篮内使用物品、材料禁止向下抛掷,必要采用提高绳固定后放下。
6.所有生产设施、物品使用,必要达到安全规定规定,禁止施工不合格产品,如:安全环、安全绳、手板葫芦、木材等。
7.吊篮内作业人员,所有使用独立于吊篮系统以外安全绳,楼上固定点安全可靠,在升降过程中禁止安全带同安全绳脱离。
8.吊篮内作业人员,佩戴安全带,衣着紧身利落,不得穿硬底、高跟、底滑鞋子。不许依托、脚踩护栏。
9.工作前禁止饮酒,工作期间集中精力,不得打闹,文明施工。
10.作业用品,应放在工具袋内,不得随意放置,以免坠落伤人。
展开阅读全文
