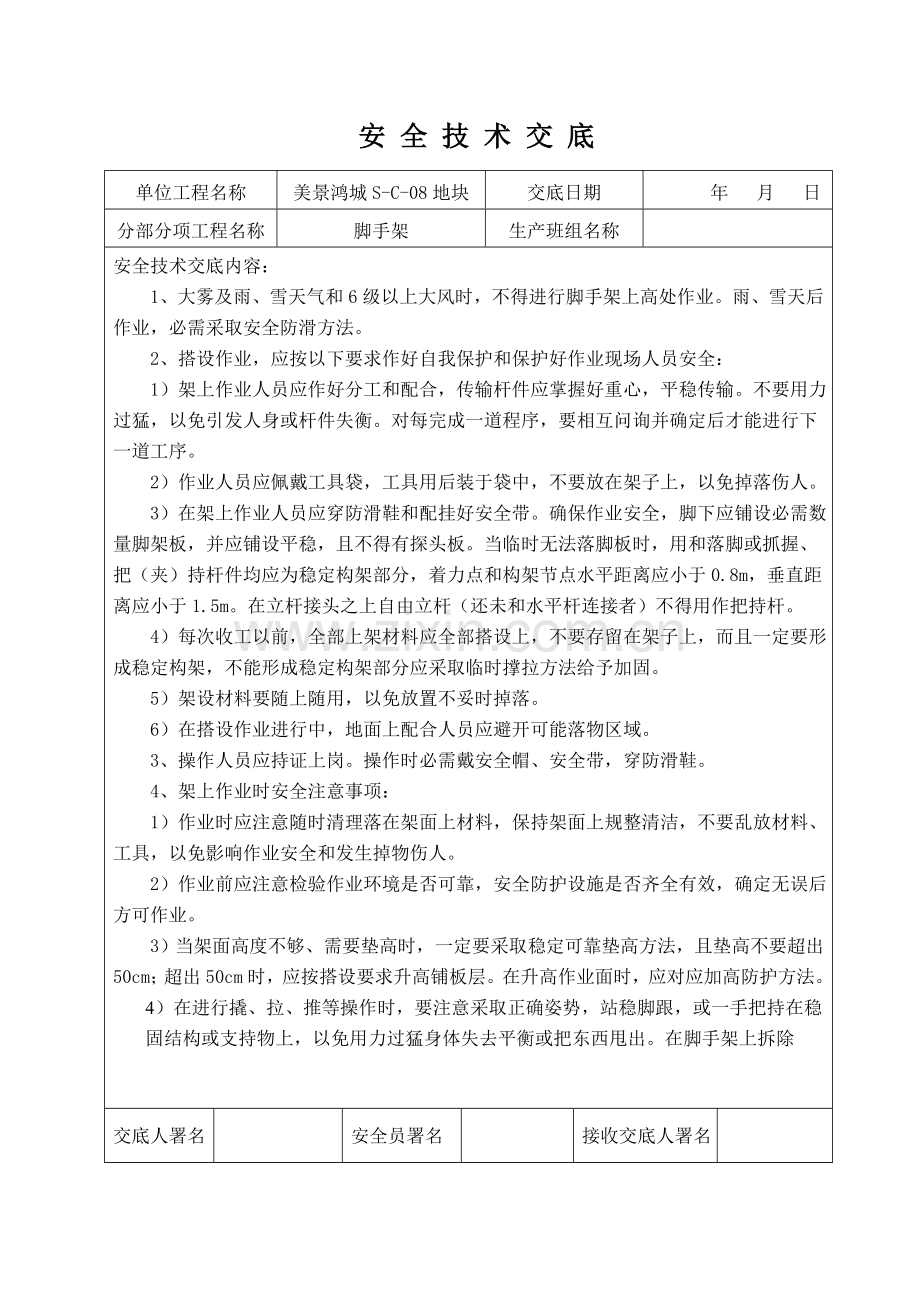

1、安 全 技 术 交 底单位工程名称美景鸿城S-C-08地块交底日期 年 月 日分部分项工程名称脚手架生产班组名称安全技术交底内容:1、大雾及雨、雪天气和6级以上大风时,不得进行脚手架上高处作业。雨、雪天后作业,必需采取安全防滑方法。2、搭设作业,应按以下要求作好自我保护和保护好作业现场人员安全: 1)架上作业人员应作好分工和配合,传输杆件应掌握好重心,平稳传输。不要用力过猛,以免引发人身或杆件失衡。对每完成一道程序,要相互问询并确定后才能进行下一道工序。 2)作业人员应佩戴工具袋,工具用后装于袋中,不要放在架子上,以免掉落伤人。 3)在架上作业人员应穿防滑鞋和配挂好安全带。确保作业安全,脚下应

2、铺设必需数量脚架板,并应铺设平稳,且不得有探头板。当临时无法落脚板时,用和落脚或抓握、把(夹)持杆件均应为稳定构架部分,着力点和构架节点水平距离应小于0.8m,垂直距离应小于1.5m。在立杆接头之上自由立杆(还未和水平杆连接者)不得用作把持杆。 4)每次收工以前,全部上架材料应全部搭设上,不要存留在架子上,而且一定要形成稳定构架,不能形成稳定构架部分应采取临时撑拉方法给予加固。 5)架设材料要随上随用,以免放置不妥时掉落。 6)在搭设作业进行中,地面上配合人员应避开可能落物区域。 3、操作人员应持证上岗。操作时必需戴安全帽、安全带,穿防滑鞋。 4、架上作业时安全注意事项: 1)作业时应注意随时

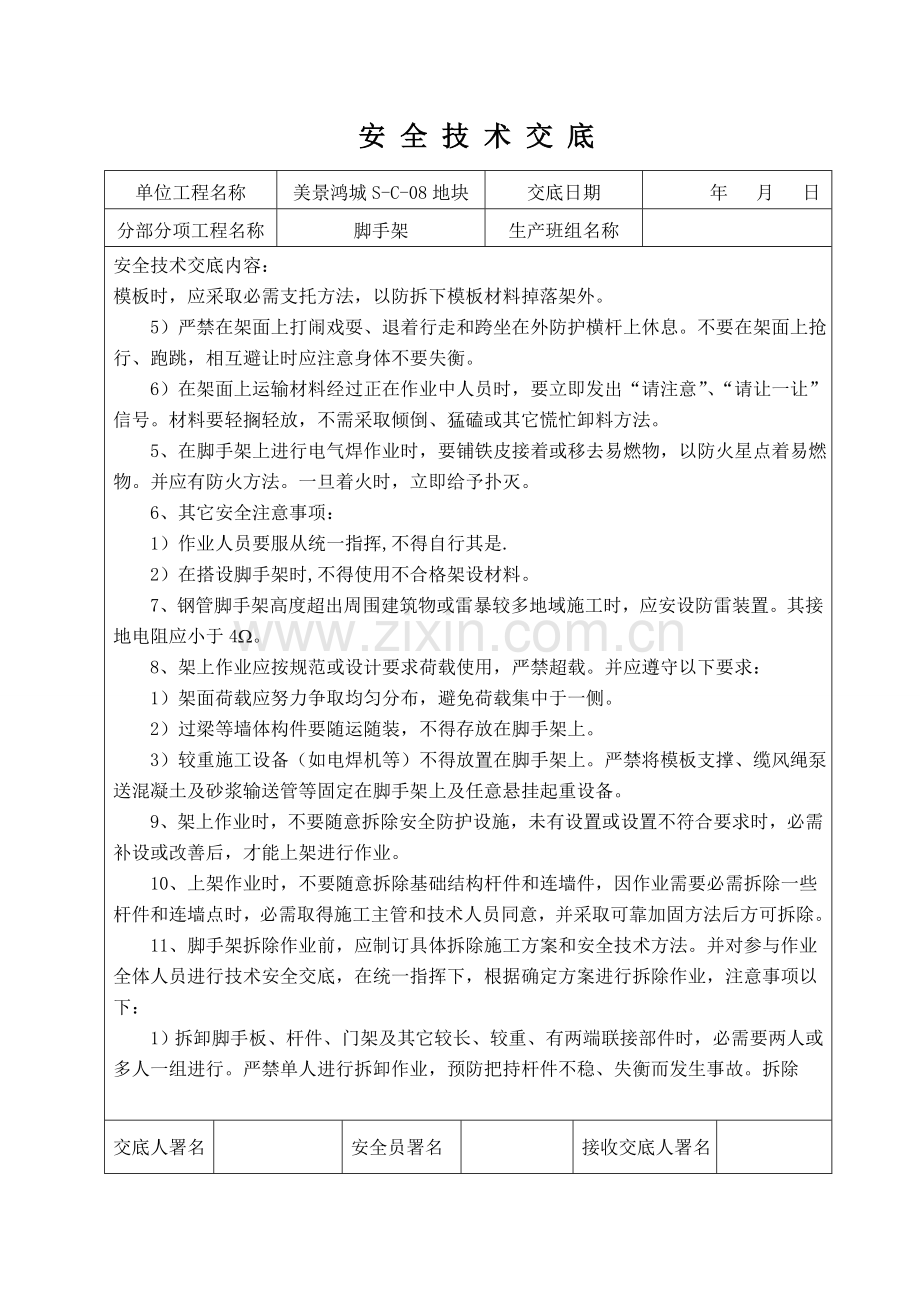

3、清理落在架面上材料,保持架面上规整清洁,不要乱放材料、工具,以免影响作业安全和发生掉物伤人。 2)作业前应注意检验作业环境是否可靠,安全防护设施是否齐全有效,确定无误后方可作业。3) 当架面高度不够、需要垫高时,一定要采取稳定可靠垫高方法,且垫高不要超出50cm;超出50cm时,应按搭设要求升高铺板层。在升高作业面时,应对应加高防护方法。4)在进行撬、拉、推等操作时,要注意采取正确姿势,站稳脚跟,或一手把持在稳固结构或支持物上,以免用力过猛身体失去平衡或把东西甩出。在脚手架上拆除交底人署名安全员署名接收交底人署名安 全 技 术 交 底单位工程名称美景鸿城S-C-08地块交底日期 年 月 日分部

4、分项工程名称脚手架生产班组名称安全技术交底内容:模板时,应采取必需支托方法,以防拆下模板材料掉落架外。 5)严禁在架面上打闹戏耍、退着行走和跨坐在外防护横杆上休息。不要在架面上抢行、跑跳,相互避让时应注意身体不要失衡。 6)在架面上运输材料经过正在作业中人员时,要立即发出“请注意”、“请让一让”信号。材料要轻搁轻放,不需采取倾倒、猛磕或其它慌忙卸料方法。 5、在脚手架上进行电气焊作业时,要铺铁皮接着或移去易燃物,以防火星点着易燃物。并应有防火方法。一旦着火时,立即给予扑灭。 6、其它安全注意事项: 1)作业人员要服从统一指挥,不得自行其是. 2)在搭设脚手架时,不得使用不合格架设材料。7、钢管

5、脚手架高度超出周围建筑物或雷暴较多地域施工时,应安设防雷装置。其接地电阻应小于4W。8、架上作业应按规范或设计要求荷载使用,严禁超载。并应遵守以下要求: 1)架面荷载应努力争取均匀分布,避免荷载集中于一侧。 2)过梁等墙体构件要随运随装,不得存放在脚手架上。 3)较重施工设备(如电焊机等)不得放置在脚手架上。严禁将模板支撑、缆风绳泵送混凝土及砂浆输送管等固定在脚手架上及任意悬挂起重设备。9、架上作业时,不要随意拆除安全防护设施,未有设置或设置不符合要求时,必需补设或改善后,才能上架进行作业。 10、上架作业时,不要随意拆除基础结构杆件和连墙件,因作业需要必需拆除一些杆件和连墙点时,必需取得施工

6、主管和技术人员同意,并采取可靠加固方法后方可拆除。11、脚手架拆除作业前,应制订具体拆除施工方案和安全技术方法。并对参与作业全体人员进行技术安全交底,在统一指挥下,根据确定方案进行拆除作业,注意事项以下:1)拆卸脚手板、杆件、门架及其它较长、较重、有两端联接部件时,必需要两人或多人一组进行。严禁单人进行拆卸作业,预防把持杆件不稳、失衡而发生事故。拆除交底人署名安全员署名接收交底人署名安 全 技 术 交 底单位工程名称美景鸿城S-C-08地块交底日期 年 月 日分部分项工程名称脚手架生产班组名称安全技术交底内容: 水平杆件时,松开联接后,水平托持取下。拆除立杆时,在把稳上端后,再松开下端联接取下

7、。2)多人或多组进行拆卸作业时,应加强指挥,并相互问询和协调作业步骤,严禁不按程序进行任意拆卸。3)拆卸现场应有可靠安全围护,并设专员看管,严禁非作业人员进入拆卸作业区内。4)因拆卸上部或一侧附墙拉结而使架子不稳时,应加设临时撑拉方法,以防因架子晃动影响作业安全。5)一定要根据先上后下、先外后里、先架面材料后构架材料、先铺件后结构件和先结构件后附墙件次序,一件一件地松开联接,取出并随即吊下 (或集中到毗邻未拆架面上,扎捆后吊下)。6)严禁将拆卸下杆部件和材料向地面抛掷。已吊至地面架设材料应随时运出拆卸区域,保持现场文明。 12、脚手架立杆基础(地)应平整扎实,含有足够承载力和稳定性。 13、搭

8、设和拆除作业中安全防护:1)设置材料提上或吊下设施,严禁投掷。2)在无可靠安全带扣挂物时,应拉设安全网。3)对还未形成或已失稳脚手架部位加设临时支撑或拉结。4)作业现场设安全围护和警示标志,严禁无关人员进入危险区域。 14、脚手架作业面脚手板必需满铺,不得留有空隙和探头板。脚手板和墙面之间距离通常不应大于20cm。脚手板应和脚手架可靠拴结。 15、脚手架搭设或拆除人员必需由符合劳动部颁发特种作业人员安全技术培训考评管理要求经考评合格并领取特种作业人员操作证专业架子工进行。16、悬挑式钢平台,必需符合下列要求: 1)悬挑式钢平台搁支点和上部拉结点,必需在建筑物上,不得设置在脚手架等施工设备上。2

9、)钢平台安装时,钢丝绳应采取专用挂钩挂牢,采取其它方法时卡头卡子不得交底人署名安全员署名接收交底人署名安 全 技 术 交 底单位工程名称美景鸿城S-C-08地块交底日期 年 月 日分部分项工程名称脚手架生产班组名称安全技术交底内容:少于3个。建筑物锐角利口围系钢丝绳处应加衬软垫物,钢平台外口应略高于内口。3)斜拉杆或钢丝绳,结构上宜两边各设前后两道,两道中每一道均应作单道受力计算。4)应设置4个经过验算吊环,吊运平台时应使用卡环,不得使用环卡,不得使吊钩直接钩挂吊环。吊环应用Q235F钢制作。5)钢平台吊装,须待横梁支撑点电焊固定,接好钢丝绳,调整完成,经过检验验收,方可松卸起重吊钩,上下操作

10、。6)钢平台左右两侧必需装置固定防护栏杆。7)钢平台使用时,应有专员进行检验,发觉钢丝绳有锈蚀损坏应立即调换,焊缝脱焊应立即修复。17、扣件试钢管脚手架搭设和安全技术要求。1)脚手架搭设次序以下:放置纵向扫地杆立杆横向扫地杆第一步纵向水平杆第一步横向水平杆连墙件(或加抛撑)第二步纵向水平杆第二步横向水平杆2)搭设置柱注意事项:(1)立柱上对接扣件应交错部署,两个相邻立柱接头不应设在同时同跨内,两相邻立柱接头在高度方向错开距离不应小于500mm;各接头中心距主节点距离不应大于步距1/3。(2)当搭接有连墙件结构层时,搭设完该处立柱、纵向水平杆、横向水平杆后,应立即设置连墙件。(3)开始搭设置柱时

11、,应每隔6跨设置一根抛撑,直至连墙件安装稳定后,方可依据情况拆除。(4)外径48mm和51mm钢管严禁混合使用。(5)立柱搭接长度不应小于1m,立柱顶端高出建筑物檐口上皮高度1.5m。3)搭设纵、横向水平杆注意事项:(1)搭设纵向水平杆注意事项:对接接头应交错部署,不应设在同时、同跨内,相邻接头水平距离不应小于500mm,并应避免设在纵向水平杆跨中;搭接接头长度不应小于1m,并应等距设置3个旋转扣交底人署名安全员署名接收交底人署名安 全 技 术 交 底单位工程名称美景鸿城S-C-08地块交底日期 年 月 日分部分项工程名称脚手架生产班组名称安全技术交底内容:件固定,端部扣件盖板边缘至杆端距离不

12、应小于100mm;纵向水平杆长度通常不宜小于3跨,并大于6m。 (2)封闭型脚手架同一步纵向水平杆必需四面交圈,用直角扣件和内、外角柱固定。 (3)双排脚手架横向水平杆靠墙一端至墙装饰面距离不应大于100mm。单排脚手架横向水平杆伸入墙内长度大于180mm。 (4)单排脚手架横向水平杆不应设置在下列部位:设计上下部许可留脚手眼部位;砖过梁上和过梁成60角三角形范围内;宽度小于1m窗间墙;梁或梁垫下及两侧各500mm范围内。 (5)砖砌体门窗洞口两侧3/4砖和转角处7/4砖范围内,其它砌体额门窗洞口两侧300mm转角处600mm范围内。 (6)独立或附墙砖柱。 4)搭设连墙件、剪刀撑、横向支撑等

13、注意事项: (1) 剪刀撑、横向支撑应随立柱、纵横向水平杆等同时搭设。 每道剪刀撑跨越立柱根数宜在57根之间。每道剪刀撑宽度不应小于4跨,且大于6,斜杆和地面倾角宜在4560之间;24m以下单双排脚手架,均必需在外侧立面两端各设置一道剪刀撑,由底至顶连续设置;中间每道剪刀撑净距不应大于15m。 (2)连墙件应均匀部署,形式宜优先采取花排,也能够并排,连墙件宜靠近主节点设置,偏离主节点距离不应大于300mm。(3)一字型、开口型双排脚手架两端均必需设置横向支撑,中间宜每隔6跨设置一道。横向支撑斜杆应由底至顶层呈之字型连续部署;24m以下闭型双排脚手架可不设横向支撑,24m以下者除两端应设置横向支

14、撑外,中间应每隔6跨设置一道。 5)扣件安装注意事项:(1)扣件螺栓紧扭力矩不应小于40N.m,并小于65N.m。(2)扣件要求(48或51)必需和钢管外径相同。(3)主节点处,固定横向水平杆(或纵向水平杆)、剪刀撑、横向支撑等扣件中心交底人署名安全员署名接收交底人署名安 全 技 术 交 底单位工程名称美景鸿城S-C-08地块交底日期 年 月 日分部分项工程名称脚手架生产班组名称安全技术交底内容:线距主节点距离不应大于150mm。 (4)对接扣件开口应朝上或朝内。 (5)各杆件端头伸出扣件盖板边缘长度不应小于100mm。 6)铺设脚手板注意事项: (1)脚手板探头应采取直径3.2mm(10号)

15、镀锌铁丝固定在支承杆上。 (2)应铺满、铺稳,靠墙一侧离墙面距离不应大于150mm。 (3)在拐角、斜道平台口处脚手板,应和横向水平杆可靠连接,以预防滑动。 7)搭设栏杆、挡脚板注意事项:(1)上栏杆上皮高度1.2m,中栏杆居中设置。(2)栏杆和挡脚板应搭设在外立柱内侧。 (3)挡脚板高度不应小于150mm。 18、扣件式钢管脚手架拆除安全技术要求 1)拆除应符合以下要求: (1)全部连墙件应随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架;分段拆除高差不应大于2步,如高差大于2步,应增设连墙件加固。 (2)拆除次序应逐步层由上而下进行,严禁上下同时作业。 (3)当脚手架采取分段、分

16、立面拆除时,对不拆除脚手架两端,应先设置连墙件和横向支撑加固。 (4)当脚手架拆至下部最终一根长钢管高度(约6.5m)时,应先在合适位置搭临时抛撑加固,后拆连墙件。 2)卸料应符合以下要求: (1)运至地面构配件应按要求要求立即检验整修和保养,并按品种、规格随时码堆存放,置于干燥通风处,预防腐蚀。 (2)各构配件必需立即分段集中运至地面,严禁抛扔。(3)拆除脚手架时,地面应设围栏和警戒标志,并派专员看管,严禁非操作人员入内。 3)拆除前必需完成以下准备工作:交底人署名安全员署名接收交底人署名安 全 技 术 交 底单位工程名称美景鸿城S-C-08地块交底日期 年 月 日分部分项工程名称脚手架生产班组名称安全技术交底内容:(1)清除脚手架上杂物及地面障碍物。(2)拆除安全技术方法,应由单位工程责任人逐层进行技术交底。(3)全方面检验脚手架扣件连接、连接件、支撑体系是否符合安全要求。(4)依据检验结果,补充完善施工组织设计中拆除次序,经主管部门同意方可实施。交底人署名安全员署名接收交底人署名

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
