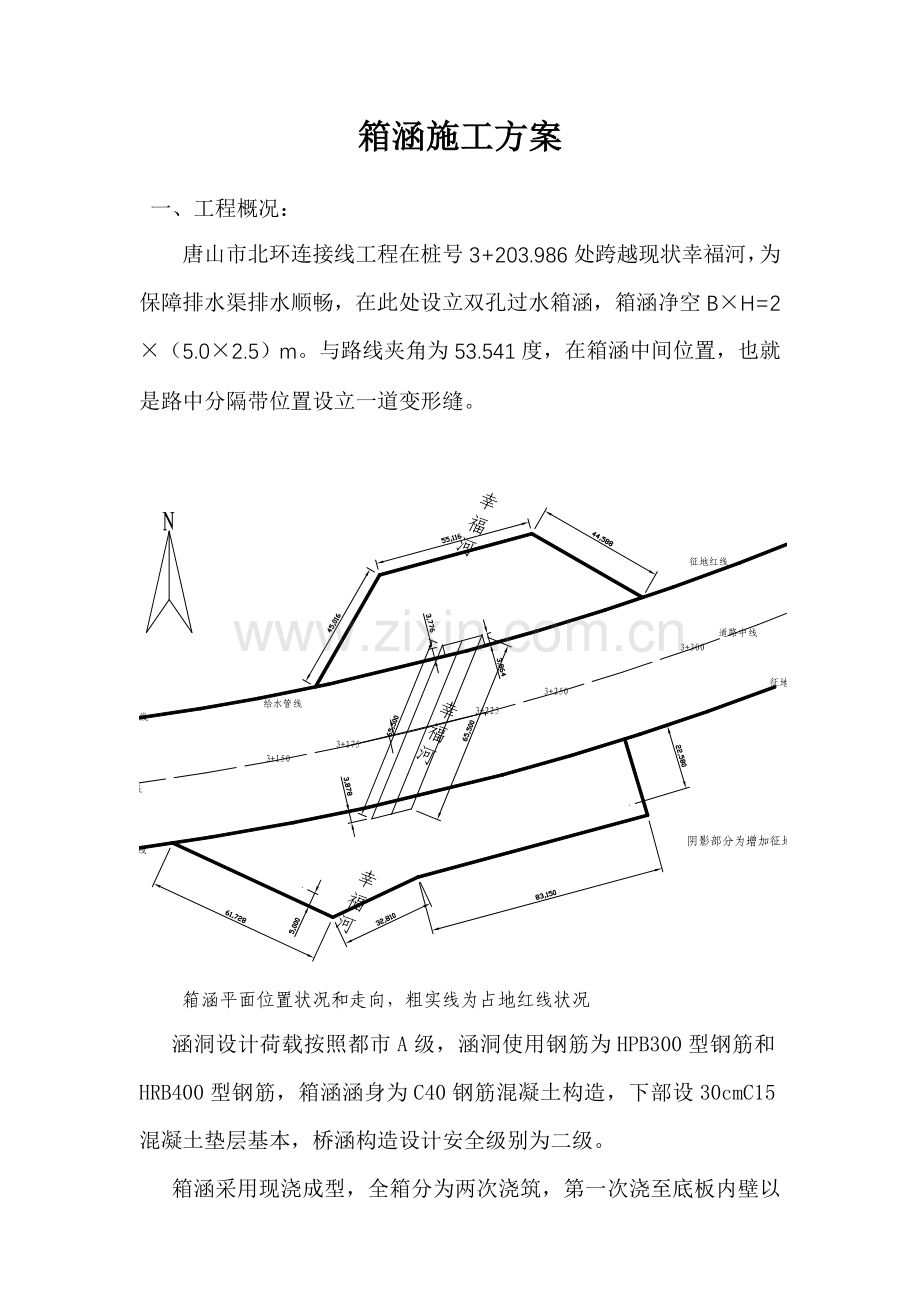

1、箱涵施工方案一、工程概况:唐山市北环连接线工程在桩号3+203.986处跨越现状幸福河,为保障排水渠排水顺畅,在此处设立双孔过水箱涵,箱涵净空BH=2(5.02.5)m。与路线夹角为53.541度,在箱涵中间位置,也就是路中分隔带位置设立一道变形缝。 箱涵平面位置状况和走向,粗实线为占地红线状况涵洞设计荷载按照都市A级,涵洞使用钢筋为HPB300型钢筋和HRB400型钢筋,箱涵涵身为C40钢筋混凝土构造,下部设30cmC15混凝土垫层基本,桥涵构造设计安全级别为二级。箱涵采用现浇成型,全箱分为两次浇筑,第一次浇至底板内壁以上70cm,第二次浇筑侧墙及顶板。两次浇筑接缝处应保证有良好衔接面,粗糙
2、、干净并不得有堆落混凝土、砂浆等。 二、施工用水、电及材料进场方式1、施工用水使用自来水。2、施工用电详见施工安全用电专项方案3、材料工程所需材料重要为混凝土、钢筋、钢管、模板、水泥和中粗砂等,所有材料都要有出厂合格证明,材料进场后先进行检测,检测合格后方可使用。为了保证质量和进度,箱涵混凝土采用商品混凝土,为了使涵洞外观颜色一致,混凝土采用同一厂家、同品种水泥和外加剂。二、施工工艺流程施工放样基坑开挖、基底整平垫层混凝土底板钢筋底板模板底板混凝土墙身顶板钢筋墙身顶板模板墙身顶板混凝土养护拆模台背回填。 三、重要工序及质量控制要点1、箱涵放样依照设计图纸放出箱涵轴线,依照箱涵底高程和地表高程按
3、照1:1.5开挖边坡计算基坑开挖边线,放样复核原始记录要妥善保存。2、箱涵土方施工采用机械大开挖施工,开挖时考虑预留施工宽度,依照现场土质状况,必要时采用钢板桩支撑,开挖至设计高程+0.2m左右时采用人工清理整平,整平到位后告知甲方和监理进行验槽。按照设计阐明状况,此处不受地下水影响,但应当考虑雨水影响,因此基坑四周必要设立排水沟,对角位置设立集水井,用水泵及时抽水,保持基坑内无积水现象发生。 3、垫层混凝土施工垫层为30cmC15混凝土。混凝土采用泵送商品混凝土,采用泵车布料,垫层铺筑时应摊平、振实,垫层宽度不不大于设计规定,垫层标高偏差应符合规范与设计规定。4、钢筋工程(1)钢筋加工场地在
4、箱涵施工北侧,充分运用已经征用空地,进行钢筋下料及加工成型。(2)进场钢筋须有出厂质保单和检测报告单,进场后除外观检查外应分别取样作弯曲和拉伸实验,合格后方可使用,使用钢筋应保持表面干净,无油渍及锈蚀。(3)对于焊接使用钢筋,专业焊工试焊。合理选取焊接参数,焊接接头以每批300个同类型为一实验批抽样,做机械性能实验,并向监理呈交实验报告。(4)配料前按设计图、钢筋图编制钢筋下料翻样单,保证钢材品种、规格、尺寸精确。加工成型钢筋按翻样编号分批堆放,防止使用混淆。(5)箱涵钢筋分三次绑扎成型:即在垫层施工完毕具备足够强度后,一方面绑扎底板及墙板竖向钢筋;底板混凝土浇筑后第二次绑扎;墙板钢筋顶板模板
5、安装后第三次绑扎顶板钢筋。(6)钢筋保护层用砂浆垫块控制,用于侧墙砂浆垫块应埋入铁丝,以利绑扎。(7)每次钢筋绑扎成型后,请监理工程师检查隐蔽工程合格后支模浇混凝土。(8)对于侧墙施工缝处钢筋粘接浆体,应认真清理干净。(9)侧墙钢筋绑扎时,采用活动脚手架。(10)顶、底板钢筋上、下层采用马凳型钢筋来控制,侧墙内外层用拉结型钢筋来控制。(11)翼墙钢筋和侧墙钢筋、顶板钢筋同步进行。5、模板施工箱涵模板使用1.5cm竹胶板,箱涵内翼腋角也用竹胶模板来控制。箱涵侧墙模采用串心螺栓来控制内外模间距,串心螺栓用12圆钢制成,外套UPVC塑料管,施工完毕后,将12圆钢抽出。孔洞使用1:2水泥砂浆封堵,箱涵
6、顶撑采用482.0mm钢管,每孔成8行排列,横向间距60cm,纵向立杆间距60cm,支撑下端安顿在槽钢上,使应力分散,防止底板混凝土受损,上端用纵向10cm10cm方子木为主楞,5cm小方子为次楞。沿渠道纵向每隔3m采用剪刀撑固定,使内部钢管支架形成整体。外模斜撑应撑在底部桩板桩根上(或单独在打入钢管或槽钢),若撑在土体上,撑角处应打入木桩(或钢管和槽钢)。模板支架脚手禁止与平台脚手、钢筋脚手、井点管相连接,防止因其她振动导致模板松动和井点管松动。翼墙模板使用脚手管进行固定,同样撑在土体上,土体撑角处打入木桩。6、混凝土施工(1)本工程混凝土采用商品混凝土,厂家必要提供配料单(配合比报告、原材
7、料检测报告)和商品混凝土质量证明书。 (2)混凝土浇筑由于基坑面积较宽,因而浇筑混凝土时应搭设脚手架,并用软管送至浇筑面,不准临空倒下,防止离析。箱涵混凝土分两次浇筑,第一次浇箱涵底板及墙体70cm处,第二次浇筑墙身和顶板,后浇筑混凝土应在先浇混凝土接缝处进行凿毛解决。第二次浇筑墙身及顶板时,应分层进行,每层厚度为0.6m,上一层,上一层混凝土应当在下一层混凝土初凝前完毕振捣。混凝土振捣采用插入式振捣器振捣,振捣棒插入时应避开钢筋和模板,振捣点间距不应超过其作用半径1.5倍,插入下层混凝土510cm,每一处振动完毕应边振动边徐徐提出,振动棒对每一振动部位,必要振动到该部位混凝土密实为止。密实状
8、态是混凝土停止下沉,不再冒出气泡,表面呈现平坦、泛浆。在顶板和底板面上配平板振捣器振平。在振捣混凝土时,应注意随时检查模板受力状况和钢筋变化,不得使钢筋发生移位。浇筑混凝土时,施工人员应另置脚手平台。脚手平台支撑、固定均须和箱涵模板和钢筋分开,不得互相连接。混凝土浇筑成型后及时养护,混凝土外露面普通采用塑膜覆盖并定期浇水湿润,浇水时禁止用水泵喷浇,防止破坏混凝土。养护需保证混凝土表面不露白,普通至少养护7天以上,在养护期内不得在混凝土表面加压、冲击和有腐蚀物触及。现场取样制作混凝土试块3组,以检测该批次混凝土质量。工地备有发电机一台,以防止在浇注混凝土过程中突发停电事故,影响混凝土浇注质量。7
9、、水平施工缝设立及施工上、下层施工缝,采用凹缝解决,水平应成直线。在浇筑上层混凝土时应将模板内部凿除浮渣清理干净,并擦干积水,施工缝处先用1:1砂浆铺设,以增长上下层混凝土结合。8、变形缝变形缝钢边式止水带在模板施工时,固定好模板内一侧,浇筑混凝土时不能移动或脱落。对于已经浇筑完毕混凝土面,底板底在另一段箱涵浇筑混凝土前,把聚乙烯泡沫塑料及聚氨酯密封膏用胶粘贴牢固,其她部位可以满粘聚乙烯泡沫塑料板,待拆模后剔除2cm,再填入聚氨酯密封膏。9、基坑回填箱涵主体验收合格后,可进行箱涵基槽回填工作。回填前应清除箱涵两侧淤泥、砖块等杂物,沟槽不得有积水,不得回填淤泥腐植土及有机物质。按图纸规定回填透水
10、较强砂砾石,回填时两侧应同步进行,回填时应分层夯实,每层松铺厚度控制在2030cm。并按规定做回填密实度实验。四、进度、材料、机械筹划1、箱涵6月中旬开工,8月初竣工。2、箱涵重要材料数量为:钢筋254吨,混凝土1008.822m3 。3、拟投入箱涵施工机械有:挖机1台、运土车3辆、钢筋弯曲机一台、切断机一台、电焊机一台、振捣棒3根、平板振动器一台、蛙式打夯机一台、经纬仪一台、水准仪一台。4、拟投入施工人工:钢筋工10名、模板工12名、混凝土工15名、普工10名。五、质量保证办法(一)、详细质量目的 质量目的是:坚持“质量第一、防止为主、防治结合”原则,通过对原材料以及施工过程中各个施工环节严
11、格控制和监督,高质量地完毕工程项目,保证达到 “优良”级别,打造精品工程,争取良好信誉。(二)、强化质量意识,健全规章制度1、拟定施工组织设计审批制度施工组织设计有项目经理、项目工程师、监理工程师等签字。施工组织设计在工程实行前15天报监理工程师和市政公司工程处,由工程处处长审核后报公司总工程师审批。施工组织设计经各级审批并最后由监理工程师审批,并且按审批意见进行修改完善后进行施工。2、复核、隐蔽工程验收制度技术复核在施工组织设计中编制技术复核筹划,明确复核内容、部位、复核人员及复核办法。凡分项工程施工成果被后道施工所覆盖,均进行工序验收。3、建立质量交底制度技术、质量交底工作是施工过程基本管
12、理中一项不可缺少重要工作内容,交底采用书面签证确认形式。施工组织设计编制完毕并审批确认后,由项目经理牵头,项目工程师组织全体人员认真学习施工方案,并进行技术、质量、安全书面交底,列出核心分部工程和施工要点。 4、质保体系项目经理 技术负责人质检员施工队长木工班钢筋班混凝土班六、安全文明施工办法(一)、用电机械使用安全1、现场使用电夯,其自身应设电源控制开关,扶手应包装绝缘材料。使用前必要检查电源控制开关与否敏捷有效,并试运转正常方可使用。必要一人操作,一人随机整顿电源线。电源线不准在地上拖拉。禁止无人扶机任其自由行进。使用打夯机,勿使夯头架和偏心块与电源线绞在一起。拖盘落入石块或积土较多时,必
13、要停机清除。在松软土层或下坡使用时,禁止倒背身体牵拉。移地使用或用毕搬运时,必要先切断电源,盘好电源线。操作及整顿电源线人员,必要戴绝缘手套、穿绝缘鞋。2、砂浆搅拌机必要安顿在坚实地方,用支架或支腿架稳,不准以其轮胎代替。使用前必要检查离合器和制动器与否敏捷有效,钢丝绳有无破损与否与料斗拴牢;滚筒内有无异物;并空载试运转正常方可使用。送料斗在提高、降落时,禁止任何人从料斗下通过或停留,停用应将料斗固定好。在运转时,禁止将木(铁)棍、扫帚、铁锨等物伸进滚筒内。送入滚筒搅拌材料不准超过规定容量。半途因故停机重新启动前,必要把滚筒内搅合材料倒出来,以免增长启动负荷而发生意外。在现场检修和工作结束清洗
14、时,必要先切断电源并把送料斗固定好。进入滚筒内检查、清洗,必要设专人监护,防止误合闸送电。3、配电箱电源线必要良好,各接点应接实,在线路、管道施工现场使用时,电源线不准拖在地面上。禁止人体接触带电部位,须带电作业时,必要有良好绝缘防护办法。4、使用抽水机排除沟槽内积水,抽水机在运转时,禁止人体接触机身。操作人员不准远离。5、潜水泵应经常检修,使用前必要检查导线、电源线绝缘与否良好;接通电源后检查机体与否漏电。潜水泵运转时,不准在被排水水域内作业。因故检修或移动位置时,必要先切断电源。七、雨季施工保证办法工程施工期间正受到雨季影响箱涵施工时,应有专人负责接受和报告气象预报,遇有降雨不得进行施工;
15、并对施工现场进行保护,防止基坑边坡塌陷,对进场材料采用覆盖等办法进行保护,防止钢筋锈蚀、水泥变质,同步做好成品保护工作,同步要加强排水,提示所有施工人员提高安全防护意识。八、施工现场环保办法(一)、防止扬尘污染办法1、工地出入处及时洒水保证道路湿润,以减少扬尘。2、遇有4级以上大风天气,停止土方施工,并做好遮盖工作。水泥和其她易扬尘细颗粒、散体材料安排在库内存储或严密遮盖。3、施工现场设专人负责扬尘治理工作,成立文明施工保洁队,由环保员及各段施工工长负责,配洒水设备,并进行洒水降尘工作。(二)、防止噪声污染办法施工中噪声严格控制。进场施工机械尽量选用噪声小机械,对噪音较大工序尽量安排在白天施工,对参加施工人员加强教诲,减少人为施工噪音浮现。白天控制在75分贝以内,晚上控制在55分贝以内。夜间10点停止施工,以免扰民。夜间施工时,不大声喧哗、吹口哨等。搬运材料轻拿轻放。机械车辆使用过程中,尽量不鸣长笛,并尽量安排在白天施工。
