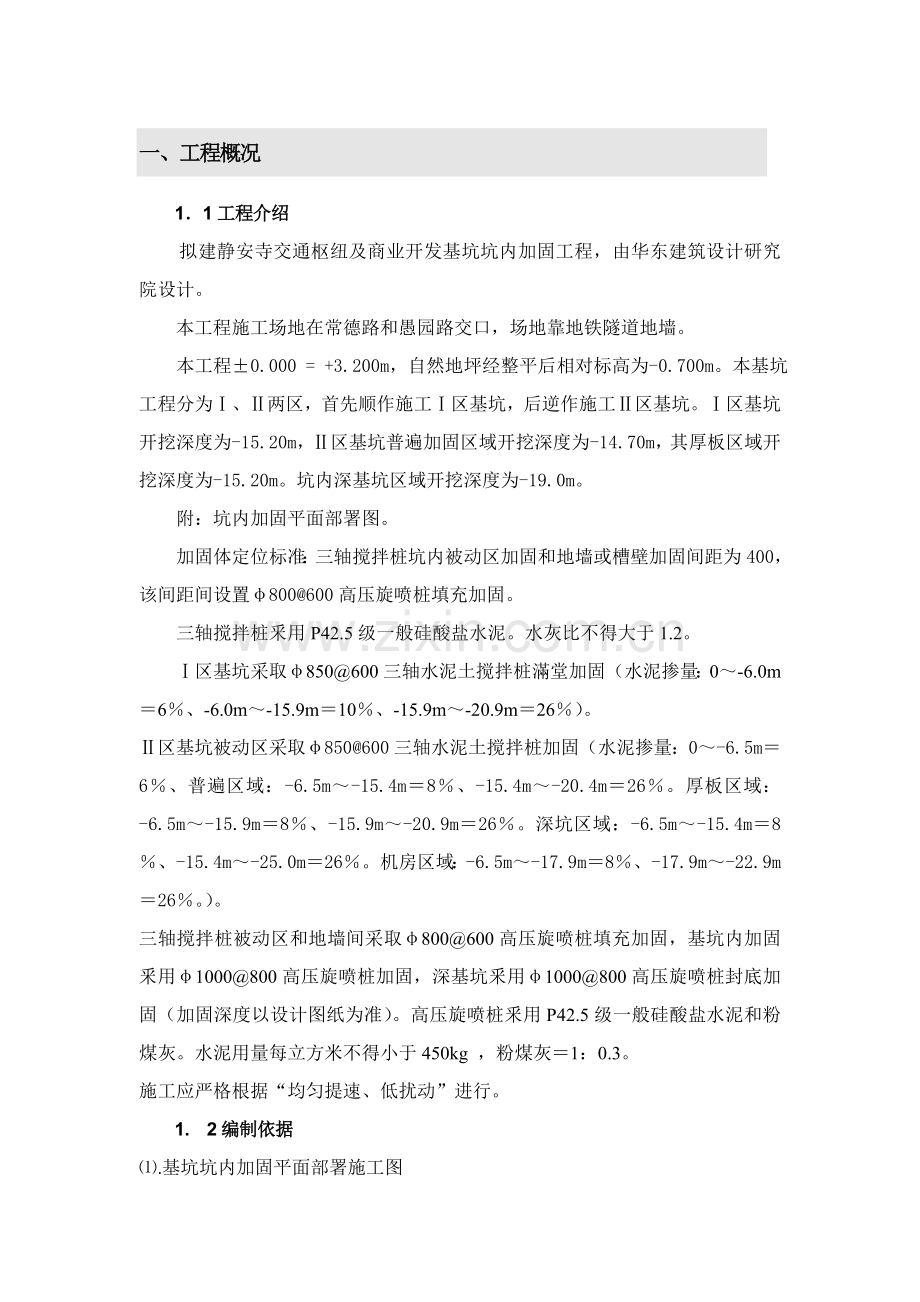

一、工程概况
1.1工程介绍
拟建静安寺交通枢纽及商业开发基坑坑内加固工程,由华东建筑设计研究院设计。
本工程施工场地在常德路和愚园路交口,场地靠地铁隧道地墙。
本工程±0.000 = +3.200m,自然地坪经整平后相对标高为-0.700m。本基坑工程分为Ⅰ、Ⅱ两区,首先顺作施工Ⅰ区基坑,后逆作施工Ⅱ区基坑。Ⅰ区基坑开挖深度为-15.20m,Ⅱ区基坑普遍加固区域开挖深度为-14.70m,其厚板区域开挖深度为-15.20m。坑内深基坑区域开挖深度为-19.0m。
附:坑内加固平面部署图。
加固体定位标准:三轴搅拌桩坑内被动区加固和地墙或槽壁加固间距为400,该间距间设置φ800@600高压旋喷桩填充加固。
三轴搅拌桩釆用P42.5级一般硅酸盐水泥。水灰比不得大于1.2。
Ⅰ区基坑采取φ850@600三轴水泥土搅拌桩滿堂加固(水泥掺量:0~-6.0m=6%、-6.0m~-15.9m=10%、-15.9m~-20.9m=26%)。
Ⅱ区基坑被动区采取φ850@600三轴水泥土搅拌桩加固(水泥掺量:0~-6.5m=6%、普遍区域:-6.5m~-15.4m=8%、-15.4m~-20.4m=26%。厚板区域:-6.5m~-15.9m=8%、-15.9m~-20.9m=26%。深坑区域:-6.5m~-15.4m=8%、-15.4m~-25.0m=26%。机房区域:-6.5m~-17.9m=8%、-17.9m~-22.9m=26%。)。
三轴搅拌桩被动区和地墙间采取φ800@600高压旋喷桩填充加固,基坑内加固釆用φ1000@800高压旋喷桩加固,深基坑釆用φ1000@800高压旋喷桩封底加固(加固深度以设计图纸为准)。高压旋喷桩釆用P42.5级一般硅酸盐水泥和粉煤灰。水泥用量每立方米不得小于450kg ,粉煤灰=1:0.3。
施工应严格根据“均匀提速、低扰动”进行。

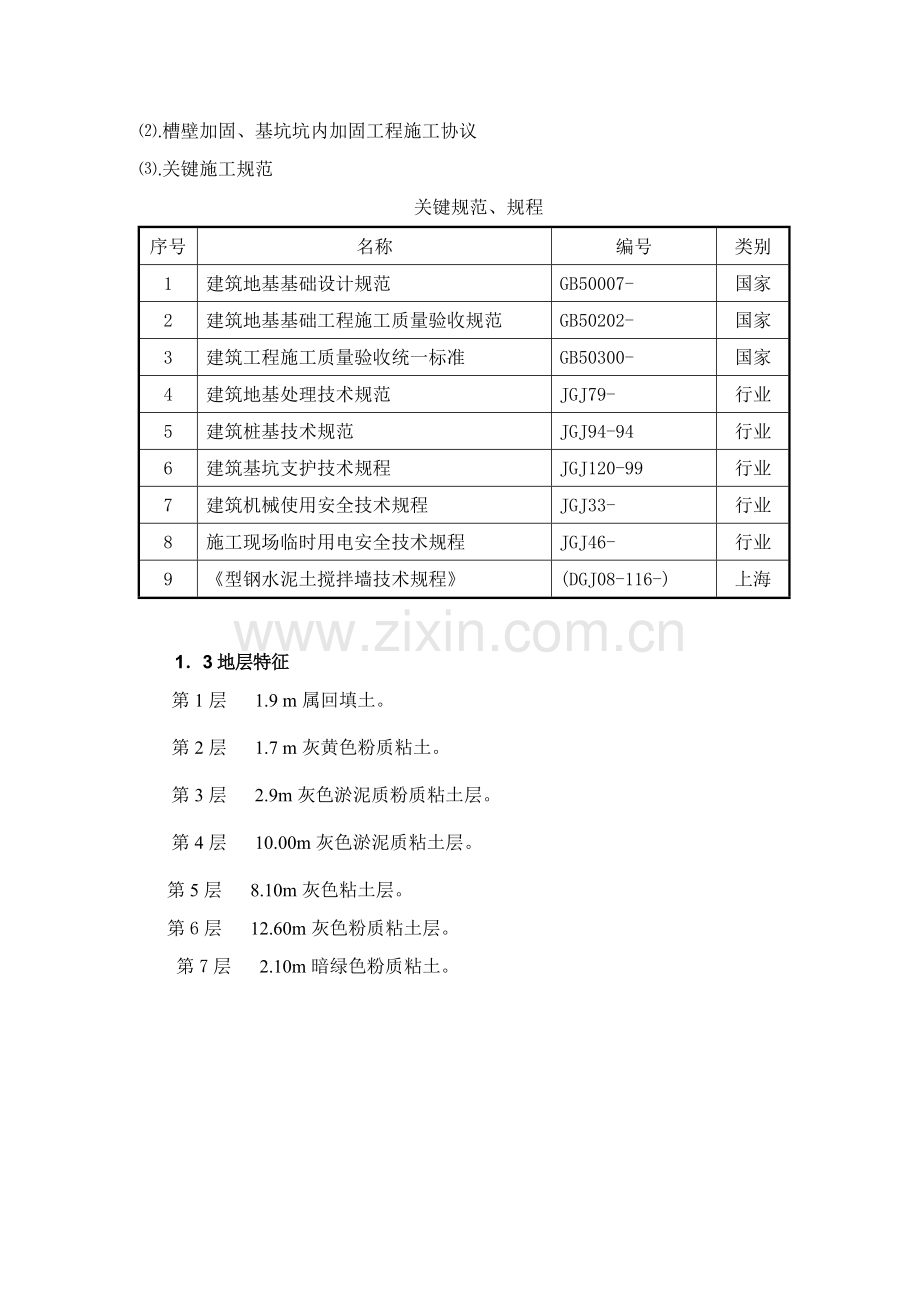

1. 2编制依据
⑴.基坑坑内加固平面部署施工图
⑵.槽壁加固、基坑坑内加固工程施工协议
⑶.关键施工规范
关键规范、规程
序号
名称
编号
类别
1
建筑地基基础设计规范
GB50007-
国家
2
建筑地基基础工程施工质量验收规范
GB50202-
国家
3
建筑工程施工质量验收统一标准
GB50300-
国家
4
建筑地基处理技术规范
JGJ79-
行业
5
建筑桩基技术规范
JGJ94-94
行业
6
建筑基坑支护技术规程
JGJ120-99
行业
7
建筑机械使用安全技术规程
JGJ33-
行业
8
施工现场临时用电安全技术规程
JGJ46-
行业
9
《型钢水泥土搅拌墙技术规程》
(DGJ08-116-)
上海
1.3地层特征
第1层 1.9 m属回填土。
第2层 1.7 m灰黄色粉质粘土。
第3层 2.9m灰色淤泥质粉质粘土层。
第4层 10.00m灰色淤泥质粘土层。
第5层 8.10m灰色粘土层。
第6层 12.60m灰色粉质粘土层。
第7层 2.10m暗绿色粉质粘土。
二、施工质量目标
本工程严格根据ISO9002质量体系运行,实现“过程精品”管理,确保工程质量合格。
三、施工准备目标
3. 1技术准备
3.1.1组织项目人员认真学习相关规范、规程或要求,在施工过程中做到有据可依。
3.1.2施工前认真查阅地质勘测汇报,研究地层土质情况。
3.1.3搜集或准备对应技术资料。
3.1.4实施三级交底制,即:技术部对项目部相关人员、分包技术人员进行方案交底;工程部对分包工长、班组长进行交底;分包工长对班组进行技术交底。
3.1.5测量定位
现场依据测绘院给定正式坐标定位点,三轴水泥搅拌桩、高压旋喷桩施工依据测量控制网定位。
3.1.6试验准备
进场散装水泥原材料在使用前必需进行复试,合格后才许可使用,不合格材料立即封存或退场。
水泥按每500吨现场取样送试验室进行复试。
三轴水泥土搅拌桩桩身强度应采取试块试验并结合28天龄期后钻孔取芯来综合判定。试块试验应采取水中养护测定28天后无侧限抗压强度,钻取桩芯宜采取φ110钻头,连续钻取全桩长范围内桩芯。
3. 2、人员准备
3.2.1施工队伍须按进场计划及施工需要立即进场,办理各项相关手续,进行三级安全教育和专业技能培训。特殊工种需经培训取证后方可上岗。
3.2.2落实三级交底制度,并具体到各班组人员。
3.2.3劳动力投入
见下表
劳动力计划
序号
工种
进场人数
备 注
1
测量
2
施工测量定位
2
浆液配置及输送
24
泥浆搅拌及配送
3
电工
2
用电维护、管理
4
机操工
8
水泥搅拌桩机操作
5
挖掘机司机
2
泥浆倒运及导沟开挖
6
前台工
8
指挥及协调
7
管理人员
4
现场综合管理
累计:50人
3. 3、材料准备
材料数量见下表。
材料计划表
材料名称
单位
数量
P42.5级一般硅酸盐水泥
t
26600
粉煤灰
t
1990
3. 4、机械设备准备及参数
序号
设备
名称
规格
(型号)
数量
(台)
功率
(kw)
使用说明
计划进场日期
1
三轴水泥搅拌桩机
JB-160
2
360
成 孔
4月28日第一台水泥搅拌机机场进场
2
桩机
重力架
1
3
汽车吊
25T/吊
1
机械安装
4
泥浆搅拌站
ZYJ
3只
水泥浆制作
5
压浆泵
BW-250
3
15*3
输送水泥泥浆
挖土机
R200
1
导沟开挖及倒运泥土
6
空压机
W型系列
3
输送高压空气
7
钢板
2m×6m
6块
机械占位地面加固
8
旋喷桩机
DGX-50
1
15
机械占位地面加固
9
旋喷桩机
J-2AS
1
15
机械占位地面加固
10
高压注浆泵
2
11
泥浆泵
2
12
空压机
6立方
1
13
泥浆搅拌泵
2
14
送浆泵
HB50/50
4
15
储浆桶
6
16
泥浆比重仪
1
17
测量仪
经纬仪
水准仪
1套
测量定位
18
其它配置
泥浆测试仪、钢尺测绳等一整套计量检测器具
3. 5施工临时水源、电源准备
施工用水﹑电由总包提供接入点。
3. 6地下障碍物处理及场地平整
本方案中地下障碍物处理是指地下老房基、混凝土路面、其它地下构筑物和废弃雨水、污水管道等等。
坑内加固施工前,必需优异行场地平整,清除施工表层硬物和地下障碍物,并确保场地平整坚固。为加强地面承重荷载,采取垫钢板方法便于装机行走,在施工场地处理阶段,应请相关专业单位进行全场沿线地下障碍物探查,依据探查汇报,在开挖过程中将障碍物全部清除。
四、三轴水泥搅拌桩、高压旋喷桩施工工艺
4. 1三轴水泥搅拌桩施工原理及施工要求
三轴搅拌钻机以水泥为固化剂,经过三轴螺旋钻头对地基土进行原位上下、左右旋转翻滚式强制搅拌,其关键为切削土体,剪切力为主,在下沉搅拌、提升搅拌过程中喷浆,同时加入高压空气,使水泥土充足、均匀搅拌。其工艺对周围环境影响小,同时高压空气不停释放压力,也在一定程度上降低了对周围土体侧向压力。
三轴水泥土搅拌桩采取Φ850三轴搅拌桩设备进行套接一孔法施工,采取两喷两搅施工工艺,桩体范围内必需做到水泥搅拌均匀,桩体垂直偏差不得大于1/300。三轴水泥土搅拌桩采取P42.5级一般硅酸盐水泥。
三轴水泥土搅拌桩施工前必需对施工区域地下障碍物进行探测,如有障碍物必需对其清理及回填素土(不得含有块石和生活垃圾),分层扎实后方可进行三轴水泥土搅拌桩施工;第一批桩(不少于3根)必需在监理人员监管下施工,以确定水泥投放量、浆液水灰比(用比重法控制)、浆液泵送时间和搅拌桩下沉及上升时间、桩长垂直度控制方法。
桩体施工必需保持连续性,采取套接一孔法施工,形成水泥土搅拌墙,确保加固区域。施工时如因故停浆,应在恢复压浆前将深层搅拌机提升或下沉0.5m后再注浆搅拌施工,以确保搅拌桩连续性。
按设计要求三轴水泥土搅拌桩施工参考上海市工程建设规范《型钢水泥土搅拌墙技术规程》 (DGJ08-116-)相关要求。
4. 2施工工艺步骤
详见下图:
施 工 放 样
开挖沟槽,清除地面、地下障碍物
放样桩位控制桩
桩机就位,校正、复核桩机水平和垂直度
桩机钻头下沉
钻头下沉搅拌、喷浆至设计桩底标高
钻头提升搅拌、喷浆升至设计桩顶标高
施工结束,转下一道工序
4. 3搅拌速度及注浆控制参数
根据搅拌桩施工工艺要求,必需做到二喷二搅,喷浆第一次为水泥用量70﹪,第二次为30﹪。搅拌头下沉及注浆到设计标高后,搅拌头边搅拌边注浆提升,使灰浆和土体拌和。提升速度根据要求均匀、连续地注入拌制好水泥浆液。
4.3.1三轴水泥搅拌桩在下沉和提升过程中均应注入水泥浆液,同时严格控制下沉和提升速度。依据设计要求和相关技术资料要求,下沉速度小于1m/min,提升速度小于2m/min,在桩底部分合适连续搅拌注浆,做好每次成桩原始统计。详见下图。
搅拌时间——下沉、提升关系图
4.3.2 制备水泥浆液及浆液注入。
4.3.3 开钻前对拌浆工作人员做好交底工作。水泥浆液水灰比为1.2,,拌浆及注浆量以每钻加固土体方量换算;
4.3.4 高压旋喷桩以水泥为固化剂及掺入粉煤灰同时配料施工,经过钻机三翼钻头钻进加固土体设计标高。具体工艺以下:
1、施工步骤
定位→钻机成孔→旋喷机就位(设备调试)→下旋喷管→配送浆液→旋喷提升→泥浆外排→清洗机具就新孔位→施工下一根桩。
2、质量要求
(1)、定位
测量技术人员按施工图及现场实际情况放样,并作好明确标志,确保旋喷桩机定位正确。
(2)、成孔时钻机机架垫平,钻具垂直地面,成孔垂直度≤1%。
(3)、喷射作业
①、旋喷机架就位,喷管在自然悬吊状态时喷管中心对准孔心,偏差小于二分之一孔径(成孔直径),确保下管、提升及旋喷注浆顺利进行。
②、下管前先检验喷嘴及喷浆口是否完好通畅,并做喷浆试验,直至喷浆压力符合设计要求方可下喷管。
③、喷管下至超设计深度10cm时,开始拌送水泥浆,然后开启高压水及压缩空气,待达成设计参数,空口冒浆正常后,再开始旋喷提升。
④、喷注中如上节喷管要卸除,下节喷管继续作业时,必需待下部喷管高出井口装置20㎝以上方可停止喷浆;喷注中若碰到故障等特殊情况时,喷管须下降10㎝才能开始继续喷注,以确保旋喷竖向连续性。
⑤、喷注作业时,作好已喷邻桩补浆回灌工作,确保加固后桩顶标高,同时施工中必需立即作好废浆处理工作。
4.4 施工准备及测量放样
搅拌桩施工前,备齐施工机械机具和材料,接通电力,施工劳力进场,进行需施作喷浆作业地点地面表皮清除,查明地下线路管道情况后进行场地平整,桩位放线,一切准备就绪后,进行搅拌桩作业。
4.5 场地清理:施工前,应按技术规范要求进行场地清理。清理后场地应整平,填写报验单,经监理工程师验收合格签字确定后,方可进行下道工序施工。
4.6布桩图:开工前,依据施工设计图按各分段里程画出布桩图。布桩图上应标明线路中心、里程、路基底宽线、每个桩应编号、量出设计桩长,布桩图报设计单位,监理工程师,确定验收确定后,方可施工。
4.7测量放样:对设计单位移交导线点,水准点,施工前会同甲方和监理工程师进行复核,确定无误后使用。测量人员按施工设计图,进行搅拌桩桩位、原地面标高、孔口标高等相关测量放样工作,测量放样统计及布桩图等,应报请甲方和监理工程师复核抽查,并填写测量放样报验单,经甲方和监理工程师审查签认。
4.8材料:搅拌桩施工采取加固料为水泥,旋喷桩施工釆用加固料为水泥和粉煤灰。其质量、规格应符合设计要求,并含有出厂质保单及出厂试验汇报,确保在使用期内使用,严禁使用过期、受潮、结块、变质劣质水泥。运到工地水泥,应对水泥质量进行抽样检验,抽样试验频率依据规范要求及监理工程师意见定,要求每批量500吨最少抽检1组。试验结果报监理工程师签认后方可投入使用。
4.9.1钻机就位及调直
组装架立搅拌桩机。检验主机各部连接,液压系统、电气系统、喷浆系统各部分安装试调情况及浆罐、管路密封连接情况是否正常,做好必需调整和紧固工作,排除异常情况后,方可进行操作。浆罐装满料后,进料口加盖密封。安装钻机时,将钻机对准桩位,调平桩机机身以确保桩垂直度,桩位定位后再进行定位复核,偏差值应小于2cm。
4.9.2钻进
桩机调正后,开启主电机钻进,待搅拌钻头靠近地面时,开启空压机送气。钻深由深度尺盘确定,其数值应等于设计加固深度和桩机横移槽距地面高度之和。
4.9.3钻至设计标高
当深度尺盘达成预定数量后,停止钻机,钻头反转,但不提升,等候送料。
4.9.4送料
打开送料阀门,关闭送气阀门,喷送加固浆液。
4.9.5提升钻头
确定加固浆液已到桩底后提升搅拌钻头,通常在桩底停滞1~3分钟,即可确保加固浆液抵达桩底,提升到设计标高时停止喷浆,停止喷浆深度应结合搅拌提升速度确定。在还未喷桩情况下严禁进行钻机提升工作。
4.9.6停止提升
打开送气阀门,然后关闭送料阀,保持空压机运转,搅拌钻头提升到桩顶时停止提升。
4.9.7 将钻头提升到地面以上,停止主电机,停止空压机,填写施工统计。
4.9.8桩机移位:利用桩机液压系统或人工,将桩机移到下一个桩位施工。
4.9.9报表统计
施工过程中由专员负责统计,具体统计每根桩下沉时间、提升时间和钻进深度、水泥用量等情况,统计要求具体、真实、正确。立即填写当日施工报表统计,次日送交监理。
五、施工管理及注意事项
5.1施工过程中必需作好施工统计和计量统计,检验关键有:加固料质量和用量、桩长、制桩过程有没有断桩,桩体均匀、搅拌转速、提升时间、复搅长度、补桩和补搅等。
5.2施工环境保护及安全:必需采取有效方法,预防搅拌桩施工对环境污染(粉尘、污水、噪音等)和干扰周围现有道路上车辆正常行驶。
5.3搅拌桩施工依据施工工艺及工艺性试验确定操作参数进行,并随时注意统计压力、喷浆量、钻机钻进和提升速度、孔底电流等相关参数。
5.4施工中应严格控制喷浆、停浆时间、钻进深度、钻机垂直度及水平位置、停浆面标高、复搅深度等。终钻提升确实定,应以穿透淤泥层为标准。
5.5施工中不得中途中止喷浆,确保桩长。在还未抵达设计桩底标高和还未喷浆情况下进行钻杆提升作业;若因停电或机械故障等原所以中止喷浆时,应将钻机下钻至断浆点下大于1米位置,待恢复供浆时再喷浆提升。
5.6按设计喷浆量喷浆,施工中发觉喷浆量不足时,应立即对原桩复钻复喷,复喷喷浆量仍不应小于设计用量。施工过程中应随时检验浆罐内水泥加入量、剩下水泥量,复核每米喷浆量及成桩后喷浆总量。
5.7钻头直径磨损量不得大于1cm。
5.8水泥入浆罐之前经过4目/cm2筛网过筛,除杂除块。
5.9对输浆管要常常检验,不得泄露及堵塞,管道长度以60m左右为宜,不得超出80m。
六、水泥搅拌桩、高压旋喷桩施工质量控制方法
6.1定位、垂直度控制方法
1、由专员负责放线,并请监理复核无误后才能施工。孔位放样误差小于2cm,钻孔深度误差小于±5cm,桩身垂直度按设计要求,误差小于1/300桩长。施工前严格根据设计提出搅拌桩两边尺寸外放100mm要求进行定位放样。
2、严格控制浆液配比,做到挂牌施工,并配有专职人员负责管理浆液配置。严格控制钻进提升及下沉速度。
3、施工前对搅拌桩进行围护保养,尽可能降低施工过程中因为设备故障而造成质量问题。设备由专员负责操作,上岗前必需检验设备性能,确保设备运转正常。
4、桩架垂直度指示针调整桩架垂直度,并用线锤进行校核。
6.2确保桩身强度和均匀性要求
1、施工过程中,应用比重仪随时检验水泥浆比重。
2、土体应充足搅拌,严格控制钻孔下沉、提升速度,使原状土充足破碎有利于水泥浆和土均匀拌和。
3、浆液不能发生离析,水泥浆液应严格按预定配合比制作,为预防灰浆离析,放浆前必需搅拌30秒再倒入存浆桶。
4、压浆阶段输浆管道不能堵塞,不许可发生断浆现象,全桩须注浆均匀,不得发生土浆夹心层。
5、发觉管道堵塞,立即停泵处理。待处理结束后立即把搅拌钻具上提和下沉1.0m后方能继续注浆,等10~20秒恢复向上提升搅拌,以防断桩发生。
7、严格控制桩架垂直度≤1/300,确保桩身搭接,上下全部能确保桩和桩搭接25 cm。避免桩和桩顶端搭接出现分叉现象。
8、常常检验复核搅拌头及钻头磨损情况,发生问题立即修复或更换,确保搅拌头直径符合设计要求。避免搭接小于25cm影响围护整体性。
9、施工时派人做好成桩统计,具体统计每根桩位置、编号、喷浆量及喷浆深度复搅深度等,发觉问题立即纠正或采取补救方法。
6.3加强管理工作
1、制订具体施工管理方法和适用施工方法,对施工人员进行技术培训、技术交底、使作业人员心中有数。
2、指派技术水平高、精通地基加固知识技术人员作技术指导或现场负责,使施工全过程处于规范化、规程化控制状态。
3、配置完整制桩设备,含有可靠性和配套性机械,满足设计要求。
电脑自动统计仪要定时检校,确保其完好性。
4、加固效果检验
在桩不一样部位切取试块,送至试验室分割成和室内试块相同尺寸试件,比较相同龄期室内外试块强度。
七、质量检验标准
开挖检验:成桩7天后,在监理工程师和甲方监督下进行开挖自检,开挖深度0.5—2.0米,目测成桩情况及搅拌均匀程度、桩径、桩位偏差等,检测频率2%。
八 、安全、消防确保方法
8.1临时用电安全防护
1、施工现场临时用电实施《施工现场临时用电安全技术规程》要求。编制临时用电施工组织设计方案,建立相关管理文件和档案资料。
2、施工现场采取发电机自行发电,并设专员对发电机进行维修保养。
3、总包和分包单位签署临时用电管理协议,明确总分包对应责任。总包定时检验临时用电管理责任落实情况,立即消除多种隐患。
4、项目经理部临电责任师主管临时用电,并配置不少于2名合格维护电工负责维护。
5、临时用电采取TN-S三相五线制接零保护体制。
6、施工用电确保三级供电,逐层设置漏电保护装置,实施分级保护。
7、多种电气设备、电力施工机械金属外壳、金属支架和底座,必需采取可靠接零保护。不能做接零保护大型设备,做接地保护。各供电回路必需在首末端做反复接地。线途经长时增加反复接地点。
8、现场配电箱按要求高度设置,并加围栏。配电箱设防雨棚,并含有防砸功效。
9、现场固定用电设备按总平面图部署,做到“一机、一闸、一漏、一箱”。
10、现场使用手持电动工具选择2、3类绝缘型工具。
11、因为基坑阶段临电使用时带水作业较多,所以线路部署要严格根据规程,作业人员穿戴好绝缘防护装备,预防触电事故。
12、使用电焊机应单独设开关,电焊机加装防护罩或有绝缘护套,二次线长度应大于30m,必需坚持双线到位。交流电焊机安装专用触电保护装置。焊工应合理使用劳动保护用具,遵守操作规程,施焊前开具动火证,设看火人。
8.2机械设备安全防护
1、项目经理部负责对现场机械设备安装、使用全过程管理和控制。
2、项目经理部指定责任师专门负责机械设备管理,搜集整理机械安全管理资料。
3、统一部署计划项目标中小型机械。中小型机械应设防护棚,并确保有安全操作场地。项目机械管理责任师负责组织验收,并实施管理控制。中小型机械必需确保安全装置齐全、灵敏有效。在显著部位悬挂安全操作规程牌。
4、用于起重吊索、吊环、吊钩等必需使用合格产品,安全系数满足要求要求。经检验不符合要求或达成报废要求必需立即更换。
8.3水泥搅拌桩、高压旋喷桩施工安全方法
1、钻孔搅拌时,严禁用手清除钻头上泥土,发觉紧固螺栓松动时,应立即停机重新紧固后方可继续作业。
2、作业时如遇卡钻,应立即切断电源,停止下钻,未查明原因前,不得强行开启。
3、反出泥浆土应立即清运至指定位置,不得在工作面周围堆放。
4、作业时,如遇机架摇摆、移动、偏斜或钻斗内发生有节奏响声时,应立即停钻,经处理后方可继续施钻。
5、钻机作业中,电缆应有专员负责收放,如遇停电,应将各控制器放置零位,切断电源,将钻头接触地面。
6、成孔搅拌、喷浆完成后,必需将孔口处加盖板保护。
7、操作人员需持证上岗作业,并在机械旁挂牌注明安全操作要求。
8、泥浆制备机械必需设置在平整、坚实场地上,设置机棚和排水沟,防雨雪、防砸、防水浸泡。
9、各施工工作面处必需设置足够照明,确保操作人员在光线很好环境下操作。
10、危险源控制
本工程施工危险源关键为桩架移位和拆装,防治危险源方法为:
(1)桩架移位时,桩架底下钢板路基箱必需铺垫平直,且保持路基箱平整。
(2)桩架移位时,须有专员监护。
(3)桩架拆装时,在拆装区域必需设置警戒线,且有专员监护。
(4)桩机使用前,必需经过设备验收,合格后方能使用。
九、文明施工管理方法
9.1现场管理
1、施工现场实施封闭式管理,关键道路进行硬化处理并保持清洁。
2、现场采取有效排水方法。
3、施工所需材料、机械按施组设计中施工平面部署图进行排放。现场堆料要分种类、规格堆放整齐,不准占用公共循环道及妨碍交通。
4、设专员进行现场内及周围道路清扫、洒水工作。
5、设置专职保洁人员,保持现场洁净清洁。现场卫生设施、排水沟及阴暗潮湿地带,给予定时投药、消毒,以防鼠害滋生。
6、因为场地较大,在本标期施工期间尽可能不破坏草皮,避免场地扬尘。
7、 施工现场作业人员着装统一,作到持证上岗,而且佩戴胸卡。
8、施工现场待用施工机械摆放整齐,遵守机械安全操作规程,常常保持机身及周围环境清洁。
9.2施工阶段具体方法
1、反出水泥土必需晾晒一段时间后方可外运,以预防泥浆遗洒在公交道路上,在现场部署一处泥渣晾晒场地。
2、施工现场土方施工采取覆盖、固化、绿化、洒水等有效方法,做到现场不泥泞,不扬尘。设专员进行现场内及周围道路清扫、洒水工作,预防灰尘飞扬,保护周围空气清洁。
3、合理安排作业时间,在夜间避免进行噪音较大工作。夜间车辆出入不准猛踩油门,不准鸣笛。
4、建筑渣土严密遮盖。运输时必需封闭、包扎、覆盖,不得沿途泄漏、遗洒,卸运时采取有效方法预防扬尘。
5、施工所需材料、机械必需按施工平面部署图进行排放。现场堆料要分种类、规格堆放整齐,不准占用公共循环道及妨碍交通。
6、 桩机施工过程中,派专员随时倒运反出泥浆土,时刻保持现场施工场地洁净。
7、主动和当地政府联络,主动和政府部门配合,处理好噪音污染问题,加强对职员教育,严禁大声喧哗。
8、合理安排作业时间,尽可能将施工噪音较大工序安排在白天进行,在夜间安排噪音较小工序。
9、如确需夜间施工噪音超标工序,则办理夜间施工许可证,以确保夜间施工正当性。
十、环境保护方法
10.1预防对大气污染方法
1、施工期间,定时对道路进行淋水降尘,控制粉尘污染。
2、易飞扬物、细颗粒散体材料,安排在库内存放或严密遮盖。
3、运输时要预防遗洒、飞扬,卸运时采取码放方法,降低污染。现场内关键交通路面和物料堆放场地铺设混凝土硬化路面,做到黄土不露天。
4、 桩机沿四面施工时,应采取彩条蓬布进行围挡。预防加气时泥浆喷射。
5、出土大门口设置沉淀池,土方车辆出门前首先洗净车轮。现场出口外100m范围内道路上在雨雪天铺设旧地毯预防车辆污染道路。
6、水泥浆制备系统必需部署在密闭操作间内,以预防扬尘。
10.2预防对水污染方法
1、严禁将废水、污水排进市政雨水管网。
2、现场设活动厕所,由环卫部门定时清理。
3、 生活区垃圾定点堆放并统一处理,生活垃圾堆放处远离水源避免对水质造成污染。
4、加强对油品和化学品管理,在储存和使用中预防油料跑、冒、滴、漏,污染水体。
5、搅拌桩施工时产生废弃泥浆和泥渣排入业主指定地方。不得随意排放,以避免对周围水质造成污染。
10.3预防施工噪音污染方法
1、夜间土方重车要求平稳行驶,严禁鸣笛和猛踩油门。
2、严格控制强噪声作业,对混凝土输送泵等强噪音设备,以隔音棚遮挡,实现降噪
3、加强环境保护意识宣传。采取有力方法控制人为施工噪声,严格管理,最大程度地降低噪音。
4、主动和当地政府联络,主动和政府部门配合,处理好噪音污染问题,加强对职员教育,严禁大声喧哗。
5、夜晚卸材料遵守操作规程,轻拿轻放,严禁大声喧哗。
6、如确需夜间施工噪音超标工序,则办理夜间施工许可证,以确保夜间施工正当性。
10.4预防光污染方法
1、夜间照明向无居民区方向照,尽可能不照有居民居住方向,降低光污染。
2、钢筋笼在围墙内空地上加工,采取遮挡方法,预防焊接时光污染。
3、夜间土方运输车辆不把大灯照向居民区。
静安寺交通枢纽及商业开发
基坑坑内加固工程
三 高
轴 压
搅 旋
拌 喷
桩 桩
施
工
方
案
施工单位:上海市建工机械工程
编制日期:二○○九年五月五日
目 录
1.工程概况 ---------------
2.施工质量目标 ------ ------
3.施工准备 ---------------
4.三轴水泥搅拌桩、高压旋喷桩施工工艺 --
5.施工管理注意事项 -----------
6.水泥搅拌桩、高压旋喷桩施工质量控制方法-
7.质量检验标准 ------ - ------
8.安全、消防确保方法 ----------
9.文明施工管理方法 -----------
10.环境保护方法 ---------------
展开阅读全文
