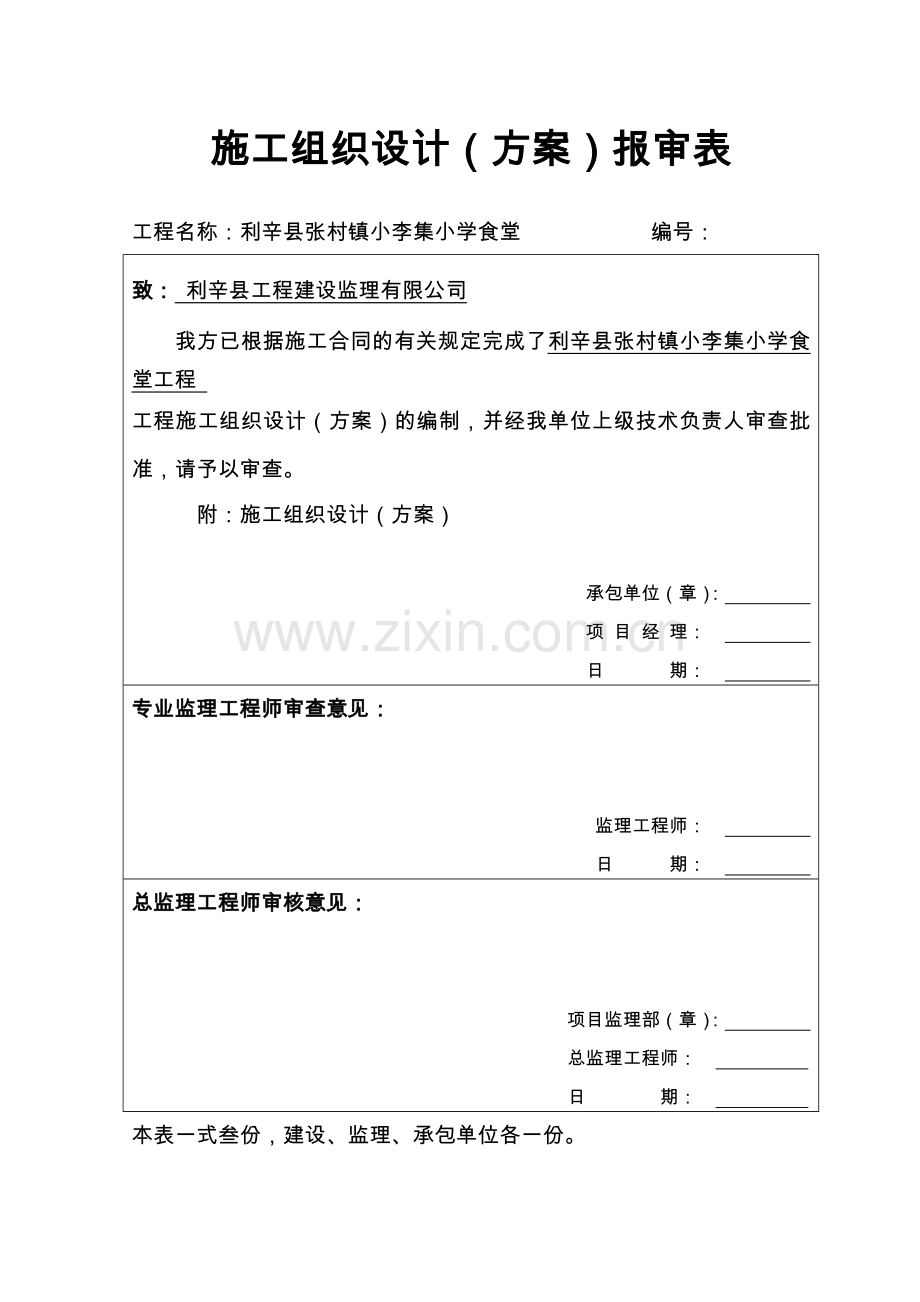

1、施工组织设计(方案)报审表工程名称:利辛县张村镇小李集小学食堂编号:致: 利辛县工程建设监理有限公司我方已根据施工合同的有关规定完成了利辛县张村镇小李集小学食堂工程 工程施工组织设计(方案)的编制,并经我单位上级技术负责人审查批准,请予以审查。附:施工组织设计(方案)承包单位(章): 项 目 经 理: 日 期: 专业监理工程师审查意见:监理工程师: 日 期: 总监理工程师审核意见:项目监理部(章): 总监理工程师: 日 期: 本表一式叁份,建设、监理、承包单位各一份。施工组织设计审批表编 制审 核技术负责人(总工)施工负责人质量负责人安全负责人审批意见: 年 月 日利辛县张村镇小李集小学食堂工
2、程施工组织设计编制单位:安徽万达建设有限公司 编制日期:2012年8月目 录第一章编制说明1第二章工程概况1第三章施工部署4第四章施工总平面布置6第五章主要分部分项工程施工方案7第六章工程技术管理20第七章工程质量管理与质量保证措施23第八章工程安全管理与安全保证措施26第九章工程文明施工和保证措施30第十章季节性施工措施33第十一章 附录 35 1.施工组织机构 352.主要施工机械设备计划表 363.劳动力计划表 37第一章、编 制 依 据、依据1、利辛县建筑设计院设计的小学食堂工程图纸。2、 小学食堂工程勘察报告由利辛县建筑设计院 勘察队提供的岩土工程报告书、现行国家、行业及地方施工技术
3、规范:序号标 准 名 称标准代号1工程测量规范GB500262工程建设标准强制性条文 (建标200085号)3建筑工程施工质量验收统一标准 (GB50300-2001)4建筑工程质量检验评定标准(GB50301-2001)5建筑电气工程施工质量验收规范(GB50303-2002)6建筑地基基础工程施工质量验收规范 (GB50202-2002)7砌体工程施工及验收规范(GB50203-2002)8混凝土结构工程施工质量验收规范 (GB50204-2002)9屋面工程质量验收规范(GB50207-2002)10建筑地面工程施工质量验收规范(GB50209-2002)11建筑装饰装修工程施工质量验收
4、规范 (GB50210-2001)12建筑给水排水及采暖工程施工质量验收规范 (GB50242-2002)13建筑工程施工现场供用电安全规范(GB50194-93)14建筑机械使用安全技术规程(JGJ33-86)15施工现场临时用电安全技术规范(JGJ46-88)16建筑施工安全检查标准(JGJ59-99)17建筑施工高处作业安全技术规范(JGJ80-91)18龙门架及井架物料提升机安全技术规范 (JGJ88-92)19建筑基坑支护技术规程(JGJ120-99)第二章 工程概况一、工程名称程家集镇张村镇小李集小学食堂工程,本工程安全等级为二级, 建筑设计安全使用年限为主体结构50年。二、工程所
5、处地理位置、交通状况本工程位于利辛县小李集镇小学校内。三、工程项目情况该工程主要包括小学食堂的建筑、装饰、电气、给排水等,结构形式为砖混结构,建筑层数为2层, 建筑面积为610。本工程的建设单位:利辛县教育局监理单位:利辛县建设工程监理有限公司设计单位:利辛县建筑设计院勘探单位:利辛县建筑设计院工程勘察队施工单位:安徽万达建筑有限公司工程概况分述(一)、钢筋混凝土工程1、混凝土强度等级:基础垫层为100厚C15;独立基础部分为C30, 结构柱、梁、板均为C25,预制砼构件强度等级为C20。2、主要钢筋采用HPB235及HRB335级;吊钩采用I级圆钢,并不得采用经冷处理过的钢筋;钢筋与型钢焊接
6、及有I级钢筋参与的焊接采用E43焊条,其他的采用E50焊条。3、板底钢筋锚固长度,主筋伸过梁中线且大于5d,上部钢筋锚入边梁不少于27d(级)及34d(级)。板内钢筋允许搭接连接,位置在弯矩较小处,受拉钢筋搭接长度取33d(级)及40d(级),受压钢筋搭接长度取25d(级)及35d(级),在搭接长度区段,接头的受力钢筋截面面积占总受力钢筋截面面积的百分比要满足规范要求。跨度L4m的板,要求支模时跨中起拱L/400。4、严格按施工规范的要求最好混凝土的养护工作,重要构件应用麻袋覆盖养护,按施工规范控制拆膜时间。(二)、砌体工程1、所有门窗洞顶除已有的梁外均设置C20混凝土过梁,过梁长度为洞宽加5
7、00mm,若洞在柱边时,须在柱中预留过梁主筋,当洞顶离结构梁或板底的高度小于过梁高度时,则过梁与结构梁或板浇成整体。 (三)、装饰工程1、抹灰:凡混凝土抹灰必须基层表面先凿毛或洒1:0.5水泥沙浆,在钢筋混凝土墙、梁、板与砖墙连接、交接处均需加钢板网后再做粉刷。2、 ,100厚碎石垫层,轻质粘土分层夯实。3、地面(二)(操作间):15厚1:2水泥砂浆面层,硅胶防水涂料并做到沿墙四周上翻150高,15厚1:3水泥砂浆找平层,素水泥浆一道,35厚挤塑保温板,现浇100厚C15素混凝土(随捣随抹光),100厚碎石垫层,轻质粘土分层夯实。(四)、防水处理屋面卷材防水:用热熔法满铺SBS防水卷材4厚。(
8、平屋面)屋面刚性防水:40厚C20细石砼(内配4200双向钢筋网),20厚1:3水泥砂浆找平。(五)、门窗工程本工程各门窗采用塑料型材配,所有窗户均采用彩塑6透明+12A+6透明中空玻璃窗,固定落地窗均为钢化玻璃。第三章 施工部署一、部署原则本工程采用项目法全面组织施工,严格按照标准控制质量、安全生产管理、文明施工、环境保护,在施工中我们将遵循“确保工程质量,合理加快施工速度,流水交叉作业,科学穿插施工工序,采用网络优化技术,合理分配资源”,全面完成质量、安全、进度、文明施工和保产的目标。二、施工总体部署1、土建专业工艺流程和划分本工程总体上划分为基础、主体结构、室内外装饰和收尾竣工四个阶段施
9、工:a、基础:采用C15的基础垫层,独立基础采用C30混凝土。b、主体结构:选择和制订合理的垂直运输方案。切实抓好模板的安装、钢筋的制作和绑扎、混凝土的浇筑以及梁柱、梁梁交接节点四个主要环节,严格控制质量。合理组织安装专业水、电、管线预埋、预留洞施工与土建结构进行平行作业。c、室内外装饰:要按先上后下,先外后内原则进行立体交叉作业,实行多工种穿插的顺序进行施工,切实做好施工过程中成品和半成品的保护工作,减少成品返修率。d、收尾竣工:要抓紧、抓好收尾工程的施工与完善、整改工作,遵照建设部和安徽省关于建设工程竣工备案文件要求,配合建设单位做好竣工验收和投入使用等工作。2、安装工程施工流水段划分a、
10、安装工程包括水、电、弱电等设备、管线安装,施工段主要划分为两部分,即设备安装与管线安装。b、施工中要求各工种进度密切配合,做好预埋、预留工作。总之,土建、水、电及设备等各安装工种、工序之间要紧密配合,合理安排流水作业,进行立体交叉施工,逐层成品验收保护,做到协调统一、目标一致。三、施工组织部署建立完善的管理体制,加强技术、质量、进度、安全、文明施工等的有效管理。1、技术管理推行全面技术质量管理,施行全过程的技术质量控制。严格各工序质量监控和把关,提高全员质量意识,充分发挥质量体系的作用,以岗位工作质量来确保各工序质量。运用PDCA循环进行质量攻关活动,克服和解决质量通病,确保工程质量。2、网络
11、计划技术根据甲方施工总网络计划,考虑总工期、环境、质量等复杂因素的影响,对施工总网络计划进行优化,达到质量高、工期短,人、机、物配置均衡的目标。3、质量管理各进场施工的工程作业队应各自对其所施工项目的工程质量、技术质量保证资料负责,项目部对各工程质量全面负责。各工程作业队进场时必须向项目经理部提供施工组织设计、技术方案等资料,竣工初验前一周内将施工同步产生的竣工原始资料、原始记录交给项目部统一汇总再交给有关部门审核。4、安全及文明施工管理根据工程特点及时有效的编制安全及文明施工作业措施,现场技术负责人应向每一个专业队伍交底并抓好落实,严格奖罚制度,确保施工现场整洁、有序。四、加强与各方面的协调
12、工作1、与甲方工程管理部门联系接受甲方工程管理部门的指导、监督,积极配合甲方工程管理部门的工作。对其安排的工作任务,做到件件有落实,确保甲方工程管理部门安排的工期、质量、安全等目标能够实现,确保现有的管网安全,确保不影响周围厂家正常生产。2、与设计单位联系深入了解设计意图,认真进行施工图自审、会审,在编制施工方案及施工过程中,积极提出经济可行的、便于施工的技术措施。推广新技术、使用新材料。遇到设计与施工有矛盾的情况,由甲方牵头,相关各方协商解决问题。3、与监理单位联系(1)、严格按照监理单位批准的施工组织设计组织施工,接受监理的施工监督和指导。(2)、贯彻执行质量控制、检查、管理制度。全面执行
13、监理单位的指令,主动提供现场使用的成品、半成品、原材料的产品合格证和质保书,主动上报材料的试验检测报告,履行正常的报验程序,自检合格后报验收。4、土建专业与其它专业的协调配合 我公司项目部全面负责整个土建工程的质量和进度,并在甲方项目部的统一领导下,认真做好与其它专业施工队伍间的协调配合和工序穿插施工工作。做好施工总承包的协调工作。五、施工准备部署1、搭设临时设施按施工现场部署方案及进度计划安排,搭设各类临时设施,现场办公室、仓库等生产生活设施,布置临时施工用电、用水管线。2、环保措施准备定位后做好周边的围护,布设围墙,做好排水设施。3、定位测量项目部施工管理人员进场按总平面图中的坐标基准点、
14、高程,定出角点、轴线、标高。设置轴线控制点及标高控制点,在施工过程中注意保护,免受损坏。4、图纸自审、会审项目部管理人员认真熟悉施工图纸,并组织图纸自审,参加建设单位组织的由设计单位、监理单位参加的图纸会审。5、管网保护 施工前弄清施工区域地下、地上管网分部情况,以便有针对性的加以保护。6、围场作业施工前用醒目标识将施工区域与市政道路区域隔开,教育施工人员及车辆不得阻碍市区道路畅通。六、工程管理目标1、施工范围:土建、水电、室内外安装工程。2、质量目标:确保工程质量达到 合格 工程。3、安全目标:工亡、重大事故为零,努力创建文明施工现场。 第四章 施工总平面布置一、布置原则1、场地和环境情况本
15、工程位于利辛县程家集镇张郢小学校内。2、施工平面布置原则总平面布置的合理性将直接影响到整个工程的施工进度、文明施工和安全等,为了保证施工顺利进行,结合总平面图及现场踏勘情况以及公司现场文明施工要求,确定平面布置原则如下:(1)、满足基础、主体、装饰等施工阶段的施工要求;(2)、各个施工阶段的平面布置尽量统一,避免发生多次的拆、搭工作;(3)、材料堆场及加工场地尽量靠近建筑物或塔吊及龙门架等机械位置,减少二次搬运;(4)、场内施工道路布置合理,综合考虑各种情况,保证施工及吊装时运输畅通;(5)施工用电、用水根据电源及水源位置尽量减少管线回路,满足施工规范要求。二、平面规划布置1、临时设施布置以一
16、期工程现场办公室、仓库、工人居住区为主。2、施工用水、用电布置(1)、施工用水施工用水包括现场生产用水和生活用水及消防用水,施工用水应为施工生活生产用水的总量与消防用水量的较大值。(2)、施工临时排水布置考虑到施工污水、雨季的现场排水,保持现场文明、整洁,在施工现场四周设置排水沟,经沉淀池后分别排向附近的市政管网。(3)、施工用电现场用电包括动力用电和照明用电两种,施工用电从业主指定点接入,严格按照施工用电规范进行架设。3、其它详见施工总平面布置图第五章 主要分部分项工程施工方案本工程技术方案根据施工合同中已有施工工艺图及我单位拟定的部分设计方案,结合其它类似工程的施工经验编制。一、施工工艺流
17、程 各分部分项工程的施工顺序如下所示:1、基础工程:测量放线基坑挖土复核基础轴线垫层模板垫层混凝土养护拆模弹线基础钢筋、模板基础混凝土养护拆模弹线回填土、夯实。2、主体工程:测量放线砖砌体构造柱支模构造柱现浇混凝土梁板支模混凝土浇筑混凝土养护测量放线二、施工测量与沉降观测1、标高测量控制 竖向控制主要采用经纬仪外控法,用钢卷尺沿结构外墙向上竖直测量,引测步骤是:(1)、先用水准仪根据业主提供的水准点将高程引测到设立的控制桩顶,然后向上引测出相同地起始标高。(2)、用50m钢卷尺沿铅直方向(经纬仪控制),向上量至施工层面,标记出水平点,各施工过程的标高均应由起始标高线向上直接量取。再将水准仪安置
18、到施工层面,校测由下向上传递的各水平线,其误差应在5mm内,然后抄平,准确弹出水平线,供施工用。三、土方工程1、降水、排水措施:因为本工程开挖深度不大,且根据地质报告,开挖深度在地下水位以上,不需要降水,考虑到雨水方面,开挖前准备2台抽水泵,在基坑两个角上挖出集水井。2、土方开挖放坡坡度结合施工经验及现场情况,为确保边坡稳定,放坡坡度初步选用10.333、基坑开挖监控措施基坑开挖期间,由专职测量员对:(1)周边道路的沉降及裂缝情况;(2)基坑四周的地下水位;(3)边坡的稳定性周边管线的位移情况的情况进行监控。4、测量放线及测量桩点的保护(1)在基坑开挖之前,场内所有的红线及建筑物的定位桩,全部
19、经规划部门测量核准。(2)在基坑开挖前,基坑开挖范围内的所有轴线桩和水准点都引出施工活动区域以外,并设置涂红白漆的钢筋支架予以保护。5、基坑开挖方法基坑土方开挖采取分层人工开挖土方,严禁超挖,人工挖除的土方及时用脚手板铺路,手推车运送至场外,由土方车运走。6、挖土施工注意事项(1)基坑开挖时及时联系市容、交警、环卫、业主等有关部门,以便相互配合。(2)基坑四周不得任意堆放材料。基坑开挖后,基坑边一米内严禁行走汽车。(3)挖土中如土体出现较大位移,应立即停止挖土,分析原因,采取有效措施。(4)及时排除基坑周围的地表水。(5)及时施工垫层,防止搁置时间过长土体产生回弹现象,同时加快基础施工。四、钢
20、筋工程1、钢筋加工均在现场加工。2、钢筋配置前要做好以下几项工作:钢筋原材料的检验和试验,若出现生锈的钢筋,必须先除锈,保证钢筋原材料及焊接接头的钢筋合格,确保工程质量,钢筋的切断一般先断长料,后断短料,减少短头,减少损失。 3、钢筋焊接的断头要直,断面要平,正式施焊前应先按同批钢筋和相同焊接参数制作试件,经检验合格后,才能焊接参数进行施工,钢筋种类、规格变换或焊机维修后,均须进行焊前试验。4、确保钢筋保护层的措施,采用同砼强度水泥砂浆垫块。上层钢筋采用“马凳铁”以确保钢筋位置的正确,确保上层钢筋不被踩蹋错位。5、及时安放预埋铁件, 预埋铁件的安装严格按照蓝图及标准图集规定的要求有序埋设.6、
21、钢筋工程质量检验标准:(1)根据设计图纸检查根据的钢号、直径、根数、间距是否正确;特别要注意检查钢筋的位置。(2)检查根据接头的位置及搭接长度是否符合规定。(3)检查混凝土保护层是否符合规定。(4)检查钢筋绑扎是否牢固,有无松动变形现象。(5)钢筋表面不允许有油污、漆污和颗粒状(片状)铁锈。五、模板工程1、模板配备本工程相应的一次性投入周转材料数量大,根据本工程特点、工期要求,梁、板的模板采用早拆模板体系,柱子模板采用定型模板。2、梁模板支设工程梁的侧模使用多层板,底模使用松木板。在支撑时,对于梁高600的梁,采用12的对拉螺杆,对拉螺栓的竖向间距为750mm,以确保构件准确的外形,提高砼的外
22、观质量。3、砼柱模板支设(1)柱模板分为28块组合拼装,为加快周转和确保砼柱节点砼质量和外形顺直,在接头部位高1.21.5m处柱模不随下部柱模拆除。(2)立模前应先在基层面上弹出纵横轴线和周边线,将木框固定在砼基层面上,并在木框上标出柱中线,柱模四周方木需固定在已找平的木框基面上,这样柱模位置正确,模板上口平直或柱模底脚用砂浆砌成,为防止底部“跑浆”、“吊脚”提供有效措施,具体见下图:模板48柱模700短钢筋6080方木柱模底脚图柱模底脚图4、屋面支模(1)平台模板采用散铺方式,在48钢管架上铺60mm80mm方木,间距为300400,木楞高8cm,竖放,多层板用铁钉和木楞相连结,要避免“跳头
23、板”现象,梁侧模和平台模安装要保证梁侧模和柱模能提前拆下,必须周转柱模。5、模板拆除(1)柱模板拆除 在混凝土强度达到1.2MPa能保证其表面棱角不因拆除模板而受损后方可拆模,拆除顺序先纵墙后横墙。在同条件养护试件混凝土强度达到1.0MPa后,先松动穿墙螺栓,在松动地脚螺栓使模板与墙体脱开。脱模困难时。可用撬棍在模板底部撬动,严禁在上口底部撬动、晃动或用大锤砸模板,拆除下的模板及时清理模板及模上的残渣,在大模板面板边框刷好隔离剂且每次进行全面检查和维修做好模板检验批质量验收记录,保证使用质量。(2)顶模板拆除顶模板拆除参考每层每段顶板混凝土同条件试压抗压强度试压报告,跨度均在两米以下,强度达到
24、75%即可拆模,跨度大于8米的顶板当混凝土强度达到设计强度100%后强度后方可拆除外,其余顶板、梁模板在混凝土强度达到设计强度的75%强度后方可拆除。拆除模板是从房间一端开始,防止堕落或物造成质量事故。 顶板模板拆除时注意保护顶板模板,不能硬撬模板接缝处,以防止损坏多层板,拆除的多层板、龙骨及碗扣架要码放整齐,并注意不要集中堆放。拆掉的钉子要回收再利用,在作业面清理干净,以防扎脚伤人。(3)门洞口模板拆除门洞口模板四角脱模器及与大模连接螺栓,撬棍从侧边撬动脱模,禁止从垂直面砸击洞口模板。防止门洞过梁混凝土拉裂,拆除的模板及时修理。所有大于1米时拆除后立即用钢管加顶托回撑。六、混凝土工程1、根据
25、本工程特点,全部采用商品混凝土,既提高了劳动效率又保证了混凝土的质量。2、基础及垫层施工:基础土方开挖至设计标高后,应办理地基验槽手续后浇灌素混凝土垫层。3、浇筑的一般要求(1)浇筑前应对模板浇水湿润,墙、柱模板的清扫口应在清除杂物及积水后再封闭。(2)混凝土自吊斗口下落的自由倾落高度不得超过2米,如超过2m时必须采取加串筒措施。(3)浇筑竖向结构混凝土时,如浇筑高度超过3m时,应采用串筒、导管、溜槽或在模板侧面开门子洞。(4)浇筑混凝土时应分段分层进行,每层浇筑高度应根据结构特点、钢筋疏密决定。一般分层高度为插入式振动器作用部分长度的1.25倍,大不超过500mm,平板振动器的分层厚度为20
26、0mm。(5)使用插入式振动器应快插慢拔,插点要均匀排列,逐点移动,按顺序进行,不得遗漏,做到均匀振实。移动问距不大于振动棒作用半径的1.5倍(一般为300400mm)。振捣上一层时应插入下层混凝土面50mm,以消除两层间的接缝。平板振动器的移动间距应能保证振动器的平板覆盖已振实部分边缘。(6)浇筑混凝土应连续进行。如必须间歇,其间歇时问应尽量缩短。并应在前层混凝土初凝之前,将次层混凝土浇筑完毕。问歇的最长时间应按所有水泥品种及混凝土初凝条件确定,一般超过2小时应按施工缝处理。(7)浇筑混凝土时应派专人经常观察模板钢筋、预留孔洞、预埋件、插筋等有无位移变形或堵塞情况,发现问题应立即停止浇灌,并
27、应在已浇筑的混凝土上初凝前修整完毕。4、混凝土的养护(1)凝土浇筑后及时进行“一养三防”(即浇水养护、防冻、防雨、防暴晒),砼浇筑完毕后应在12小时内加以覆盖和浇水养护,养护应保持砼足够湿润状态,常温养护期不少于7天,夏季不少于14天(2)提高混凝土强度,混凝土养护设专人,分班定时养护,现场设养护水池,停水时采用潜水泵抽水养护。(3)浇混凝土在强度未达到规范要求前不得在其上踩踏和施工。未达到设计强度时,不得在上面堆放重物和行驶车辆。(4)按规定留设砼试块,并进行标准养护。(5)雨季、高温施工时编制详细作业设计,制定具体季节性措施。七、砌体工程1、砂浆(1)搅拌和运输砂浆在施工现场搅拌机搅拌,水
28、平运输用小板车。(2)配合比A、严格按设计强度要求,提出配合比申请。B、砂浆搅拌时应严格计量工作,配合比应挂牌显示。C、砂浆中掺入外加剂视具体情况而定,如掺外加剂须提供配合比,严格按配合比进行搅拌。D、各种材料的合格证或复试报告需齐全,并向监理工程师报验认可后方可使用。2、作业条件(1)完成室外及房心回填土,做好隐蔽记录,办完基础工程监督验收记录。(2)按标高抹好水泥砂浆防潮层,弹好墙身线、轴线,根据砖的实际尺寸,弹出门窗洞口位置线。经验线符合设计图纸要求,办完隐预检手续。立好皮数杆。3、砌筑工艺(1)砌墙前,应在房屋四角或楼梯间转角处设立皮数杆,皮数杆用30mm40mm木料制作,上面注明门窗
29、洞口的尺寸标高。(2)杆在转角处设立,放置位置在距墙皮或墙角50mm左右。(3)皮数杆应垂直、牢固、标高一致。(4)最下面第一皮砖的标高,拉通线检查,如水平灰缝厚度超过20mm,用细石混凝土找平,不得用砂浆找平或砍砖找平。(5)灰缝应横平坚直,全部灰缝均应铺填砂浆;水平灰缝的砂浆饱满度不得低于90%;竖缝的砂浆饱满度不得低于80%;砌筑中不得出现瞎缝、透明缝。(6)砌体的水平灰缝厚度和竖直灰缝宽度应控制在8至l2mm,灰缝中有配筋时厚度为15mm,砌筑时的铺灰长度不得超过800mm;严禁用水冲浆灌缝。(7)砂浆的强度等级和品种必须符合要求。砌筑砂浆必须搅拌均匀,随拌随用,具有高粘结性,良好的和
30、易性,盛大灰槽(盆)内的砂浆如有泌水现象时,应在砌筑前重新拌和。水泥砂浆和水泥混合砂浆应分别在拌成后3h和4h内用完,施工期间最高气温超过30,必须分别在2h和3h内用完,砂浆稠度宜为50mm。(8)对设计规定的洞口、管道、沟槽和预埋件等,应在砌筑时预留或预埋,严禁在砌好的墙体上打凿。八、抹灰工程1、工艺流程:基层处理做灰饼出柱头抹底层抹垫层抹面层。2、施工工艺:按设计要求配合比进行施工。抹灰底层和中层应分层进行,每层厚度控制在57mm,抹上后先用硬刮尺推刮,再用木抹子搓毛,面层宜在垫层抹灰隔日后进行,也分二遍,涂抹,先薄薄地用力抹第一遍,紧跟着抹第二遍,抹至需要厚度,再用硬刮尺刮平。操作时应
31、掌握好水泥砂浆凝结程度。终凝以前用木抹子搓平,再用钢皮抹子压光23次。抹灰面过干时应适量边洒水,边搓平边压光。 水泥砂浆面层抹好后,常温下经过24h后应喷水养护。九、装饰工程-内外墙粉刷a、内墙粉刷:抹灰前先找好规矩,即四角规方,横线找平,立线吊直,弹出准线和墙裙,踢脚板线,根据抹灰厚度先用1:1:6混合砂浆做标准灰饼之间砂浆冲筋,宽度约10厘米,待稍干后可进行底层抹灰。室内墙面、柱面的阳角和门洞的阳角,对设计护角无规定时用1:2水泥砂浆抹出护角,护角高度不低于2米,每侧宽度不小于50毫米。基层是砼时先浇水湿润,刷水泥浆一道,随即打底,压光时不要脱离基层产生空鼓。质量标准:表面光滑,洁净,接槎
32、平整,灰线清晰顺直。允许偏差符合规范标准。b、外墙装饰抹面水泥砂浆粉(外墙面基层粉)操作工艺流程:浇水湿润基层找规矩、做灰饼、标筋抹底层灰、中层灰弹分格线、嵌分格条抹面层灰起分格条养护操作方法:、抹灰顺序:外墙抹灰应先上部后下部,先檐口后墙面(包括门窗周围、窗台、阳台、雨棚等)。、找规矩、做灰饼、标筋:先在墙面上部位拉横线,做好上面两角的灰饼,再用托线板按灰饼厚度吊垂直线,做下面两角的灰饼.然后分别在上部两角及下部两角灰饼间横挂小线,每隔1.2-1.5米做好上下两排灰饼,接上竖向通线,再按每步脚手架的高度补做竖向灰饼,将灰饼面相连,做出横向水平或竖向标筋。、抹底层灰:外墙底层灰一般均采用水泥砂
33、浆或水泥混合砂浆,在基层墙面上浇水湿润后,先在标筋间薄抹5-8毫米厚的底灰,用力将砂浆挤入砖缝内(或与凿毛的砼墙面有牢固的粘结),底层灰略低于标筋面。、抹中层灰:抹中层灰的操作方法与内墙面相同。只是外墙中灰面用木抹子磨平整后用小竹帚扫毛面层或用铁抹子顺手划毛。、弹分格线、嵌分格条:待中层灰5-7成干时,按要求弹出分格线,分格条两侧用粘稠素水泥浆(最后掺107胶)与墙面抹成45度角,横平竖直,接头平直。、抹面层灰:抹面层灰前应根据中层砂浆的干湿程度浇水湿润,面层灰涂抹厚度为5-8毫米,应比分格稍高。抹灰后,先用刮杠刮平,紧接用木抹子磨平,再用钢抹子初步压一遍。待稍干后再用刮杠刮平,用木抹子磨出平
34、整、粗糙、均匀的表面。、拆除分格条、勾缝:面层抹好后即可拆除分格条,并用素水泥浆把分格缝勾平整。、做滴水线:窗台、雨棚、压顶、檐口等部位,应先抹立面,后抹顶面。顶面应抹出流水坡度,底面外沿应做出滴水线槽,滴水线槽一般深度和宽度均不应小于10毫米。窗台上面的抹灰层应伸入窗框下坎的裁口内,填塞密实。、养护:面层抹完24h后应浇水养护,养护时间根据气温条件而定,一般不少于7a。、其余做法均与内墙抹灰相同。 十、装饰工程-墙面涂料工艺流程:基层处理刮腻子施涂第一遍涂料施涂第二遍涂料施涂第三遍涂料。首先将墙面等基层上起皮,松动及鼓包等清除凿平,将残留在基层表面上的灰尘,污垢、溅沫和砂浆痕等杂物清除扫净。
35、用水石膏将墙面等基层上磕碰的坑凹、缝隙等处分遍找平,干燥后用1号砂纸将凸出处磨平,将浮尘等扫净。刮腻子的遍数可由基层或墙面的平整度来决定,一般情况为三遍,腻子的配合比为重量比,有两种,一是适用于室内的腻子,其配合比为:聚醋酸乙烯乳液(即白乳胶):滑石粉或大白粉:2羚甲基纤维素溶液1:5:3.5;二是适用于外墙、厨房、厕所的腻子,其配合比为:聚醋酸乙烯乳液:水泥:水1:5:1。请勿用错。 十一、脚手架施工、施工布置外架平面布置沿结构外轮廓布置。构造要点: 、本工程脚手架采用双排落地式钢管脚手架,立杆横距为8001000mm,纵距为1200mm,相邻立杆的接头位置应布置在不同的步距内,与相邻大横杆
36、的距离不宜大于500mm.立杆与大横杆用直角扣件扣紧,不得隔步设置或遗漏。、大横杆步距为1800mm,上下横杆的接长位置应错开布置在不同的立杆纵距内,与相近的立杆距离不大于500mm。同一排大横杆的水平偏差不大于该片脚手架的总长度的1/250,且不大于500mm。相邻步架的大横杆应错开布置在立杆的里侧和外侧,以减少立杆偏心受载情况。、剪刀撑与地面夹角为45度沿架高连续布置,采用搭接连接,搭接长度为100cm,除两端用旋转扣件与脚手架的立杆或大横杆扣紧外,在其中间应增加2-4个扣节点。、脚手板采用竹跳板,脚手板与脚手架之间用10#铁丝不少于3点绑扎。护栏:在铺脚手板的操作层上设三道护栏,上栏杆距
37、脚手板面高度为1200mm,下栏杆距脚手板面为600mm,高度为180mm设挡脚板。(3)施工作业注意事项、底部第一排立杆应按立杆搭设要求选择,不同长度的钢管交错设置,至少有6m、4m两种不同长度的钢管作立杆;、在设置第一排连杆前,应每隔约6跨设一道斜撑,以确保架子稳定;连柱杆和剪刀撑应及时设置,不得滞后超过两个步距;杆件端部伸出扣件之外的长度不得小于100mm;、在顶排连柱杆之上的架高不得多于两个步距,否则应每隔6跨加设一道撑拉措施;剪刀撑的斜杆与基本构架结构杆件之间至少3道连接,其中斜杆的搭接接头部位至少有二道连接;、周边脚手架的大横杆必须在角部交圈并与立杆固定;十三、电气工程1、配电柜(
38、箱)安装施工程序如下:(1)设备及材料均符合设计要求,设备应有铭牌,并注明厂家名称,附件备件、出厂合格证、产品技术文件、试验报告齐全。送电运行验收柜体安装设备开箱检查调整检查接线检查设备搬运 (2)配电箱安装位置正确、部件齐全,固定可靠,垂直度允许偏差为1.5。箱体开孔合适,切口整齐,箱盖、门紧贴墙面,箱体油漆完整。箱体内外清洁,箱、门开启灵活,箱内接线整齐,回路编号齐全、正确。(3)盘面上电器控制回路的下方,要设好标志牌,标明所控制的回路名称和编号。配电箱接地(接零)线截面选用正确,有专用接地螺栓,连接紧密牢固,走向合理,检修方便。(4)导线与器具连接,接线位置正确,接线牢固紧密,不伤芯线。
39、压板压接时,压紧无松动,螺栓连接时,在同一端子导线不超过2根。零线经汇流时(零线端子)连接,无绞接现象。(5)多股铜芯线头应搪锡,超过6mm2芯线应用压线鼻子,并且防松紧固件(垫片、弹簧垫片)要齐全,压紧。3、暗管敷设施工程序变形缝处理管入箱盒管路敷设箱盒固定材料检查(1)PVC管及其配件必须由阻燃处理的材料制成,管材的壁厚均匀,无气泡、无变色、无变形扭曲现象,并有产品合格证。管子连接需使用专用接头,管子之间对口要严密,套管长度为2D,接口处用胶粘剂粘接牢固,管口加锁母。(2)安装标高控制线以土建50线为基准,不得以所在的地坪为基准。(3)暗敷线管宜沿最近的路线敷设,尽量减少弯曲,与建筑物和构
40、筑物表面距离不应小于15mm。(4)暗敷线管不宜穿过设备或建筑物、构筑物的基础,当必须穿过时,应采取保护措施。暗敷线管弯曲半径不宜小于外径的6倍,当埋设于地下或混凝土内时,其弯曲半径不少于管外径的10倍。4、灯具、开关、插座安装工艺流程调试运行验收灯具开关插座安装灯具自制加工组装检查灯具开关插座 (1)灯具、开关、插座的型号、规格必须符合设计要求和国家产品技术标准规定,并有产品合格证。(2)灯具及其支架安装牢固、端正,导线与器具连接牢固紧密,不伤芯线,绝缘良好。(3)插座、开关安装前要全面检查以前所埋的线盒位置是否正确。插座、开关应采用专用盒,专用盒的四周不应有空隙,且盖板端正,并紧贴墙面。(
41、4)疏散标志灯的设置,不影响正常通行,且不在其周围设置容易混同疏散标志灯的其他标志牌等。应急照明线路在每个防火分区有独立的应急照明回路。5、防雷接地安装工艺流程基础钢筋自然接地装置自然接地装置基础钢筋避雷带 引下线 (1)扁钢、圆钢、角钢等材料及螺栓、垫圈、支架等所有五金件均应采用镀锌处理。(2)屋面避雷带应随结构施工安装支持卡。支持卡直线段水平间距为1m,转弯处应对称,一般为250300mm。敷设时转角部位应弯成弧形,弯曲半径不小于圆钢直径10倍。避雷带高度在100mm为宜。过变形缝有补偿装置。搭接焊采用双面焊接,焊缝应平整饱满、没有气孔夹渣等。(3)接地装置利用基础承台内的钢筋网,防雷引下线上端与避雷网、下端与建筑物基础内主筋焊连。距地1.8
