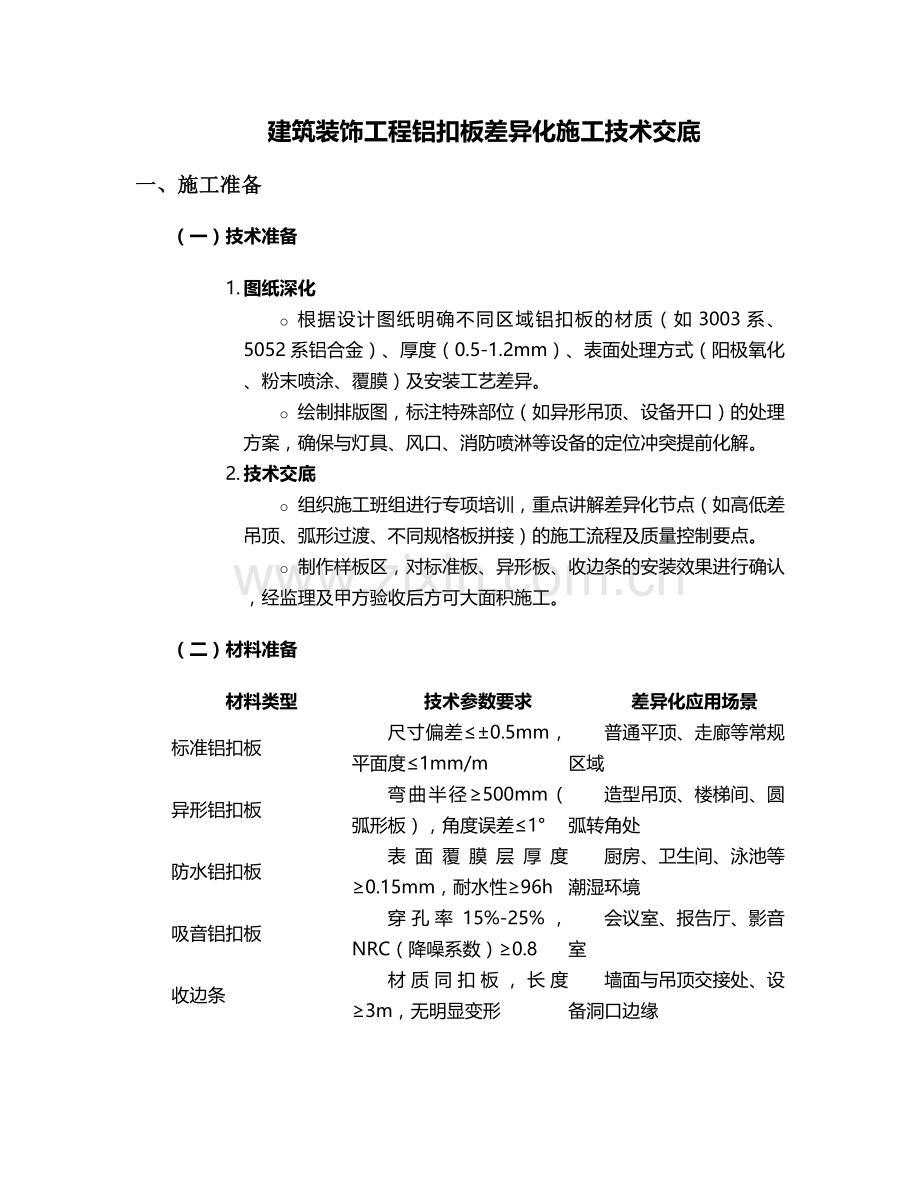

资源描述
建筑装饰工程铝扣板差异化施工技术交底
一、施工准备
(一)技术准备
1. 图纸深化
o 根据设计图纸明确不同区域铝扣板的材质(如3003系、5052系铝合金)、厚度(0.5-1.2mm)、表面处理方式(阳极氧化、粉末喷涂、覆膜)及安装工艺差异。
o 绘制排版图,标注特殊部位(如异形吊顶、设备开口)的处理方案,确保与灯具、风口、消防喷淋等设备的定位冲突提前化解。
2. 技术交底
o 组织施工班组进行专项培训,重点讲解差异化节点(如高低差吊顶、弧形过渡、不同规格板拼接)的施工流程及质量控制要点。
o 制作样板区,对标准板、异形板、收边条的安装效果进行确认,经监理及甲方验收后方可大面积施工。
(二)材料准备
材料类型
技术参数要求
差异化应用场景
标准铝扣板
尺寸偏差≤±0.5mm,平面度≤1mm/m
普通平顶、走廊等常规区域
异形铝扣板
弯曲半径≥500mm(弧形板),角度误差≤1°
造型吊顶、楼梯间、圆弧转角处
防水铝扣板
表面覆膜层厚度≥0.15mm,耐水性≥96h
厨房、卫生间、泳池等潮湿环境
吸音铝扣板
穿孔率15%-25%,NRC(降噪系数)≥0.8
会议室、报告厅、影音室
收边条
材质同扣板,长度≥3m,无明显变形
墙面与吊顶交接处、设备洞口边缘

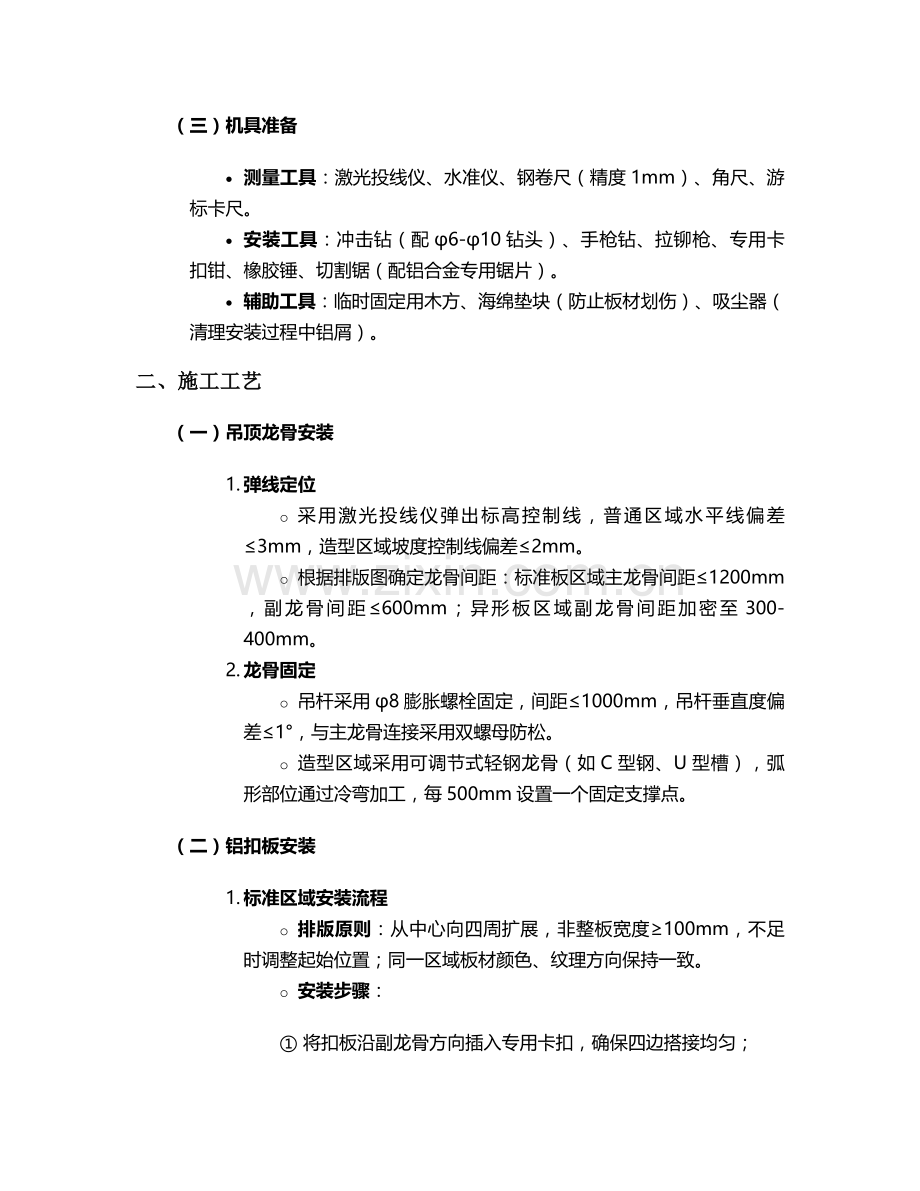

(三)机具准备
· 测量工具:激光投线仪、水准仪、钢卷尺(精度1mm)、角尺、游标卡尺。
· 安装工具:冲击钻(配φ6-φ10钻头)、手枪钻、拉铆枪、专用卡扣钳、橡胶锤、切割锯(配铝合金专用锯片)。
· 辅助工具:临时固定用木方、海绵垫块(防止板材划伤)、吸尘器(清理安装过程中铝屑)。
二、施工工艺
(一)吊顶龙骨安装
1. 弹线定位
o 采用激光投线仪弹出标高控制线,普通区域水平线偏差≤3mm,造型区域坡度控制线偏差≤2mm。
o 根据排版图确定龙骨间距:标准板区域主龙骨间距≤1200mm,副龙骨间距≤600mm;异形板区域副龙骨间距加密至300-400mm。
2. 龙骨固定
o 吊杆采用φ8膨胀螺栓固定,间距≤1000mm,吊杆垂直度偏差≤1°,与主龙骨连接采用双螺母防松。
o 造型区域采用可调节式轻钢龙骨(如C型钢、U型槽),弧形部位通过冷弯加工,每500mm设置一个固定支撑点。
(二)铝扣板安装
1. 标准区域安装流程
o 排版原则:从中心向四周扩展,非整板宽度≥100mm,不足时调整起始位置;同一区域板材颜色、纹理方向保持一致。
o 安装步骤:
① 将扣板沿副龙骨方向插入专用卡扣,确保四边搭接均匀;
② 用橡胶锤轻敲扣板边缘,使接缝间隙≤0.5mm,板面平整无起拱;
③ 每安装5排扣板后,用2m靠尺检查平整度,误差≤2mm。
2. 差异化节点处理
o 高低差吊顶:在标高变化处设置L型转接龙骨,间距≤300mm,收边条采用折边式,与高低差面贴合紧密,缝隙用中性硅酮密封胶填充(胶缝宽度5-8mm)。
o 设备洞口:开孔尺寸比设备实际尺寸大5-10mm,采用专用洞口加强框(厚度≥1.0mm),周边扣板切割后用自攻螺丝(间距≤150mm)固定于加强框上。
o 弧形吊顶:先安装弧形龙骨骨架,间距≤200mm,扣板采用螺丝固定(每块板≥4个固定点),接缝处预留1-2mm伸缩缝,填充弹性密封胶。
(三)特殊区域施工要点
1. 潮湿环境
o 龙骨采用热镀锌处理(锌层厚度≥85μm),吊杆与龙骨连接处涂刷防锈漆(干膜厚度≥60μm)。
o 扣板安装前检查表面覆膜完整性,接缝处打防水胶(耐候性≥-40℃~80℃),收边条与墙面间隙用防水砂浆填充。
2. 吸音吊顶
o 基层铺设吸音棉(容重≥48kg/m³),厚度50-100mm,接缝处重叠≥50mm,外包玻璃丝布(密度≥120g/m²)。
o 穿孔铝扣板安装时避免遮挡吸音棉,螺丝固定点位于非穿孔区域,防止影响吸音效果。
三、质量标准
(一)主控项目
1. 材料验收
o 铝扣板表面应无划痕、鼓泡、色差,弯曲强度≥150MPa,附着力(划格法)≥GB/T 9286中的0级。
o 龙骨及配件的力学性能应符合GB/T 11981要求,承载力≥1.5kN/m²(均布荷载)。
2. 安装质量
o 表面平整度:≤2mm/2m(用2m靠尺检查);
o 接缝直线度:≤3mm/5m(拉5m线检查,不足5m拉通线);
o 接缝高低差:≤0.5mm(用塞尺检查);
o 吊顶起拱度:短向跨度的1/200-1/300(设计无要求时)。
(二)一般项目
· 收边条与墙面、设备的间隙≤2mm,阴阳角方正度≤3mm(用直角尺检查)。
· 开启式检修口(尺寸≥300×300mm)应设置加强龙骨,周边扣板可拆卸,开启灵活。
· 吊顶整体观感:色泽均匀,无明显变形,灯具、风口等设备与扣板交接平整。
四、安全与环保措施
(一)安全防护
1. 高空作业
o 操作平台高度≥1.2m,脚手板铺满绑牢,临边设置1.5m高防护栏杆(横杆间距≤600mm)。
o 作业人员佩戴安全帽、安全带(高挂低用),工具放入工具袋,严禁抛掷物料。
2. 临时用电
o 冲击钻、切割机等电动工具设漏电保护器(动作电流≤30mA,动作时间≤0.1s),电缆无破损,插头插座匹配。
o 夜间施工照明亮度≥50lux,灯具距易燃物≥1m,碘钨灯设防护罩。
(二)环保要求
· 铝扣板切割在专用加工区进行,配备除尘设备(粉尘浓度≤8mg/m³),废料分类回收(金属回收率≥95%)。
· 密封胶、涂料等化学品存放于专用库房,废弃胶桶、抹布按危废处理,严禁随意丢弃。
· 施工噪音控制:昼间≤70dB,夜间≤55dB(特殊区域设置隔音屏障)。
五、验收标准与流程
(一)分项验收
1. 隐蔽工程验收
o 龙骨间距、吊杆规格及固定方式,防火涂料(厚度≥3mm)、防腐处理(镀锌层厚度)。
o 验收资料:材料合格证、检测报告、隐蔽工程记录(附影像资料)。
2. 分项工程验收
o 按施工段划分检验批,每个检验批检查点数≥3处,合格率≥90%为合格。
o 允许偏差项目超差点的最大偏差不得大于允许偏差的1.5倍。
(二)竣工验收
· 提交竣工图、设计变更记录、分项工程验收记录、观感质量评定表。
· 甲方、监理联合进行整体验收,重点检查造型符合性、色差控制、功能可靠性(如检修口开启、吸音效果)。
六、成品保护
1. 安装后保护
o 扣板表面贴保护膜(验收前不得撕除),严禁在吊顶上堆放物料(荷载≤0.5kN/m²)。
o 后续工序施工时,采用木板覆盖吊顶,避免油漆、砂浆污染。
2. 维修规定
o 局部损坏修复:更换单块扣板时,先拆除相邻收边条,轻撬扣板边缘取出,新板安装后重新打胶密封。
o 大面积维修:制定专项方案,避免对周边完好区域造成二次破坏。
本技术交底未尽事宜,需严格遵守《建筑装饰装修工程质量验收标准》(GB 50210)及设计文件要求,施工过程中接受监理单位监督,确保工程质量符合合同约定标准。
展开阅读全文
