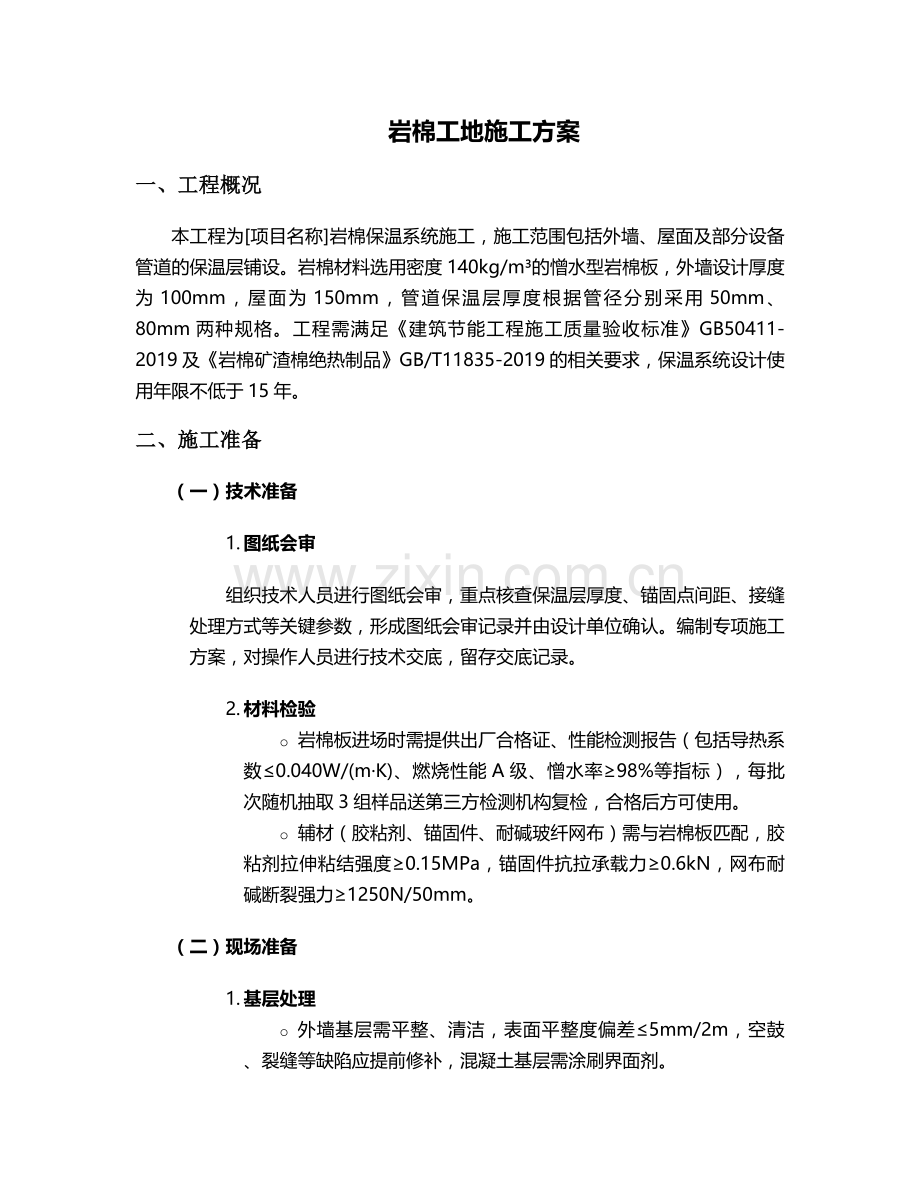

岩棉工地施工方案
一、工程概况
本工程为[项目名称]岩棉保温系统施工,施工范围包括外墙、屋面及部分设备管道的保温层铺设。岩棉材料选用密度140kg/m³的憎水型岩棉板,外墙设计厚度为100mm,屋面为150mm,管道保温层厚度根据管径分别采用50mm、80mm两种规格。工程需满足《建筑节能工程施工质量验收标准》GB50411-2019及《岩棉矿渣棉绝热制品》GB/T11835-2019的相关要求,保温系统设计使用年限不低于15年。
二、施工准备
(一)技术准备
1. 图纸会审
组织技术人员进行图纸会审,重点核查保温层厚度、锚固点间距、接缝处理方式等关键参数,形成图纸会审记录并由设计单位确认。编制专项施工方案,对操作人员进行技术交底,留存交底记录。
2. 材料检验
o 岩棉板进场时需提供出厂合格证、性能检测报告(包括导热系数≤0.040W/(m·K)、燃烧性能A级、憎水率≥98%等指标),每批次随机抽取3组样品送第三方检测机构复检,合格后方可使用。
o 辅材(胶粘剂、锚固件、耐碱玻纤网布)需与岩棉板匹配,胶粘剂拉伸粘结强度≥0.15MPa,锚固件抗拉承载力≥0.6kN,网布耐碱断裂强力≥1250N/50mm。
(二)现场准备
1. 基层处理
o 外墙基层需平整、清洁,表面平整度偏差≤5mm/2m,空鼓、裂缝等缺陷应提前修补,混凝土基层需涂刷界面剂。

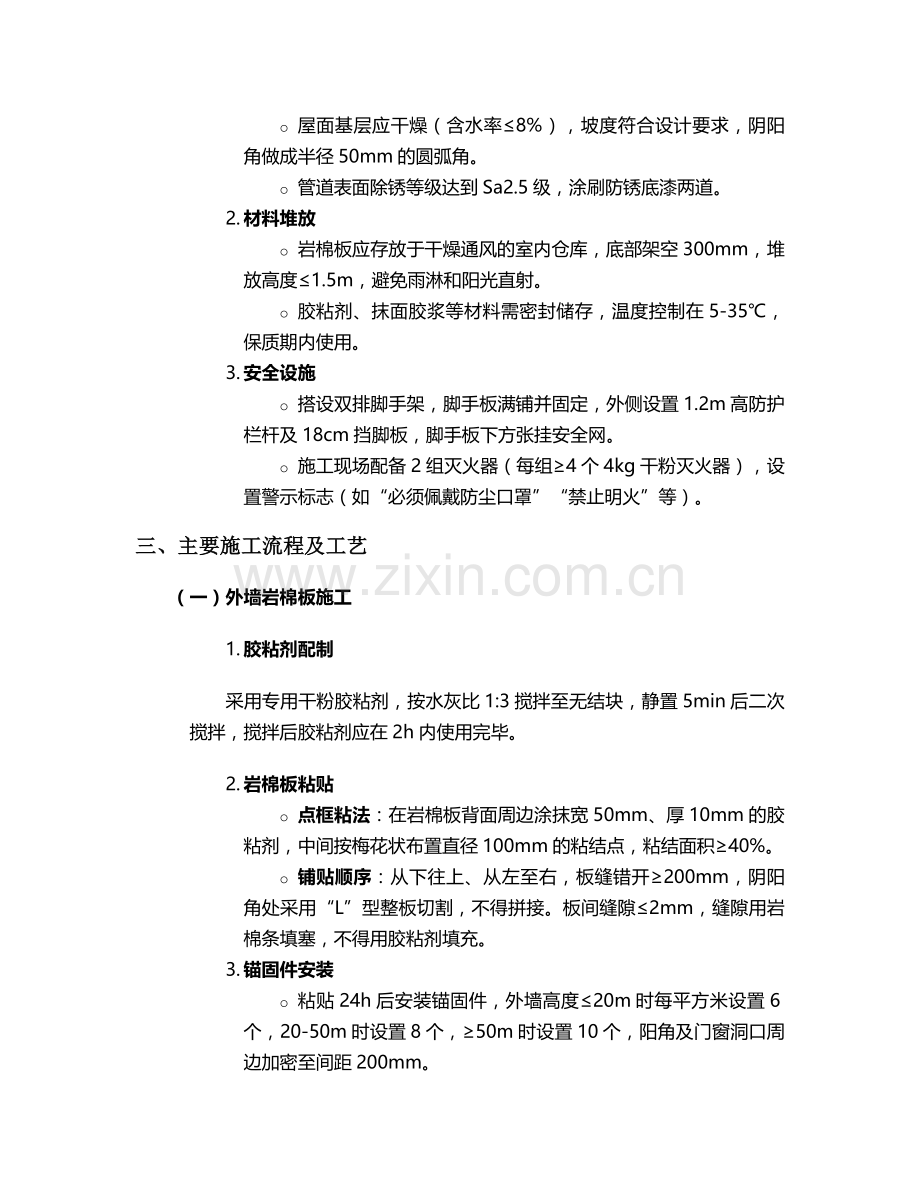

o 屋面基层应干燥(含水率≤8%),坡度符合设计要求,阴阳角做成半径50mm的圆弧角。
o 管道表面除锈等级达到Sa2.5级,涂刷防锈底漆两道。
2. 材料堆放
o 岩棉板应存放于干燥通风的室内仓库,底部架空300mm,堆放高度≤1.5m,避免雨淋和阳光直射。
o 胶粘剂、抹面胶浆等材料需密封储存,温度控制在5-35℃,保质期内使用。
3. 安全设施
o 搭设双排脚手架,脚手板满铺并固定,外侧设置1.2m高防护栏杆及18cm挡脚板,脚手板下方张挂安全网。
o 施工现场配备2组灭火器(每组≥4个4kg干粉灭火器),设置警示标志(如“必须佩戴防尘口罩”“禁止明火”等)。
三、主要施工流程及工艺
(一)外墙岩棉板施工
1. 胶粘剂配制
采用专用干粉胶粘剂,按水灰比1:3搅拌至无结块,静置5min后二次搅拌,搅拌后胶粘剂应在2h内使用完毕。
2. 岩棉板粘贴
o 点框粘法:在岩棉板背面周边涂抹宽50mm、厚10mm的胶粘剂,中间按梅花状布置直径100mm的粘结点,粘结面积≥40%。
o 铺贴顺序:从下往上、从左至右,板缝错开≥200mm,阴阳角处采用“L”型整板切割,不得拼接。板间缝隙≤2mm,缝隙用岩棉条填塞,不得用胶粘剂填充。
3. 锚固件安装
o 粘贴24h后安装锚固件,外墙高度≤20m时每平方米设置6个,20-50m时设置8个,≥50m时设置10个,阳角及门窗洞口周边加密至间距200mm。
o 锚固件进入基层深度:混凝土基层≥50mm,砌体基层≥70mm,圆盘直径≥100mm,与板面贴合紧密。
4. 抹面及网布铺设
o 第一道抹面胶浆厚度2-3mm,随即铺贴耐碱玻纤网布,网布搭接宽度≥100mm,阴角处搭接≥200mm,用抹子将网布压入胶浆中,不得出现褶皱、空鼓。
o 待第一道胶浆初凝后(约4h),涂抹第二道胶浆,总厚度控制在5-7mm,表面收光平整。
(二)屋面岩棉板施工
1. 弹线排版
按屋面坡度方向弹线,确定岩棉板铺设方向,采用错缝搭接,长边搭接≥100mm,短边搭接≥150mm。
2. 干铺法施工
o 岩棉板铺设前在基层涂刷一道冷底子油,采用满铺方式,板缝用同类岩棉条填充,接缝处用胶带临时固定。
o 屋面女儿墙、天窗等根部做圆弧处理,岩棉板翻边高度≥250mm,用金属压条固定。
3. 保护层施工
o 岩棉板铺设完成后,表面铺设0.4mm厚聚乙烯薄膜隔离层,再浇筑40mm厚C20细石混凝土保护层,内配Φ4@200双向钢筋网,每6m设置分格缝,缝宽20mm,内嵌密封胶。
(三)管道岩棉施工
1. 预制管壳安装
o 岩棉管壳采用分段套入式安装,纵向接缝错开≥90°,管径≤DN200时采用对接,管径>DN200时采用搭接,搭接长度≥100mm。
o 用镀锌铁丝(直径≥1.2mm)捆扎,间距≤300mm,每段管壳捆扎不少于2道,弯头处增设防滑动支架。
2. 防潮层施工
o 管道保温层外缠绕两层0.2mm厚铝箔胶带,搭接宽度≥50mm,螺旋缠绕时重叠部分≥1/3带宽,终端用自粘胶带密封。
o 阀门、法兰等异形部位采用岩棉板现场裁剪包裹,接缝处用密封胶密封,外做可拆卸式金属保护壳。
四、质量控制措施
(一)关键工序控制点
工序
控制指标
检验方法
检验频率
岩棉板粘贴
粘结面积≥40%,垂直度偏差≤3mm/2m
目测、靠尺检查
每500㎡1组
锚固件安装
间距≤500mm,入墙深度≥50mm
尺量、扭矩扳手检测
每100个1组
抹面胶浆厚度
总厚度5-7mm,网布无外露
测厚仪、目测
每200㎡3点
屋面接缝
缝隙≤2mm,搭接长度≥150mm
塞尺、尺量
每100m2组
(二)常见质量问题处理
1. 岩棉板空鼓
原因:基层不平整、胶粘剂用量不足。处理方法:局部空鼓面积≤0.1㎡时,注入环氧树脂修补;>0.1㎡时拆除重贴,周边扩大100mm范围检查。
2. 抹面开裂
原因:网布搭接不足、胶浆过厚。处理方法:沿裂缝切开50mm宽胶浆层,补贴网布后重新抹面,表面做抗裂处理。
五、安全文明施工
(一)安全防护
1. 个人防护
操作人员必须佩戴防尘口罩(KN95级)、护目镜、防滑手套,高空作业系安全带,安全带应高挂低用,锚固点抗拉强度≥15kN。
2. 粉尘控制
o 切割岩棉板时设置专用加工区,配备除尘设备(如移动式布袋除尘器),加工区风速≥0.5m/s。
o 每日施工结束后对现场进行洒水降尘,PM10浓度控制在0.5mg/m³以下。
(二)文明施工
1. 材料管理
岩棉板边角料分类回收,可用于管道保温填补;废弃胶浆、破损岩棉等建筑垃圾集中堆放,由有资质单位外运处理,严禁随意丢弃。
2. 噪声控制
切割、钻孔等作业安排在6:00-22:00进行,噪声源设置隔音围挡,昼间噪声≤70dB,夜间≤55dB。
六、施工进度计划
施工阶段
工期(天)
工作内容
资源配置
基层处理
5
外墙修补、屋面找平、管道除锈
瓦工6人、普工4人
外墙保温
20
岩棉板粘贴、锚固件安装、抹面
施工班组3个(每组8人)
屋面保温
10
岩棉板铺设、保护层浇筑
木工4人、混凝土工6人
管道保温
8
管壳安装、防潮层施工
管工5人、普工3人
验收整改
5
分项工程验收、缺陷整改
技术人员3人
七、验收标准与流程
(一)分项工程验收
1. 主控项目
o 岩棉板厚度偏差±5%,且不超过±5mm;
o 燃烧性能检测报告为A级;
o 锚固件数量、间距符合设计要求。
2. 一般项目
o 表面平整度≤4mm/2m,接缝高低差≤1.5mm;
o 抹面胶浆无爆灰、裂纹,网布无外露。
(二)验收流程
1. 施工单位自检合格后提交验收申请,监理单位组织验收,验收内容包括隐蔽工程记录(如锚固件拉拔试验报告)、分项工程检验批资料等。
2. 验收不合格项需限期整改,整改后重新验收,直至全部合格。
八、成品保护措施
1. 施工期间保护
o 岩棉板粘贴后24h内避免碰撞,禁止在保温层上堆放重物;
o 屋面保护层未达到设计强度(≥70%)前严禁上人,设置警示标识。
2. 交叉作业保护
o 后续工序施工时,对已完成的保温层采用木板覆盖,管道保温层用塑料薄膜包裹;
o 电气焊作业时,在下方设置防火毯,避免火花灼伤岩棉板。
九、应急预案
1. 火灾事故
现场配备应急水桶(容量≥200L),发现火情立即切断电源,使用灭火器扑救,同时拨打119,组织人员沿疏散通道撤离。
2. 高处坠落
配备急救箱(含绷带、止血带等用品),发生坠落事故时,立即停止作业,对伤者进行初步包扎,拨打120送医,并保护现场。
3. 粉尘超标
当PM10浓度超过0.8mg/m³时,立即停止切割作业,开启所有除尘设备,洒水降尘,待浓度降至标准以下方可复工。
十、质量保修
本工程保温系统保修期为5年,在保修期内定期(每半年)回访,对出现的起鼓、开裂等质量问题免费维修,建立保修档案,记录维修内容及处理结果。
本方案未尽事宜,需严格遵守国家现行规范及设计文件要求,施工过程中接受监理单位及建设单位的监督检查,确保工程质量符合标准。
