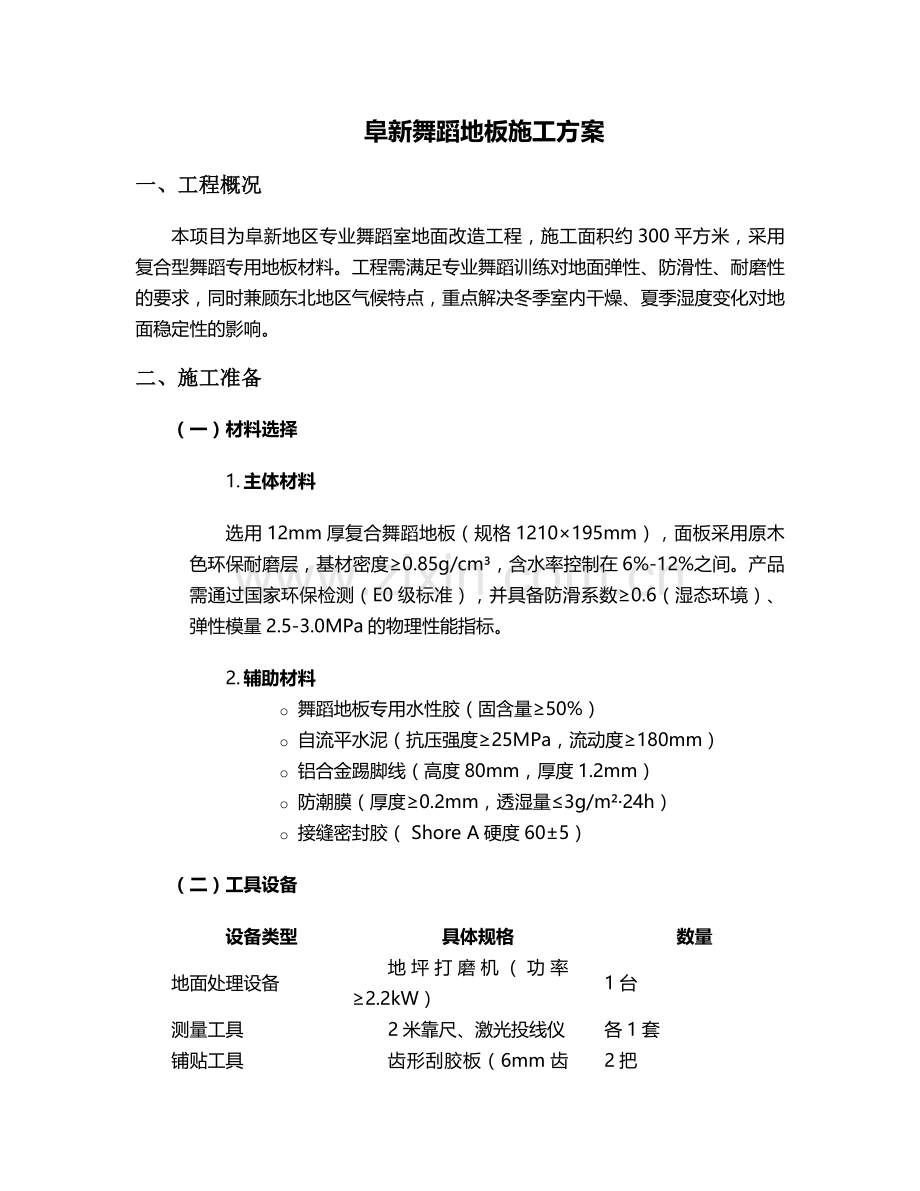

阜新舞蹈地板施工方案
一、工程概况
本项目为阜新地区专业舞蹈室地面改造工程,施工面积约300平方米,采用复合型舞蹈专用地板材料。工程需满足专业舞蹈训练对地面弹性、防滑性、耐磨性的要求,同时兼顾东北地区气候特点,重点解决冬季室内干燥、夏季湿度变化对地面稳定性的影响。
二、施工准备
(一)材料选择
1. 主体材料
选用12mm厚复合舞蹈地板(规格1210×195mm),面板采用原木色环保耐磨层,基材密度≥0.85g/cm³,含水率控制在6%-12%之间。产品需通过国家环保检测(E0级标准),并具备防滑系数≥0.6(湿态环境)、弹性模量2.5-3.0MPa的物理性能指标。
2. 辅助材料
o 舞蹈地板专用水性胶(固含量≥50%)
o 自流平水泥(抗压强度≥25MPa,流动度≥180mm)
o 铝合金踢脚线(高度80mm,厚度1.2mm)
o 防潮膜(厚度≥0.2mm,透湿量≤3g/m²·24h)
o 接缝密封胶( Shore A硬度60±5)
(二)工具设备
设备类型
具体规格
数量
地面处理设备
地坪打磨机(功率≥2.2kW)
1台
测量工具
2米靠尺、激光投线仪
各1套
铺贴工具
齿形刮胶板(6mm齿深)
2把
切割工具
电动圆锯(带吸尘装置)
1台
压实工具
50kg橡胶锤、300mm软木板
各2套
检测工具
含水率测试仪、邵氏硬度计
各1台
(三)技术准备
1. 施工前72小时将地板材料运至现场,拆包后平放于施工区域,进行环境适应处理
2. 编制详细排版图,采用"中轴对称"原则布置板材,非标板宽度控制在≥50mm
3. 对施工人员进行专项培训,重点掌握东北地区冬季施工的温度控制要点
三、施工流程
(一)地面处理
1. 基层检测
o 平整度:使用2米靠尺检查,误差≤2mm/2m
o 含水率:采用探针式测试仪检测,基层含水率≤3%
o 强度:用硬度测试仪检测,表面硬度≥1.2MPa
2. 处理工序
o 清扫阶段:先用工业吸尘器清除浮灰,再用拖把蘸中性清洁剂擦拭
o 修补阶段:对裂缝处采用环氧树脂腻子填充,凹陷处用快干粉(初凝时间≥45分钟)找平
o 打磨阶段:使用120目金刚砂磨片全面打磨,边角区域采用手磨机处理
o 自流平施工:按水灰比1:0.22搅拌自流平水泥,用消泡滚筒消除气泡,养护时间≥48小时
(二)地板铺贴
1. 防潮处理
在自流平基层满铺防潮膜,搭接宽度≥100mm,接缝处用胶带密封,墙根处上翻200mm。
2. 刮胶施工
o 按"田"字形分区刮胶,每次刮胶面积≤6㎡
o 胶层厚度控制在0.8-1.2mm,齿形刮胶板与地面保持45°角匀速推进
o 刮胶后晾置时间:23℃环境下20分钟,温度每降低5℃延长5分钟
3. 板材铺设
o 从房间中轴线开始铺贴,第一排板材用激光投线仪定位
o 板材接缝采用"阶梯式"错缝排列,相邻排接缝间距≥300mm
o 用橡胶锤轻击板材边缘,确保接缝严密(缝隙≤0.3mm)
o 铺贴完成后立即用50kg压辊顺木纹方向碾压,排出空气
(三)接缝处理
1. 待地板完全固化(≥24小时)后,用专用开槽机沿接缝开V型槽(深度为板厚的1/3)
2. 填入半流态接缝胶,高出板面0.5mm,24小时固化后用180目砂纸打磨平整
(四)收尾工程
1. 安装铝合金踢脚线,采用膨胀螺丝固定(间距≤500mm),阴阳角处45°拼接
2. 地板表面进行结晶处理,使用专用养护剂(含纳米硅成分)均匀涂抹2遍
3. 清理施工垃圾,用中性清洁剂彻底清洁地面
四、质量控制要点
(一)关键工序控制
工序名称
控制指标
检验方法
基层含水率
≤3%
探针式测试仪(每10㎡测1点)
胶层厚度
0.8-1.2mm
破坏性检测(每500㎡1处)
接缝平整度
≤0.2mm/2m
塞尺检查
整体弹性
压缩变形量2.0-3.5mm
落球冲击试验
(二)季节性施工措施
1. 冬季施工
o 施工现场温度不低于15℃,采用电暖气控温(避免直吹地面)
o 材料预热至20℃后使用,胶黏剂储存温度≥5℃
o 养护期间关闭门窗,使用加湿器将湿度控制在40%-60%
2. 夏季施工
o 避开雨天施工,基层含水率超标时采用除湿机处理
o 早晚时段进行刮胶作业,避免阳光直射导致胶层过快固化
o 铺贴完成后24小时内保持通风,防止局部温度过高
五、验收标准
1. 外观质量
o 表面平整光洁,无气泡、鼓包、划痕(允许每100㎡≤2处轻微划痕)
o 颜色均匀一致,接缝处无明显色差
o 踢脚线安装牢固,接缝严密(缝隙≤0.5mm)
2. 性能检测
o 防滑性能:静摩擦系数≥0.5(干态)
o 耐磨性能:Taber耐磨试验(500g载荷)磨耗量≤0.08g
o 耐污性能:酱油、食用油污染24小时后无残留痕迹
六、成品保护
1. 施工完成后72小时内禁止人员走动,设置警示标识
2. 后续工程施工时,地面需覆盖3mm厚EVA保护膜,并用胶带固定
3. 禁止在地板上拖拽重物,设备运输需使用带软垫的推车
七、安全文明施工
1. 施工人员佩戴防尘口罩(KN95级)、防滑工作鞋
2. 电动工具设置漏电保护器(额定漏电动作电流≤30mA)
3. 挥发性材料存放于通风库房,与火源保持≥5m距离
4. 每日施工结束后清理废料,分类存放于指定容器
八、售后服务
1. 提供2年质保期,涵盖材料质量和施工质量问题
2. 质保期内每季度回访1次,检测地面平整度、接缝状况
3. 提供终身维护服务,包括地板翻新、局部更换等技术支持
本方案根据阜新地区气候特点和舞蹈专业需求制定,施工过程需严格执行《舞蹈场地用合成材料面层》(GB/T 22517.6)标准,确保工程质量达到专业舞蹈训练场地使用要求。
