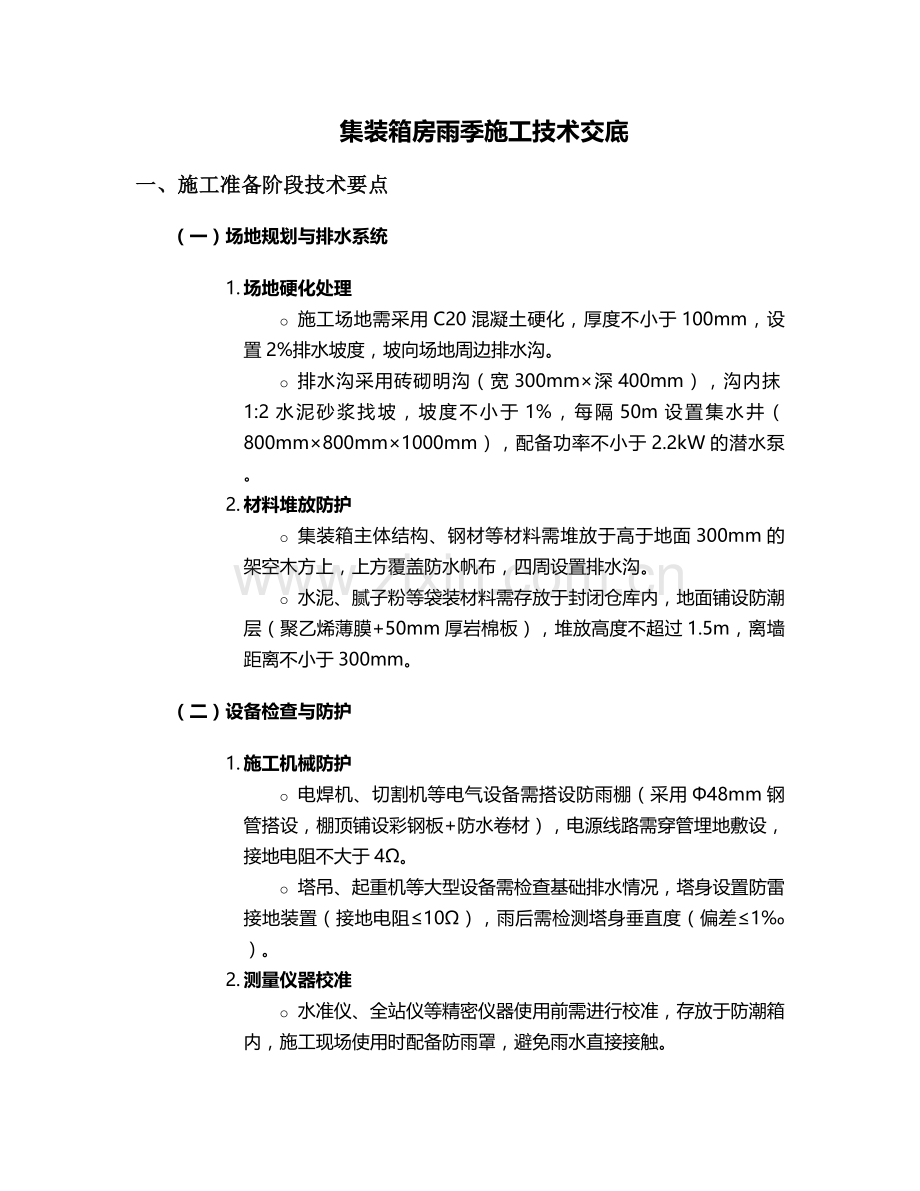

资源描述

集装箱房雨季施工技术交底 一、施工准备阶段技术要点 (一)场地规划与排水系统 1. 场地硬化处理 o 施工场地需采用C20混凝土硬化,厚度不小于100mm,设置2%排水坡度,坡向场地周边排水沟。 o 排水沟采用砖砌明沟(宽300mm×深400mm),沟内抹1:2水泥砂浆找坡,坡度不小于1%,每隔50m设置集水井(800mm×800mm×1000mm),配备功率不小于2.2kW的潜水泵。 2. 材料堆放防护 o 集装箱主体结构、钢材等材料需堆放于高于地面300mm的架空木方上,上方覆盖防水帆布,四周设置排水沟。 o 水泥、腻子粉等袋装材料需存放于封闭仓库内,地面铺设防潮层(聚乙烯薄膜+50mm厚岩棉板),堆放高度不超过1.5m,离墙距离不小于300mm。 (二)设备检查与防护 1. 施工机械防护 o 电焊机、切割机等电气设备需搭设防雨棚(采用Φ48mm钢管搭设,棚顶铺设彩钢板+防水卷材),电源线路需穿管埋地敷设,接地电阻不大于4Ω。 o 塔吊、起重机等大型设备需检查基础排水情况,塔身设置防雷接地装置(接地电阻≤10Ω),雨后需检测塔身垂直度(偏差≤1‰)。 2. 测量仪器校准 o 水准仪、全站仪等精密仪器使用前需进行校准,存放于防潮箱内,施工现场使用时配备防雨罩,避免雨水直接接触。 二、基础施工技术要求 (一)地基处理与混凝土浇筑 1. 地基排水措施 o 条形基础或独立基础施工前,需在基坑周边设置轻型井点降水系统,确保地下水位低于基底500mm以下,降水持续至基础混凝土强度达到设计值的70%。 o 基坑开挖后需及时浇筑100mm厚C15混凝土垫层,垫层周边设置临时排水沟和集水井。 2. 混凝土施工控制 o 雨季混凝土浇筑需避开雨天,若遇小雨,需对新浇筑混凝土覆盖防雨布,雨后及时清除表面积水,调整水灰比。 o 混凝土坍落度控制在180±20mm,掺加适量减水剂(掺量0.5%-1%),初凝时间延长至6-8小时,终凝后及时覆盖薄膜+毛毯养护,养护期不少于14天。 (二)预埋件安装与防腐处理 1. 预埋件定位 o 采用全站仪定位预埋件,误差控制在±5mm内,预埋件表面需涂刷环氧富锌底漆(干膜厚度≥60μm),焊接部位需进行二次防腐处理(涂刷防锈漆+面漆各两道)。 o 预埋件与基础混凝土连接需设置抗剪键,混凝土浇筑时需振捣密实,避免气泡产生。 三、集装箱主体安装工艺 (一)吊装作业安全控制 1. 吊装环境要求 o 雨天或风力≥6级时严禁吊装作业,吊装前需检查吊具(钢丝绳、卸扣)磨损情况,钢丝绳断丝数不超过10%,卸扣变形量不大于1%。 o 集装箱吊装时需设置2根缆风绳(Φ12mm钢丝绳),由2名信号工指挥,吊装半径内严禁站人,吊装就位后需临时固定(采用Φ16mm膨胀螺栓与基础连接)。 2. 箱体连接节点处理 o 集装箱之间采用M20高强度螺栓连接(扭矩值450-500N·m),节点处设置防水胶垫(三元乙丙橡胶,厚度≥5mm),螺栓孔采用密封胶(硅酮耐候胶)封堵。 o 箱体与基础连接采用焊接+螺栓复合固定,焊缝高度不小于8mm,焊后进行渗透检测(PT),确保无裂纹、气孔。 (二)防水构造施工 1. 屋面防水处理 o 集装箱屋面采用“满铺防水卷材+压型钢板”复合防水体系,卷材选用1.5mm厚SBS改性沥青防水卷材(聚酯胎),长边搭接宽度100mm,短边搭接宽度150mm,采用热熔法施工。 o 屋面风机、排气管等突出物根部需设置防水附加层(宽度500mm),周边用金属压条固定,密封胶封边。 2. 墙体接缝密封 o 集装箱墙体之间缝隙采用聚氨酯发泡剂填充(膨胀倍率≥250%),表面涂刷2mm厚聚脲防水涂料(干膜厚度≥1.2mm),外侧加装铝合金盖板(厚度≥1.5mm),盖板与墙体之间垫防水胶条。 四、水电安装与装饰工程要点 (一)电气管线敷设 1. 管线防水措施 o 电线管采用镀锌钢管(壁厚≥2.5mm),暗敷于墙体或楼板内,管接口处采用丝扣连接+防水胶带缠绕,弯曲半径不小于6D(D为管径)。 o 配电箱、开关盒安装高度不低于1.5m,箱体与墙体之间垫3mm厚橡胶垫,进出线口采用防水接头,箱内设置浪涌保护器(Imax≥40kA)。 2. 灯具安装要求 o 室外灯具需选用IP65防护等级,安装高度不低于2.5m,金属外壳需接地;室内灯具安装前需检查线路绝缘电阻(≥0.5MΩ),开关控制火线。 (二)给排水管道施工 1. 管道防腐与固定 o 给水管采用PPR管(S5系列),热熔连接,接口处需进行压力试验(试验压力0.8MPa,保压30分钟压降≤0.05MPa),管道支架间距≤1.2m,支架与管道之间垫防腐木垫。 o 排水管采用UPVC管(公称压力≥1.0MPa),胶粘连接,坡度控制在2‰-5‰,伸缩节设置间距≤4m,立管底部设置支墩。 2. 卫生洁具安装 o 马桶、洗手盆等洁具安装需在墙面防水施工完成后进行,周边打玻璃胶密封(宽度≥5mm),排水口与管道之间采用柔性接口,避免刚性连接产生裂缝。 五、安全防护专项措施 (一)高处作业防护 1. 脚手架搭设要求 o 落地式脚手架基础需浇筑C20混凝土(厚度200mm),立杆底部设置50mm×200mm木垫板,扫地杆距地面≤200mm,立杆间距≤1.5m,横杆步距≤1.8m,搭设高度超过24m时需设置双立杆。 o 脚手架外侧满挂密目安全网(网目密度≥2000目/100cm²),作业层铺设脚手板(木脚手板厚度≥50mm,满铺且固定牢固),设置1.2m高防护栏杆和180mm高挡脚板。 2. 安全带与安全网 o 高处作业人员需佩戴双钩式安全带(静载测试≥22kN),安全带需高挂低用(固定点高出作业面1.5m以上),作业平台外侧设置水平安全网(每隔10m设置一道)。 (二)电气安全管理 1. 临时用电规范 o 施工现场临时用电采用TN-S接零保护系统,配备三级配电箱(总配电箱→分配电箱→开关箱),实行“一机一闸一漏”,漏电保护器动作电流≤30mA,动作时间≤0.1s。 o 潮湿环境(如卫生间、厨房)使用的电气设备需采用安全电压(≤12V),电线接头需采用防水接线盒,严禁私拉乱接。 2. 防雷接地措施 o 施工现场避雷针采用Φ20mm镀锌圆钢(高度≥1.5m),设置于塔吊、脚手架等制高点,接地干线采用40×4mm镀锌扁钢,与接地极(L50×5角钢,长度2.5m,埋深≥0.8m)焊接连接,焊接长度≥100mm。 六、质量控制与验收标准 (一)关键工序质量控制点 工序名称 控制项目 允许偏差 检验方法 基础混凝土 表面平整度 ≤5mm/2m 2m靠尺+塞尺 集装箱安装 垂直度 ≤10mm/层 全站仪或吊线坠 屋面防水 卷材搭接宽度 ≥100mm 钢卷尺测量 电气线路 绝缘电阻 ≥0.5MΩ 兆欧表测试 给水管道 压力试验 压降≤0.05MPa 压力表观察(保压30分钟) (二)雨后复工检查项目 1. 结构安全检查 o 检查集装箱主体结构有无变形(对角线偏差≤15mm),节点螺栓扭矩值(复拧至设计值的1.1倍),基础沉降量(≤5mm/天)。 o 检查脚手架立杆沉降(≤10mm)、横杆挠度(≤L/200,L为横杆跨度),连墙件有无松动。 2. 防水性能检测 o 雨后检查屋面、墙面、门窗等部位有无渗漏,采用红外检测仪检测含水率(≤10%),渗漏点需采用注浆修复(环氧树脂注浆液,压力0.3-0.5MPa)。 七、应急处置措施 (一)暴雨天气应急响应 1. 人员疏散与设备保护 o 接到暴雨预警后,立即停止室外作业,组织人员撤离至临时避难所(设置在地势高处的集装箱房,配备应急照明、饮用水、急救药品)。 o 切断施工现场非必要电源,将潜水泵、配电箱等设备转移至高处(高于地面1.2m),塔吊吊钩升至最高处,小车收回至塔身中心。 2. 排水抢险作业 o 成立应急排水小组(5-8人),配备雨衣、雨靴、应急灯等工具,暴雨期间每小时检查集水井水位,确保潜水泵连续运行,排水能力不小于50m³/h。 (二)触电事故应急处置 1. 现场急救流程 o 立即切断电源(拉闸或用干燥木棒挑开电线),将触电者转移至干燥通风处,检查呼吸心跳,必要时进行心肺复苏(CPR),同时拨打120急救电话。 o 对灼伤部位进行初步处理(用无菌纱布覆盖,避免涂抹药物),等待专业医护人员救治。 2. 事故上报与调查 o 事故发生后1小时内上报项目安全管理部门,24小时内提交书面报告,组织事故调查组分析原因,制定整改措施(如更换老化线路、加强用电培训等)。 八、施工记录与资料归档 1. 雨季施工日志 o 每日记录天气情况(降水量、风力、温度)、施工内容、质量检查结果、人员机械投入等信息,附相关照片(如混凝土试块养护、防水施工过程)。 2. 隐蔽工程验收记录 o 基础预埋件、管线接口、防水附加层等隐蔽部位需留存影像资料(照片+视频),验收记录需经监理工程师签字确认,归档保存至工程竣工后5年。 本技术交底未尽事宜,需严格按照《集装箱模块化建筑技术标准》(GB/T 51442-2021)、《建筑施工高处作业安全技术规范》(JGJ80-2016)等现行规范执行,施工过程中需加强现场巡查,确保雨季施工质量与安全。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
