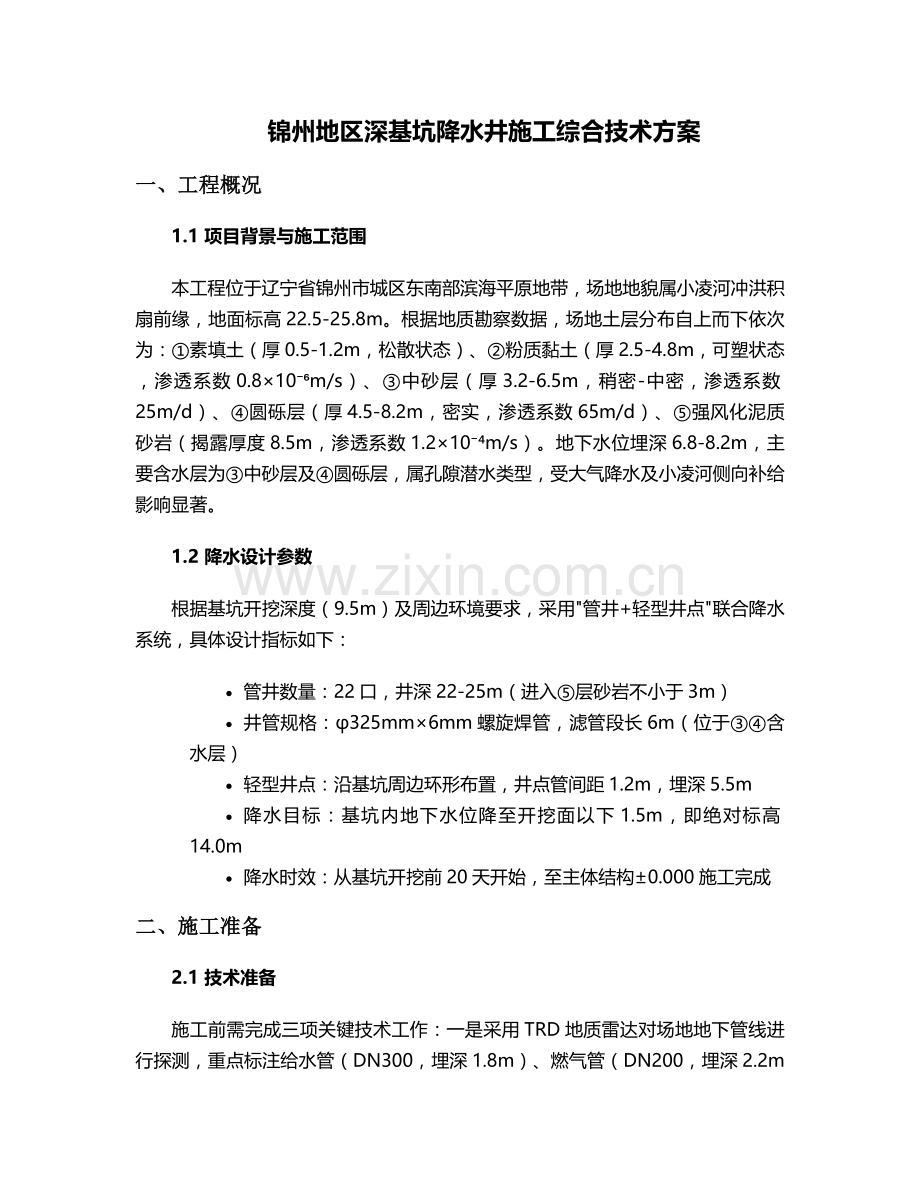

锦州地区深基坑降水井施工综合技术方案
一、工程概况
1.1 项目背景与施工范围
本工程位于辽宁省锦州市城区东南部滨海平原地带,场地地貌属小凌河冲洪积扇前缘,地面标高22.5-25.8m。根据地质勘察数据,场地土层分布自上而下依次为:①素填土(厚0.5-1.2m,松散状态)、②粉质黏土(厚2.5-4.8m,可塑状态,渗透系数0.8×10⁻⁶m/s)、③中砂层(厚3.2-6.5m,稍密-中密,渗透系数25m/d)、④圆砾层(厚4.5-8.2m,密实,渗透系数65m/d)、⑤强风化泥质砂岩(揭露厚度8.5m,渗透系数1.2×10⁻⁴m/s)。地下水位埋深6.8-8.2m,主要含水层为③中砂层及④圆砾层,属孔隙潜水类型,受大气降水及小凌河侧向补给影响显著。
1.2 降水设计参数
根据基坑开挖深度(9.5m)及周边环境要求,采用"管井+轻型井点"联合降水系统,具体设计指标如下:
· 管井数量:22口,井深22-25m(进入⑤层砂岩不小于3m)
· 井管规格:φ325mm×6mm螺旋焊管,滤管段长6m(位于③④含水层)
· 轻型井点:沿基坑周边环形布置,井点管间距1.2m,埋深5.5m
· 降水目标:基坑内地下水位降至开挖面以下1.5m,即绝对标高14.0m
· 降水时效:从基坑开挖前20天开始,至主体结构±0.000施工完成
二、施工准备
2.1 技术准备

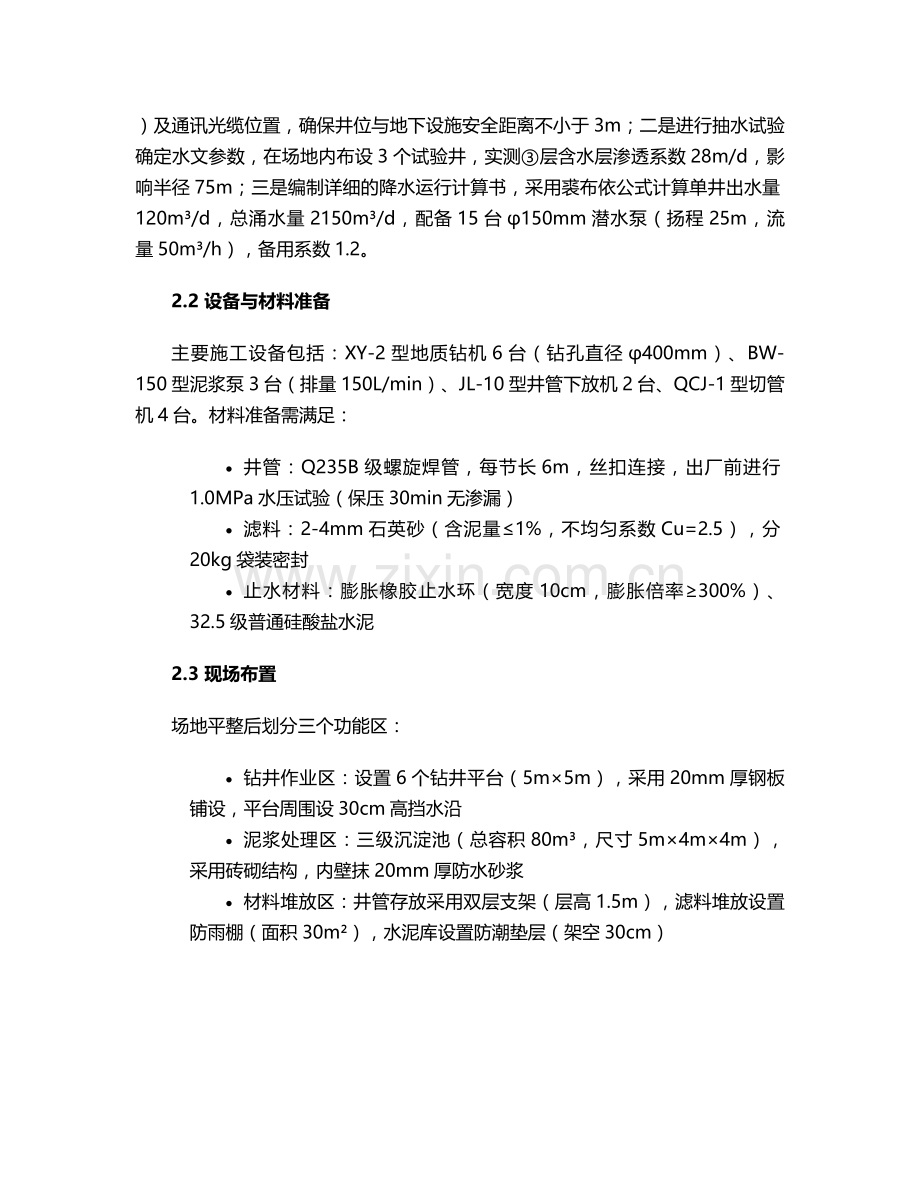

施工前需完成三项关键技术工作:一是采用TRD地质雷达对场地地下管线进行探测,重点标注给水管(DN300,埋深1.8m)、燃气管(DN200,埋深2.2m)及通讯光缆位置,确保井位与地下设施安全距离不小于3m;二是进行抽水试验确定水文参数,在场地内布设3个试验井,实测③层含水层渗透系数28m/d,影响半径75m;三是编制详细的降水运行计算书,采用裘布依公式计算单井出水量120m³/d,总涌水量2150m³/d,配备15台φ150mm潜水泵(扬程25m,流量50m³/h),备用系数1.2。
2.2 设备与材料准备
主要施工设备包括:XY-2型地质钻机6台(钻孔直径φ400mm)、BW-150型泥浆泵3台(排量150L/min)、JL-10型井管下放机2台、QCJ-1型切管机4台。材料准备需满足:
· 井管:Q235B级螺旋焊管,每节长6m,丝扣连接,出厂前进行1.0MPa水压试验(保压30min无渗漏)
· 滤料:2-4mm石英砂(含泥量≤1%,不均匀系数Cu=2.5),分20kg袋装密封
· 止水材料:膨胀橡胶止水环(宽度10cm,膨胀倍率≥300%)、32.5级普通硅酸盐水泥
2.3 现场布置
场地平整后划分三个功能区:
· 钻井作业区:设置6个钻井平台(5m×5m),采用20mm厚钢板铺设,平台周围设30cm高挡水沿
· 泥浆处理区:三级沉淀池(总容积80m³,尺寸5m×4m×4m),采用砖砌结构,内壁抹20mm厚防水砂浆
· 材料堆放区:井管存放采用双层支架(层高1.5m),滤料堆放设置防雨棚(面积30m²),水泥库设置防潮垫层(架空30cm)
三、关键施工工艺
3.1 管井施工
成孔工艺:采用正循环回转钻进,不同地层采用差异化参数:
· ②粉质黏土层:泥浆密度1.25-1.30g/cm³,粘度28-32s,钻压15-20kN,转速60r/min
· ③中砂层:泥浆密度1.15-1.20g/cm³,加入0.3%聚丙烯酰胺絮凝剂,钻压20-25kN,转速40r/min
· ④圆砾层:采用牙轮钻头,泥浆密度1.20-1.25g/cm³,钻压30-35kN,转速30r/min
· ⑤泥质砂岩:换用金刚石复合片钻头,泥浆密度1.10-1.15g/cm³,钻压15-20kN,转速50r/min
成孔质量控制:孔斜偏差≤1°/100m,孔径比井管大150mm以上,孔深超设计深度0.5m。终孔后进行井径仪检测,确保全孔段孔径≥φ450mm。
井管安装:采用"三吊点"起吊工艺(吊点间距2.0m),滤管段对准含水层位置。井管连接时,丝扣处缠绕聚四氟乙烯胶带,外用φ10mm钢筋焊接加固(每道焊口3处对称焊接)。滤管外围包裹双层滤网:内层80目尼龙网,外层40目不锈钢网,网间填充2-3cm厚石英砂滤料。
填砾与止水:采用"连续定量下料法"填充滤料,从井口向管外环形间隙均匀投放,填充速率控制在0.5m³/h以内,确保滤料密实度≥1.6g/cm³。在②粉质黏土层底部设置6m长止水段,采用"黏土球+水泥浆"组合止水:先填充φ5-8cm膨胀黏土球至设计位置,再通过注浆管注入水灰比0.5:1的水泥浆,注浆压力0.3-0.5MPa。
3.2 轻型井点施工
沿基坑周边设置单排环形井点系统,具体施工流程:
1. 放线定位:采用全站仪精确测设井点位置,偏差≤50mm
2. 冲孔作业:使用高压水冲法成孔(压力0.6-0.8MPa),孔径φ150mm,孔深6.0m
3. 井点管安装:插入φ50mm×3mm镀锌钢管(滤管长1.5m),四周填充粗砂至孔口下0.5m,上部用黏土封实
4. 管路连接:主管采用φ100mm PVC管,支管采用φ32mm高压软管,所有接口采用橡胶密封圈密封
5. 真空泵安装:配置2台W5型真空泵(抽气量5m³/min),真空度控制在65-70kPa
3.3 洗井与抽水试验
联合洗井工艺:
1. 活塞洗井:下入φ280mm钢制活塞,行程1.2m,频率15次/min,持续至出水量稳定(一般8-12小时)
2. 空压机洗井:采用φ75mm风管,下入滤管段,风量10m³/min,风压0.6MPa,反循环洗井(井内水位下降≥5m)
3. 化学洗井:注入10%盐酸溶液(用量2m³/井),浸泡4小时后用清水洗井至pH值6-7
抽水试验:分三个阶段进行:
· 试抽水阶段(1-3天):单井间歇抽水,测定初始出水量及水位降深
· 稳定流抽水阶段(4-7天):群井连续抽水,每2小时测一次水位、流量,绘制Q-S曲线
· 恢复水位观测:停止抽水后,每30分钟测一次水位恢复数据,计算渗透系数
四、降水运行管理
4.1 运行参数控制
建立三级降水监控体系:
· 水位监测:布设12个观测井(基坑内6个,周边6个),每日8:00、16:00采用电测水位计测量(精度±1cm)
· 流量监测:每口井安装电磁流量计(量程0-100m³/h),数据实时传输至监控终端
· 水质监测:每周取样检测,重点控制悬浮物含量≤10mg/L,防止滤管堵塞
根据季节变化调整运行策略:
· 雨季(6-9月):启用全部22口井,抽水量维持在2400m³/d,水位控制在设计标高以下0.5m
· 旱季(10-5月):采用间歇抽水,保持水位在设计标高±0.3m范围内,单井运行周期8小时/天
· 冬季(12-2月):井口采用保温棉包裹(厚度50mm),水管埋深≥1.2m,防止冻堵
4.2 维护保养制度
日常维护:
· 滤网清洗:每月采用高压水反冲洗滤管(压力1.0MPa,持续15分钟/井)
· 水泵检修:每15天轮换使用备用泵,对运行泵进行解体检查,更换磨损叶轮(间隙超过0.5mm时)
· 管路维护:每周检查主管路接口,对渗漏点采用环氧树脂修补
故障应急处理:
· 水位突升:立即启动备用泵,检查周边是否有地表水汇入,必要时增设临时排水明沟
· 出水量锐减:先检查水泵叶轮是否堵塞,再进行空压机洗井,若无效则采用超声波检测井管是否断裂
· 水质浑浊:停止抽水,注入2m³膨润土浆液(浓度5%),浸泡24小时后重新洗井
五、质量安全保障措施
5.1 质量控制标准
项目
允许偏差
检测方法
检验频率
井位坐标
±100mm
全站仪
每井检查
井深
+500mm/-0mm
测绳
每井检查
井管垂直度
≤1°
井斜仪
每30m检测
滤料含泥量
≤1%
筛分法
每200m³检测
水位降深
≥设计值
电测水位计
每日2次
5.2 安全防护体系
施工安全:
· 钻机操作:设置防倾覆装置(地锚拉力≥15kN),操作人员佩戴防振手套(振动加速度≤5m/s²)
· 用电安全:采用TN-S接零保护系统,配电箱安装剩余电流保护器(动作电流≤30mA,0.1s动作)
· 高空作业:井架顶部设置防坠器(承载能力≥15kN),作业平台满铺5cm厚木板(防滑处理)
环境防护:
· 噪声控制:选用低噪声设备(昼间≤70dB,夜间≤55dB),设置隔声屏障(高度3m,隔声量≥25dB)
· 废水处理:经三级沉淀后水质达到SS≤100mg/L方可排放,沉淀池污泥需晾晒后外运处理
· 扬尘控制:场地主要道路硬化(200mm厚C20混凝土),设置雾炮机(覆盖半径30m)
5.3 应急预案
针对锦州地区气候特征制定专项预案:
· 暴雨应急:配备4台应急排水泵(流量100m³/h),基坑周边设置50cm高挡水墙,雨后2小时内完成场地排水
· 大风预警:当风力≥6级时停止钻井作业,井架放倒至45°角,材料堆放区采用防风绳固定(拉力≥5kN)
· 设备故障:备用发电机(200kW)确保停电时降水系统连续运行,柴油储备量满足72小时需求
六、施工进度计划
采用Project软件编制四级进度计划体系,关键节点控制如下:
· 前期准备阶段(7天):完成场地平整、设备进场及技术交底
· 管井施工阶段(15天):6台钻机同时作业,日均成井1.5口
· 井点安装阶段(5天):划分4个作业段平行施工
· 洗井调试阶段(7天):按"先外围后中心"顺序进行洗井
· 降水运行阶段(120天):根据基坑开挖进度动态调整抽水量
进度保障措施:
1. 资源保障:备用2台钻机及全套配件,材料储备量满足10天连续施工需求
2. 工序衔接:实行"三班倒"作业,钻井与洗井间隔时间不超过8小时
3. 进度考核:每周召开进度分析会,延误超过3天启动赶工措施(增加作业班组)
七、验收标准与资料归档
7.1 验收内容
成井质量验收:
· 井身结构:采用井径仪全程检测,有效孔径≥设计值90%
· 滤料填充:连续密实,无断档,不合格段长度≤0.5m
· 止水效果:相邻井管水位差≤0.5m,证明止水可靠
降水效果验收:
· 水位降深:基坑内平均水位≤14.0m,单点最低水位≥13.5m
· 降水均匀性:各观测井水位差≤0.8m
· 周边影响:周边建筑物沉降≤30mm(采用精密水准仪监测,精度±0.5mm)
7.2 资料归档要求
竣工资料包含以下内容:
1. 技术文件:降水设计图纸、地质勘察报告、施工组织设计
2. 施工记录:钻井班报表、洗井记录、抽水试验数据
3. 检测报告:材料合格证、水质检测报告、井身质量检测报告
4. 监测资料:水位观测记录、流量统计报表、沉降观测曲线
所有资料需编制电子档案(PDF格式),采用光盘备份(3份),纸质资料按A4规格装订成册(一式5份)。
本方案实施过程中,需根据现场实际地质条件动态调整参数,特别是在④圆砾层钻进时应加强泥浆护壁,当出现漏浆现象时,立即投入黏土球(掺加20%水泥)进行封堵,确保成井质量满足设计要求。降水运行期间需密切关注小凌河水位变化,当河水位涨幅超过2m时,应提前12小时增加抽水量15%,防止河水倒灌影响降水效果。
