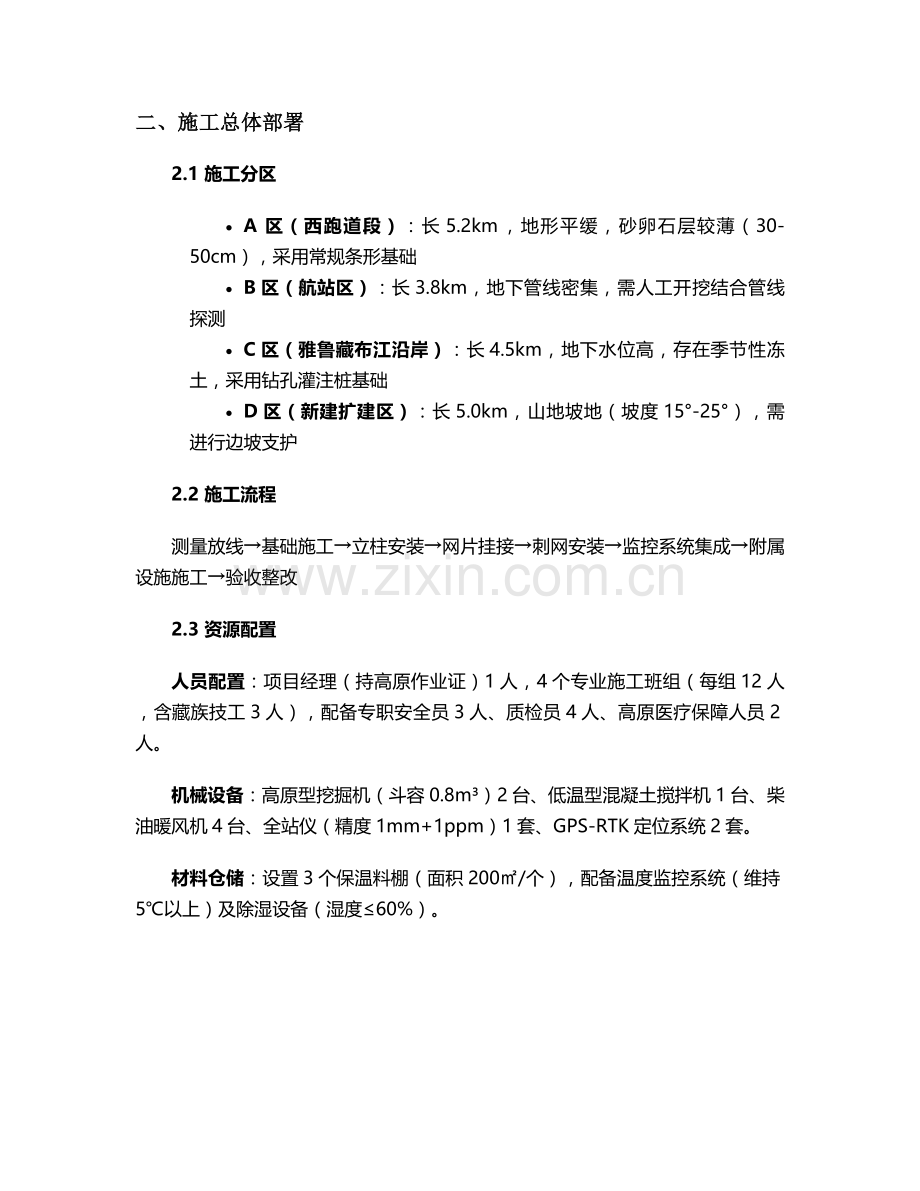

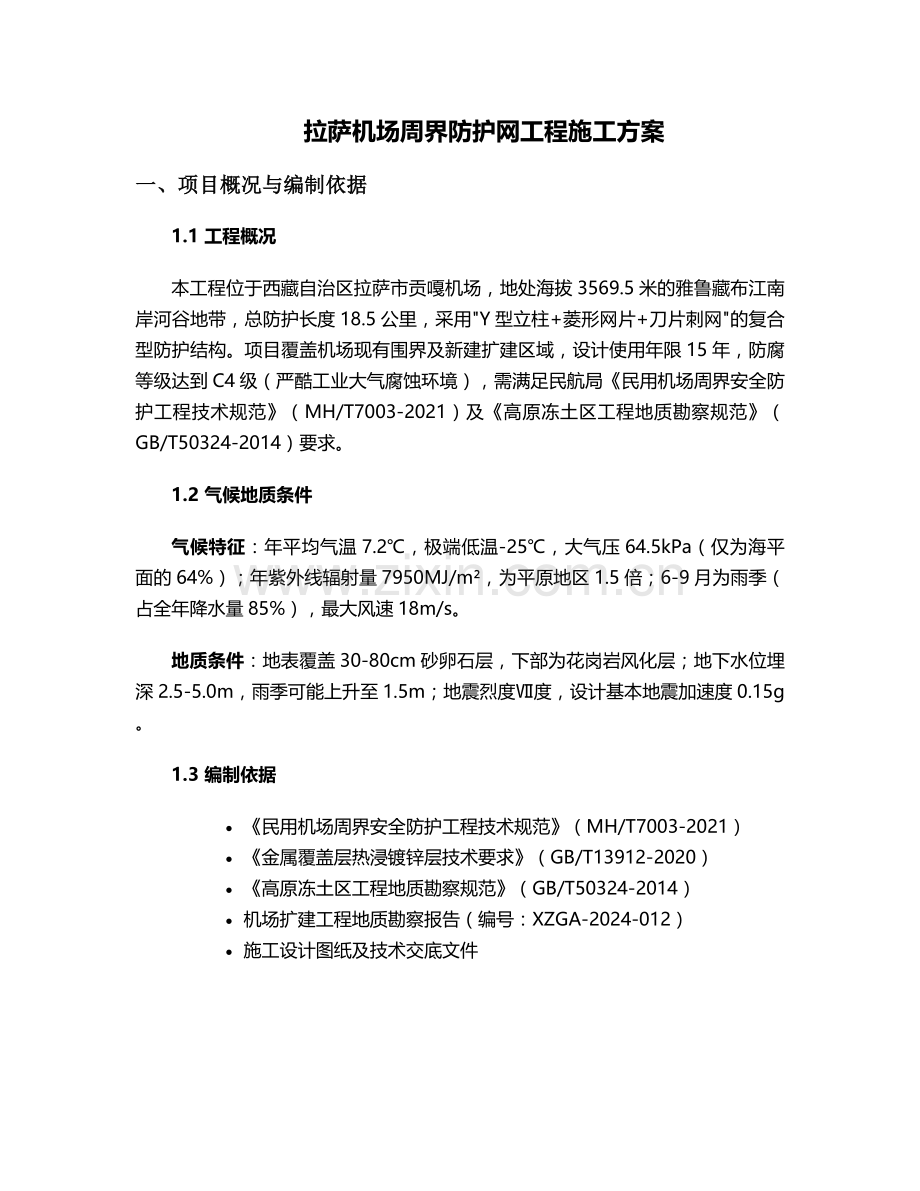

拉萨机场周界防护网工程施工方案 一、项目概况与编制依据 1.1 工程概况 本工程位于西藏自治区拉萨市贡嘎机场,地处海拔3569.5米的雅鲁藏布江南岸河谷地带,总防护长度18.5公里,采用"Y型立柱+菱形网片+刀片刺网"的复合型防护结构。项目覆盖机场现有围界及新建扩建区域,设计使用年限15年,防腐等级达到C4级(严酷工业大气腐蚀环境),需满足民航局《民用机场周界安全防护工程技术规范》(MH/T7003-2021)及《高原冻土区工程地质勘察规范》(GB/T50324-2014)要求。 1.2 气候地质条件 气候特征:年平均气温7.2℃,极端低温-25℃,大气压64.5kPa(仅为海平面的64%);年紫外线辐射量7950MJ/m²,为平原地区1.5倍;6-9月为雨季(占全年降水量85%),最大风速18m/s。 地质条件:地表覆盖30-80cm砂卵石层,下部为花岗岩风化层;地下水位埋深2.5-5.0m,雨季可能上升至1.5m;地震烈度Ⅶ度,设计基本地震加速度0.15g。 1.3 编制依据 · 《民用机场周界安全防护工程技术规范》(MH/T7003-2021) · 《金属覆盖层热浸镀锌层技术要求》(GB/T13912-2020) · 《高原冻土区工程地质勘察规范》(GB/T50324-2014) · 机场扩建工程地质勘察报告(编号:XZGA-2024-012) · 施工设计图纸及技术交底文件 二、施工总体部署 2.1 施工分区 · A区(西跑道段):长5.2km,地形平缓,砂卵石层较薄(30-50cm),采用常规条形基础 · B区(航站区):长3.8km,地下管线密集,需人工开挖结合管线探测 · C区(雅鲁藏布江沿岸):长4.5km,地下水位高,存在季节性冻土,采用钻孔灌注桩基础 · D区(新建扩建区):长5.0km,山地坡地(坡度15°-25°),需进行边坡支护 2.2 施工流程 测量放线→基础施工→立柱安装→网片挂接→刺网安装→监控系统集成→附属设施施工→验收整改 2.3 资源配置 人员配置:项目经理(持高原作业证)1人,4个专业施工班组(每组12人,含藏族技工3人),配备专职安全员3人、质检员4人、高原医疗保障人员2人。 机械设备:高原型挖掘机(斗容0.8m³)2台、低温型混凝土搅拌机1台、柴油暖风机4台、全站仪(精度1mm+1ppm)1套、GPS-RTK定位系统2套。 材料仓储:设置3个保温料棚(面积200㎡/个),配备温度监控系统(维持5℃以上)及除湿设备(湿度≤60%)。 三、主要施工方法与技术措施 3.1 测量放线 采用"双控网"布设方案:以机场基准点为依据,建立一级导线控制网(闭合差≤1/15000),加密二级控制点(间距50m)。使用GPS-RTK进行轴线放样,平面位置偏差≤5mm,高程偏差≤10mm。转角点采用混凝土预制桩(10cm×10cm×50cm)标记,桩顶嵌入不锈钢测量标志。 3.2 基础工程 3.2.1 C区特殊基础施工(钻孔灌注桩) · 采用φ120mm螺旋钻机干钻成孔,孔深1.8m(冻土区加深至2.2m),孔径偏差≤5mm · 下入80×80×4mm热镀锌方管立柱,垂直度偏差≤1°,采用双吊点吊装(吊点位置距柱顶1/3处) · 灌注C30细石混凝土(掺加引气剂,含气量4.5%-6.0%),导管振捣法施工,振捣时间30s/段 · 基础顶面设置防冻胀层:200mm厚级配砂石+双层防渗土工膜(渗透系数≤1×10⁻⁷cm/s) 3.2.2 地梁连接施工 · 采用C30混凝土通长地梁(截面300×200mm),内置4Φ12通长钢筋,间距200mm · 分段浇筑,每30m设置伸缩缝,缝宽20mm,填充聚乙烯泡沫板(密度≥30kg/m³) · 冬季施工时,拌合水加热至60-80℃,骨料预热至5℃以上,掺加NC-4型防冻剂(掺量3%) 3.3 钢结构安装 3.3.1 立柱安装 · 立柱规格:80×80×4mm热镀锌方管(锌层厚度≥85μm,屈服强度≥345MPa) · 安装流程:立柱校正→临时固定(三角支撑)→螺栓连接→二次灌浆 · 精度控制:垂直度偏差≤1.5‰,间距偏差±10mm,顶面标高偏差±5mm 3.3.2 网片安装 · 网片参数:50×100mm菱形网,丝径5.0mm,焊接点抗拉力≥3.5kN,网面平整度≤5mm/m · 安装工艺: 1. 预拼装:在平整场地进行分片组装,误差超过±3mm的进行冷弯校正 2. 挂接顺序:从下至上分层固定,采用M8×25热镀锌螺栓(扭矩35-40N·m) 3. 张紧调整:使用专用张紧器(最大拉力5kN)调整网面张力,消除波浪形变形 3.3.3 刀片刺网安装 · 规格:BTO-22型,直径500mm,刺距38mm,镀锌层≥60μm · 安装要求:Y型立柱顶部设置3道交叉刺网,搭接长度≥100mm,每个连接点采用专用卡扣固定(间距≤30cm) 3.4 防腐处理 三层防护体系: 1. 基层处理:喷砂除锈达Sa2.5级,表面粗糙度50-80μm 2. 热浸镀锌:锌浴温度455-465℃,浸锌时间60-90s,锌层厚度≥85μm 3. 氟碳喷涂:聚偏氟乙烯(PVDF)涂层,干膜厚度≥60μm,附着力等级1级 现场补涂工艺:焊接部位打磨后,先涂锌含量≥95%的冷喷锌(干膜80μm),再涂氟碳面漆(颜色RAL6005叶绿色) 四、高原施工专项措施 4.1 低温施工保障 · 混凝土工程:采用P.O42.5R水泥,掺加粉煤灰(掺量15%)改善和易性;采用电热毯+阻燃棉被养护,确保临界强度≥7MPa前不冻结 · 焊接作业:采用低氢型焊条E5015-G,使用前经350℃×1h烘干,存入80-100℃保温筒;环境温度低于-10℃时,对构件预热至80-120℃,层间温度不低于150℃ 4.2 高原劳动保护 · 供氧系统:施工现场每500m设置移动制氧站(氧浓度93%±3%),配备40L氧气瓶(每人每班2瓶) · 作息制度:采用"2+1"工作模式(工作2小时休息1小时),日作业时间不超过6小时,严禁夜间施工 · 健康监测:入场前进行肺功能及血氧饱和度检测(SpO₂<90%者不允许高原作业),每日早晚测量血压、心率 4.3 生态环境保护 · 植被恢复:施工便道采用可降解无纺布覆盖,完工后撒播当地草种(披碱草+紫花针茅=3:1) · 水土保持:临河路段设置截水沟+三级沉砂池(尺寸3m×2m×1.5m),防止泥沙进入雅鲁藏布江 · 废弃物处理:危险废弃物(废机油、油漆桶)交由西藏绿源环保科技有限公司处置(资质编号XZFW-2023-048) 五、质量控制与验收标准 5.1 关键控制点 控制项目 允许偏差 检验方法 立柱垂直度 ≤1.5‰ 全站仪连续测设3个方向 网孔尺寸 ±5mm 钢卷尺抽样检查(每100片查5片) 刺网搭接长度 ≥100mm 目测+钢尺测量 混凝土强度 ≥设计值95% 回弹法(每个检验批3个测区) 锌层厚度 ≥85μm 涡流测厚仪(每200m测3点) 5.2 验收程序 1. 分项验收:基础工程→钢结构安装→防护系统→监控集成 2. 第三方检测:委托西藏自治区建筑工程质量检测中心进行结构承载力试验(施加1.2倍设计荷载,持荷1小时) 3. 试运行:连续观测3个月,重点检查冬季低温下结构变形(≤15mm)及雨季基础沉降(月沉降量≤3mm) 六、安全与文明施工 6.1 高原施工安全 · 防坠落:临边作业设置1.2m高防护栏杆(横杆间距≤50cm),夜间设红色警示灯(间距50m) · 防触电:使用高原型配电箱(IP65防护等级),接地电阻≤4Ω,电缆架空高度≥2.5m · 应急准备:配备高压氧舱(2台)、心电图仪及抗高原反应药品(红景天、高原安),与拉萨市人民医院建立绿色通道(急救响应时间≤30分钟) 6.2 藏族习俗尊重 · 施工人员佩戴哈达入场,严禁随意触碰当地群众经幡、玛尼堆 · 雇佣当地藏族工匠时,尊重其宗教信仰,不在施工现场饮酒、吸烟 · 重要节日(如藏历新年、雪顿节)合理安排停工,参与社区共建活动 七、施工进度计划 7.1 里程碑节点 · 第1-2月:施工准备及A区(西跑道段)施工 · 第3-5月:B区、D区施工(避开雨季) · 第6-8月:C区施工(雨季专项防护) · 第9月:收尾及验收 7.2 进度保障措施 · 雨季施工:配备200m长防雨棚,基础施工采用集水井降水(潜水泵型号QY-25) · 材料储备:提前3个月储备钢材(考虑冬季运输困难),砂卵石在旱季完成备料(储备量≥设计用量120%) · 机械保障:备用1台发电机(200kW)应对停电,关键设备配备高原型配件(如挖掘机增压器、柴油机预热系统) 八、应急预案 8.1 地质灾害应对 · 洪水险情:在临河段落设置5处应急沙袋堆放点(每处200袋),配备应急抽排系统(扬程≥10m) · 边坡滑塌:对坡度>25°的地段,采用φ100mm锚杆(长3m)+挂网喷砼(厚10cm)加固,设置位移观测点(监测频率1次/天) 8.2 高原病处置流程 1. 轻度反应(头痛、恶心):立即停止作业,移至供氧站休息(吸氧流量2-3L/min) 2. 中度反应(呕吐、胸闷):口服高原安胶囊(4粒/次),肌肉注射地塞米松(5mg) 3. 重度反应(意识模糊、SpO₂<85%):启动高压氧舱(压力0.2MPa,吸氧30分钟),同时联系急救中心 九、结论与建议 本施工方案针对拉萨机场高海拔、强紫外线、复杂地质等特殊条件,通过科学分区、专项技术措施及资源保障,可确保防护网工程达到设计标准。建议在施工期间加强与机场管理部门的协调,严格执行飞行区施工管理规定(如FOD防控、净空限制),同时做好施工人员高原适应性培训,确保工程安全、优质、按期完成。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
