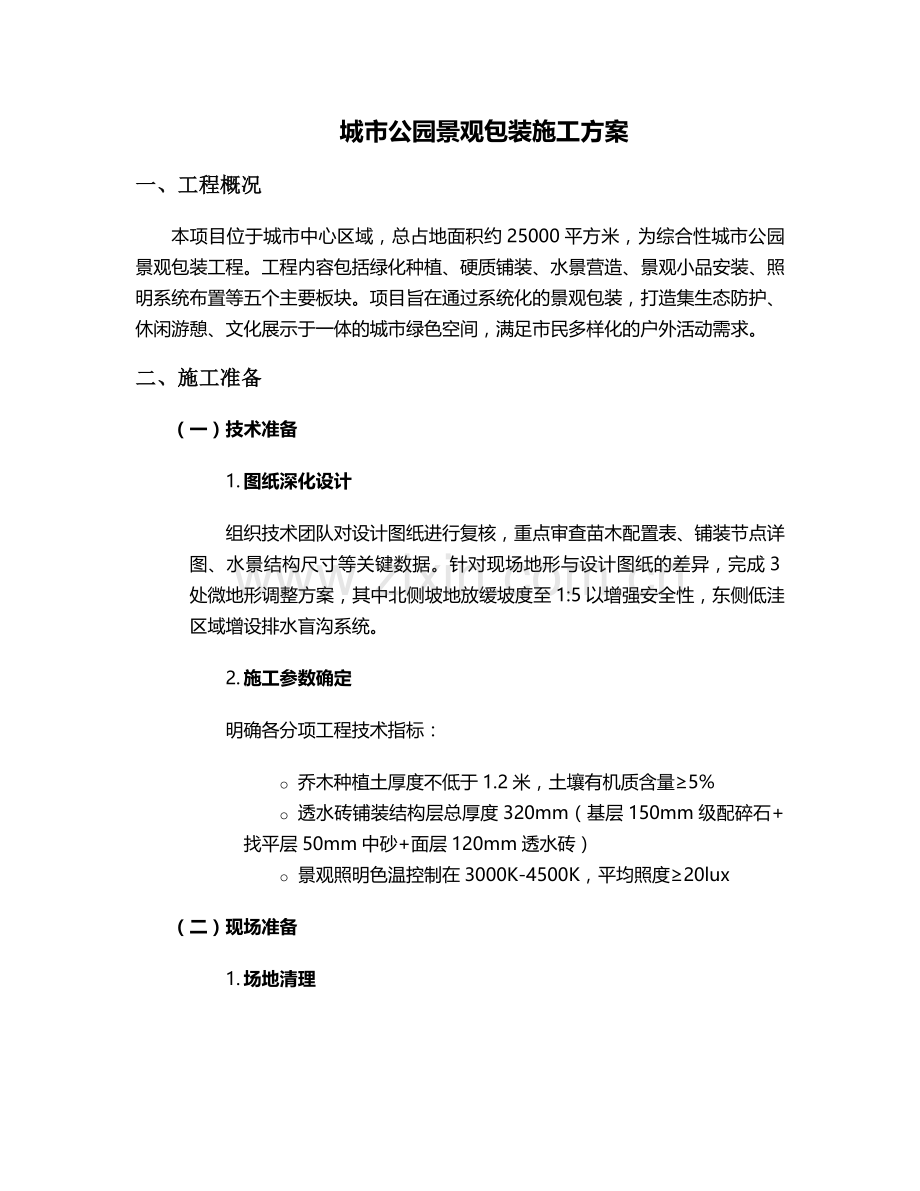

城市公园景观包装施工方案
一、工程概况
本项目位于城市中心区域,总占地面积约25000平方米,为综合性城市公园景观包装工程。工程内容包括绿化种植、硬质铺装、水景营造、景观小品安装、照明系统布置等五个主要板块。项目旨在通过系统化的景观包装,打造集生态防护、休闲游憩、文化展示于一体的城市绿色空间,满足市民多样化的户外活动需求。
二、施工准备
(一)技术准备
1. 图纸深化设计
组织技术团队对设计图纸进行复核,重点审查苗木配置表、铺装节点详图、水景结构尺寸等关键数据。针对现场地形与设计图纸的差异,完成3处微地形调整方案,其中北侧坡地放缓坡度至1:5以增强安全性,东侧低洼区域增设排水盲沟系统。
2. 施工参数确定
明确各分项工程技术指标:
o 乔木种植土厚度不低于1.2米,土壤有机质含量≥5%
o 透水砖铺装结构层总厚度320mm(基层150mm级配碎石+找平层50mm中砂+面层120mm透水砖)
o 景观照明色温控制在3000K-4500K,平均照度≥20lux
(二)现场准备

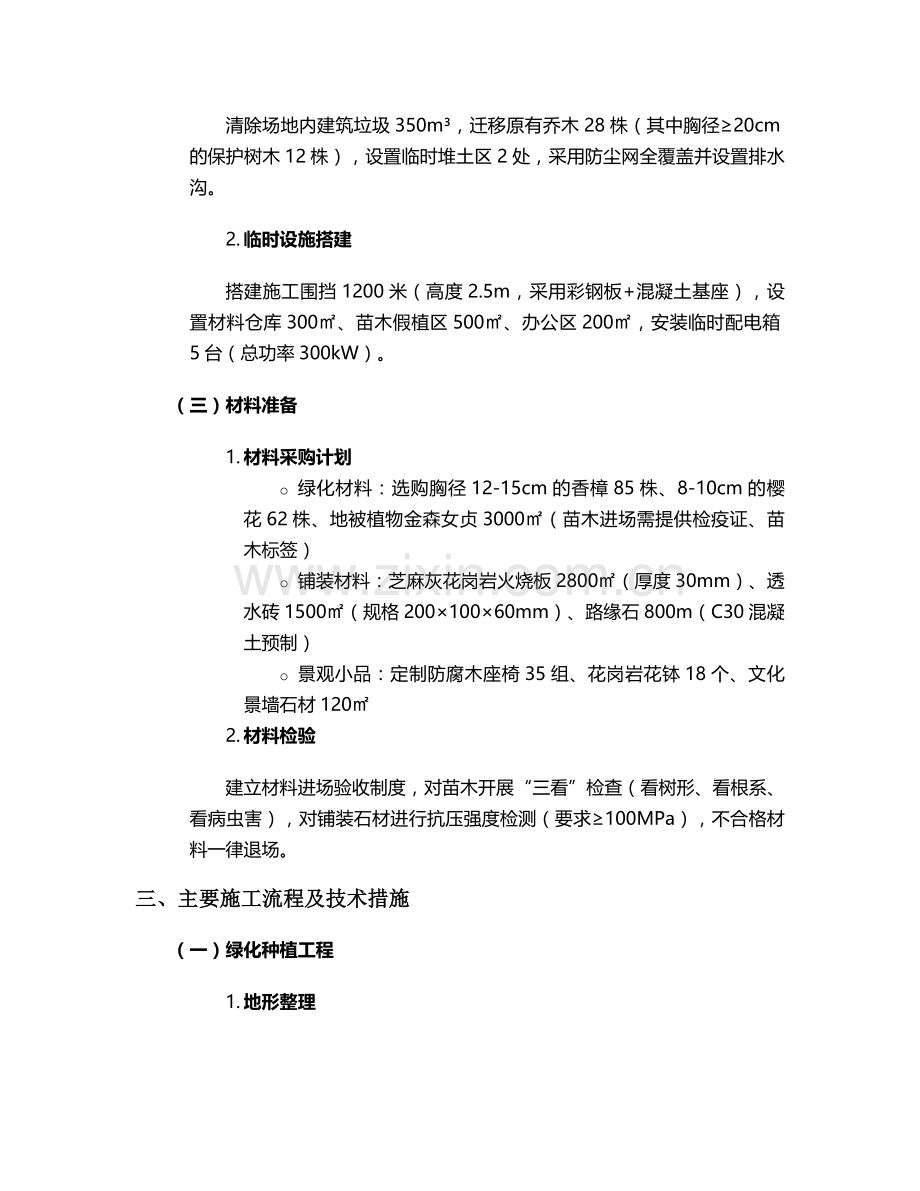

1. 场地清理
清除场地内建筑垃圾350m³,迁移原有乔木28株(其中胸径≥20cm的保护树木12株),设置临时堆土区2处,采用防尘网全覆盖并设置排水沟。
2. 临时设施搭建
搭建施工围挡1200米(高度2.5m,采用彩钢板+混凝土基座),设置材料仓库300㎡、苗木假植区500㎡、办公区200㎡,安装临时配电箱5台(总功率300kW)。
(三)材料准备
1. 材料采购计划
o 绿化材料:选购胸径12-15cm的香樟85株、8-10cm的樱花62株、地被植物金森女贞3000㎡(苗木进场需提供检疫证、苗木标签)
o 铺装材料:芝麻灰花岗岩火烧板2800㎡(厚度30mm)、透水砖1500㎡(规格200×100×60mm)、路缘石800m(C30混凝土预制)
o 景观小品:定制防腐木座椅35组、花岗岩花钵18个、文化景墙石材120㎡
2. 材料检验
建立材料进场验收制度,对苗木开展“三看”检查(看树形、看根系、看病虫害),对铺装石材进行抗压强度检测(要求≥100MPa),不合格材料一律退场。
三、主要施工流程及技术措施
(一)绿化种植工程
1. 地形整理
采用机械整平与人工精修结合的方式,完成场地土方平衡(总挖填方量8500m³),重点区域:
o 中央草坪区:平整度误差≤5cm/10m,设置0.3%排水坡度
o 疏林草地:营造起伏地形,最大高差1.2米,采用等高线法控制造型
2. 乔木种植
o 开挖种植穴:规格按土球直径的1.2倍(例如12cm胸径乔木对应土球直径60cm,种植穴尺寸70×70×80cm),穴底铺设20cm厚碎砖排水层
o 定植工艺:吊装时使用软质吊带,树干垂直度偏差≤1°,回填采用“三踩一提”法(每30cm土层夯实一次,最后轻提树干使根系舒展)
o 支撑固定:采用三角架支撑(杉木杆直径≥8cm),支撑点高度1.5m,绑扎处垫橡胶垫防磨损
3. 灌木与地被施工
o 色块种植:金森女贞、红叶石楠等按50株/m²密植,种植深度较原土痕深2-3cm,行距采用品字形排列
o 草坪铺设:选用结缕草混播草坪(含5%黑麦草),铺贴前浇透底水,接缝处重叠5cm,铺贴后碾压密实(压强200kPa)
(二)硬质铺装工程
1. 基层施工
o 路基处理:采用20t压路机碾压(压实度≥93%),软弱区域换填30cm厚级配砂石
o 混凝土垫层:C25商品混凝土(抗折强度≥4.5MPa),分仓浇筑(板块尺寸≤6×6m),设置伸缩缝(宽度2cm,填缝材料为聚氨酯密封胶)
2. 面层铺装
o 花岗岩铺装:采用“湿铺法”(1:3干硬性水泥砂浆结合层,厚度30mm),接缝宽度5mm,用专用填缝剂嵌缝,表面平整度误差≤2mm/2m
o 透水砖铺装:采用“干铺法”(中砂找平层),砖缝宽8mm,填充细砂扫缝,施工后进行透水性能测试(渗透系数≥1×10⁻³m/s)
(三)水景营造工程
1. 结构施工
o 人工湖:采用C30P6抗渗混凝土浇筑(厚度200mm),底板分块浇筑(每块≤20㎡),变形缝设置橡胶止水带
o 溪流:采用浆砌MU10烧结砖砌筑池壁(厚度240mm),内侧抹20mm厚防水砂浆(掺5%防水剂)
2. 水景设备安装
o 循环系统:安装潜水泵3台(总流量150m³/h),管道采用UPVC材质(直径110mm),设置5处检修口
o 驳岸处理:自然式驳岸采用景石堆砌(主要选用黄石,单块重量30-50kg),景石嵌入土中深度不小于1/3高度
(四)景观小品工程
1. 文化景墙
o 基础施工:C20混凝土条形基础(宽600mm,深800mm),设置φ12mm钢筋网片
o 安装工艺:干挂花岗岩板材(厚度25mm),采用不锈钢挂件(材质304),接缝宽度8mm,用环氧树脂胶填缝
2. 防腐木设施
o 材料处理:樟子松板材经ACQ防腐剂真空加压处理(药剂保留量≥6kg/m³),加工前进行含水率检测(要求≤15%)
o 安装节点:座椅框架采用榫卯连接,与地面固定采用预埋镀锌钢板(厚度8mm),木板间留5mm伸缩缝
(五)照明系统工程
1. 管线敷设
o 采用穿管埋地敷设(PE管直径50mm),埋深≥0.7m(车行道下≥1m),过路处加设镀锌钢管保护
o 接线盒采用防水型(IP65),导线接头采用压接端子连接后灌封绝缘胶
2. 灯具安装
o 庭院灯:安装高度3.5m,间距8-10m,基础采用C25混凝土预制(尺寸400×400×600mm)
o 地埋灯:嵌入铺装面,与地面齐平,防护等级IP67,灯体周围用密封胶封堵
四、质量控制措施
(一)质量管理体系
建立“三检制”质量管控流程(班组自检→项目部复检→监理验收),重点控制:
· 苗木成活率(要求≥95%)
· 铺装平整度(允许偏差3mm/2m)
· 水景渗漏(24小时满水试验渗漏量≤2L/m²)
(二)关键工序控制点
1. 乔木定植
每株乔木建立种植档案(记录胸径、高度、定植日期、养护责任人),定植后第7天、15天、30天进行三次生长势监测(叶片含水量、新梢萌发量)。
2. 防水施工
水景防水层施工完成后,进行闭水试验(蓄水深度30cm,持续72小时),渗漏点采用注浆法修补(环氧树脂注浆液)。
五、安全文明施工
(一)安全管理
1. 防护措施
o 高空作业:搭设脚手架(立杆间距1.5m,横杆步距1.8m),设置1.2m高防护栏杆,作业人员佩戴双钩安全带
o 临时用电:执行“三级配电两级保护”,配电箱安装剩余电流保护器(动作电流≤30mA)
2. 安全教育
每日开展班前安全技术交底,特种作业人员(电工、焊工、起重工)持证上岗,每周组织一次应急演练(重点演练触电、坍塌事故处置)。
(二)文明施工
1. 扬尘控制
施工现场出入口设置洗车平台(含三级沉淀池),裸土覆盖率100%,易扬尘材料(水泥、砂子)采用封闭库房存放。
2. 噪声管理
夜间施工(22:00-6:00)办理夜间施工许可,噪声源(切割机、破碎机)设置隔音棚,噪声排放控制在55分贝以下。
六、施工进度计划
本工程总工期90日历天,采用Project软件进行进度控制,关键线路如下:
1. 第1-10天:场地清理、土方平衡
2. 第11-30天:地下管线敷设、基层施工
3. 第31-50天:乔木种植、硬质铺装
4. 第51-70天:水景施工、景观小品安装
5. 第71-85天:照明系统、地被种植
6. 第86-90天:清理保洁、竣工验收
七、养护管理方案
(一)绿化养护
1. 乔木养护
o 浇水:定植后前3个月每周浇水2次(每次浇水量50L/株),夏季高温时段增加叶面喷水
o 修剪:定植当年冬季进行定型修剪,剪口涂抹愈合剂,去除病弱枝、交叉枝
2. 草坪养护
o 修剪:高度控制在6-8cm,修剪频率:春季每2周1次,夏季每周1次
o 施肥:每年施复合肥2次(3月、9月),用量15g/m²,采用撒播后喷水溶解
(二)设施维护
1. 铺装维护
每月检查铺装平整度,松动板块及时重新铺设,填缝剂缺损处进行补嵌,每年进行1次整体清洗(采用高压水枪,压力控制在15MPa)。
2. 水景维护
每月清理水面漂浮物,每季度清洗过滤系统,每年更换1次循环水,冬季(气温低于0℃)排空管道防止冻裂。
八、验收标准
(一)分项工程验收
1. 绿化工程
o 乔木:成活率≥95%,树干垂直度≤1.5°,无病虫害
o 地被:覆盖率≥98%,无明显杂草(杂草率≤2%)
2. 硬质工程
o 平整度:3mm/2m靠尺检查
o 强度:C25混凝土试块抗压强度≥25MPa
(二)竣工验收
工程完工后提交完整技术资料(含隐蔽工程验收记录、材料合格证、检测报告等),组织设计、监理、建设单位进行四方验收,重点检查:
· 景观效果与设计符合性
· 功能设施完好率(要求100%)
· 安全性能(栏杆抗水平荷载≥1.0kN/m)
九、应急预案
(一)自然灾害应对
1. 暴雨天气
储备沙袋200袋、抽水泵5台(功率5.5kW),暴雨预警发布后1小时内完成排水沟疏通,低洼区域设置挡水墙(高度0.5m)。
2. 台风防护
乔木采取加固措施(胸径≥10cm树木增设防风拉索),临时设施(围挡、脚手架)检查加固,台风过后24小时内完成断枝清理。
(二)质量事故处理
1. 苗木枯萎
建立苗木救治小组,对枯萎苗木(叶片萎蔫率≥30%)采取:
o 根部打孔透气(孔径5cm,孔深40cm,间距30cm)
o 叶面喷施抗蒸腾剂(浓度0.3%)
o 更换长势差苗木(15天内完成补植)
2. 铺装空鼓
采用钻孔注浆法修复(注入环氧树脂浆液,压力0.3MPa),严重空鼓板块(面积≥0.2㎡)整体更换,确保修复后平整度达标。
本方案通过系统化的施工组织设计,确保景观包装工程质量达到国家《城市绿化工程施工及验收规范》(CJJ/T82-2012)及《园林绿化工程施工质量验收标准》(DB11/T 914-2012)要求,为后续公园运营提供坚实保障。施工过程中将严格执行各项技术参数,强化过程管控,最终实现生态效益、社会效益与景观效果的有机统一。
展开阅读全文
