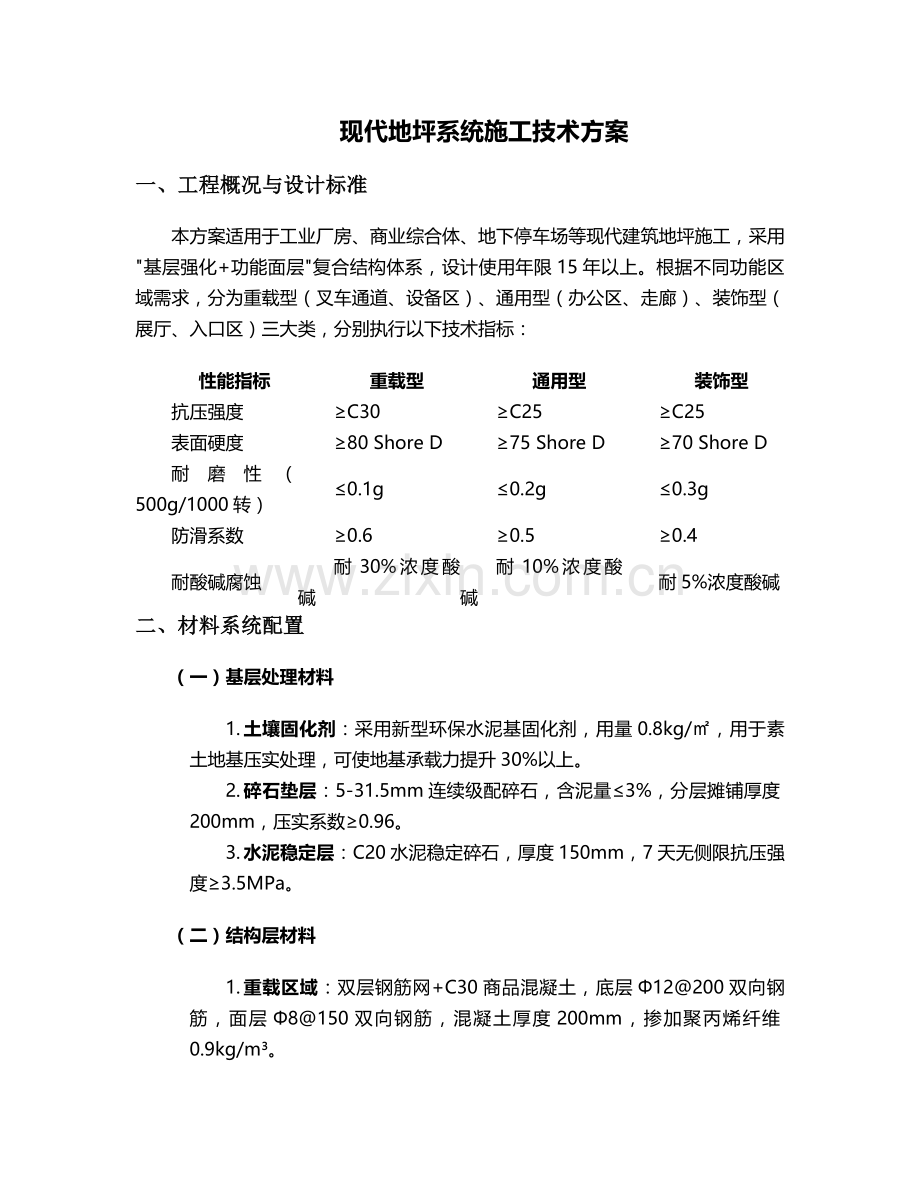

现代地坪系统施工技术方案
一、工程概况与设计标准
本方案适用于工业厂房、商业综合体、地下停车场等现代建筑地坪施工,采用"基层强化+功能面层"复合结构体系,设计使用年限15年以上。根据不同功能区域需求,分为重载型(叉车通道、设备区)、通用型(办公区、走廊)、装饰型(展厅、入口区)三大类,分别执行以下技术指标:
性能指标
重载型
通用型
装饰型
抗压强度
≥C30
≥C25
≥C25
表面硬度
≥80 Shore D
≥75 Shore D
≥70 Shore D
耐磨性(500g/1000转)
≤0.1g
≤0.2g
≤0.3g
防滑系数
≥0.6
≥0.5
≥0.4
耐酸碱腐蚀
耐30%浓度酸碱
耐10%浓度酸碱
耐5%浓度酸碱
二、材料系统配置
(一)基层处理材料
1. 土壤固化剂:采用新型环保水泥基固化剂,用量0.8kg/㎡,用于素土地基压实处理,可使地基承载力提升30%以上。
2. 碎石垫层:5-31.5mm连续级配碎石,含泥量≤3%,分层摊铺厚度200mm,压实系数≥0.96。
3. 水泥稳定层:C20水泥稳定碎石,厚度150mm,7天无侧限抗压强度≥3.5MPa。
(二)结构层材料
1. 重载区域:双层钢筋网+C30商品混凝土,底层Φ12@200双向钢筋,面层Φ8@150双向钢筋,混凝土厚度200mm,掺加聚丙烯纤维0.9kg/m³。

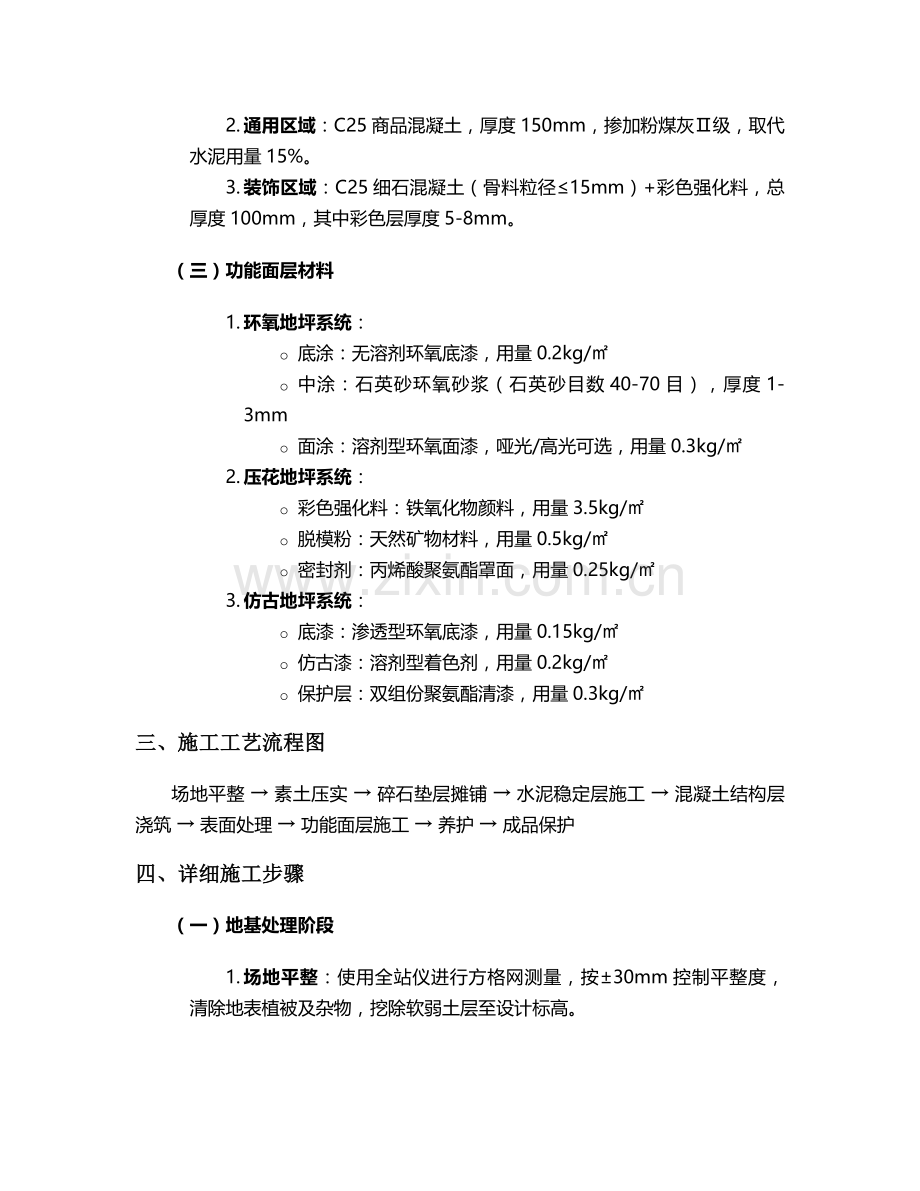

2. 通用区域:C25商品混凝土,厚度150mm,掺加粉煤灰Ⅱ级,取代水泥用量15%。
3. 装饰区域:C25细石混凝土(骨料粒径≤15mm)+彩色强化料,总厚度100mm,其中彩色层厚度5-8mm。
(三)功能面层材料
1. 环氧地坪系统:
o 底涂:无溶剂环氧底漆,用量0.2kg/㎡
o 中涂:石英砂环氧砂浆(石英砂目数40-70目),厚度1-3mm
o 面涂:溶剂型环氧面漆,哑光/高光可选,用量0.3kg/㎡
2. 压花地坪系统:
o 彩色强化料:铁氧化物颜料,用量3.5kg/㎡
o 脱模粉:天然矿物材料,用量0.5kg/㎡
o 密封剂:丙烯酸聚氨酯罩面,用量0.25kg/㎡
3. 仿古地坪系统:
o 底漆:渗透型环氧底漆,用量0.15kg/㎡
o 仿古漆:溶剂型着色剂,用量0.2kg/㎡
o 保护层:双组份聚氨酯清漆,用量0.3kg/㎡
三、施工工艺流程图
场地平整 → 素土压实 → 碎石垫层摊铺 → 水泥稳定层施工 → 混凝土结构层浇筑 → 表面处理 → 功能面层施工 → 养护 → 成品保护
四、详细施工步骤
(一)地基处理阶段
1. 场地平整:使用全站仪进行方格网测量,按±30mm控制平整度,清除地表植被及杂物,挖除软弱土层至设计标高。
2. 素土压实:采用20t振动压路机,先静压后振压,碾压速度2-3km/h,轮迹重叠1/3,压实度检测每1000㎡不少于3点。
3. 固化剂施工:分两次喷洒固化剂溶液(水灰比1:5),间隔2小时,每次喷洒后立即用轮胎压路机碾压3遍。
(二)结构层施工
1. 模板安装:采用50×100mm木模板,模板高度与混凝土厚度一致,使用Φ12钢筋打入土中固定,间距800mm,模板接缝处粘贴海绵条防止漏浆。
2. 混凝土浇筑:
o 商品混凝土到场坍落度控制:重载区120±20mm,通用区140±20mm,装饰区160±20mm
o 振捣方式:100mm厚度以下用平板振捣器,100mm以上用插入式振捣器,振捣至表面泛浆无气泡
o 表面处理:使用2m长铝合金刮杠找平,初凝前进行两次抹压,终凝前进行拉毛处理(纹理深度1-2mm)
3. 伸缩缝设置:
o 纵向缩缝:间距5m,采用假缝形式,切割深度为混凝土厚度1/3
o 横向缩缝:间距6m,采用真缝形式,缝宽5mm,内嵌聚乙烯泡沫条
o 膨胀缝:与建筑物交接处、不同材料交界处设置,宽度10mm,采用沥青木板填充
(三)功能面层施工
1. 环氧地坪施工
(1)基层处理:
· 打磨:使用无尘研磨机(60目磨片)全面打磨,去除浮浆及杂质
· 修补:环氧树脂腻子修补裂缝及凹坑,实干后打磨平整
· 除尘:真空吸尘器彻底清理灰尘,表面灰尘度≤2级
(2)涂层施工:
· 底涂:采用镘涂+滚涂结合方式,确保完全渗透,实干时间≥8小时(25℃)
· 中涂:按配比混合环氧主剂与固化剂,加入石英砂搅拌均匀,用馒刀刮涂,厚度控制采用齿形刮板
· 面涂:分两次滚涂,间隔4小时,第一道实干后轻磨除尘,第二道采用消泡滚筒施工
2. 压花地坪施工
(1)混凝土处理:
· 初凝判断:指压测试留下3-5mm印痕时开始作业
· 表面拉毛:铺设1:1水泥浆(厚度10mm),用木抹子搓平拉毛
(2)图案制作:
· 撒布强化料:分两次撒布(2/3+1/3),每次撒布后用大抹刀找平
· 压模作业:按设计图案顺序放置模具,使用专用压模器垂直下压,确保图案清晰完整
· 脱模处理:压模后24小时内拆除模具,边角处用专用修补料修补
(3)密封养护:
· 养护:压模完成后立即覆盖塑料薄膜,养护期不少于7天
· 密封:混凝土强度达到70%后,清除表面脱模粉,滚涂两道密封剂
3. 仿古地坪施工
(1)基础处理:同环氧地坪基层处理标准,增加一道喷砂处理,表面粗糙度达到Sa2.5级。
(2)仿古处理:
· 着色:采用专用仿古着色剂,用海绵滚筒按设计图案涂布,干燥2小时后用抹布擦去表面浮色
· 做旧:使用仿古釉料,采用泼洒+擦涂工艺形成自然纹理,干燥时间≥4小时
· 罩面:滚涂聚氨酯清漆两道,间隔6小时,第二道实干前可撒布少量金属骨料形成特殊效果
五、质量控制体系
(一)材料质量控制
1. 所有进场材料需提供出厂合格证、检测报告,按规定进行抽样送检,不合格材料严禁使用。
2. 混凝土配合比需经实验室试配确定,每工作班至少检测2次坍落度,每100m³制作1组试块。
3. 涂料类材料需在25℃条件下储存,使用前进行小样试涂,确认颜色及性能符合要求。
(二)施工过程控制
1. 测量控制:建立三级测量复核制度,使用高精度水准仪(±2mm/km)控制标高,全站仪(2mm+2ppm)控制轴线。
2. 压实度检测:素土、碎石垫层、水泥稳定层每层施工完成后,采用环刀法或灌砂法检测压实度,每500㎡不少于1点。
3. 混凝土施工:
o 温度监控:夏季施工时混凝土入模温度≤30℃,采取遮阳、骨料预冷措施
o 抗裂控制:连续浇筑面积超过300㎡时设置后浇带,养护期间表面温度与环境温差≤25℃
4. 涂层检测:
o 附着力:采用划格法检测,涂层附着力≥1级
o 厚度:湿膜用梳式测厚仪,干膜用磁性测厚仪,每100㎡检测5点
o 光泽度:按GB/T 9754标准,使用光泽度计检测,偏差±5%
(三)验收标准
1. 基层验收:表面平整度≤5mm/2m,高程偏差±15mm,无空鼓、裂缝。
2. 结构层验收:混凝土强度达到设计值100%,表面平整度≤3mm/2m,裂缝宽度≤0.2mm。
3. 面层验收:
o 环氧地坪:表面无气泡、流挂,颜色均匀,附着力测试无剥落
o 压花地坪:图案清晰完整,接缝平整,颜色一致,耐磨测试≤0.3g
o 仿古地坪:纹理自然,色差符合设计要求,耐污性测试(酱油、机油污染24h)易清洁
六、施工进度计划
(一)工期安排(以10000㎡为例)
1. 地基处理阶段:15天(含素土压实、碎石垫层、水泥稳定层)
2. 结构层施工:20天(分区分段流水施工)
3. 功能面层施工:30天(不同类型区域平行作业)
4. 养护及验收:15天
总工期:80天(不含雨天及不可抗力因素)
(二)关键线路控制
1. 混凝土浇筑→养护→面层施工:控制间隔时间,夏季≥7天,冬季≥14天
2. 压花地坪施工:严格控制最佳作业时间窗口(混凝土初凝后2-4小时)
3. 涂层施工:环境温湿度控制(温度10-35℃,湿度≤85%)
七、安全文明施工
(一)安全防护措施
1. 机械设备:设置漏电保护器(30mA/0.1s),传动部位安装防护罩,操作人员持证上岗。
2. 高空作业:2m以上作业搭设脚手架,使用防坠器,作业平台满铺脚手板。
3. 防火措施:涂料库房设置防爆灯具及通风设备,配备ABC型灭火器(每50㎡不少于2具)。
(二)环保措施
1. 噪声控制:昼间≤70dB,夜间≤55dB,高噪声设备采取隔声措施,夜间22:00后停止作业。
2. 粉尘控制:现场搅拌站设置封闭棚,出入口安装洗车平台,裸土覆盖率100%。
3. 废弃物处理:涂料桶、废油等危险废物分类存放,交由有资质单位处理,回收率100%。
八、成品保护与后期维护
(一)成品保护
1. 施工期间:
o 混凝土初凝后覆盖薄膜+阻燃草帘,禁止人员车辆通行
o 涂层施工后设置警示带,固化前严禁踩踏,养护期内限制载重
o 压花地坪完成后3天内采用临时围栏隔离,防止硬物碰撞
2. 交付前:
o 环氧地坪:表面覆盖PVC保护膜,接缝处胶带密封
o 装饰区域:采用木板铺设临时通道,宽度≥1.2m
(二)维护方案
1. 日常维护:
o 清洁:使用中性清洁剂,禁止使用钢丝球等硬物擦洗
o 修补:发现小面积破损及时用专用修补料修复,色差控制在允许范围
o 定期检查:每月检查伸缩缝密封情况,每年进行一次全面检测
2. 周期性养护:
o 环氧地坪:每2-3年滚涂一次罩光剂,增加光泽度和耐磨性
o 压花地坪:每年喷涂一次养护剂,重点处理接缝部位
o 仿古地坪:每1-2年进行一次表面封釉处理,恢复装饰效果
本方案通过系统化的材料选择、精细化的施工控制和完善的质量保障体系,可确保现代地坪工程达到设计使用年限,满足不同功能区域的使用需求,同时兼顾经济性与环保性,为建筑空间提供坚实、美观、耐久的地面系统。施工过程中需根据现场实际情况动态调整技术参数,所有变更必须履行审批手续,确保工程质量始终处于受控状态。
