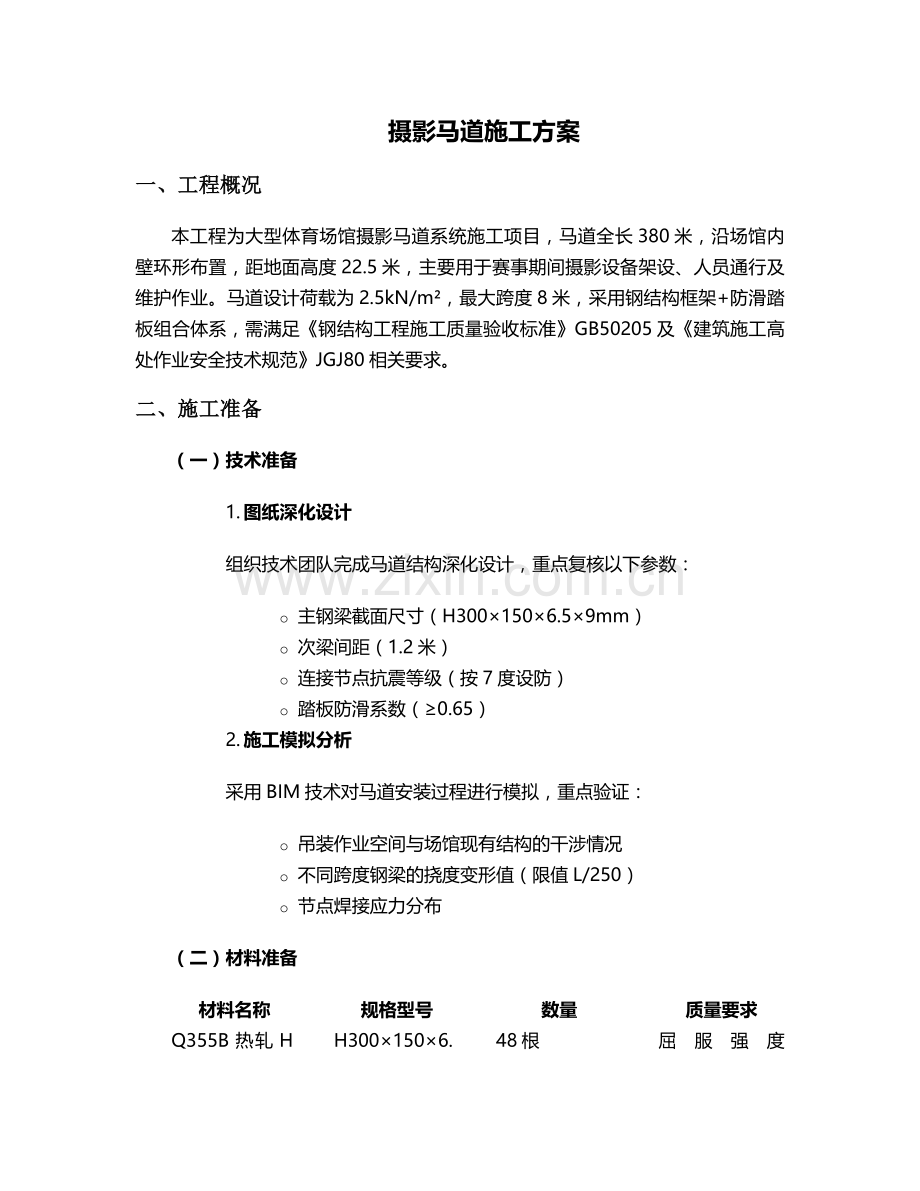

摄影马道施工方案
一、工程概况
本工程为大型体育场馆摄影马道系统施工项目,马道全长380米,沿场馆内壁环形布置,距地面高度22.5米,主要用于赛事期间摄影设备架设、人员通行及维护作业。马道设计荷载为2.5kN/m²,最大跨度8米,采用钢结构框架+防滑踏板组合体系,需满足《钢结构工程施工质量验收标准》GB50205及《建筑施工高处作业安全技术规范》JGJ80相关要求。
二、施工准备
(一)技术准备
1. 图纸深化设计
组织技术团队完成马道结构深化设计,重点复核以下参数:
o 主钢梁截面尺寸(H300×150×6.5×9mm)
o 次梁间距(1.2米)
o 连接节点抗震等级(按7度设防)
o 踏板防滑系数(≥0.65)
2. 施工模拟分析
采用BIM技术对马道安装过程进行模拟,重点验证:
o 吊装作业空间与场馆现有结构的干涉情况
o 不同跨度钢梁的挠度变形值(限值L/250)
o 节点焊接应力分布
(二)材料准备
材料名称
规格型号
数量
质量要求

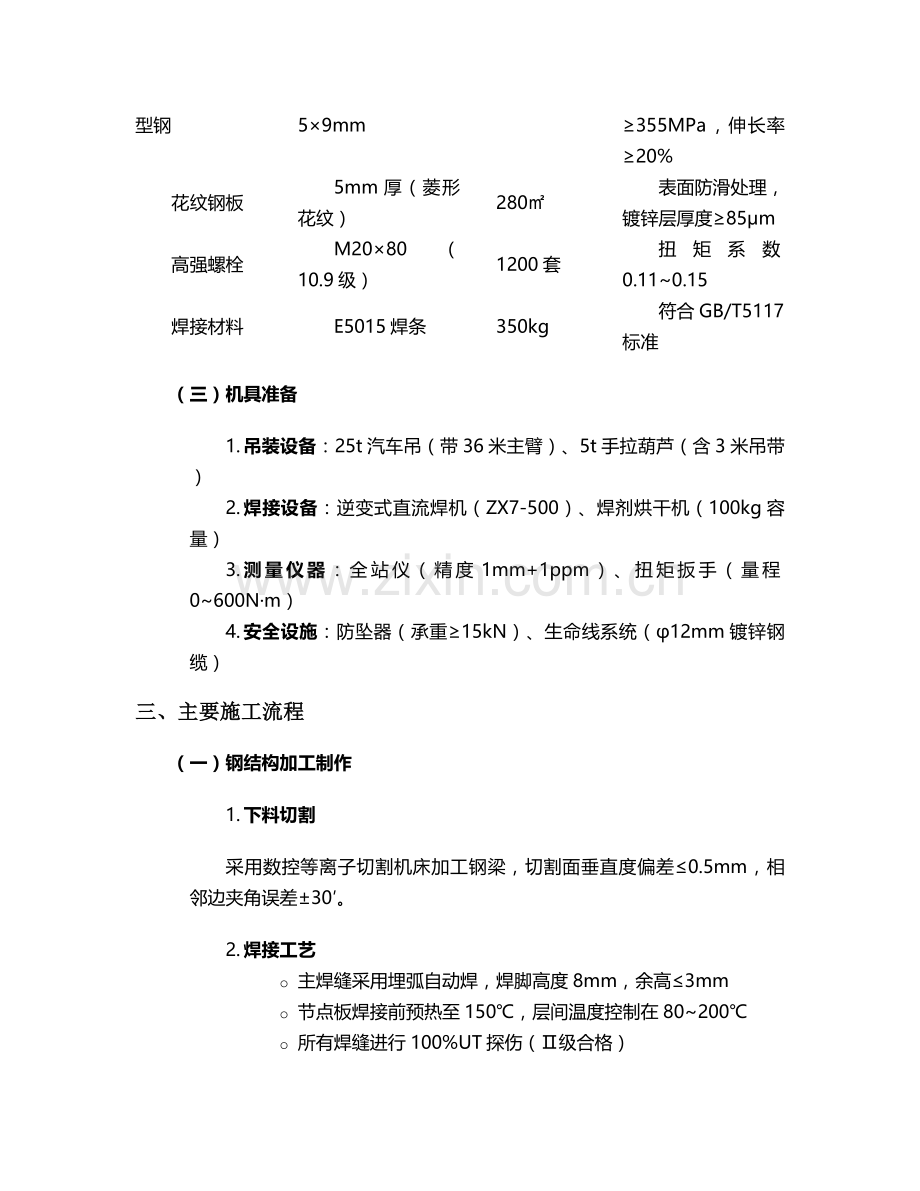

Q355B热轧H型钢
H300×150×6.5×9mm
48根
屈服强度≥355MPa,伸长率≥20%
花纹钢板
5mm厚(菱形花纹)
280㎡
表面防滑处理,镀锌层厚度≥85μm
高强螺栓
M20×80(10.9级)
1200套
扭矩系数0.11~0.15
焊接材料
E5015焊条
350kg
符合GB/T5117标准
(三)机具准备
1. 吊装设备:25t汽车吊(带36米主臂)、5t手拉葫芦(含3米吊带)
2. 焊接设备:逆变式直流焊机(ZX7-500)、焊剂烘干机(100kg容量)
3. 测量仪器:全站仪(精度1mm+1ppm)、扭矩扳手(量程0~600N·m)
4. 安全设施:防坠器(承重≥15kN)、生命线系统(φ12mm镀锌钢缆)
三、主要施工流程
(一)钢结构加工制作
1. 下料切割
采用数控等离子切割机床加工钢梁,切割面垂直度偏差≤0.5mm,相邻边夹角误差±30′。
2. 焊接工艺
o 主焊缝采用埋弧自动焊,焊脚高度8mm,余高≤3mm
o 节点板焊接前预热至150℃,层间温度控制在80~200℃
o 所有焊缝进行100%UT探伤(Ⅱ级合格)
3. 表面处理
钢结构构件喷砂除锈达Sa2.5级,喷涂环氧富锌底漆(80μm)+ 聚氨酯面漆(60μm),干膜总厚度≥140μm。
(二)现场安装
1. 测量放线
o 沿场馆内壁弹出马道中心线,累计偏差控制在±5mm内
o 设置12个基准控制点,用水准仪校核标高(±3mm)
2. 支架安装
o 采用膨胀螺栓(M24×180)将牛腿支架固定于混凝土柱,抗拔力≥20kN
o 支架安装后用全站仪复核平面位置偏差(≤3mm)
3. 钢梁吊装
o 吊装单元划分:每6米为一个吊装段(含2根主钢梁+5根次梁)
o 吊装顺序:先安装东西区钢梁,后安装南北区(对称作业)
o 临时固定:采用双螺帽+点焊定位,待整体调平后施焊
4. 踏板铺设
o 采用沉头螺栓(M8×25)将花纹钢板固定于次梁,间距300mm
o 板缝预留5mm排水间隙,边缘设置50mm高挡脚板
(三)附属系统施工
1. 电气管线
o 沿钢梁腹板敷设Φ32镀锌线管(壁厚2.5mm),固定间距1.5米
o 安装防水接线盒(IP65防护等级),出线口加装绝缘套管
2. 安全防护
o 两侧设置1.2米高护栏(φ48×3.5mm钢管),横杆间距500mm
o 每50米设置一处应急平台(1.5m×1.2m),配备灭火器(4kg干粉型)
o 全程设置生命线系统,采用不锈钢丝绳(破断拉力≥20kN)
四、质量控制措施
(一)关键工序控制点
工序名称
控制指标
检验方法
检验频率
钢梁安装
轴线偏差≤3mm
全站仪
每榀检查
焊接质量
气孔≤φ1.5mm(单个)
渗透探伤(PT)
每20个焊点1处
螺栓连接
终拧扭矩偏差±10%
扭矩扳手复拧
按节点数10%抽样
踏板铺设
平整度≤5mm/2m
2米靠尺
每10米检查
(二)质量通病防治
1. 焊接变形控制
o 采用对称焊接法(两名焊工同时施焊)
o 焊接后24小时内禁止淋雨,环境温度低于0℃时采取预热措施
2. 螺栓紧固失效预防
o 安装前进行扭矩系数复验(每批8套)
o 分初拧(50%设计扭矩)、终拧(100%设计扭矩)两次紧固
五、安全专项方案
(一)高空作业防护
1. 人员防护
o 强制使用双钩安全带(连接至生命线)
o 作业层下方3米设置水平安全网(阻燃型,网目密度≥2000目/100cm²)
2. 吊装作业安全
o 吊装半径内设置警戒区(半径15米),配备4名信号指挥员
o 风速≥10.8m/s(6级风)时停止吊装作业
(二)应急措施
1. 坠落救援预案
o 配备2套高空救援设备(含绞盘、担架、急救箱)
o 每月组织1次坠落救援演练,演练内容包括:
§ 防坠器锁止性能测试
§ 伤员固定与转运路径规划
2. 火灾应急
o 在马道每隔100米设置消防水桶(20L)及灭火毯
o 焊接作业时配备看火人,随身携带灭火器
六、施工进度计划
施工阶段
起止时间
关键节点工作
材料加工
第1-15天
完成所有钢结构构件加工及表面处理
支架安装
第16-22天
完成128个牛腿支架安装及验收
钢梁吊装
第23-45天
分8个作业段完成钢梁安装
踏板及防护
第46-55天
踏板铺设、护栏安装、生命线架设
系统调试
第56-60天
荷载试验、挠度检测、安全装置调试
七、验收标准与流程
(一)分项工程验收
1. 钢结构验收
o 主控项目:焊缝探伤合格率100%,螺栓终拧扭矩偏差≤10%
o 一般项目:表面涂层厚度偏差±10μm,构件垂直度≤H/1000
2. 功能验收
o 荷载试验:分三级加载(50%、100%、125%设计荷载),持荷1小时
o 挠度测试:最大挠度值≤32mm(L=8m时)
(二)竣工验收资料
需提交的竣工文件包括:
1. 钢结构焊缝检测报告(UT/PT检测记录)
2. 抗滑移系数试验记录
3. 荷载试验变形曲线图
4. 隐蔽工程验收记录(共12份)
5. 钢结构防腐涂层检测报告
八、成品保护措施
1. 运输保护
o 钢梁采用专用工装架运输,支点间距≤3米
o 踏板表面覆盖PE保护膜(厚度0.15mm)
2. 安装保护
o 已安装钢梁设置警示标识,禁止堆放杂物(荷载≤0.5kN/m²)
o 焊接作业时对下方设备采用防火毯覆盖(耐火极限≥1小时)
3. 后期维护
o 交付前涂刷养护剂(氟碳涂层,耐候性≥15年)
o 提供《马道维护手册》,明确每半年检查节点螺栓扭矩、每年涂层厚度检测要求
九、应急预案
(一)结构失稳应急处置
1. 立即停止作业,疏散下方人员
2. 采用临时支撑加固(选用Φ200×8mm无缝钢管)
3. 启动结构监测系统,每小时记录变形数据
(二)焊接火灾处置
1. 第一时间使用就近灭火器扑灭火源
2. 切断作业区域电源,启用排烟风机
3. 若火势扩大,拨打119并启动场馆消防联动系统
(三)高空坠落救援
1. 立即启动防坠器制动装置
2. 救援人员佩戴双钩安全带降至坠落点
3. 使用担架固定伤员,通过专用吊装设备转运至地面医疗点
本方案实施过程中,需严格执行"三检制"(自检、互检、交接检),所有隐蔽工程验收需留存影像资料。施工期间每日召开质量安全碰头会,及时解决现场问题,确保马道系统在赛事前15天完成竣工验收。
展开阅读全文
