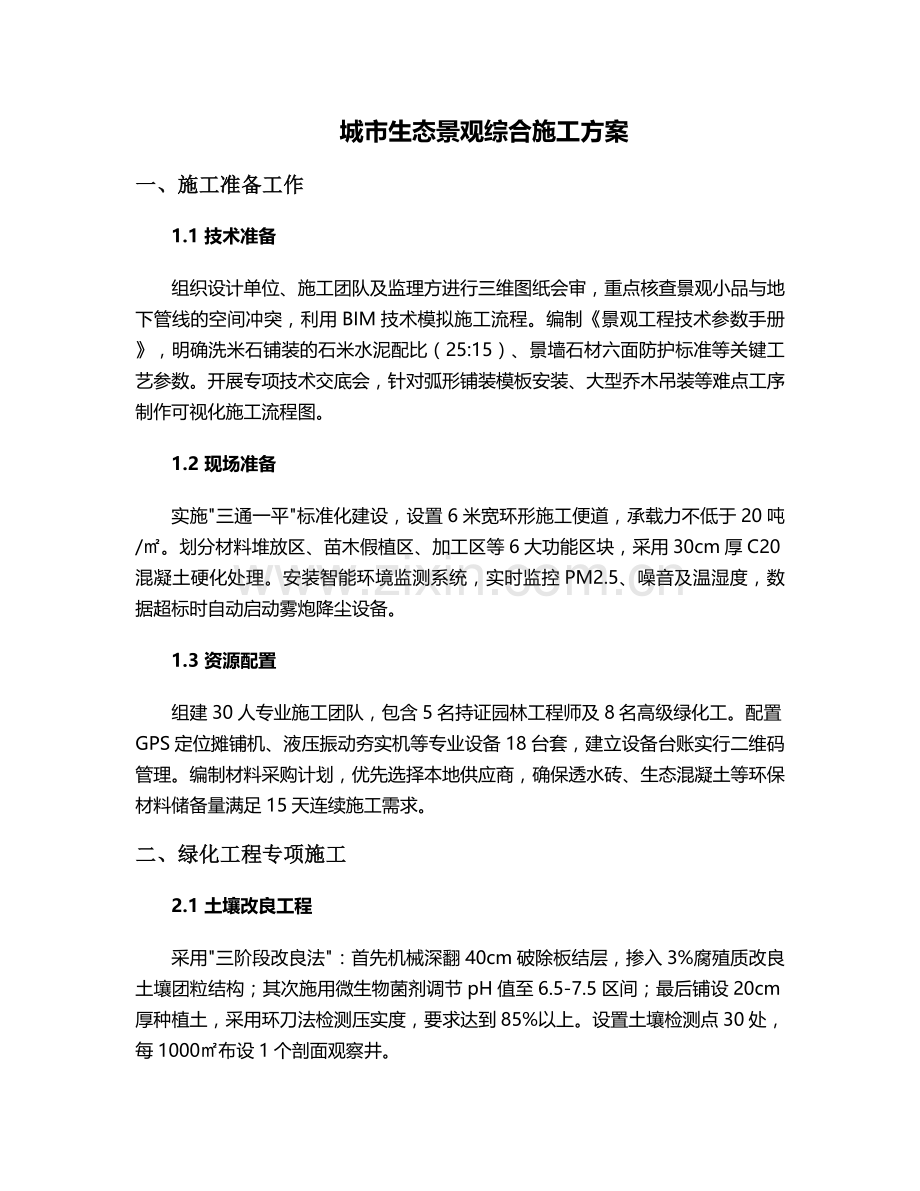

城市生态景观综合施工方案
一、施工准备工作
1.1 技术准备
组织设计单位、施工团队及监理方进行三维图纸会审,重点核查景观小品与地下管线的空间冲突,利用BIM技术模拟施工流程。编制《景观工程技术参数手册》,明确洗米石铺装的石米水泥配比(25:15)、景墙石材六面防护标准等关键工艺参数。开展专项技术交底会,针对弧形铺装模板安装、大型乔木吊装等难点工序制作可视化施工流程图。
1.2 现场准备
实施"三通一平"标准化建设,设置6米宽环形施工便道,承载力不低于20吨/㎡。划分材料堆放区、苗木假植区、加工区等6大功能区块,采用30cm厚C20混凝土硬化处理。安装智能环境监测系统,实时监控PM2.5、噪音及温湿度,数据超标时自动启动雾炮降尘设备。
1.3 资源配置
组建30人专业施工团队,包含5名持证园林工程师及8名高级绿化工。配置GPS定位摊铺机、液压振动夯实机等专业设备18台套,建立设备台账实行二维码管理。编制材料采购计划,优先选择本地供应商,确保透水砖、生态混凝土等环保材料储备量满足15天连续施工需求。
二、绿化工程专项施工
2.1 土壤改良工程
采用"三阶段改良法":首先机械深翻40cm破除板结层,掺入3%腐殖质改良土壤团粒结构;其次施用微生物菌剂调节pH值至6.5-7.5区间;最后铺设20cm厚种植土,采用环刀法检测压实度,要求达到85%以上。设置土壤检测点30处,每1000㎡布设1个剖面观察井。
2.2 植物配置方案

构建"五维植物群落":
· 乔木层:选用胸径12-15cm的乡土树种,如香樟、朴树等,采用"品"字形种植,间距控制在5-6m
· 亚乔木层:配置樱花、紫薇等开花植物,形成季节性景观亮点
· 灌木层:采用红叶石楠、金森女贞等色块植物,修剪高度控制在40-60cm
· 地被层:混播高羊茅与黑麦草,草坪平整度误差≤2cm
· 藤本层:在景墙、花架处种植爬山虎、紫藤等攀援植物
2.3 种植施工工艺
实行"三级苗木筛选"制度,确保进场苗木胸径误差≤5%、无病虫害。乔木种植采用"四步定植法":定位放线→挖掘1.2倍土球直径的种植穴→施足底肥→吊装定植,定植后采用三角支撑固定,支撑点高度1.5m处设置柔性保护层。反季节种植时搭建遮荫棚,配备智能滴灌系统,保持土壤含水率60%-70%。
三、硬质景观施工技术
3.1 铺装工程
实行"样板引路"制度,先施工20㎡标准样板段,经监理验收合格后再大面积展开。花岗岩铺装采用红外切割技术,尺寸误差控制在±1mm,接缝宽度统一为5mm,采用专用填缝剂勾平缝。弧形铺装采用1:50比例放大样,模板使用18mm厚多层板,确保弧线顺滑度偏差≤3mm/2m。
3.2 水景工程
水池结构采用C30抗渗混凝土(抗渗等级P6),底板厚度20cm,池壁配置Φ12@200双层钢筋网。防水层实施"三布五涂"工艺,选用环保型聚脲材料,实干后进行48小时闭水试验,渗漏量不得超过0.05L/㎡·d。喷泉系统安装完成后进行动态调试,水型高度偏差控制在±10cm,水泵运行噪音≤55dB。
3.3 园林小品
景墙基础采用桩基+地梁形式,桩长≥3m,单桩承载力≥150kN。文化石铺贴前进行预排版,确保纹理自然衔接,采用专用粘接剂施工,灰缝宽度控制在8-12mm,每2㎡设置1个检查点。木栈道选用防腐处理的樟子松板材,预留5mm伸缩缝,安装不锈钢隐形连接件,表面涂刷户外专用木油三遍。
四、配套系统施工规范
4.1 排水灌溉系统
采用"海绵城市"设计理念,铺装区域设置1.5%排水坡度,基层铺设20cm厚透水碎石层。雨水花园深度80cm,底层铺设30cm厚级配砂石,中层为种植土混合20%沸石,表层覆盖5cm厚树皮覆盖物。智能灌溉系统分区控制,乔木区采用地埋式滴灌,灌木区使用微喷,控制器可根据土壤墒情自动调节灌溉周期。
4.2 景观照明工程
采用LED节能光源,色温控制在3000K-4000K暖白光。灯具安装实行"三线制"保护,接地电阻≤4Ω,电缆埋深≥50cm,穿越路段加设镀锌钢管保护。设置智能光控系统,根据日照强度自动调节亮度,深夜模式功率降低40%,年节能率可达35%以上。
五、施工管理体系
5.1 质量控制措施
建立"三检制"质量管控体系:施工班组自检率100%,质检员复检覆盖率100%,监理抽检频率不低于30%。重点控制项目:
· 苗木成活率:乔木≥95%,灌木≥98%
· 铺装平整度:3m靠尺检测误差≤3mm
· 混凝土强度:28天龄期达标率100%
· 防水层:连续48小时无渗漏
5.2 安全文明施工
实施"五位一体"安全管理:
· 安全教育:每日开工前进行15分钟安全晨会
· 防护设施:临边设置1.2m高定型化防护栏杆
· 用电管理:实行"三级配电两级保护"
· 消防管理:每500㎡配置2组灭火器
· 应急管理:编制12项专项应急预案,每月组织演练
5.3 进度计划管理
采用Project软件编制四级进度计划,关键线路设置12个里程碑节点。实行周进度考核与奖惩制度,延误超3天启动预警机制。配置备用设备3台套,在苗木种植等关键工序采用两班制连续施工,确保总工期控制在180天内。
六、养护管理方案
6.1 初期养护(1-3个月)
实行"保姆式"养护:乔木每周浇水2次,每次灌水量≥50L;灌木喷施叶面肥,浓度控制在0.3%;草坪修剪高度保持6-8cm。建立苗木健康档案,每日巡查记录生长状况,发现枯萎枝及时修剪,病虫害防治采用生物制剂为主,化学防治需提前申报。
6.2 中期养护(4-12个月)
转入"精细化"管理:
· 修剪:乔木保持3:2:1冠型比例,花灌木花后修剪
· 施肥:春秋季施用复合肥,N:P:K配比为3:1:2
· 灌溉:根据气象数据智能调节,土壤含水率维持在田间持水量的60%
· 监测:每月进行一次植物生长量测量,数据录入养护管理系统
6.3 后期管养(1年后)
建立"智慧养护"平台,配置无人机巡检与土壤墒情传感器。制定植物生命周期管理计划,包括乔木树洞修补、灌木更新复壮等专项措施。培训5人专职养护团队,配备绿篱机、打药车等专业设备,建立养护档案实行二维码追溯管理。
七、验收标准与流程
7.1 分部分项验收
划分8个分部工程32个分项工程,实行"样板先行、分段验收":
· 隐蔽工程:每道工序留存影像资料,验收签证后方可隐蔽
· 功能测试:水景系统连续运行72小时,灌溉系统覆盖率100%
· 观感质量:铺装缝隙均匀、植物群落层次分明、小品线条流畅
7.2 竣工验收标准
主要指标:
· 绿化工程:成活率≥95%,景观效果符合设计要求
· 硬质工程:结构安全可靠,表面平整度≤3mm/2m
· 安装工程:设备运行正常,系统功能达标率100%
· 资料完整:包含8大类62项验收资料,符合城建档案归档要求
本方案实施过程中将严格执行DB11/T212-2009等现行规范,采用PDCA循环持续改进施工质量,确保打造精品景观工程。施工期间接受业主、监理及行业主管部门的监督指导,对提出的问题在24小时内完成整改回复。
