砌体及轻质隔墙板施工方案
一、材料要求
1.1 砌体材料
蒸压加气混凝土砌块的强度等级不应低于A3.5,干密度级别应符合设计要求,进场时应提供产品合格证书和性能检测报告。砌块龄期必须达到28天以上,堆放高度不宜超过2m,堆垛之间应保留不小于0.5m的通风间隙。用于清水墙的砌块应边角整齐,色泽均匀,表面无裂纹和缺损,断裂砌块的破损面积不应超过10%。
1.2 砌筑砂浆
采用预拌干混砌筑砂浆,强度等级不应低于M5.0,进场时应检查砂浆的均匀性,无结块和受潮现象。砂浆配合比应经试验确定,水泥采用P.O 42.5级普通硅酸盐水泥,砂为中砂,含泥量不应大于3%。用于不同墙体部位的砂浆应采用不同的稠度,砌筑承重墙时稠度控制在50-70mm,填充墙控制在70-90mm。
1.3 轻质隔墙板
轻质隔墙板应符合GB/T23451-2025标准要求,板长应按楼层净高尺寸减少20mm,板宽为600mm,厚度根据设计要求分为90mm、120mm、150mm三个规格。墙板进场时应检查表面平整度偏差不超过3mm/m,侧边垂直度偏差不超过2mm/m,不得有裂缝、缺棱掉角等缺陷。配套材料包括专用粘结剂、U型卡、L型卡和80mm宽玻纤网格布。
1.4 钢筋及预埋件
墙体拉结筋采用φ6mm HPB300级钢筋,表面无锈蚀,每120mm墙厚设置1根,沿墙高间距不应超过500mm。构造柱纵向钢筋为4φ12mm,箍筋为φ6@200mm。预埋件应进行防腐处理,木砖应涂刷沥青漆,金属件应镀锌或涂刷防锈漆两道。

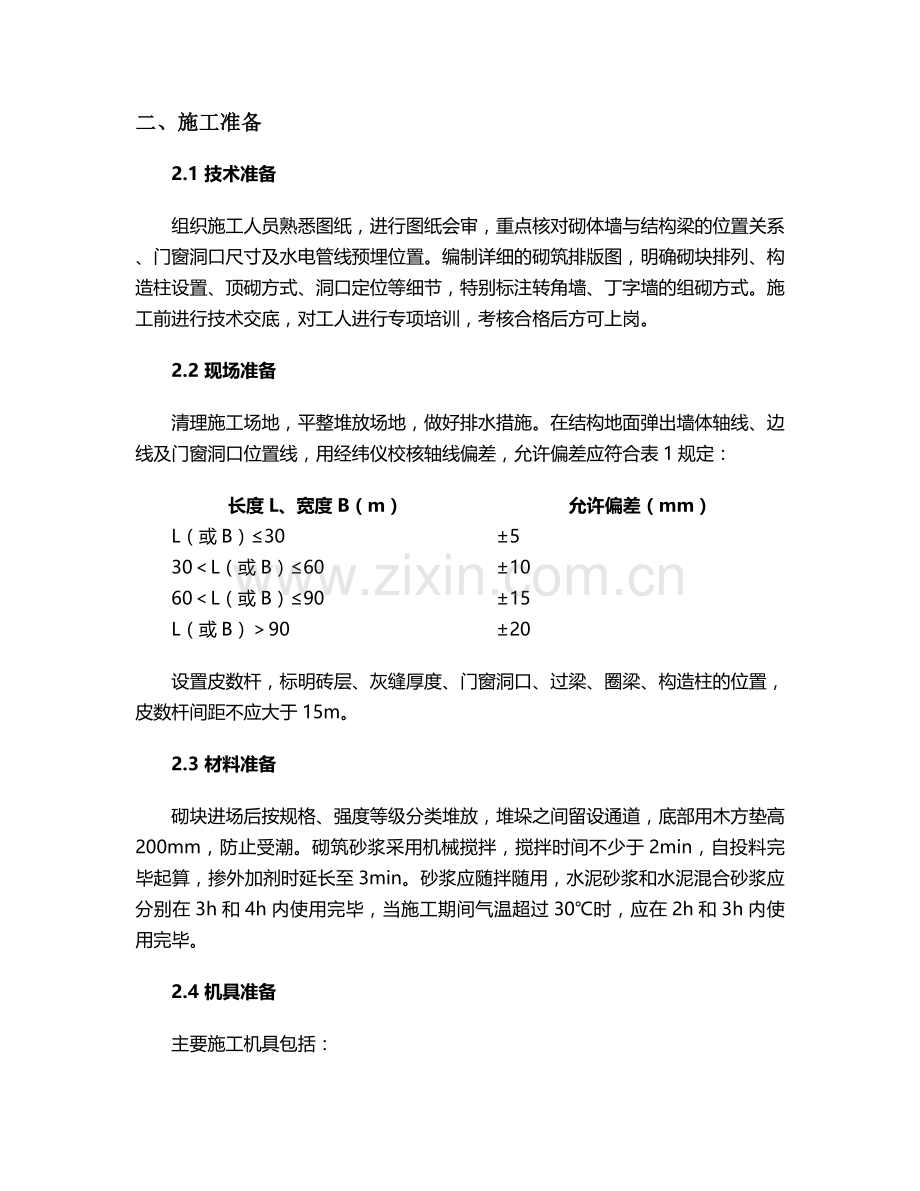

二、施工准备
2.1 技术准备
组织施工人员熟悉图纸,进行图纸会审,重点核对砌体墙与结构梁的位置关系、门窗洞口尺寸及水电管线预埋位置。编制详细的砌筑排版图,明确砌块排列、构造柱设置、顶砌方式、洞口定位等细节,特别标注转角墙、丁字墙的组砌方式。施工前进行技术交底,对工人进行专项培训,考核合格后方可上岗。
2.2 现场准备
清理施工场地,平整堆放场地,做好排水措施。在结构地面弹出墙体轴线、边线及门窗洞口位置线,用经纬仪校核轴线偏差,允许偏差应符合表1规定:
长度L、宽度B(m)
允许偏差(mm)
L(或B)≤30
±5
30<L(或B)≤60
±10
60<L(或B)≤90
±15
L(或B)>90
±20
设置皮数杆,标明砖层、灰缝厚度、门窗洞口、过梁、圈梁、构造柱的位置,皮数杆间距不应大于15m。
2.3 材料准备
砌块进场后按规格、强度等级分类堆放,堆垛之间留设通道,底部用木方垫高200mm,防止受潮。砌筑砂浆采用机械搅拌,搅拌时间不少于2min,自投料完毕起算,掺外加剂时延长至3min。砂浆应随拌随用,水泥砂浆和水泥混合砂浆应分别在3h和4h内使用完毕,当施工期间气温超过30℃时,应在2h和3h内使用完毕。
2.4 机具准备
主要施工机具包括:
· 砌筑工具:瓦刀、灰铲、托灰板、线锤、皮数杆、水平尺、2m靠尺
· 切割工具:电锯、手锯、角磨机、切割锯
· 运输工具:手推车、塔吊、施工电梯
· 检测工具:百格网、塞尺、卷尺、经纬仪、水准仪
· 钢筋加工工具:弯曲机、切断机、调直机、电钻
· 混凝土施工工具:振动棒、灰斗、溜槽、抹子
三、砌体工程施工工艺
3.1 工艺流程
基层清理→放线→立皮数杆→植筋→墙体拉结筋安装→砌筑→构造柱施工→顶砌→勾缝→清理
3.2 基层处理
清除墙基表面的浮灰、杂物,洒水湿润。对高低不平的部位用C20细石混凝土找平,平整度偏差超过15mm时应分层找平。在厨房、卫生间、浴室等有防水要求的房间,墙体根部浇筑200mm高C20混凝土反坎,宽度同墙厚,反坎与楼板同时浇筑时应凿毛处理。
3.3 测量放线
在地面及顶板上弹出墙体轴线和边线,门窗洞口位置线用红漆标注。用经纬仪将轴线引测到两侧结构墙上,弹出50cm标高控制线。在墙体转角处、交接处设置控制桩,确保砌筑时位置准确。
3.4 植筋施工
按设计要求在结构梁、柱上钻孔,孔径φ8mm,孔深10d(d为钢筋直径),用吹风机清理孔内灰尘,注入植筋胶,插入拉结筋,保证钢筋外露长度不小于1000mm(抗震设防烈度6、7度地区)。植筋完成后进行拉拔试验,试验值不应小于5.4kN,合格后方可进行砌筑。
3.5 砌块砌筑
1. 润砖:砌筑前1-2d对砌块浇水湿润,含水率控制在15%-20%,表面湿润深度8-10mm,严禁干砖上墙。
2. 铺灰:采用“三一”砌筑法(一铲灰、一块砖、一揉压),水平灰缝厚度控制在10mm,垂直灰缝宽度8-12mm。当采用铺浆法砌筑时,铺浆长度不得超过750mm,施工期间气温超过30℃时缩短至500mm。
3. 组砌方式:采用一顺一丁或梅花丁砌筑形式,上下皮错缝长度不应小于1/4砖长,转角处应同时砌筑,不得留直槎。对不能同时砌筑而必须留置的临时间断处,应砌成斜槎,斜槎水平投影长度不应小于高度的2/3。
4. 构造柱施工:按设计位置设置构造柱,马牙槎先退后进,进退尺寸60mm,高度不超过300mm。构造柱模板采用18mm厚多层板,用对拉螺栓固定,模板与墙体接缝处粘贴海绵条防止漏浆,顶部设置喇叭口,混凝土浇筑至梁底20mm处,待强度达到70%后剔除喇叭口。
5. 顶砌处理:墙体砌筑至梁底200mm时停止,间隔7d后进行顶砌,采用斜砌法,砌块倾斜角度60°左右,两端及中间用木楔固定,缝隙用干硬性砂浆填塞密实。
3.6 灰缝处理
水平灰缝应饱满,饱满度不应小于80%,用百格网检查,每检验批抽查不少于5处,每处检测3块砖,取平均值。垂直灰缝采用挤浆法砌筑,严禁用水冲浆灌缝,不得出现透明缝、瞎缝和假缝。灰缝应随砌随勾,采用平缝或凹缝,深度3-5mm,勾缝应光滑、密实,无裂纹。
3.7 构造柱混凝土浇筑
构造柱钢筋绑扎完毕并验收合格后,清除柱内杂物,洒水湿润,采用C25混凝土浇筑,坍落度控制在180±20mm。用插入式振捣棒振捣,振捣间距不超过500mm,每次振捣时间15-30s,直至混凝土表面泛浆、不再下沉。浇筑完毕后及时养护,养护时间不少于7d。
四、轻质隔墙板安装
4.1 工艺流程
基层清理→放线分档→配板修补→安装U型卡→配制胶粘剂→安装墙板→板缝处理→安装门窗框→墙面装修
4.2 基层处理
清理顶板、地面及墙面的浮灰、杂物,凸出部位凿平,用1:3水泥砂浆找平,平整度偏差控制在5mm以内。在墙板安装位置弹出定位线和分档线,按板宽600mm分档,不足模数时通过调整板缝宽度解决,板缝宽度控制在5-10mm。
4.3 配板与切割
根据楼层净高尺寸,墙板长度按实际尺寸减少20mm,用电圆锯切割,切口应平整。门窗洞口上部设置过梁板,过梁长度为洞口宽度加500mm,厚度同墙板。墙板有缺陷时应进行修补,用专用修补砂浆填补裂缝和缺角,修补面积超过100cm²时应更换墙板。
4.4 安装U型卡
在墙板顶端与梁、板连接部位安装U型卡,间距600mm,每块墙板两端及中间各设置1个。U型卡用射钉固定在梁或板上,射钉长度不小于30mm,确保锚固牢固。在墙板与混凝土墙、柱连接的阴角处,安装L型卡,间距600mm。
4.5 胶粘剂配制
采用专用干粉胶粘剂,按水灰比1:0.25-0.30搅拌均匀,静置5min后再次搅拌,胶粘剂应在30min内使用完毕。胶粘剂稠度以手握成团、落地开花为宜,不得加入其他添加剂。
4.6 墙板安装
1. 安装顺序:从门洞一侧开始,向另一端推进,门洞两侧宜用整块墙板,无门洞口的墙体从墙边开始安装。
2. 涂胶与就位:在墙板侧面(榫头)和顶面均匀涂刷胶粘剂,厚度5-8mm,将墙板竖立,用撬棍调整位置,使墙板对准定位线,顶紧U型卡,用木楔临时固定。
3. 校正固定:用2m靠尺检查墙板垂直度和平整度,偏差分别控制在3mm和2mm以内,调整木楔使墙板固定牢固。相邻墙板接缝处挤出的胶粘剂应及时刮平,保证接缝严密。
4. 板缝处理:墙板安装完毕后,在板缝处贴80mm宽玻纤网格布,用抹子将网格布压入胶粘剂中,表面再涂刷一层胶粘剂,宽度超出网格布20mm,确保无空鼓、起皱。
4.7 门窗框安装
门框安装采用后塞口法,在墙板安装时预留门洞,门洞两侧设置加强筋。门框与墙板之间的缝隙用聚氨酯发泡剂填充,外侧用密封胶密封。窗框安装应在墙板安装完成7d后进行,固定件采用尼龙膨胀螺丝,间距不大于600mm。
4.8 管线安装
墙板安装后,如需开设管线槽,应使用专用切割锯切割,槽宽不大于管外径加20mm,槽深不大于墙板厚度的1/3。管线安装后用C20细石混凝土填实,表面贴玻纤网格布,宽度超出槽边50mm。
五、质量控制
5.1 砌体工程质量标准
1. 主控项目
o 砌块和砂浆强度等级必须符合设计要求,每检验批抽查1组试块。
o 砌体水平灰缝砂浆饱满度≥80%,用百格网检查。
o 墙体转角处和交接处应同时砌筑,临时间断处留槎方式符合规定。
o 砌体轴线位置偏移≤10mm,垂直度偏差:每层≤5mm,全高≤10m时≤10mm,>10m时≤20mm。
2. 一般项目
o 砌体组砌方法正确,上下错缝,内外搭砌,砖柱不得采用包心砌法。
o 灰缝横平竖直,水平灰缝厚度8-12mm,垂直灰缝宽度8-12mm。
o 清水墙、窗间墙无通缝;混水墙中长度≥300mm的通缝每间不超过3处,且不得位于同一面墙体上。
o 墙面平整度偏差≤5mm(清水墙)、8mm(混水墙),用2m靠尺检查。
5.2 轻质隔墙板质量标准
1. 主控项目
o 墙板及配套材料的规格、性能必须符合设计要求。
o 墙板安装位置正确,垂直度偏差≤3mm/m,平整度偏差≤3mm/m。
o 板缝处理符合规定,玻纤网格布粘贴牢固,无空鼓、起皱。
o 预埋件、连接件的数量、位置、连接方法符合设计要求。
2. 一般项目
o 墙面表面平整光滑,色泽一致,无裂缝、脱皮、起砂等缺陷。
o 阴阳角方正,偏差≤3mm,用直角尺检查。
o 接缝高低差≤2mm,用直尺和塞尺检查。
o 门窗洞口尺寸偏差:宽度±5mm,高度±5mm,对角线偏差≤8mm。
5.3 质量验收
砌体工程按检验批验收,每个检验批按楼层、变形缝划分,每个检验批抽查不少于3处。轻质隔墙板工程每个检验批至少抽查10%,并不少于3间。验收时应提供下列资料:
· 材料出厂合格证、性能检测报告和进场复验报告
· 施工记录和隐蔽工程验收记录
· 分项工程检验批验收记录
· 构造柱、过梁等混凝土试块试验报告
· 植筋拉拔试验报告
六、安全与文明施工
6.1 安全措施
1. 脚手架安全:砌筑用脚手架搭设应牢固,脚手板满铺,不得有探头板,脚手架高度超过2m时应设置防护栏杆和挡脚板。
2. 高处作业:作业人员必须佩戴安全帽、安全带,严禁酒后作业。高度超过2m的作业面应搭设操作平台,严禁站在砌块上作业。
3. 临时用电:施工用电应符合JGJ46规定,配电箱设置漏电保护器,电缆架空敷设,不得拖地浸泡。
4. 机械安全:使用电锯、电钻等机具时,操作人员应戴绝缘手套,机具外壳接地良好。切割砌块时应设置防护挡板,防止碎片飞溅伤人。
5. 防火措施:施工现场严禁吸烟,配备足够的灭火器材,易燃易爆材料单独存放。
6.2 文明施工
1. 材料管理:材料堆放整齐,标明规格、数量和状态,砌块堆放高度不超过2m,墙板堆放高度不超过1.5m。
2. 场地清洁:施工垃圾及时清理,分类堆放,做到工完场清。砂浆搅拌站设置沉淀池,废水经处理后排放。
3. 噪声控制:合理安排施工时间,避免夜间施工,必要时采取降噪措施,噪声排放符合环保规定。
4. 成品保护:已砌筑的墙体不得碰撞、撬动,严禁在墙上开水平沟槽。安装好的墙板表面不得乱写乱画,门窗框用塑料薄膜包裹保护。
七、成品保护
1. 砌体砌筑完成后7d内不得承受荷载,严禁在墙上设置脚手架眼。
2. 水电安装时不得随意凿打墙体,确需开洞时应使用专用工具,孔径不大于100mm×100mm,开洞后用C20细石混凝土填塞密实。
3. 雨天施工时应覆盖新砌筑的墙体,防止雨水冲刷灰缝。
4. 构造柱、过梁等混凝土强度未达到设计强度70%时,不得拆除模板。
5. 严禁在墙板上悬挂重物,每点吊挂力不得超过80kg,确需吊挂时应设置预埋件。
八、季节性施工
8.1 雨季施工
1. 砌块堆放场地应排水畅通,设置防雨棚,防止砌块淋雨受潮。
2. 砂浆搅拌时应根据砂的含水率调整用水量,雨天不宜露天搅拌砂浆。
3. 新砌筑的墙体应采取防雨措施,雨后应检查墙体垂直度和灰缝饱满度,必要时重新砌筑。
4. 雨天不宜进行轻质隔墙板安装,如需施工,应采取措施保护胶粘剂不受雨水冲刷。
8.2 冬季施工
1. 当室外日平均气温连续5d低于5℃时,应采取冬季施工措施。
2. 砂浆宜采用普通硅酸盐水泥,掺加早强剂,不得使用无水泥的砂浆。
3. 砌块不得浇水湿润,应采用干拌砂浆,砂浆温度不应低于5℃。
4. 砌筑后应及时覆盖保温,确保砌体在砌筑后7d内温度不低于5℃。
5. 轻质隔墙板安装时,胶粘剂温度不应低于10℃,施工完毕后应关闭门窗,保持室内温度。
本方案严格按照GB50203-2025《砌体工程施工质量验收规范》、GB/T23451-2025《建筑隔墙用轻质条板》等标准编制,施工过程中应加强质量控制,确保工程质量符合设计和规范要求。
