普陀区管道改造施工方案
一、项目概况
1.1 工程基本信息
· 项目名称:普陀区市政管道综合改造工程
· 建设地点:上海市普陀区(覆盖长征镇、曹杨新村街道、长风新村街道等6个重点片区)
· 改造规模:总长度15.8公里,其中供水管道6.2公里、排水管道5.5公里、中水管网4.1公里,涉及老旧小区32个、市政道路18条
· 建设标准:符合《给水排水管道工程施工及验收规范》(GB 50268-2008)、《上海市城镇排水管道非开挖修复技术规程》(DG/TJ08-2063-2016)等标准
· 功能定位:通过更新老化管道、优化管网布局,提升区域供水保障能力(漏损率降低至8%以下)、排水防涝标准(重现期提高至5年一遇)及中水回用率(达到30%)。
1.2 工程特点与难点
· 复杂性:施工区域涵盖商业区(如武宁路商圈)、老旧居民区(如曹杨新村)及交通干道(如金沙江路),地下管线密集(涉及燃气、电力、通信等12类管线交叉),需精准定位避免冲突。
· 敏感性:32个老旧小区中,60岁以上居民占比超40%,对施工噪音、粉尘及交通绕行敏感,需严格控制施工影响。
· 技术要求:部分路段(如苏州河沿岸)采用非开挖技术,管道修复精度需达到±5mm,且需满足防汛期间(6-9月)施工限制要求。

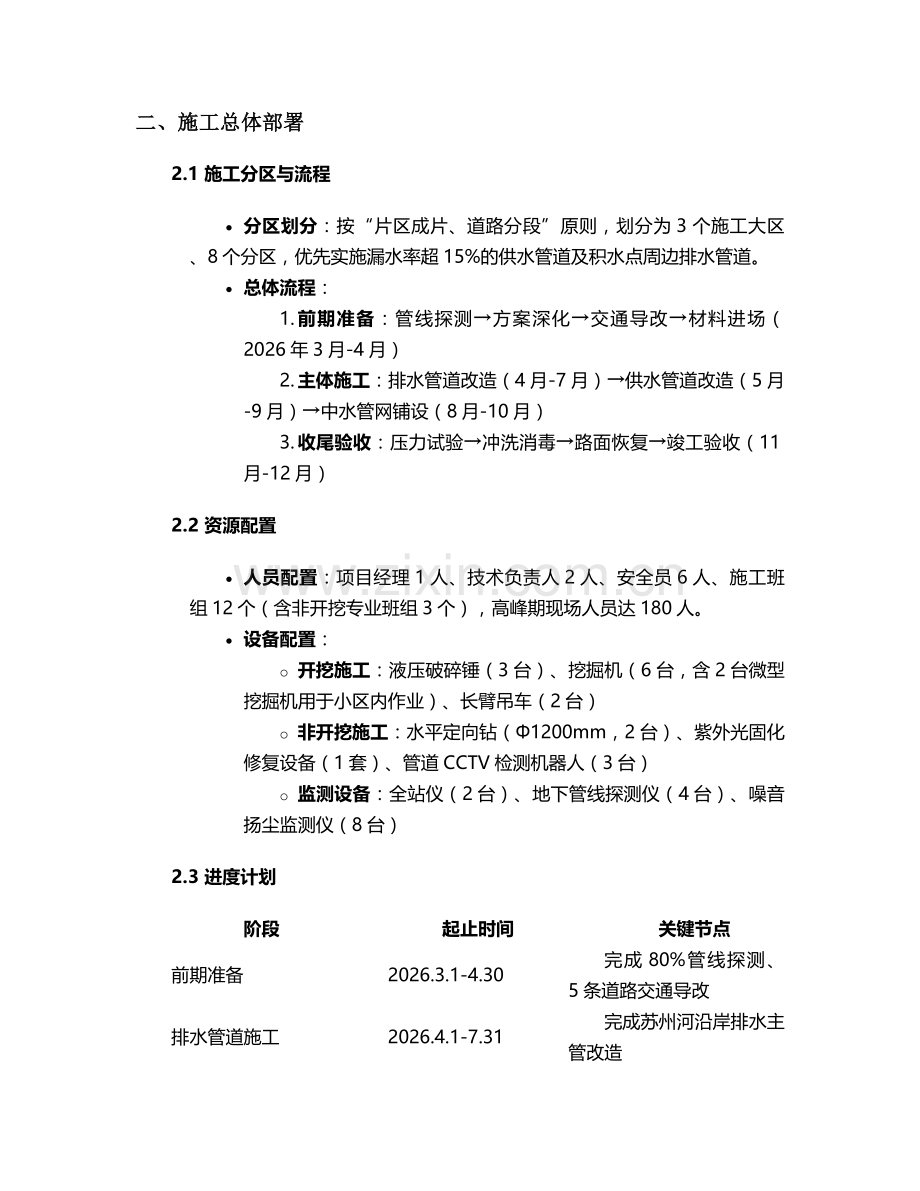

二、施工总体部署
2.1 施工分区与流程
· 分区划分:按“片区成片、道路分段”原则,划分为3个施工大区、8个分区,优先实施漏水率超15%的供水管道及积水点周边排水管道。
· 总体流程:
1. 前期准备:管线探测→方案深化→交通导改→材料进场(2026年3月-4月)
2. 主体施工:排水管道改造(4月-7月)→供水管道改造(5月-9月)→中水管网铺设(8月-10月)
3. 收尾验收:压力试验→冲洗消毒→路面恢复→竣工验收(11月-12月)
2.2 资源配置
· 人员配置:项目经理1人、技术负责人2人、安全员6人、施工班组12个(含非开挖专业班组3个),高峰期现场人员达180人。
· 设备配置:
o 开挖施工:液压破碎锤(3台)、挖掘机(6台,含2台微型挖掘机用于小区内作业)、长臂吊车(2台)
o 非开挖施工:水平定向钻(Φ1200mm,2台)、紫外光固化修复设备(1套)、管道CCTV检测机器人(3台)
o 监测设备:全站仪(2台)、地下管线探测仪(4台)、噪音扬尘监测仪(8台)
2.3 进度计划
阶段
起止时间
关键节点
前期准备
2026.3.1-4.30
完成80%管线探测、5条道路交通导改
排水管道施工
2026.4.1-7.31
完成苏州河沿岸排水主管改造
供水管道施工
2026.5.15-9.30
完成曹杨新村片区供水管道更新
中水管网施工
2026.8.1-10.31
实现长风商务区中水系统并网
竣工验收
2026.12.1-12.31
全系统通水试运行合格
三、主要施工工艺
3.1 排水管道改造
3.1.1 开挖施工(适用于新建管道及大口径修复)
· 沟槽开挖:采用“阶梯式放坡+钢板桩支护”,放坡坡度1:0.33(硬土)-1:0.75(软土),沟槽深度≤5m时采用拉森钢板桩支护(SP-IV型,长度6m),设置轻型井点降水系统(真空度≥60kPa)。
· 管道安装:
o 管材选择:DN600mm以上采用HDPE双壁波纹管(SN8级),接口采用热熔连接+橡胶密封圈双重密封;
o 基础处理:原状土碾压(压实度≥90%)→150mm厚C15混凝土垫层→管道安装→中粗砂回填(分层夯实,压实度≥95%)。
3.1.2 非开挖修复(适用于交通繁忙路段)
· 紫外光固化修复:对金沙江路(中山北路-宁夏路段)DN800mm混凝土管采用此工艺,流程为:
1. 管道CCTV检测→缺陷标记→高压水清洗(压力15MPa);
2. 拉入玻璃纤维内衬软管(厚度8mm)→紫外光固化(温度80℃,固化时间45分钟);
3. 端口切割→CCTV复检(合格率需达100%)。
· 点状修复:对DN300mm以下管道局部破损,采用树脂固化补丁(固化时间≥2小时),单次修复长度≤2m。
3.2 供水管道改造
· 管材与接口:选用PE100级给水管(SDR11系列),热熔对接接口(加热温度190±10℃,压力0.15MPa),阀门井采用球墨铸铁闸阀(DN100-DN300mm),配套安装远传水表(数据实时上传至普陀区智慧水务平台)。
· 压力试验:分段进行水压试验(试验压力1.0MPa,稳压30分钟压降≤0.05MPa),合格后采用氯离子浓度≤20mg/L的清水冲洗,直至出口水质与进口一致。
3.3 中水管网施工
· 管道敷设:沿市政绿化带或人行道敷设,采用MPP管(Φ200-300mm),埋深1.2m(车行道下1.5m),接口采用电熔连接,每50m设置排气阀,最低点设置排水阀。
· 回用系统:在长征镇污水处理厂设置中水提升泵站(设计流量1.2万m³/d),管网末端接入小区绿化灌溉、道路清扫及景观水体补水系统。
四、质量与安全保障措施
4.1 质量管理体系
· 材料控制:所有管材进场需提供出厂合格证+第三方检测报告(如PE管需检测静液压强度、断裂伸长率),不合格材料立即清场。
· 过程管控:
o 沟槽开挖每50m检测一次基底承载力(≥120kPa);
o 管道接口施工实行“三检制”(班组自检→技术员复检→监理验收),留存影像资料;
o 非开挖修复后进行气密性试验(压力0.05MPa,稳压24小时压降≤2%)。
· 验收标准:分部分项工程验收合格率100%,单位工程优良率≥90%,确保工程质量达到“上海市市政工程金奖”标准。
4.2 安全生产管理
· 风险防控:
o 地下管线保护:施工前采用多频电磁定位仪(探测深度5m)与地质雷达(分辨率2cm)联合探测,绘制管线断面图,距离既有管线1m范围内采用人工开挖“探坑”(尺寸1.2m×0.8m)。
o 高处作业:检查井施工设置1.2m高防护栏杆(间距≤2m),作业人员佩戴双钩安全带,夜间设置红色警示灯(闪烁频率2Hz)。
· 应急设备:现场配置应急发电机(200kW)、抽水泵(扬程≥15m)、急救箱(含AED除颤仪)及气体检测仪(检测甲烷、一氧化碳等),每班组配备4具干粉灭火器(4kg)。
五、文明施工与环境保护
5.1 施工扰民控制
· 噪音管理:小区内施工时间限定为7:00-12:00、14:00-19:00,采用低噪音液压破碎锤(噪音≤75dB),夜间(22:00-6:00)禁止土方作业,确需施工时办理夜间施工许可并提前3天公示。
· 交通导改:
o 主干道(如金沙江路)采用“半幅施工、半幅双向通行”,设置2.5m宽非机动车道+3m宽人行道,配备交通协管员(每路口2名)及可移动隔离墩(高度1.8m);
o 小区内保留消防通道(宽度≥4m),临时停车位不足时,协调周边商场停车场(如环球港)提供200个临时泊位(费用由施工单位承担)。
5.2 环境保护措施
· 扬尘控制:施工区域设置6m高围挡(顶部安装雾炮,雾滴直径50-100μm),裸土覆盖率100%(采用防尘网或绿化覆盖),出入口设置洗车平台(冲洗压力8MPa,配备三级沉淀池)。
· 污水处理:基坑排水经三级沉淀(沉淀时间≥2小时)后排放,泥浆水采用压滤机脱水(泥饼含水率≤60%),运至指定消纳场处理。
六、进度计划与保障
6.1 关键线路控制
· 里程碑节点:
o 2026年6月30日:完成苏州河沿岸排水管道改造,保障汛期排水;
o 9月30日:完成所有小区供水管道改造,实现中秋前通水;
o 11月30日:中水管网全线贯通,具备通水条件。
· 赶工措施:高峰期投入2个班组平行作业(单日最大施工长度200m),材料储备量满足15天连续施工需求,非关键线路工序预留7天机动时间。
6.2 进度监测
采用BIM+GIS技术建立三维进度模型,每周对比计划与实际进度,偏差超5%时启动预警,调整资源配置(如增加非开挖设备或延长有效作业时间)。
七、应急预案
7.1 管线破损应急
· 燃气泄漏:立即停止施工,撤离人员至50m外,关闭上下游阀门,拨打119并通知燃气公司,采用防爆工具挖掘,严禁明火及非防爆设备使用。
· 自来水爆管:启动备用供水方案(临时供水车),关闭区域阀门,24小时内完成抢修,抢修完成后冲洗管道并检测水质。
7.2 恶劣天气应对
· 暴雨预警:提前2小时停止土方作业,基坑周边设置挡水墙(高度0.5m),配备大功率抽水泵(抽排能力500m³/h),雨后检测基底承载力,合格后方可复工。
· 高温天气:作业时间调整为6:00-10:00、16:00-19:00,现场设置遮阳棚(配备降温风扇),提供含盐饮用水(含盐量0.15%)及防暑药品(如藿香正气水)。
7.3 居民投诉处理
设立24小时投诉热线(响应时间≤30分钟),对噪音、扬尘超标投诉,1小时内到达现场处理,24小时内反馈整改结果,重大投诉48小时内组织居民代表沟通会。
八、竣工验收与移交
8.1 验收内容
· 资料验收:施工记录(含隐蔽工程影像)、检测报告(管道CCTV检测、水质化验等)、竣工图纸(CAD电子版+纸质蓝图8套);
· 实体验收:管道位置偏差(≤100mm)、回填土压实度、井盖与路面高差(≤5mm)、设备运行功能(如阀门启闭灵活度)。
8.2 移交与保修
· 移交范围:工程实体、竣工资料、设备操作手册(含培训记录),签署《工程质量保修书》,保修期为:管道主体结构5年、设备安装2年。
· 运维配合:移交后3个月内,安排技术人员每周现场巡查,协助普陀区市政养护中心建立管网台账及巡检计划。
附件:
1. 施工总平面布置图
2. 交通导改专项方案
3. 管线保护专项方案
4. 应急预案流程图
(注:本方案未尽事宜,按国家及上海市现行规范执行,施工期间接受普陀区建设工程安全质量监督站全程监督。)
