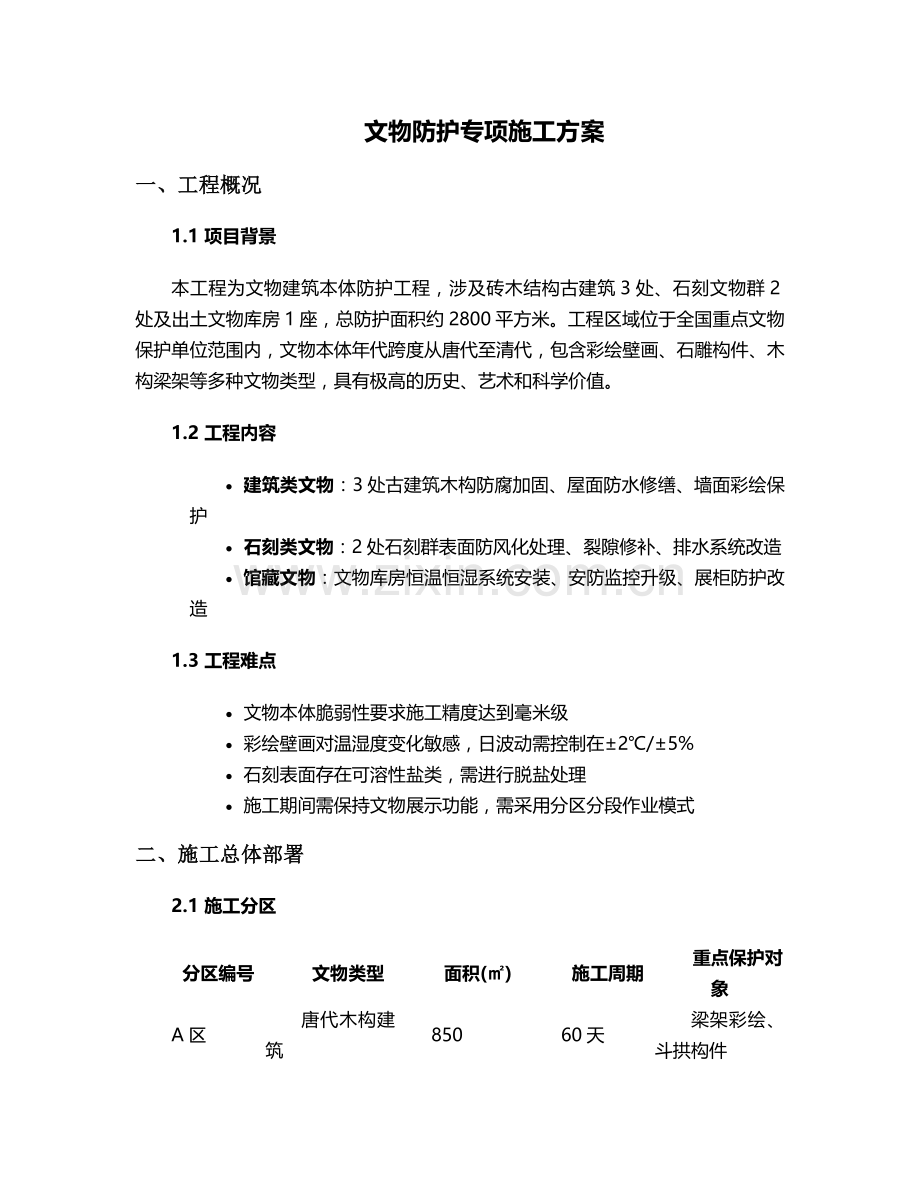

文物防护专项施工方案
一、工程概况
1.1 项目背景
本工程为文物建筑本体防护工程,涉及砖木结构古建筑3处、石刻文物群2处及出土文物库房1座,总防护面积约2800平方米。工程区域位于全国重点文物保护单位范围内,文物本体年代跨度从唐代至清代,包含彩绘壁画、石雕构件、木构梁架等多种文物类型,具有极高的历史、艺术和科学价值。
1.2 工程内容
· 建筑类文物:3处古建筑木构防腐加固、屋面防水修缮、墙面彩绘保护
· 石刻类文物:2处石刻群表面防风化处理、裂隙修补、排水系统改造
· 馆藏文物:文物库房恒温恒湿系统安装、安防监控升级、展柜防护改造
1.3 工程难点
· 文物本体脆弱性要求施工精度达到毫米级
· 彩绘壁画对温湿度变化敏感,日波动需控制在±2℃/±5%
· 石刻表面存在可溶性盐类,需进行脱盐处理
· 施工期间需保持文物展示功能,需采用分区分段作业模式
二、施工总体部署
2.1 施工分区
分区编号
文物类型
面积(㎡)
施工周期
重点保护对象
A区
唐代木构建筑
850
60天
梁架彩绘、斗拱构件

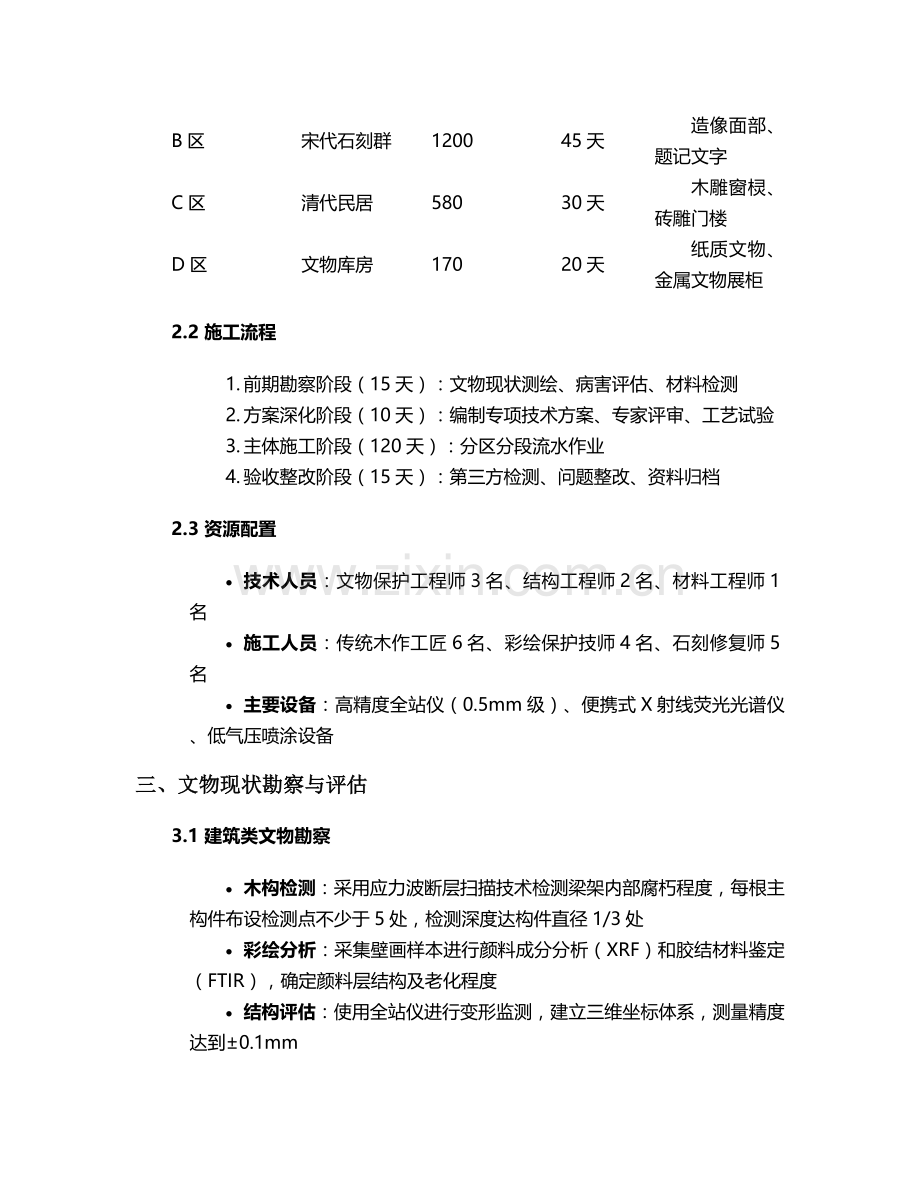

B区
宋代石刻群
1200
45天
造像面部、题记文字
C区
清代民居
580
30天
木雕窗棂、砖雕门楼
D区
文物库房
170
20天
纸质文物、金属文物展柜
2.2 施工流程
1. 前期勘察阶段(15天):文物现状测绘、病害评估、材料检测
2. 方案深化阶段(10天):编制专项技术方案、专家评审、工艺试验
3. 主体施工阶段(120天):分区分段流水作业
4. 验收整改阶段(15天):第三方检测、问题整改、资料归档
2.3 资源配置
· 技术人员:文物保护工程师3名、结构工程师2名、材料工程师1名
· 施工人员:传统木作工匠6名、彩绘保护技师4名、石刻修复师5名
· 主要设备:高精度全站仪(0.5mm级)、便携式X射线荧光光谱仪、低气压喷涂设备
三、文物现状勘察与评估
3.1 建筑类文物勘察
· 木构检测:采用应力波断层扫描技术检测梁架内部腐朽程度,每根主构件布设检测点不少于5处,检测深度达构件直径1/3处
· 彩绘分析:采集壁画样本进行颜料成分分析(XRF)和胶结材料鉴定(FTIR),确定颜料层结构及老化程度
· 结构评估:使用全站仪进行变形监测,建立三维坐标体系,测量精度达到±0.1mm
3.2 石刻类文物勘察
· 表面病害:记录风化等级(按GB/T 22528-2008标准分为5级)、裂隙分布(长度、宽度、深度)、生物侵蚀程度
· 内部缺陷:采用超声波探伤技术检测石刻内部裂隙,重点区域检测密度为10cm×10cm网格
· 环境监测:布设温湿度记录仪(采样频率1次/小时)、风速风向仪,连续监测30天获取环境基线数据
3.3 勘察成果应用
编制《文物病害分布图》,采用GIS系统标注病害类型、分布范围及严重程度,为制定针对性防护措施提供依据。对典型病害区域制作1:1实测图,标注具体尺寸及坐标位置。
四、专项施工技术方案
4.1 木构建筑防护技术
4.1.1 木构件防腐处理
· 表面清洁:采用软毛刷(尼龙丝直径0.05mm)配合去离子水轻柔清洁,局部顽固污渍使用体积分数30%乙醇溶液
· 防虫处理:在木构件隐蔽部位钻孔(直径5mm,深度30mm),注入环保型防虫剂(硼酸锌复合剂,浓度8%),每立方米木材用量不低于500ml
· 防腐加固:对腐朽深度<1/3的构件采用环氧树脂(E44型)渗透加固,压力控制在0.2-0.3MPa,渗透深度不小于20mm
4.1.2 屋面防护修缮
· 瓦件处理:原有瓦件分类编号,采用传统"捉节夹垄"工艺铺设,新补瓦件进行做旧处理(采用氧化铁颜料人工做色)
· 防水构造:在望板之上增设透气防水层(亚麻布+天然桐油),搭接宽度不小于100mm,沿瓦垄方向每500mm设置透气孔
· 屋脊修复:按传统做法恢复正脊、垂脊造型,脊饰构件采用传统"失蜡法"复制,与原构件误差控制在±3mm
4.2 石刻文物防护技术
4.2.1 表面脱盐处理
· 检测分析:采集石刻表面可溶性盐样本,测定氯离子、硫酸根离子含量,确定脱盐处理范围
· 脱盐工艺:采用纸浆敷贴法,使用去离子水配置的纳米级黏土悬浮液(浓度5%),敷贴厚度10mm,每24小时更换一次,直至盐含量<0.1%
· 效果验证:脱盐前后采用电导率法检测,每10㎡布设1个检测点,电导率值需降至50μS/cm以下
4.2.2 防风化保护
· 表面预处理:使用牙科级氧化铝微粉(粒径5μm)进行干喷砂清洁,压力控制在0.1MPa
· 封护材料:采用改性硅氧烷材料(浓度3%),通过低气压喷涂工艺施工,干膜厚度控制在30-50μm
· 施工环境:作业时环境温度控制在15-25℃,相对湿度40%-60%,风速<2m/s
4.3 文物库房防护改造
4.3.1 环境调控系统
· 恒温恒湿系统:采用风管式精密空调,温度控制精度±0.5℃,湿度控制精度±3%,换气次数6次/小时
· 空气净化:配置高效空气过滤器(H13级),PM2.5去除率≥99.95%,VOCs浓度控制在0.1mg/m³以下
· 监测系统:布设12个环境监测点,实时监测温湿度、光照度(≤50lux)、紫外线强度(≤75μW/cm²)
4.3.2 展柜防护改造
· 柜体结构:采用无酸板材制作展柜框架,表面涂刷纳米级二氧化钛光催化涂层
· 玻璃配置:6mm超白夹胶玻璃(可见光透过率≥92%,紫外线阻隔率≥99%)
· 微环境调控:独立展柜配置微型除湿装置,湿度维持在55%±5%,氧气含量控制在12%-15%
五、关键施工工艺
5.1 彩绘壁画保护工艺
1. 表面清理:
o 机械清理:使用0.1MPa压缩空气配合软毛刷
o 化学清理:局部污渍采用体积分数10%乙醇+去离子水混合溶液(1:1)
o 清理顺序:从壁画顶部开始,按"从上到下、从左到右"顺序,每次清理面积不超过0.25㎡
2. 地仗加固:
o 材料配置:纳米级氢氧化钙(粒径50nm)与丙烯酸乳液混合(质量比3:1)
o 施工方法:采用滴注法渗透,注射压力0.05MPa,针头直径0.5mm
o 固化养护:温度20±2℃,湿度60±5%,养护期不少于72小时
3. 颜料层保护:
o 封护材料:改性丙烯酸树脂(浓度2%)
o 施工工艺:空气喷涂,喷枪距离壁画表面30cm,走枪速度10cm/s
o 涂层厚度:干膜厚度5-8μm,采用无损测厚仪实时监测
5.2 木构件修复工艺
1. 构件替换:
o 新制构件采用同树种木材(经干燥处理至含水率8%-12%)
o 传统榫卯连接,榫头与卯口间隙控制在0.5-1mm
o 新旧构件接触面涂刷天然鱼鳔胶(浓度20%)
2. 裂缝修补:
o V型开槽:深度为裂缝宽度2倍,角度45°
o 填充材料:环氧树脂与木屑混合填料(配比1:3)
o 加压固化:采用专用夹具固定,压力0.3MPa,固化时间24小时
3. 表面处理:
o 打磨:从80目到400目砂纸逐级打磨
o 做旧:采用传统矿物颜料(赭石、炭黑)调配做旧溶液
o 髹涂:传统"一麻五灰"工艺,每道灰层厚度不超过0.5mm
5.3 石刻裂隙修补工艺
1. 裂隙清理:
o 使用牙科探针配合微型吸尘器清除裂隙内积尘
o 高压水冲洗(压力0.5MPa),水温控制在20±2℃
o 干燥处理:采用惰性气体(氮气)吹扫,流量10L/min
2. 修补材料配置:
o 主料:水硬性石灰(Ca(OH)₂含量≥95%)
o 骨料:石英砂(粒径0.1-0.3mm),级配1:2
o 添加剂:纳米二氧化硅(含量3%)、聚乙酸乙烯酯(含量5%)
3. 灌注工艺:
o 低压灌注:压力0.1-0.2MPa,流量5ml/min
o 分段灌注:每段长度不超过30cm,设置临时挡浆坝
o 固化监测:采用超声波探伤仪监测固化程度,24小时强度需达到3MPa
六、质量控制标准
6.1 材料质量控制
· 石材加固剂:抗压强度≥30MPa,弹性模量1.5-2.5GPa,耐老化性能(紫外照射500h)强度损失率<10%
· 木材防腐剂:对霉菌抑制率≥99%,对蛀虫毒杀率100%,对人畜无害(LD50>5000mg/kg)
· 涂料材料:透气性>15g/m²·d,耐候性(人工老化1000h)色差ΔE<3
6.2 施工质量验收标准
项目
允许偏差
检测方法
检验频率
木构件安装
±2mm
全站仪三维扫描
每个构件3点
壁画修复平整度
≤0.5mm/m²
靠尺+塞尺
每5㎡1点
石刻修补色差
ΔE<5
色差仪
每10㎡3点
环境温湿度
±2℃/±5%
温湿度记录仪
连续监测
6.3 质量检测方法
· 无损检测:采用红外热成像仪检测壁画空鼓,采用超声波探伤检测木构件内部缺陷
· 取样检测:每个批次材料取样3组,进行力学性能测试,取样位置远离文物本体
· 第三方检测:邀请具有文物保护工程质量检测资质的机构进行全过程监督检测
七、安全防护措施
7.1 文物安全防护
· 物理隔离:设置双层防护栏(内层软质隔离,外层硬质隔离),隔离距离≥1.5m
· 作业监护:每个作业面配备1名文物保护员,实时监控施工影响
· 应急防护:配备文物应急保护箱(含去离子水、无酸纸、急救黏合剂等)
7.2 消防安全措施
· 动火管理:焊接作业办理动火许可证,配备2个ABC干粉灭火器(4kg),设置接火斗
· 易燃材料:油漆、稀料等危险品设置专用库房,与文物区距离≥50m,存储量不超过100L
· 消防通道:保持消防通道宽度≥3m,严禁堆放材料,每日施工前检查通道畅通情况
7.3 应急预案
· 文物损伤应急处理:
1. 立即停止作业,保护现场
2. 采用无酸纸覆盖受损部位
3. 文物保护工程师现场评估
4. 启动专项修复方案
· 自然灾害应对:
1. 台风预警:提前加固脚手架,移除高空材料
2. 暴雨预警:检查排水系统,配备应急抽水泵(流量50m³/h)
3. 地震预警:立即疏散人员,关闭电源,检查文物位移情况
八、施工进度计划
8.1 横道图计划(关键节点)
· 第1-15天:文物现状勘察与检测
· 第16-30天:A区木构防腐处理
· 第31-60天:B区石刻脱盐与防风化处理
· 第61-80天:A区彩绘壁画保护
· 第81-100天:C区民居修缮工程
· 第101-120天:D区文物库房改造
· 第121-135天:工程验收与整改
8.2 进度保证措施
· 资源保障:关键材料提前备货(至少30天用量),备用设备不少于1台套
· 技术保障:对复杂工艺提前进行工艺试验(如石刻修补材料需进行28天耐久性测试)
· 制度保障:实行周进度考核与月进度奖惩制度,延误超3天启动预警机制
九、环境保护措施
9.1 施工废弃物处理
· 分类收集:设置4类废弃物收集点(建筑垃圾、生活垃圾、危险废物、可回收物)
· 危险废物:废化学品、涂料桶等交由有资质单位处理,转移执行"五联单"制度
· 粉尘控制:施工现场PM10浓度控制在0.5mg/m³以下,采取湿法作业+雾炮降尘
9.2 噪声与振动控制
· 噪声限值:昼间≤55dB,夜间≤45dB(文物展示区)
· 减振措施:破碎机等设备设置减振基础,与文物本体距离≥30m
· 作业时间:噪声作业安排在9:00-11:30、14:00-16:30,避开游客高峰期
9.3 水土保持
· 排水系统:设置沉淀池(三级,总容积5m³),排放水质SS≤100mg/L
· 地表保护:施工区域地表铺设防渗膜(HDPE材质,厚度1.5mm)
· 植被恢复:临时占地植被恢复率100%,选用本地物种
十、文物保护专项措施
10.1 施工期间文物监测
· 微环境监测:布设24个温湿度监测点,数据实时传输至监控中心,超标自动报警
· 结构监测:木构建筑设置12个位移监测点,精度0.1mm,每日监测2次(早8点、晚6点)
· 振动监测:在文物本体10m范围内设置振动传感器,限值≤65dB,持续时间≤5分钟
10.2 传统工艺保护措施
· 工匠培训:对参与传统工艺施工的人员进行岗前培训,考核合格方可上岗
· 工艺记录:采用影像(4K分辨率)+文字+图纸方式记录传统工艺全过程
· 技艺传承:每个传统工艺环节配备1名非遗传承人现场指导
10.3 文物展示保障
· 临时展览:施工区域文物临时迁移至备用展厅,配备同等防护条件
· 参观通道:设置环形参观通道,距离施工区域≥3m,配备讲解说明牌
· 开放时间:保证每日开放时间不少于6小时(9:00-17:00),重要节假日正常开放
十一、验收标准与流程
11.1 验收依据
· 《文物保护工程管理办法》(文化部令第26号)
· 《古建筑木结构维护与加固技术规范》(GB 50165-2008)
· 《文物建筑彩绘保护修复技术要求》(WW/T 0040-2012)
· 《石质文物保护工程勘察规范》(GB/T 51017-2014)
11.2 验收内容
· 工程资料:施工记录、检测报告、材料合格证等28项资料
· 实体质量:文物本体保护效果、防护措施耐久性、外观协调性
· 功能性能:环境调控系统运行效果、安防系统响应速度、展示功能完善度
11.3 验收程序
1. 施工单位自检(提交自检报告及完整资料)
2. 监理单位验收(出具质量评估报告)
3. 第三方检测(出具专项检测报告)
4. 业主组织验收(邀请文物保护专家5-7人组成验收组)
5. 整改复查(对验收提出的问题进行整改,期限不超过15天)
6. 竣工验收备案(向文物主管部门申请备案)
十二、工程保修与维护
12.1 保修范围与期限
· 主体工程:保修期限5年(木构加固、石刻防护、环境系统)
· 附属工程:保修期限2年(展柜制作、安防设备、装饰装修)
· 特殊材料:提供10年质量保证书(进口防护剂、专用修复材料)
12.2 维护保养计划
· 日常维护:每周进行一次表面清洁、设备巡检
· 定期检测:每季度进行一次环境参数检测、防护效果评估
· 年度检修:每年进行一次全面检测,包括材料性能、结构稳定性、系统运行状况
12.3 技术档案管理
· 档案内容:包含文物原始资料、施工记录、检测报告、保护图纸等
· 存储方式:纸质档案(原件)+电子档案(备份3份,异地存储)
· 查阅制度:建立严格的档案查阅制度,需经文物保护负责人批准
本方案实施过程中,将严格遵循"不改变文物原状"原则和"最小干预"原则,所有施工工艺和材料均经过前期试验验证,确保文物本体安全。施工全过程接受文物主管部门、监理单位及社会公众监督,定期发布工程进展信息,确保工程质量达到文物保护特级标准。
