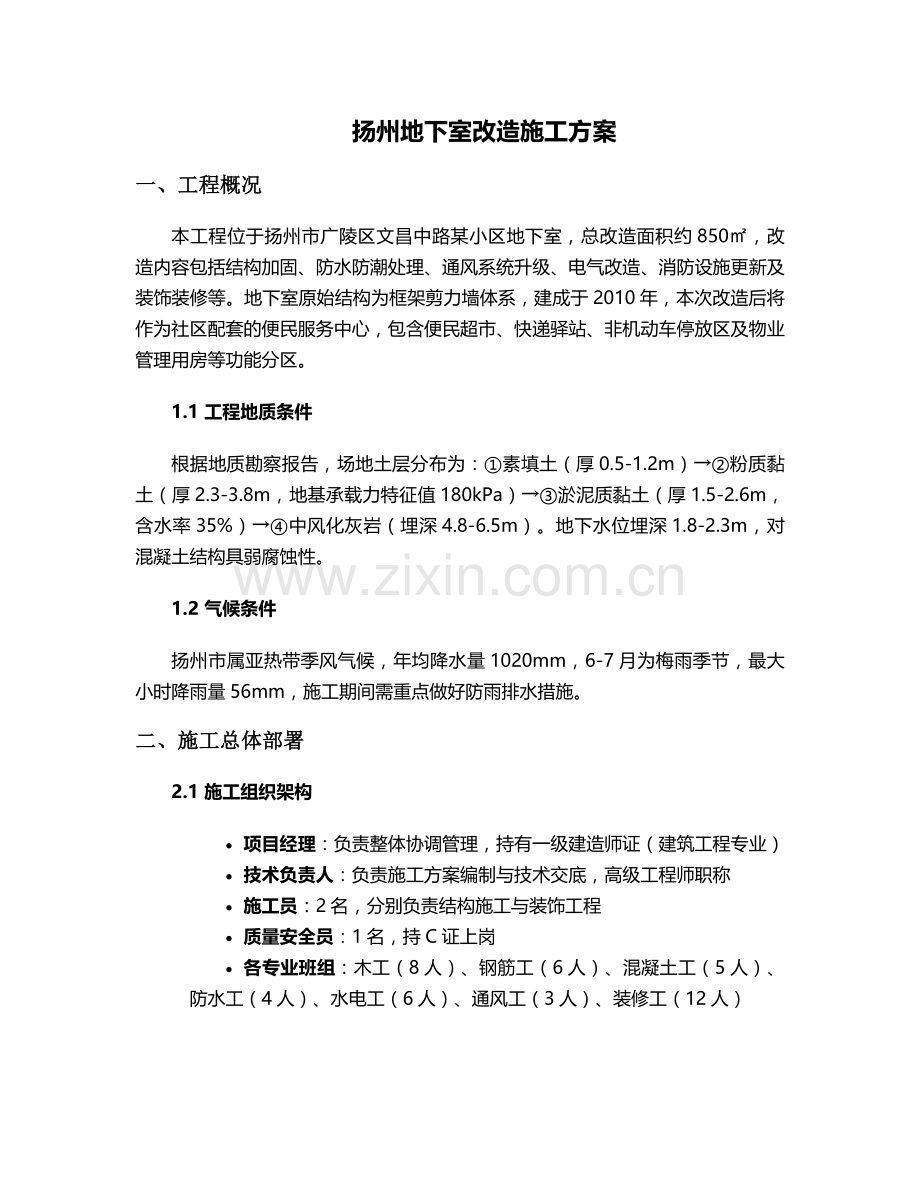

扬州地下室改造施工方案
一、工程概况
本工程位于扬州市广陵区文昌中路某小区地下室,总改造面积约850㎡,改造内容包括结构加固、防水防潮处理、通风系统升级、电气改造、消防设施更新及装饰装修等。地下室原始结构为框架剪力墙体系,建成于2010年,本次改造后将作为社区配套的便民服务中心,包含便民超市、快递驿站、非机动车停放区及物业管理用房等功能分区。
1.1 工程地质条件
根据地质勘察报告,场地土层分布为:①素填土(厚0.5-1.2m)→②粉质黏土(厚2.3-3.8m,地基承载力特征值180kPa)→③淤泥质黏土(厚1.5-2.6m,含水率35%)→④中风化灰岩(埋深4.8-6.5m)。地下水位埋深1.8-2.3m,对混凝土结构具弱腐蚀性。
1.2 气候条件
扬州市属亚热带季风气候,年均降水量1020mm,6-7月为梅雨季节,最大小时降雨量56mm,施工期间需重点做好防雨排水措施。
二、施工总体部署
2.1 施工组织架构
· 项目经理:负责整体协调管理,持有一级建造师证(建筑工程专业)
· 技术负责人:负责施工方案编制与技术交底,高级工程师职称
· 施工员:2名,分别负责结构施工与装饰工程
· 质量安全员:1名,持C证上岗
· 各专业班组:木工(8人)、钢筋工(6人)、混凝土工(5人)、防水工(4人)、水电工(6人)、通风工(3人)、装修工(12人)

2.2 施工分区
· A区(320㎡):便民超市及快递驿站,先施工结构加固
· B区(280㎡):非机动车停放区,同步实施防水与地面改造
· C区(250㎡):物业管理用房,最后进行精装修
2.3 施工顺序
1. 施工准备→2. 结构加固→3. 防水工程→4. 管线敷设→5. 通风安装→6. 装饰装修→7. 系统调试→8. 竣工验收
2.4 施工进度计划(关键节点)
· 施工准备:7日历天
· 结构加固:25日历天
· 防水工程:15日历天
· 机电安装:30日历天
· 装饰装修:40日历天
· 总工期:120日历天
三、主要施工方法
3.1 结构加固工程
3.1.1 柱体加固
采用外包型钢加固法,对KZ1-KZ8共8根框架柱进行加固:
1. 表面处理:人工凿除原柱表面20mm厚混凝土,露出结构层,用钢丝刷清理后涂刷界面剂
2. 型钢加工:采用L100×8角钢制作套箍,间距200mm,节点处加密至100mm
3. 焊接工艺:E5015焊条,采用三面围焊,焊脚高度8mm,焊接后进行探伤检测
4. 灌注改性环氧树脂胶粘剂,压力0.3MPa,养护时间≥72小时
3.1.2 楼板开洞处理
在B区开设3处直径800mm通风管道洞口,采用钢筋混凝土补强措施:
· 洞口周边设置Φ16@150环形钢筋,植入原楼板深度10d(d为钢筋直径)
· 新增8mm厚钢板环梁,与原结构采用M12膨胀螺栓固定(间距150mm)
· 浇筑C35微膨胀混凝土,掺加聚丙烯纤维(掺量0.9kg/m³)
3.2 防水防潮工程
3.2.1 底板防水
1. 基层处理:采用抛丸机清理原混凝土表面,修补裂缝(宽度≥0.3mm采用环氧树脂灌注)
2. 防水层构造:
o 1.5mm厚非固化橡胶沥青防水涂料(用量1.8kg/㎡)
o 4mm厚SBS改性沥青防水卷材(聚酯胎,Ⅱ型)
o 50mm厚C20细石混凝土保护层(内配Φ6@200双向钢筋网)
3. 特殊部位处理:阴阳角做50mm半径圆弧,后浇带处增设300mm宽附加层
3.2.2 墙面防潮
1. 基层处理:铲除原墙面抹灰层至结构面,高压水枪冲洗后晾干
2. 防潮层施工:
o 涂刷2道水泥基渗透结晶型防水涂料(用量1.5kg/㎡)
o 20mm厚1:2.5水泥砂浆找平(掺5%防水剂)
o 粘贴300×600mm玻化砖(采用瓷砖胶薄贴法,接缝宽度2mm)
3.3 通风系统改造
3.3.1 系统设计参数
· 换气次数:12次/h(超市区)、8次/h(办公区)
· 送风温度:夏季≤26℃,冬季≥18℃
· 噪声控制:≤55dB(A)
3.3.2 风管安装
1. 采用镀锌钢板风管(δ=0.6-1.2mm),法兰连接,密封垫采用8501阻燃橡胶板
2. 风管支架间距:水平段≤3m,垂直段≤2.4m,防晃支架设置间距9m
3. 防火阀安装:穿越防火分区处设置70℃防火阀,距墙≤200mm
3.4 电气改造工程
3.4.1 供配电系统
1. 新增200kVA干式变压器1台,低压配电柜采用GCS型抽屉柜
2. 导线选型:照明回路BV-2.5mm²,动力回路YJV-4×16+1×10mm²
3. 接地系统:TN-S制,接地电阻≤1Ω,局部等电位联结端子箱设置4处
3.4.2 照明系统
1. 超市区采用36W LED格栅灯(90lm/W),间距3.6m×3.6m
2. 应急照明灯具连续照明时间≥90min,蓄电池备用电源
3. 照明配电箱设置浪涌保护器(Imax=40kA)
3.5 装饰装修工程
3.5.1 地面工程
1. 超市区:600×600mm通体砖(抗压强度≥30MPa),干硬性水泥砂浆铺贴,缝宽2mm,美缝剂填缝
2. 非机动车区:3mm厚环氧树脂自流平,表面做防滑处理(摩擦系数≥0.65)
3. 办公区:8mm厚SPC锁扣地板(耐磨转数≥6000转)
3.5.2 墙面工程
1. 超市区:12mm厚钢化玻璃隔断(透光率≥85%),不锈钢边框
2. 公共区域:硅酸钙板隔墙(双面双层12mm厚),内填50mm厚离心玻璃棉(容重48kg/m³)
3. 墙面乳胶漆:一底两面(底漆采用抗碱封闭底漆,面漆为哑光乳胶漆,VOC含量≤100g/L)
四、质量保证措施
4.1 材料控制
· 防水材料:选用东方雨虹牌SBS卷材(提供出厂合格证及复试报告)
· 钢筋:HRB400E级,力学性能复试合格后方可使用
· 装饰材料:天然石材需进行放射性检测(内照射指数≤1.0)
4.2 过程控制
1. 结构加固:每道工序实行"三检制",型钢焊接进行10%抽样探伤检测
2. 防水工程:做完后进行24小时闭水试验(蓄水高度300mm),渗漏点≤0.1处/100㎡
3. 电气安装:绝缘电阻测试≥0.5MΩ,接地电阻测试≤1Ω
4.3 验收标准
· 结构加固:《混凝土结构加固设计规范》GB50367-2013
· 防水工程:《地下工程防水技术规范》GB50108-2008
· 装饰装修:《建筑装饰装修工程质量验收标准》GB50210-2018
五、安全文明施工
5.1 安全防护措施
1. 临边防护:设置1.2m高工具式防护栏杆(横杆2道),刷红白警示漆,间距≤2m设立杆
2. 洞口防护:电梯井口设置1.8m高定型化防护门,电梯井内每10m设安全平网
3. 临时用电:采用TN-S接零保护系统,配电箱实行"三级配电两级保护"
5.2 扬尘控制
1. 施工现场主要道路硬化处理(200mm厚C20混凝土),设置洗车台(含三级沉淀池)
2. 易扬尘材料(水泥、砂子)采用密闭库房存放,装卸时采取喷淋降尘
3. 施工区域PM10浓度控制≤0.5mg/m³,配备PM10在线监测仪
5.3 噪声控制
1. 昼间施工噪声≤70dB,夜间(22:00-6:00)禁止施工
2. 破碎机等强噪声设备设置隔音棚(降噪量≥25dB)
3. 木工加工区设置封闭式木工房(吸声材料内衬)
六、环境保护措施
6.1 废水处理
1. 设置三级沉淀池(尺寸3m×2m×1.5m),废水经处理后回用(用于洒水降尘)
2. 油料库房设置防渗池(渗透系数≤1×10⁻⁷cm/s),防止油料泄漏污染土壤
6.2 固废处理
1. 建筑垃圾分类存放:可回收物(钢筋、木材)、危险废物(废油漆桶、废胶黏剂)、建筑垃圾分别存放
2. 危险废物交由有资质单位处置,转移联单保存3年以上
6.3 水土保持
1. 施工期临时排水沟采用砖砌明沟(宽300mm,深400mm),坡度1.5%
2. 场地出入口设置洗车槽(长6m,宽3m),配备高压冲洗设备
七、应急预案
7.1 防汛应急
1. 储备防汛物资:潜水泵(5台,扬程≥15m)、沙袋(200袋)、雨衣雨鞋(30套)
2. 水位监测:每日早中晚三次监测地下水位,超过预警值(1.5m)时启动排水
7.2 火灾应急
1. 施工现场配置MF/ABC4型干粉灭火器(25具),沿通道每20m设置1组
2. 动火作业办理许可证,配备看火人及灭火器材,作业后30分钟复查
3. 消防通道宽度≥4m,保持畅通,严禁堆放材料
7.3 结构安全应急
1. 监测点布置:在加固柱体设置12个沉降观测点,初始值测定后每日观测
2. 预警值:沉降量≥5mm/天或累计沉降≥20mm时,立即停工并启动加固方案
八、验收标准与流程
8.1 分部分项验收
1. 隐蔽工程验收:包括地基处理、钢筋绑扎、防水层等,留存影像资料
2. 分项工程验收:每个分项工程完工后,由施工单位自检合格后报监理验收
3. 竣工验收:由建设单位组织设计、施工、监理、勘察等单位共同验收
8.2 功能测试
1. 防水测试:闭水试验持续24小时,渗漏点数量≤1处/100㎡
2. 通风测试:系统试运行8小时,风量偏差≤10%
3. 消防测试:火灾报警系统响应时间≤10s,消火栓压力≥0.35MPa
8.3 资料归档
1. 工程技术资料:施工图纸、设计变更、技术交底记录等
2. 质量保证资料:材料合格证、复试报告、检测记录等
3. 验收资料:分部分项验收记录、竣工验收报告等,按《建设工程文件归档规范》整理
九、成品保护措施
1. 地面砖铺贴完成后采用5mm厚木板覆盖,通道处增设30mm厚脚手板
2. 门窗框安装后采用塑料薄膜包裹,玻璃采用护角条保护
3. 灯具、开关面板安装后贴保护膜,竣工验收前拆除
4. 通风管道采用彩条布覆盖,端口封堵防止杂物进入
十、施工预算与资源配置
10.1 主要材料用量
材料名称
规格型号
单位
数量
备注
SBS防水卷材
4mm厚聚酯胎
㎡
1020
含损耗15%
钢筋
HRB400E Φ16
t
8.6
结构加固用
环氧树脂
E-44
kg
320
胶粘剂
LED灯具
36W
套
126
含应急照明
镀锌钢板
δ=0.8mm
㎡
480
风管制作
10.2 机械设备配置
· 塔式起重机(QTZ63)1台(最大起重量6t)
· 施工电梯(SC200/200)1台(载重量2t)
· 混凝土输送泵(HBT60)1台(输送距离30m)
· 电动工具:冲击钻、角磨机、电焊机等32台套
本方案针对扬州地区气候特点和地下室工程特性,重点强化了防水防潮、结构加固和通风换气等关键环节的施工措施,施工过程中将严格执行各项规范标准,确保工程质量达到设计要求。
