收藏 分销(赏)

时代天骄扬尘控制专项施工方案.doc

上传人:精*** 文档编号:9998921 上传时间:2025-04-16 格式:DOC 页数:46 大小:718.04KB
下载 相关 举报
时代天骄扬尘控制专项施工方案.doc_第1页
第1页 / 共46页
时代天骄扬尘控制专项施工方案.doc_第2页
第2页 / 共46页
时代天骄扬尘控制专项施工方案.doc_第3页
第3页 / 共46页
时代天骄扬尘控制专项施工方案.doc_第4页
第4页 / 共46页
时代天骄扬尘控制专项施工方案.doc_第5页
第5页 / 共46页
点击查看更多>>
资源描述

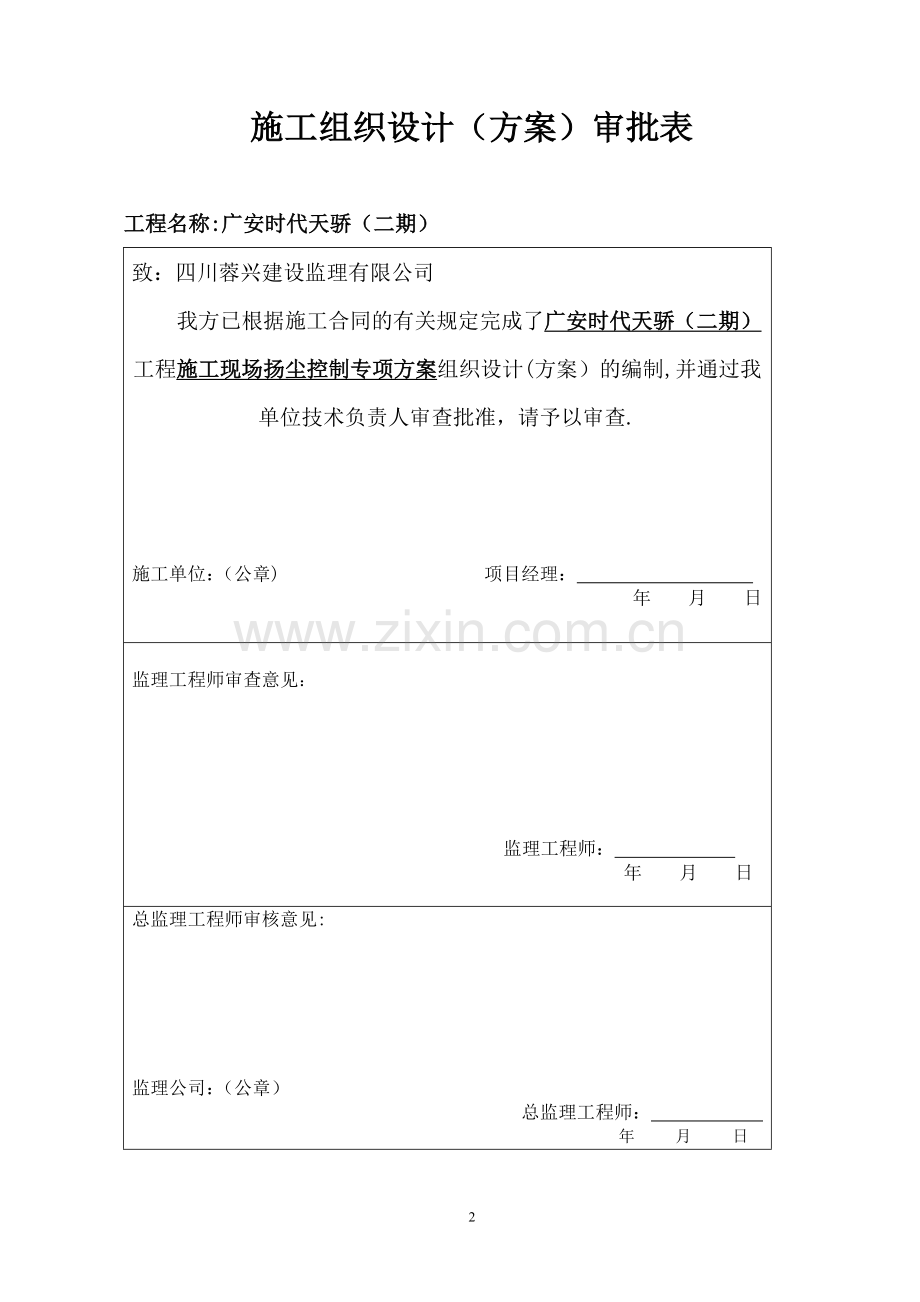

1、时代天骄扬尘控制专项施工方案(可以直接使用,可编辑 优秀版资料,欢迎下载)施工组织设计(方案)审批表工程名称:广安时代天骄(二期) 致:四川蓉兴建设监理有限公司 我方已根据施工合同的有关规定完成了广安时代天骄(二期)工程施工现场扬尘控制专项方案组织设计(方案)的编制,并通过我单位技术负责人审查批准,请予以审查.施工单位:(公章)项目经理: 年月日监理工程师审查意见:监理工程师: 年月日总监理工程师审核意见:监理公司:(公章)总监理工程师: 年 月 日施工现场扬尘控制专项方案 编制人: 审核人: 审批人: 四川得友建工集团广安时代天骄(二期)项目部二0一七年十月施工现场扬尘控制专项方案 为进一步

2、落实市委、市府领导关于大气污染防治的要求,认真贯彻执行广安市住房和城乡建设局关于加强城区建筑施工扬尘工作的意见和广枣规建201685号关于加强园区建筑施工扬尘工作的意见精神,积极推行“绿色环保施工”,做到工地环境保护规范化、标准化管理,使施工现场达到“整洁、规范、安全、文明”施工的标准,特制定本方案:一、编制依据:1、招投标文件及施工图纸.2、施工组织设计.3、国家及地方政府的有关建筑法律、法规、条文。4、标准规范4.1、建筑施工场界噪音限值 GB12523-20114.2、声音环境质量标准 GB3096-20084。3、环境空气质量标准 GB3095-1996二、工程概况项目名称:广安时代天

3、骄(二期)工程地址: 广安市广安区枣山站前广场西侧(GC201626号)地块建设单位:广安枣山泰美置业有限公司设计单位:中外建华诚城市建筑规划设计有限公司监理单位:四川蓉兴建设监理有限公司施工单位:四川得友建工集团有限公司质量要求:合格安全要求: 安全无事故 文明施工:达到文明施工标准建筑规模:本项目为二期用地,其中总规划用地面积:31928,规划总建筑面积约为131309.51,地上建筑面积约为96507.72,地下室建筑面积约为34801.79,地块内有7栋建筑组成,其中建筑总高度分别为5-1、5-4 、55楼地下车库1层,高度为6。6米,地面以上层数30层,地面以上高度为90米;5-3、

4、61楼地下车库1层,高度为6。6米,地面以上层数27层,地面以上高度为81米;5-2、6-2楼地下车库1层,高度为6。6米,地面以上层数26层,地面以上高度为78米;地下车库共两层,住宅每栋共采用两台电梯,功能为无障碍电梯兼消防电梯、担架电梯兼消防电梯。该项目其中首层,二层为商业,局部有三层商业.本工程设计使用年限为50年,抗震设防烈度为六度,属一类高层公共建筑;建筑结构的安全等级为二级;地基基础设计等级为乙级;建筑抗震设防高层为一、二级抗震类;结构构件的耐火等级为一级,建筑防火类别一类。结构形式:主体框架、部分剪力墙结构.基础为:承台独立柱及条基合同工期:666日历天三、组织机构 1、成立时

5、代天骄(二期)工程扬尘控制组织领导小组,负责指挥及协调工作,人员组成如下:组长:田海林副组长:龚尚明成员:仇家光 李天清 王美七 刘 静 方聪 李际川 邓代林杜银春 邓 斌2、职责:田海林的职责任务是了解出现污染源的原因,研究制定治理方案和措施。龚尚明的职责任务是及时组织人员采取切实可行的有效控制措施进行清理。成员的职责任务是按照治理方案和措施具体落实。四、施工现场环保工作计划 1、认真学习和贯彻国家、广安市、枣山园区以及公司的有关环保的法令、法规和条例,达到区级文明施工现场的要求,创造良好整洁人居环境. 2、积极全面开展环保工作,成立环保领导小组,环保自我保障体系和环保信息网络,并保持正常运

6、行。3、加强环保宣传工作,提高全员环保意识.4、现场采用图片,宣传画册,表扬,奖励等方式普及环保知识,并将环保知识落实到每个人的头上.5、对每个上岗工人进行环保岗前培训.6、现场建立环保义务监督制度,保证及时反馈环保信息,对环保做得不周之处立即加已整改,并及时提出整改方案,积极改进并完善环保措施.7、严格按施工组织设计中环保措施开展环保工作,其针对性和可操作性要强.8、管理目标中扬尘控制达标的具体指标有:施工材料进出采用翻盖车辆、堆放采用简易房舍并覆盖花雨布;车辆进出用水清洗;使用商品砼;生活垃圾袋装化;建筑垃圾运至指定地点,每天清运;施工区、生活区、办公区洒水清扫。9、扬尘控制清单序号作业活

7、动重大环境因素可能导致环境影响控制措施1建筑和生活垃圾的排放土壤污染影响市容环境造成土壤变质严格按废弃物处理管理规定2泥浆和生活污水排放废水排放堵塞居民管道影响居民生活二级沉淀,三级排放3道路清扫扬尘污染影响市容环境影响职工健康制定扬尘专项施工方案4土方开挖扬尘污染影响市容环境影响职工健康制定扬尘专项施工方案5垃圾、材料运输扬尘污染影响市容环境制定扬尘专项施工方案6露天材料堆放扬尘污染影响市容环境影响职工健康制定扬尘专项施工方案7土方外运扬尘污染影响市容环境制定扬尘专项施工方案五、施工现场环保工作制度1、积极全面开展环保工作,加强施工现场环保工作的组织领导,成立项目经理为组长,技术、安全、材料

8、机械、后勤等部门为成员的环保工作领导小组,设立兼职环保员一名。2、建立现场环保保证体系,做到责任到人,认真执行施工现场文明施工“一硬四有”“六必须、六不准”标准.即:出入口道路硬化、有船形清洗池、有排水沟及污水沉淀池、有高压冲洗设备、有专职保洁人员;必须打围作业、必须硬化场地、必须设置冲洗设施、必须湿法作业、必须裸土覆盖、必须物业化管理;不准违规现场搅拌、不准违规渣土运输、不准建渣高空抛洒、不准现场焚烧废弃物、不准车辆带泥出门、不准现场积泥积水。3、建立环保信息网络,加强与环保单位的联系。4、不定期地组织管理人员及施工班组学习有关环保方面的知识,通过考核,合格者方可上岗。5、认真做好环保监督

9、及监测,做到准备认真记录数据。6、制定大气污染、防尘污染、防止施工噪声的具体制度:、防止大气污染制度,严禁在建筑场内烧杂物。、防尘污染:派专人清扫外运车辆掉渣,做好防遗漏工作,严禁凌空抛洒建筑垃圾。、防水污染:车辆清洗需专用地方,边洗边清扫,生活区内用水采用沉淀,隔油网,垃圾清理入袋。、砼浇筑噪音污染:砼浇筑尽量在白天浇筑,做到白天不超过70db,夜晚不超过55db,搭设简易工棚,使振捣噪音达到最低标准。、凡违反环保制度,项目部将给予50100元的罚款,着情视重。7、施工区、生活区、办公区保洁: 由现场综合办龚尚明负责,施工班组由各班组长负责,保持整体整洁. 、每日清扫1-2次,将清扫的垃圾装

10、袋,立即清除到垃圾存放点。 、在清扫前,必须对路面进行洒水,防止灰尘污染周边环境. 、进出车辆一律进行检查登记,车辆出门必须进行清洗,对不执行的车辆,一律不准放行. 、做好保卫工作,如有扬尘污染的物体禁止带入施工工地。8、垃圾及材料运输管理:由现场李天清负责,施工班组由各班班组长负责,对垃圾及材料运输过程中撒、漏、扬等不良现象,造成扬尘污染及其它污染,必须进行控制。、垃圾的清运必须有翻盖车辆运输,无此设备的车辆一律不准运输.、禁止超载,必须保证车厢封闭完整,不留漏缝。、车辆出门必须用水清洗。、自动倒出时,必须轻放轻倒,防止扬尘污染环境。9、露天堆放材料管理:由现场王训华负责,对钢筋、砖、砂露天

11、堆放材料,如不控制好,将产生钢筋锈飞扬,砂石尘土飞扬,必须加已控制。、对进场钢筋进行搭设架放,覆盖花雨布,防止上锈,尽量每次少进,用完再进。、对砂石同样采取花雨布覆盖,压实。堆放整齐,周边保持干净,少进,用完再进。10、管网工程施工管理:由现场静负责,做到如下:、与施工班组签订文明施工管理协议,在施工过程中防止尘土污染,共同减少环境污染。、施工计划安排要合理,保证土方开挖外运能及时有效地运走.、对外运渣土,派专人进行清扫.、对沟槽施工必须分段施工,安装完毕后立即进行回填,尽量减少泥土的暴露时间.、如沟槽开挖过长,泥土放置过久,将表面进行压实,采花雨布进行覆盖.11、机械作业施工管理:由现场王美

12、七负责,做到如下:、车辆保持清洁,运输管材要轻拿轻放,防止产生噪音,影响周边居民.、对施工场地保持清洁,材料堆放整齐。、工作井内各项设备、线路排放整齐。、周边围护设施清洁,整齐,警示标语酲目。12、临时用电施工管理:由现场郑继平负责,做到施工现场电线架设到位,架设高度不小于2米,搭设有序,严格按照临时施工平面图布置,摆设整齐,严格按照临时用电规范管理。13、机械设备施工管理:各种车辆进出施工现场必须保持清洁,行走过程中必须保持道路干净,在停顿期间,停放在指定地点车辆摆放整齐,清洗干净。六、施工现场环保措施1、有效运转环保组织体系,切实做好本职工作,随时进行信息反馈,由环保员搜集环保要点,具体解

13、决落实,保证信息与组织体系的运作。2、为防止大气污染,施工现场采取以下措施:、现场内严禁烧废物、废料。、现场不设临时食堂,严禁烧煤炉,烧电炉,必须在指定的生活处食宿.、经常由专人进行检查,发现存在大气污染的来源,应立即进行清除。3、为了防止施工粉尘污染,现场采取如下措施:、施工现场采用钢板围墙连续坚固封闭,且高度为2米(局部3米),围墙上挂有创卫标准和画面,告示作业人员时刻注意扬尘污染。、对水泥、石灰产生细颗粒散体材料,堆放在临时简易房内,采用花雨布进行覆盖,运输时也采用覆盖防止遗洒,装车时小心提放,尽量做到减少粉尘污染,使用时,轻提轻放,用多少提多少,严禁乱拖乱放,并派专人进行清理。、对进出

14、现场的车辆,进行严格地清扫,防止洒作物。对土方外运,派专人进行清扫,并拍实车上土,对松散易飞的物体采取覆盖。对进入不施工现场的车辆,由门卫负责,严把出入制度,在大门口设有冲洗设备,高压水枪,排水沟和沉砂井,对出入车辆必须清洗干净后方能放出,严禁带泥上咱,且洗污水排水沟流向沉砂井后再排入市政管网。特别是对土方外运时,增设一名人员,进行清扫和清洗,做好扬尘控制.、场内过往临时道路,每日经常洒水清扫,并保持湿,以免车辆在来往过程中产生扬尘污染。、对建筑垃圾及时清运至垃圾站,如运出场外,必须进行遮盖。、装载建筑垃圾的车辆,不得超载超量,必防遗漏。4、止噪声污染,现场采取如下措施:现场施工噪声主要来自施

15、工机械,为了能有效地降低施工噪声,应从以下几点着手: 、必须采取相应措施以使施工噪声符合国家环保局颁发的建筑施工场界环境噪声排放标准(GB12523-2011)要求。土方施工阶段的噪声限值为:白天70dB,夜间55dB。 、在可供选择的施工方案中尽可能选用噪音小的施工工艺和施工机械。、将噪音较大的机械设备布置在远离施工红线的位置,减少对施工红线外噪音的影响。 、对噪音较大的机械,在中午(12 时至于14 时)及夜间(20 时至次日7 时)休息时间内停机,以免影响附近居民休息。 5、施工期间振动污染的防治措施 、在可供选择的施工方案中尽量选用振动小的施工工艺及施工机械. 、将振动较大的机械设备布

16、置在运离施工红线的位置,减少对施工红线外振动的影响。 、对振动较大的施工机械,在中午(12时-14 时)及夜间(20时次日7时)休息时间内停机,以免影响附近居民休息。 6、施工期间水污染(废水)的防治措施 、饮用水源地保护区内,不许堆放或倾倒任何含有害物质的材料或废弃物;不许取土,弃土,破坏土壤植被. 、加强对施工机械的维修保养,防止机械使用的油类渗漏进入地下水中。 、在生产和生活区分别设置沉淀地、污水处理池,生产和生活废水及污水在排入市政排水系统前必须经过有效处理。、施工人员集中居住点的生活污水及生活垃圾特别是粪便要集中处理防治污染水源,厕所需设化粪池。 、冲洗集料或含有沉淀物的操作用水,应

17、采取过滤沉淀池处理,使沉淀物不超过施工前河流、随水排入的沉淀物量。(6)、清洗油罐、机械设备配件时,必须在指定设有隔油池. 7、施工期间固体废物的防治措施 、为了注意环境卫生,施工项目用地范围内的生活垃圾在围墙内设置堆放点,由施工单位各自倾倒至指定地点,不得在围墙外堆放或随意倾倒,并交环保部门集中处理。 、在施工期间的固体废弃物分类定点堆放,分类处理。 、在施工期间产生的废钢材、木材,塑料等固体废料应予回收利用。 、场内严禁将有害废弃物用作土方回填料,施工废料集中堆放及时处理。 8、其他环保措施 、建立环境保护管理小组,由项目经理田海林主管,成员由专业骨干李天清、王美七组成,做好日常环境管理,

18、并建立环保管理资料由王金波负责。 、建立健全环境工作管理条例,施工组织设计中应有相应环保内容。 、施工中如发现文物应及时停工,采取有效封闭保护措施,并及时报请业主处理,任何人不得隐瞒或私自占有。 、建立了公众投诉电话,主动接受群众监督。 、施工期间应对边坡还采取了遮盖,喷水泥浆等措施,防止水土流失,同时做好废料石的处理,认真落实统筹规划、合理布置、综合治理、化害为利。七、应急措施为了确保重大环境污染发生以后,我项目部能迅速、高效、有序地开展重大环境污染源的治理及善后工作,采取切实有效的措施及时控制污染源,及时制止重大环境污染源的继续发生,最大限度地降低对环境的污染,特制定本项目部环境污染应急准

19、备和响应 1、组织机构(见前面) 2、事件处理程序 、施工现场和基地发生一般的环境(如噪声超标)污染,项目部环境污染应急响应指挥部组织相关人员及时处理、中止施工,并制定相应的处理方案及采用有效措施,确保能达标时方可继续施工; 、当施工现场及基地发生较为重大的环境污染,项目部应及时组织人员进行抢险,同时采取有效措施,切断污染源及时制止污染的后续发生,并及时上报总公司及有关部门: 、对很严重的环境污染发生(如火灾发生、大量有害有毒化学品泄漏)后,要首先保护好现场,组织项目部人员进行自救并立即向公司及有关部门上报事件的初步原因、范围、估计后果。如有人员在该严重的环境污染中受到人身伤害,则应立即向当地

20、安医附院进行救治(离工地5公里)并打(120)电话求救.同时通知环保部门进行环境污染的检测。公司接到通知以后,指挥部人员赶赴现场,按各自职能组织抢险,成立抢险组。 、当火灾发生后遵循消防预案有关规定,采取切实有效措施最快速度切断火源,断绝着火点,控制火势及至熄灭火灾。并做好现场的有效隔离措施,及火灾后的善后处理工作。及时有组织地分类清理、清运,最大限度地减少环境污染:当发生大量有害有毒化学品泄漏后,应及时采取隔离措施,采取适当防护措施后及时清理外运,或采取隔离措施后及时委托环保部门处理、检测,以求将对环境的污染降低到最低限度。13高新区拓展区生态科技商业服务区道路路网(L20路一期、L21路)

21、工程 施工扬尘控制施工方案第一章、工程概况一、工程概况根据高新区十二五规划纲要,到2015年,高新区主要经济指标领先西部,力争跻身全国高新区前列,建成“四高地两新区,基本实现“全国一流、西部领先”战略目标。高新拓展区借此发展机遇,打造成重庆自主创新集群、城市副中心组成部分和区域科技服务中心区。高新区拓展区生态科技商业服务区道路路网(L20路一期、L21路)工程地处重庆市高新区含谷镇含湖村,位于西部槽谷片区的中部地带,西永微电子园南侧,主要包含含谷、金凤、白市驿、农业科技园四大片区;成渝高速公路东西穿越高新拓展西区,规划面积50平方公里。本次设计L21路为城市支路,采用双向2车道形式,标准路幅宽

22、度16m,设计时速为30km/h,起点接L20路一期,途经北侧的皇庭珠宝城,上跨新梧大道(K0+400。000-K0+518。000)需设置等截面预应力混凝土连续梁桥一座,紧邻御府香山,终点接新宏大道(含青路),道路全长1152.216m。高新区拓展区生态科技商业服务区道路路网L21路工程项目建设范围主要包括道路、桥梁、排水、照明、交通、绿化、电力、高边坡支护及附属工程。项目造价约为3200万元,施工总工期为360日历天。参建单位:建设单位:重庆高新区开发投资集团有限公司设计单位:林同棪国际工程咨询(中国)有限公司地勘单位:中煤科工集团重庆设计研究院有限公司监理单位:重庆中经工程建设监理有限公

23、司施工单位:四川明兴建设集团有限公司二、施工地质条件 1、地形地貌场地属构造剥蚀浅丘地貌,地面高程286。39355。75m,相对高差69.36m,总体地势为北西侧高、南东侧低,地形总体上呈“波浪状”起伏,地面坡角多在525之间,局部基岩出露形成坡角3550的地形,以及极个别地带因为人类活动开挖形成65-85的陡坎。高新区拓展区生态科技商业服务区道路路网(L20路一期、L21路)位于重庆市南岸区寨山坪东侧。 2、气象、水文多年平均气温18.3,月平均最高气温是8月为28.1,月平均最低气温在1月为5。7.极端最高气温43,出现日期:2006年8月15日;极端最低气温1.8,出现日期:1955年

24、1月11日。 3、地层岩性路段区内地层主要为第四系全新统人工素填土(Q4ml),第四系全新统残坡积层(Q4el+dl)粉质粘土;下伏基岩为侏罗系中统沙溪庙组(J2S)泥岩,侏罗系中统沙溪庙组(J2S)砂岩。 4、水文地质条件根据地质调查与测绘可知,该场区地貌类型为溶蚀槽谷斜坡地貌,斜坡整体倾向东南,西高东低,地表水体较少。场区地下水主要受大气降水补给,据调查分析,场区的地下水类型主要为第四系松散土层孔隙水及基岩裂隙水。 5、不良地质现象场地属于构造剥蚀浅丘地貌,总体地势为北西侧高、南东侧低,区内及周边除滑坡外、未发现其它泥石流、危岩、地下采空区等不良地质作用,地表无开裂、变形迹象。 6、地震根

25、据中国地震动参数区划图(GB18306-2015)及公路工程抗震设计规范(JTJ0042013),本工程区地震动峰值加速度0。05g,地震动反应谱特征周期0。35s,抗震设防烈度度,设计地震分组为第一组。三、施工条件1、交通运输本工程为市政道路工程,道路起点接未建的L20路一期工程,上跨新梧大道,终点接已建成的新宏大道(含青路),道路交通较为便利。2、施工用水、电施工和生活用水从当地市政给水接入.施工用电和生活用电从新梧大道与本工程K0+450交接处的配电室接入,起点离配电室的距离约400m,起点处配电箱离项目驻地仅40m,终点离配电室的距离约700米,同时配备发电机以备临时停电急用。3、施工

26、通讯地方移动、联通网络已覆盖,在施工现场配备对讲机作为通讯联络工具,每位施工管理人员人手一部移动通讯工具,以保证及时与业主及监理取得联系.4、医疗设备本工程离城区较近,有大中医院可供就医。5、防火设施本工程离含谷、金凤、白市驿城镇较近,可在施工现场配备适当数量的灭火器设备。第二章、编制依据一、编制依据1、高新区拓展区生态科技商业服务区道路路网(L20路一期、L21路)工程施工承包合同、招投标文件、施工设计图纸以及相关的标准图、参考图及地质勘察报告。2、建设单位、设计单位、监理单位的相关文件要求。3、施工组织总设计。4、根据国家有关部门和建设部JGJ59-99标准和重庆市建设委员会房屋建筑和市政

27、基础设施工程施工扬尘控制工作方案(渝建发200913号)文件有关规定。5、国家、行业及重庆市地方政府有关政策、法律、法令、法规、标准。6、国家强制性标准、施工验收规范、规程及采用的有关规范、规程、标准如下:(1)、中华人民共和国环境保护法(2)、中华人民共和国环境影响评价法(3)、中华人民共和国大气污染防治法(4)、中华人民共和国环境噪声污染防治法。(5)、中华人民共和国固体废物污染环境防治法(6)、建筑施工安全检查标准(JGJ592011)。(7)、建筑施工现场环境噪声排放标准GB 125232011。(8)、重庆市建设工程文明施工管理规定(9)、重庆市主城尘污染防治办法(草案)(10)、重

28、庆市环境保护条例(11)、重庆市城市扬尘污染防治管理暂行规定(12)、重庆市建筑施工现场监督管理规定(13)、重庆市房屋建筑和市政基础设施工程施工现场管理暂行标准(环境和卫生)。(14)、重庆市房屋建筑和市政基础设施工程现场文明施工标准(渝建发2008169号)。7、本公司ISO9001标准质量管理体系程序文件、管理规章制度及本公司工地文明施工管理细则.二、编制目的由于该工程的场地位置处于高新区拓展区生态科技商业服务区,为了有效防治城市及住宅区扬尘污染,改善城市环境空气质量及人居环境,为城市创建田园城市做出贡献,为认真贯彻落实重庆市建设工程文明施工管理规定和重庆市扬尘污染防治管理办法以及重庆市

29、重大工程建设的有关文明施工管理规定,实现文明施工现场达到重庆市相关标准,并成立联合检查领导小组,开展项目施工扬尘整治工作的日常检查工作。三、编制范围为认真贯彻落实市政关于严格控制主城区扬尘污染的有关要求,保证本工程施工期间,防止一切影响重庆市蓝天工程的行为,进一步加强建筑工地文明施工管理,特编制本扬尘污染控制方案。第三章、施工控制目标一、施工扬尘控制目标贯彻执行建设工程施工现场管理规定及重庆市相关文明施工的相关规定,实现文明施工现场达到重庆市相关标准,保证本工程施工环境,防止一切影响重庆市蓝天工程的行为,进一步加强建筑工地文明施工管理,创建一个无尘文明的施工环境.1、施工扬尘污染控制达标;2、

30、无市民重大投诉;3、无因施工扬尘控制不善造成的上级处罚和通报批评;4、上及部门检查验收达标;5、创建施工扬尘污染控制示范工地。6、创重庆市文明工地7、其中,扬尘控制达标的具体指标有:工地围墙、大门封闭;硬地坪达到100%;堆土用密目网覆盖;木工棚全封闭;建筑垃圾入库、每天清运;材料进出采用自动覆盖车辆,车辆进出用水冲洗;使用商品混凝土、商品砂浆;生活垃圾袋装化;脚手架密目网全封闭;施工区、生活区、办公区洒水清扫。二、工期要求施工总工期不超过360日历天,开工日期以监理签发的开工令为准.三、质量要求质量标准:达到国家验收规范合格标准.第四章、组织机构及机构设备配置一、组织机构 1、组织机构的建立

31、本工程建立由建设单位领导,监理单位监督,施工单位工作的管理网络,成立高新区拓展区生态科技商业服务区道路路网(L21路)工程扬尘控制组织领导小组,组长由项目经理担任,负责指挥及协调工作,办公室设在综合部,小组成员由工程部、安质部、物资部、综合办公室、施工队长等人员组成,负责施工现场扬尘污染控制的策划、组织、落实、并从财力、物力、人力上实施战略布置,将本工程的施工扬尘控制溶入到整个管理中.人员组成如下:组 长:徐耀人副组长:桑茂伦、伏旭辉、罗伟组 员:彭伟、匡党燕、贺冬梅、江涛、袁利峰、谢光辉、杨涛、尹继勇、杨松、关祖学、罗刚、李田田、韩玲慧。 2、职责实施施工现场扬尘控制,责任在领导,管理在岗位

32、关键是班组。因此项目部必须在建立和健全各项扬尘控制规章制度的基础上,落实各级管理责任,将施工扬尘控制与安全生产和文明施工管理紧紧联系在一起,使之终贯穿于整个施工管理过程中,成为安全生产保证体系环境因素的一个补充要素,实施全过程、全方位控制。(1)、项目经理是施工扬尘污染控制的主要责任人,须对施工现场的扬尘污染控制负全面责任;从源头做好施工扬尘整治工作。(2)、项目副经理负责对本方案的检查、监督及评价。对违法违规、不符合要求的扬尘行为必须坚决制止,不听劝阻的要及时向建设行政主管部门报告。(3)、技术负责人负责对扬尘治理专项方案的编制、实施和检查,对投入到扬尘专项治理的人、机、材、设备等作统一安

33、排和部署,对扬尘污染负主责。必须按照重庆市城市扬尘污染防治管理暂行规定、重庆市建筑施工现场监督管理规定、重庆市房屋建筑和市政基础设施工程施工现场管理暂行标准(环境和卫生)的规定,落实好裸土覆盖、硬化道路、冲洗车辆、洒水降尘、工地绿化5个100必须达标的要求;必须有专门机构,指派专人负责,每天对施工现场扬尘整治工作进行检查并记录,使工地扬尘整治工作步入常规化和规范化管理。(4)、各管理岗位人员须对施工扬尘控制列入施工全过程管理的范畴,对照自己的指责,加强管理;(5)、班组长是施工扬尘污染控制的直接责任人,须对施工现场的扬尘污染控制全面指挥安排;(6)、上级公司以及行业主管部门宜与项目经理签订责任

34、状,将完成施工扬尘污染控制的目标与项目经理责任考核挂钩,以进一步推进本工程扬尘控制工作的有序开展;(7)、项目经理宜与各相关人员签订管理岗位责任书,按安全生产责任考核表进行考核;(8)、项目部宜与各施工班组操作人员落实施工扬尘控制责任,制定奖罚制度,以推动施工扬尘污染控制的进程。二、机械设备配置1、人员配置序号工作内容人数备注1施工现场内清扫6人2冲洗进出车辆2人3场外道路清扫2人2、机械设备配置序号名称数量备注1洒水车2台2冲洗高压水枪4台3发电机2台第五章、扬尘控制方法及措施一、扬尘控制点1、工地围墙及大门封闭控制2、现场砼便道及硬地坪施工3、现场材料进出扬尘控制4、混凝土使用5、土石方施

35、工场内场外扬尘控制6、砂浆的使用7、车辆带泥上路控制8、工地脚手架施工现场扬尘控制9、建筑及生活垃圾的处理10、木工及钢筋加工房的管理二、扬尘管理控制措施1、施工现场扬尘污染的来源建设工程施工的扬尘污染,是指在支挡及桥梁结构施工、道路与管线施工、物料运输、物料堆放、道路保洁、泥地裸露等活动中产生粉尘颗粒物,对大气造成的污染。施工现场易产生扬尘污染的物料主要有:水泥、砂石、灰土、灰浆、灰膏、建筑垃圾、生活垃圾、工程渣土等。施工现场扬尘治理措施:建设工地施工过程中,要做到“六必须、六不准”,即必须打围作业、必须硬化道路、必须设置冲洗设施、必须湿法作业、必须配齐保洁人员、必须定时清扫施工现场;不准车

36、辆带泥出门、不准高空抛撒建渣、不准现场搅拌混凝土、不准场地积水、不准现场焚烧废弃物、不准现场堆放未覆盖的裸土。确保施工现场扬尘污染总体受控。积极开展社会舆论监督,发动群众参与监管,设立施工扬尘举报投诉电话,接受公众对建设工程施工现场扬尘污染的举报和投诉;邀请社会热心人士担任施工扬尘整治义务监管员,对施工工地进行监督和举报。对违规制尘的工地项目名称、相关责任单位、处罚情况,各监督管理单位可以通过网站、报纸、媒体等向社会曝光公示。对涉及扬尘问题的作业班组进行专项防止扬尘交底,将扬尘防止工作具体落实到操作层,并建立奖罚制度以推动施工扬尘污染控制过程。项目部与作业班组签定扬尘治理目标责任书,对扬尘治理

37、工作进行目标化管理。 2、作业场地、施工便道硬化处理(1)、施工现场应平面布置要求做好主要道路、材料堆场、生活办公区域铺设混凝土路面工作,实行场地的硬化或绿化处理,确保无一处露土现象,以达到防尘控制要求。(2)、工程每个区的进出口、场内施工便道和建筑材料堆放地进行硬化处理,浇筑混凝土。安排专人经常清洁、洒水降尘。(3)、在施工场地内K0+440及终点处设置两处车辆清洗设施以及配套的排水、泥浆沉淀设施;工地出入口配置冲洗用水和设备,其门内侧铺设宽度不少于3米的麻袋并加湿。运输车辆带泥轮胎进行冲洗干净后,方可驶出工地。 3、道路清扫扬尘污染的控制安排保洁人员2名(佩戴标识)每日对施工现场的道路进行

38、12次的清扫,清扫前对路面进行洒水,防止清扫时产生扬尘而污染周边环境.天气干燥或风力较大时,增加洒水频次,以保持路面的湿润。 4、土方施工、堆放扬尘污染的控制在土石方开挖、回填施工中,主要采取淋水、降尘和防止车辆泥土外泄等措施。当雨天开挖、基坑回填时,应在施工临时通道上铺设麻袋.严格按挖土施工方案中所规定的挖土流程,堆土位置及车辆出入口线路进行指挥。加强对渣土运输车辆的车况检查,指派专人随机跟车监督,保证按规定线路运行,严禁偷倒、乱倒。在场地内堆放作回填使用土方应集中堆放。同时,在土方未干化之前,经表面整平压实后,用密目网进行覆盖。定时洒水维持湿润,以有效地控制扬尘。 5、材料扬尘污染的控制(

39、1)、砂石设置专用池槽进行堆放,控制进料数量,做到随到随用,不大量囤积。堆放时做到堆积方正、底脚整齐干净,并将周边及上方拍平压实,然后用密目网罩进行覆盖。砂石料如过于干燥,应及时进行洒水。(2)、严格控制成型钢筋进场,钢筋进场后立即整理归堆上架,做好标识;(3)、其他易飞扬物、细颗散体材料(如塑料泡沫、粉末等),必须进行严密的遮盖或存放在不透风的仓库内,运输车辆要有防止泄漏、飞扬装置,卸料时采取集中码放措施,以减少污染。(4)、石子、黄砂必须堆积方正,底脚整齐,干净,并将周边及上方拍平压实,用密目网进行覆盖,如过分干燥,必须及时洒水;(5)、使用砂石时禁止将所有遮盖的密目网全部打开,稍打开一角

40、用后拍平盖好.(6)、车辆进料必须进行登记,车辆出门必须进行洗车,入料车辆拒不执行洗车,一律不予放行,并及时报告项目部。 6、沉淀池管理 施工现场的沉淀池由清扫班清扫,并形成记录。(1)、工地内沉淀池必须做到三级沉淀;(2)、日常每周一次沉淀池进行清理,特殊情况下(如浇灌混凝土)必须及时清理,保证管道畅通;(3)、不得将漂浮物和固体物件排入沉淀池;(4)、专池专用,不得代替其它排水池;(5)、不得损坏沉淀池;(6)、定期对沉淀池的沉淀排污情况进行检查,保证排污达标. 7、外运车辆扬尘控制外运车辆必须保证在运输途中的不存在撒、漏、扬等现象.(1)、土石方外运车辆统一采用折叠式帆布平铺加盖,实施

41、封闭运输.(2)、车辆装料时,不能过满,并对车身周围散落石渣进行清扫,禁止超载.(3)、外运车辆必须定期对车辆进行保养和检查。(4)、派专人在外运线路上进行巡视,有撒漏及时清扫,防止渣土对公路造成污染.(5)、所有外运车辆必须在项目部进行登记,必须有相关合格证件,符合交通运输管理部门的要求。 8、混凝土、砂浆拌制扬尘污染的控制在混凝土、砂浆搅拌操作间四周进行封闭围挡,以控制和减少水泥扬尘对大气造成的污染.袋装水泥设置封闭的库房进行堆放,安排专人进行管理,定时进行清扫,保持库内整洁,地面无积灰现象.如需露天存放应采取严密遮盖措施.装卸以及拌制作业时严格要求工人佩带口罩,做到轻搬轻放。混凝土、砂浆

42、拌制时严格按石子(砂)水泥砂顺序进料,以控制和减少水泥扬尘。搅拌机储料池前应设置三面挡水,并做好排水沟、沉淀池,定期对沉淀池进行清理.为减少施工现场扬尘污染源,施工现场全全部使用商品混凝土。 9、木工作业扬尘污染的控制木工加工棚按施工组织总设计的布置要求,在每个区段内落实责任制,指定作业场所环境保护责任人,负责木工棚的日常管理。保持木工棚的整洁,及时清理木屑、刨花和边角料,必要时进行洒水湿润后再清理,并装袋运至指定地点堆放,定期处置.专间专用,禁止将木工间作他用。 10、生活垃圾扬尘污染的控制生活垃圾安排专人进行收集、清理,按指定地点与建筑垃圾分开堆放,并进行密闭遮挡。生活垃圾应由环卫部门及时

43、清运出场。禁止在现场焚烧建筑垃圾、废弃木料、塑料品和热熔沥青,以防止对大气的污染。 11、对涉及扬尘问题的作业班组进行专项防止扬尘交底,将扬尘防止工作具体落实到操作层,并建立奖罚措施。12、项目部与作业班组逐级签定扬尘治理目标责任书,对扬尘治理工作进行目标化管理。13、其他扬尘控制措施(1)、土方作业过程中,安排专人及时清除路面遗洒的泥土,并使路面始终保持较湿润的状态,做到不泥泞,不扬尘。土方施工期间,当气象预报风速达到5级以上时,停止施工作业。(2)、禁止使用空气压缩机来清理车辆、设备和物料的尘埃。(3)、清扫路面、脚手架时,采取先洒水后清扫的方法。(4)、合理安排土石方等容易产生扬尘的工序

44、5)、对于施工场地平整作业造成的粉尘排放,要及时洒水.(6)、施工过程中,所需水泥库应设防护棚,四周封闭,地面进行硬化处理,水泥袋及时回收扎捆入库。第六章、施工现场扬尘控制环保工作一、施工现场扬尘控制环保工作计划1、认真贯彻落实国家环境保护法,贯彻执行重庆市环境保护局编制的扬尘污染防治工作手册,以及行业主管部门关于保护环境、控制扬尘污染的有关规定,将控制扬尘污染落实到整个施工过程中。2、制定控制扬尘污染计划和管理目标,编制专项方案,落实控制措施和经费协调,建立和健全施工扬尘控制各项管理规章制度,并针对目标落实管理责任制。3、加强宣传活动,组织广大职工进行环保意识及控制扬尘污染知识的学习,增

45、强全员意识,促进本工程防扬尘污染工作的全面开展。4、加强现场施工扬尘污染的控制,增强防范设施,规范施工行为,杜绝一切产生扬尘的污染源.5、推行科学管理,改善施工工艺,利用可行性、合理化的施工材料、设施、工具等来控制扬尘的产生,将施工扬尘问题作为技术攻关项目,实施重点控制。6、搞好横向联系,主动接受环保以及上级部门的检查指导,听取群众意见,不断探索,使施工扬尘控制工作有条不紊地开展.7、现场采用图片,宣传画册,表扬,奖励等方式普及环保知识,并将环保知识落实到每个人的头上.8、现场建立环保义务监督制度,保证及时反馈环保信息,对环保做得不周之处立即加已整改,并及时提出整改方案,积极改进并完善环保措施。9、管理目标中扬尘控制达标的具体指标有:工作井及接收井四周围护;采用密闭汽车装运材料和渣土;车辆进出用水清洗;使用商品砼;生活垃圾袋装化;建筑垃圾入库,每天清运;施工区、生活区、办公区洒水清扫。二、施工现场扬尘控制环保工作制度1、积极全面开展扬尘控制工作,加强施工现场扬尘控制工作的组织领导,成立项目经理为首的,由技术、安全、材料、机械、后勤

展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
