资源描述
景观梯道拆除施工方案-(1)
(可以直接使用,可编辑 优秀版资料,欢迎下载)

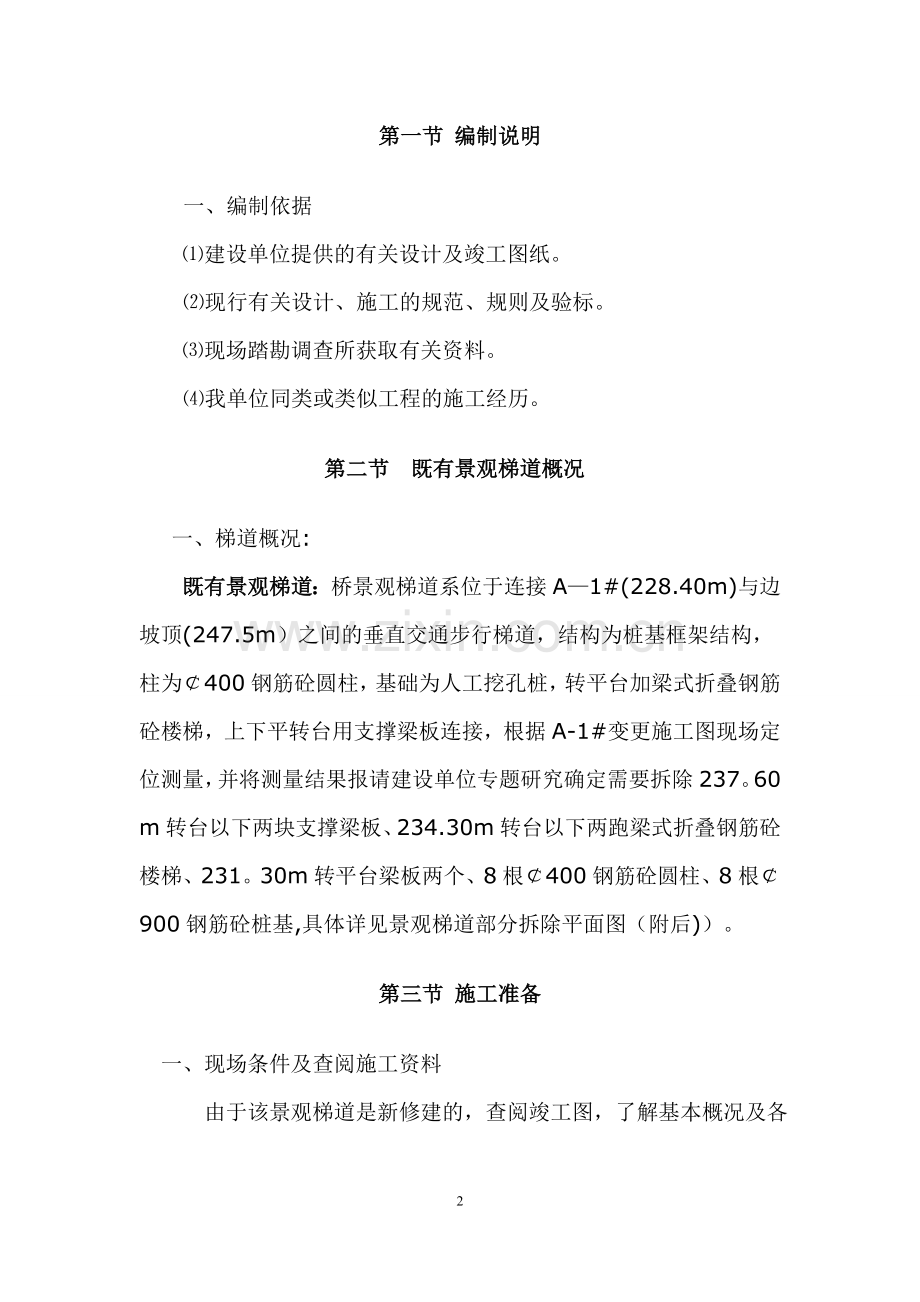

第一节 编制说明
一、编制依据
⑴建设单位提供的有关设计及竣工图纸。
⑵现行有关设计、施工的规范、规则及验标。
⑶现场踏勘调查所获取有关资料。
⑷我单位同类或类似工程的施工经历。
第二节 既有景观梯道概况
一、梯道概况:
既有景观梯道:桥景观梯道系位于连接A—1#(228.40m)与边坡顶(247.5m)之间的垂直交通步行梯道,结构为桩基框架结构,柱为¢400钢筋砼圆柱,基础为人工挖孔桩,转平台加梁式折叠钢筋砼楼梯,上下平转台用支撑梁板连接,根据A-1#变更施工图现场定位测量,并将测量结果报请建设单位专题研究确定需要拆除237。60m转台以下两块支撑梁板、234.30m转台以下两跑梁式折叠钢筋砼楼梯、231。30m转平台梁板两个、8根¢400钢筋砼圆柱、8根¢900钢筋砼桩基,具体详见景观梯道部分拆除平面图(附后))。
第三节 施工准备
一、现场条件及查阅施工资料
由于该景观梯道是新修建的,查阅竣工图,了解基本概况及各部分构件的工程量,掌握梯道的结构及受力特点,查看现场具体情况.
二、确定施工班组,同时签订安全协议书。
三、组织技术人员研究切实可行的施工方案择优方案实施,确保拆除安全.
第四节 拆桥技术方案
一、主要工程量及计划施工工期
拆除工程的主要工程量为:237.60m转台以下两块支撑梁板、234。30m转台以下梁式折叠钢筋砼楼梯两跑、m转平台梁板两个、8根¢400钢筋砼圆柱、8根¢900钢筋砼桩基。
因该拆除工作直接影响Z15-Z23抗滑桩和地下车库场平及基础施工,计划安排2016年10月12日开始,2016年10月15日结束,但因现场地理条件的限制,挖机无法对斜撑梁板进行机械炮凿只能进行人工打造,所以施工时间从新安排为2016年10月12日开始,2016年10月21日结束,组织轮班作业。
二、施工技术方案:
梯道该拆除部分关系的抗滑桩的施工也直接影响到地下车库的场平和基础施工,斜支撑梁板拆除难度较大,与现场地面高度较高,达到18。4m高。在保证拆除施工安全的前提下,还应保证上部相邻保留梯道结构安全不损坏。为确保拆除安全、快捷,特制定拆桥方案。总体原则为:安全第一、施工有序、平衡对称、化整为零。
(一)施工顺序
搭架— 氧割拆除栏杆—人工打凿拆除与保留部分节点界面及拆除237.6-231.40m跨段斜支撑梁板和234。30—231.4m跨段梁式折叠楼梯上4/5跨度部分和梁板砼及踢踏步(先板后梁)—人工氧割梁板钢筋—拆架—挖机填筑220~225m挖机拆除作业便道和作业平台—320B型挖机炮凿下1/5跨段梁板砼及梯踏步—320B型挖机炮凿以下梁板柱—320挖机转运打凿砼渣土 —场地清理及场地移交进行抗滑桩施工定位放线。
(二)施工方法、施工工艺
⑴拆除前,应对作业人员进行书面安全技术交底,
⑵由于拆除构件离地高度高,其高度达到18。4m,人工打凿必须搭设脚手架及其安全防护,机械拆除必须填筑作业平台和通行便道。
(3)先人工打凿后机械拆除,确保整体保留梯道不损坏。
(4)栏杆、梁板钢筋拆除严禁使用手持切割锯,必须使用氧割拆除确保作业安全.
a 脚手架搭设及安全防护措施
架子搭设从225m标高搭设到作业标高,必须按承重满堂脚手架规范搭设,并在四周设置人工作业操作平台和防护栏杆,确保作业人员安全.架子采用钢管扣件式满堂脚手架搭设,按脚手架打拆规范设置扫地杆、剪刀撑、斜撑,梁下部设置小横杆支承间距不大于500mm,梁立杆间距不大于1100mm,横杆步距不大于1200mm,双向设置剪刀撑,另架体还应与柱子牢固刚性连接,加强架体的刚度及稳定性.
b人工打凿
人工使用空压机风镐先打凿拆除,从上至下,先板后梁,有利于保护保留相邻部分构件不受损坏,人工打凿范围为237。6—231。40m跨段斜支撑梁板和234.30-231.4m跨段梁式折叠楼梯上4/5跨度部分和梁板砼及踢踏步。
C人工拆除栏杆、梁板钢筋
为了保证作业安全,必须使用氧气、乙炔切割。
d脚手架拆除
人工将拆除跨度梁板上4/5砼和钢筋切割后,方可拆除架子,架子拆除应从上至下进行。
e挖机打凿
由于建设单位工期要求相当紧,必须使用机械及人工配合拆除.首先将边坡开挖土石方和场内土石方转运到相应区域,从220-225高度填筑挖机临时便道及227m操作平台,挖机站到227m操作平台机械炮凿拆除,但必须先由人工将拆除段上4/5跨段打凿及钢筋全部拆除于保留结构完全分离,且机械拆除不影响保留结构安全和进行作业安全,方可进行机械拆除,进行拆除原则必须遵循先上后下,一点一点进行打凿,确保保留部分安全不损坏。打凿过程中还应注意挖机和操作人员的绝对安全.
f最后开挖转运打凿砼渣土和作业平台及便道土石方及其外运,移交场地进行抗滑桩定位放线和开挖施工作业。
第五节 天桥拆除施工安全保证措施
1、由于施工作业属于高空拆除作业,应遵守高空施工的有关规定,设立专职安全防护员,确保跟踪指导和监护,切实做好过程控制。
2、施工前必须对参加施工的所有人员进行安全教育,施工人员必须严格遵守作业纪律,执行两纪一化,服从现场施工负责人的统一指挥。
3、根据现场情况,拆除施工时应由专人统一指挥,机械作业人员应服从指挥人员指挥,不得擅自作业.
4、为确保拆除施工过程中,梯道的整体稳定,拆除须严格按顺序进行,拆完分界节点然后上部梁板砼后在再拆下部。
5、拆除过程中加强进行安全观测,确定保留部分是否会产生偏压变形。若发现有变化及时上报项目部人员,并及时采取相应措施。
6、为能够全面准确地掌握现场的施工情况,对施工现场配备的通信工具:每个施工人员均配备有手机,方便项目部与现场施工人员的联系.
7、严禁作业人员酒后上岗;机械作业,施工人员做好自身防护工作,戴好安全帽及安全带,机械作业时梯道上严禁站人,四周设置警示标志,无关人员不得进入施工区域;
8、挖机炮凿时必须耐心,不能心急,不能过快,要平稳进行。指挥人员要用对讲机与挖机操作工指挥。
9、人工凿打时必须加强作业平台和防护栏杆的防护措施。
第六节 应急救援措施
现场紧急医疗急救措施:
(1)施工人员从高处坠落,现场解救不可盲目,不然会导致伤情恶化,甚至危及生命.首先观察其神志是否清醒,并察看伤员着地及伤势,做到心中有数.
(2)伤员如昏迷,但心跳和呼吸存在,立即将伤员的头偏向一侧,防止舌根后倒,影响呼吸。
(3)将伤员口中可能脱落的牙齿和积血清除,以免误入气管,引起窒息.
(4)对于无心跳和呼吸的伤员,应立即进行人工呼吸和胸外心脏按摩,待伤员心跳、呼吸好转后,将伤员平卧在平板上,及时送往医院抢救。
(5)如发现伤员耳朵、鼻子出血,可能有脑颅损伤,千万不可用手帕、棉布或纱布去堵塞,以免造成颅内压力增加和细菌感染.
(6)如外伤出血,应立即用清洁布块压迫伤口止血,压迫无效时,可用鞋带或皮带等在出血的肢体近躯处捆扎,上肢出血结扎在臂上1/2处,下肢出血结扎在大腿上2/3处,到不出血即可,注意每隔25~40min放松一次,每次放松0.5~1min。
(7)伤员如腰背部或肢先着地,下肢有可能骨折,应将两下肢固定在一起,并应超过骨折的上下关节;上肢如骨折,应将上肢挪到胸前,并固定在躯干上,如怀疑脊柱骨折,搬运时千万注意要保持躯干平伸位,不能让躯体扭曲,然后由3人同时将伤员平伸位,即由一人托脊背、一人托臀部、一人托下肢,平稳运送,以防骨折部位不稳定,中重伤情.
(8)腹部如有开放性伤口,应用清洁布或毛巾等覆等伤口,不可将脱出物还原,以免感染.
(9)抢救伤员时,无论哪种情况,都应减少途中的颠簸,也不得翻动伤员。
第七节 施工主要机具设备及劳动力安排
1、现场安全组织机构人员如下:
现场组织机构人员名单
职 务
姓 名
备 注
项目经理
刘果
现场总负责
项目技术负责人
邹学利
现场技术总负责
现场执行项目经理
杜晓
现场总负责
技术员
秦光学
现场技术总负责
现场施工负责人
陈文华
现场指挥、调度
施工员
李用全
协助现场指挥、调度
安全员
张平
现场安全员
防护员
刘洋
现场作业专职安全防护员
2、施工主要机具设备及作业人员
序号
机具设备名称
单位
数量
1
320B挖机
台
1
2
320B炮头机
台
1
3
空压机
台
2
4
氧割
套
1
5
风镐
台
6
6
施工作业人员(架子工)
人
6
7
砼打凿工
人
8
8
氧割工
人
2
第八节 与建设单位、监理及相关部门的工作衔接
专人负责与建设单位、监理做好相关工程量的现场签证,做到与施工同步。
1
目 录
第一章 编制说明
第二章 工程概况
第三章 施工组织管理及总体部署
第四章 主要分部、分项施工方法
第五章 季节性施工措施
第六章 质量保证措施
第七章 期进度安排及保证措施
第八章 安全生产、文明施工、环境保护措施
第九章 主要材料供应计划、施工机械调配计划
第十章 劳动力组织、配备计划
第十一章 现场施工与道路交通组织方案
第一章 编制说明
1.1编制依据
l、荣成石岛滨海公园改造工程招标文件、招标补充文件及评标办法.
2、建设单位提供的施工图(施工说明)。
3、国家、省、市现行有关政策和文件规定。
4、公司现行质量管理体系及施工管理能力、技术水平和施工经验。
5、现场踏勘情况。
1。2编制说明
本施工组织设计在编制时,本着力创一流质量,为业主争效益,为企业争声誉的指导思想,从施工部署各项技术措施的提出及应用,施工方法及设备材料的投入等各个方面着手,结合我公司多年积累的园林工程施工经验,力求做到措施具体,方法实用,以达到建成一流的工程为宗旨。本工程应满足但不限于下列标准、规范:
1、《城市绿化工程施工及验收规范》;
2、《建筑工程施工质量验收统一标准》;
3、《工程测量规范》;
注:规范、标准若有变更,一律以国家、省、市颁布的规定执行。
1.3编制原则
1、施工组织设计所安排的施工工期、施工方法、设备、劳力配备,是为了确保业主对该工程的工期、质量、安全、文明施工、环境保护等方面的要求。
2、施工组织设计是按实事求是的原则进行编制的,所定工期,施工方法,采用的设备等有关措施都将是中标后实施性施工组织设计的依据和基础。
3、本工程必须按业主要求、招标文件、设计文件、国家现行的设计规范、施工规范、验收标准等有关文件规范进行组织施工,施工过程中必须做到科学管理、精心组织、精心施工,确保本工程安全、优质、如期完成.
4、根据对本项目现场实际调查状况和当地气候环境条件,结合本企业施工实际情况,及我们在类似工程施工中积累的施工经验、技术总结及工法等科技成果、本公司施工力量和机械设备装备情况,认真进行本施工组织设计的编制。
第二章 工程概况
2.1 工程概述
1、工程名称:荣成石岛滨海公园改造工程。
2、工程内容:工程量清单对应施工图全部内容
3、工程地点:荣成石岛滨海公园
4、质量标准:符合国家质量验收标准。
2。2 工程范围
荣成石岛滨海公园改造工程的范围包括的招标文件、施工图纸等范围内的全部内容。还包括文明施工措施及《工程量清单》注明的其它内容。
2。3 施工准备情况
2.3。1 施工准备工作及管理
工程项目施工准备分为技术准备、物资准备、劳动力组织准备和施工现场准备。为了落实各项施工准备工作,加强对其检查、必须根据各项施工准备的内容时间和人员,编制施工准备工作计划。
2.3.2 技术准备
技术准备是施工准备的核心,任何技术的差错或隐患都可能引起人身安全和质量事故,造成人、财、物的损失,因此必须认真细致地做好技术准备工作。具体有以下内容:
1、施工图纸会审:组织技术人员认真学习设计施工图,掌握施工图纸的全部内容,熟悉设计目的、设计意图、领会设计效果,提出合理化建议。
2、会同有关单位搞好现场接收工作:现场交接的重点是施工测量与有关资料的移交,熟悉场地情况,包括场地构筑物、管线埋设、种植条件等。
3、编制施工图预算:依据设计施工图,招投标文件,合同条款编写详细施工图预算,它是签订合同、工程结算、进度拨款、成本核算、材料计划编制、加强经营管理的重要依据。
4、编制施工组织设计:它是指导施工现场全部生产活动的技术经济文件,阐明施工工艺和主要项目的施工方法、劳动力组织和工程进度、质量、安全、文明施工的保证措施,收集以前施工的各种经验,针对本工程的特点和难点,以及建设单位的要求,编制切实可行的施工方案。
5、技术交底:在工程开工前,工程技术负责人应组织参加施工的人员进行技术交底,应结合具体工程内容、施工现场、关键工序和施工难点的质量要求、操作要点及注意事项,验收标准等进行交底。技术交底采取“双层三级制”,交底后施工人员认真反复学习,贯彻执行。
2.3.3 物资准备
施工机具准备:根据施工工艺的需要,编制施工机械使用计划,工程进度要求,确定进退场的时间,对公司自有的机械设备,提前检修,保养好,对于需租赁的大型设备,提前签好租赁合同.
2.3.4 劳动力组织
施工组织机构在前面已有详述,本项目的施工队伍均由本公司具有丰富园林绿化施工、管养的职工组成。依工程要求,届时将分班分片施工.劳动力组织还必需做到:
1、按照开工日期和工程进度要求,组织劳动进场.
2、对职工进行安全,防火和文明施工等方面的教育,并安排好职工生活。
3、向工人进行施工组织设计进度计划、质量、安全等方面的技术交底。建立健全各项管理制度,规范职工行为.
2.3.5 施工现场准备
会同各有关单位做好现场的移交、接收工作,安排好施工道路,施工出入口.安排好生活、办公场所、仓库等用地,积极与业主、跟踪审计、监理单位就工程项目施工管理方面接洽。
2.3.6 施工总平面布置
为了减少材料的运距,避免无效劳动,确保做到文明施工,施工平面管理工作设有专人负责分片包干管理,未经工地负责人同意,任何人不得任意改变。
1、设立现场领导小组,现场领导小组是现场施工生产的指挥中心,办公室内备各班组进度控制图,做到现场施工有条不紊,高质量、高速度、高效率的运转。
2、现场临时设施,我们在使用方面希望得到甲方的许可,以及与其它相关单位之间的相互协调,管理人员要经常检查督促,有问题出现时,要及时解决问题.
3、所有临时设施必须按甲方的规划要求办,按质量要求办,不能马虎凑合降低标准,一定要保证运输道路畅通无阻。
4、对整个现场的布置和保持,管理人员要经常督促并落实到实处。
第三章 施工组织管理及总体部署
3.1 施工总体部署
为加强对施工的科学管理,确保工程质量达到优良,工期按270天内竣工,节约成本,提高效益,并将本工程做成安全文明施工工地,针对本工程实际情况,作出总体部署,制定如下施工流程:
1、明确中标后,在二天内做好施工技术准备、人员准备、生产准备及现场的一切准备工作.
2、在本工程施工中由项目经理总负责,投入土建班、安装班、装饰班、钢结构班、理石班、养护班等六个班组。
3、首先安排土方工程的施工。然后是土建工程、安装、装饰工程、理石敷设工程及其它园林小品的施工。
5、根据业主提供的坐标控制点及标高基准点为依据进行轴线放设及标高控制。
第四章 主要分部、分项施工方法
4.1 土方工程
4。1.1 土方开挖前,应摸清地下管线等障碍物,并应根据施工方案要求,将施工区域内的地上、地下障碍物清除和处理完毕,场地表面要清理平整,做好排水坡度。
土方工程施工前应进行挖、填方的平衡计算,综合考虑土方运距最短、运程合理和各个工程项目的合理工序等,做好土方平衡调配,减少重复挖运。土方平衡调配应尽可能与城市规划和农田水利相结合将余土一次性运到指定弃土场,做到文明施工.
土方开挖前应检查定位方线、排水和降低地下水位系统,合理安排土方运输车的行走路线及弃土场。
4。1.2 根据基础和土质以及现场出土等条件,合理确定开挖顺序,然后再分段分层平均下挖。宜先从低处进行,分层分段依次开挖,形成一定坡度,以利排水。
土方工程施工中,应经常测量和校核其平面位置、水平标高和边坡坡度。平面控制桩和水准控制点应采取可靠的保护措施,定期复测和检查。土方不应堆在基坑边缘。
土方开挖当接近地下水位时,应先完成标高最低处的挖方,以便在该处集中排水。在挖至接近底标高时,用尺或事先量好的50cm标准尺杆,随时以小木橛上平,校核底标高,最后由两端轴线(中心线)、引桩拉通线,检查距边尺寸,确定宽度标准,据此修整边坡,最后清除基底土方,修底铲平。
4.1.3 土方回填前应清除基底的垃圾、树根等杂物,抽除坑穴积水、淤泥,验收基底标高。如在耕植土或松土上填方,应在基底压实后再进行。对填方土料应按设计要求验收后方可填入。
填方施工过程中应检查排水措施,每层填筑厚度、含水量控制、压实程度。填筑厚度及压实遍数应根据土质、压实系数及所用机具确定.填方施工结束后,应检查标高、边坡坡度、压实程度等.
4.1.4 土方开挖一般不宜在雨季进行.雨季施工时工作面不宜过大,应分段、逐片地分期完成。雨季开挖时,应注意边坡稳定,施工时,适当放缓边坡或设置支撑,并在外侧围以土堤或开挖水沟.
4。2 钢筋工程
4。2.1 钢筋进场时,应按现行国家标准《钢筋混凝土用热轧带肋钢筋》GB1499等的规定抽取试件作力学性能检验,其质量必须符合有关标准的规定。
检查数量:按进场的批次和产品的抽样检验方案确定。
检验方法:检查产品合格证、出厂检验报告和进场复验报告。
4.2。2 钢筋应平直、无损伤,表面不得有裂纹、油污、颗粒状或片状老锈。当发现钢筋脆断、焊接性能不良或力学性能显著不正常等现象时,应对该批钢筋进行化学成分检验或其他专项检验。
4.2.3 受力钢筋的弯钩和弯折应符合下列规定:
1、HPB235级钢筋末端应作180○弯钩,其弯弧内直径不应小于钢筋直径的2。5倍,弯钩的弯后平直部分长度不应小于钢筋直径的3倍;
2、当设计要求钢筋末端需作135○弯钩时,HRB335级、HRB400级钢筋的弯孤内直径不应小于钢筋直径的4倍,弯钩的弯后平直部分长度应符合设计要求;
3、钢筋作不大于90○的弯折时,弯折处的弯弧内直径不应小于钢筋直径的5倍。
4.2。4 除焊接封闭环式箍筋外,箍筋的末端应作弯钩,弯钩形式应符合设计要求。钢筋调直宜采用机械方法,也可采用冷拉方法。当采用冷拉方法调直钢筋时,HPB235级钢筋的冷拉率不宜大于4%,HRB335级、HRB400级和RRB400级钢筋的冷拉率不宜大于1%。
4。2。5 钢筋的接头宜设置在受力较小处。同一纵向受力钢筋不宜设置两个或两个以上接头。接头末端至钢筋弯起点的距离不应小于钢筋直径的10倍。
在施工现场,应按国家现行标准《钢筋机械连接通用技术规程》JGJ107、《钢筋焊接及验收规程》JGJ18的规定对钢筋机械连接接头、焊接接头的外观进行检查,其质量应符合有关规程的规定。当受力钢筋采用机械连接接头或焊接接头时,设置在同一构件内的接头宜相互错开。
4.2.6 同一构件中相邻纵向受力钢筋的绑扎搭接接头宜相互错开。绑扎搭接接头中钢筋的横向净距不应小于钢筋直径,且不应小于25mm。
在梁、柱类构件的纵向受力钢筋搭接长度范围内,应按设计要求配置箍筋。当设计无具体要求时,应符合下列规定:
1、箍筋直径不应小于搭接钢筋较大直径的0.25倍;
2、受拉搭接区段的箍筋间距不应大于搭接钢筋较小直径的5倍,且不应大于100mm;
3、受压搭接区段的箍筋间距不应大于搭接钢筋较小直径的10倍,且不应大于200mm。
4、当柱中纵向受力钢筋直径大于25mm时,应在搭接接头两个端面外100mm范围内各设置两个箍筋,其间距宜为50mm。
4。2。7 钢筋安装时受力钢筋的品种、级别、规格和数量必须符合设计要求。
4.3 模板工程
4。3.1模板及其支架应根据工程结构形式、荷载大小、地基土类别、施工设备和材料供应等条件进行设计。模板及其支架应具有足够的承载能力、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载。
在浇筑混凝土之前,应对模板工程进行验收.
模板安装和浇筑混凝土时,应对模板及其支架进行观察和维护.发生异常情况时,应按施工技术方案及时进行处理。
4。3.2模板安装应满足下列要求:
1、模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润,但模板内不应有积水;
2、模板与混凝土的接触面应清理干净并涂刷隔离剂,但不得采用影响结构性能或妨碍装饰工程施工的隔离剂;
3、浇筑混凝土前,模板内的杂物应清理干净;
4.3。3 用作模板的地坪、胎模等应平整光洁,不得产生影响构件质量的下沉、裂缝、起砂或起鼓.
后浇带模板的拆除和支顶应按施工技术方案执行.
侧模拆除时的混凝土强度应能保证其表面及棱角不受损伤。
模板拆除时,不应形成冲击荷载。拆除的模板和支架宜分散堆放并及时清运。
4.4 混凝土及砂浆工程
4。4.1 混凝土:
1、水泥进场时应对其品种、级别、包装或散装仓号、出厂日期等进行检查,并应对其强度、安定性及其他必要的性能指标进行复验,其质量必须符合现行国家标准《硅酸盐水泥、普通硅酸盐水泥》GB175等的规定。
当在使用中对水泥质量有怀疑或水泥出厂超过三个月(快硬硅酸盐水泥超过一个月)时,应进行复验,并按复验结果使用.
钢筋混凝土结构、预应力混凝土结构中,严禁使用含氯气物的水泥。
2、混凝土中掺用外加剂的质量及应用技术应符合现行国家标准《混凝土外加剂》GB8076、《混凝土外加剂应用技术规范》GB50119等和有环境保护的规定.
3、普通混凝土所用的粗、细骨料的质量应符合国家现行标准《普通混凝土用碎石或卵石检验方法》JGJ52的规定。
(1)混凝土用的粗骨料,其最大的颗粒粒径不得超过构件截面最小尺寸的1/4,且不得超过钢筋最小净间距的3/4。
(2)对混凝土实心板,骨料的最大粒径不宜超过板厚1/3,且不得超过40mm.
4、拌制混凝土宜采用饮用水;当采用其他水源时,水质应符合国家现行标准《混凝土拌合用水标准》JGJ63的规定。
5、混凝土应按国家现行标准《普通混凝土配合比设计规程》JGJ55的有关规定,根据混凝土强度等级、耐久性和工作性等要求进行配合比设计。对有特殊要求的混凝土,其配合比设计尚应符合国家现行有关标准的专门规定.
6、混凝土的浇筑顺序遵循由远而近的原则,混凝土按先竖向结构后水平结构的顺序分层连续浇捣.
混凝土的布料方法:在浇筑竖向结构时,布料管的出口应离横板内侧面不小于50mm,且不得在同一处连续布料,应在2~3M范围内,水平移动布料,且宜垂直于模板布料。
7、首次使用的混凝土配合比应进行开盘鉴定,其工作性应满足设计配合比的要求.开始生产时应至少留置一组标准养护试件,作为验证配合比的依据。混凝土拌制前,应测定砂、石含水率并根据测试结果调整材料用量,提出施工配合比。
8、结构混凝土的强度等级必须符合设计要求。用于检查结构构件混凝土强度的试件,应在混凝土的浇筑地点随机抽取。
9、对有抗渗要求的混凝土结构,其混凝土试件应在浇筑地点随机取样。同一工程、同一配合比的混凝土,取样不应少于一次,留置组数可根据实际需要确定。
10、混凝土运输、浇筑及间歇的全部时间不应超过混凝土的初凝时间.同一施工段的混凝土应连续浇筑,并应在底层混凝土初凝之前将上一层混凝土浇完毕。
11、混凝土浇筑完毕后,应按施工技术方案及时采取有效的保养措施,并应符合下列规定:
(1)应在浇筑完毕后的12h以内对混凝土加以覆盖并保湿养护;
(2)混凝土浇水养护的时间:对采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥拌制的混凝土,不得少于7d;对掺用缓凝型外加剂或有抗渗要求的混凝土,不得少于14d;
(3)浇水次数应能保持混凝土处于湿润状态;混凝土养护用水应与拌制用水相同;
(4)采用塑料布覆盖养护的混凝土,其敞露的全部表面应覆盖严密,并应保持塑料布内有凝结水;
(5)混凝土强度达到0。2N/mm2前,不得在其上踩踏或安装模板及支架.
4.4.2 砂浆:
1、水泥进场使用前,应分批对其强度、安定性进行复验.检验批应以同一生产厂家、同一编号为一批。
当在使用中对水泥质量有怀疑或水泥出厂超过三个月(快硬硅酸盐水泥超过一个月)时,应复查试验,并按其结果使用.不同品种的水泥,不得混合使用。
2、砂浆用砂不得含有有害杂物。砂浆用砂的含泥量应满足下列要求:
(1)对水泥砂浆和强度等级不小于M5的水泥混合砂浆,不应超过5%;
(2)对强度等级小于M5的水泥混合砂浆,不应超过10%;
(3)人工砂、山砂及特细砂,应经试配满足砌筑砂浆技术条件要求。
3、配制水泥石灰砂浆时,不得采用脱水硬化的石灰膏。消石灰粉不得直接使用于砌筑砂浆中。
4、拌制砂浆用水,水质应符合国家现行标准《混凝土拌合用水标准》JGJ63的规定。
5、砂浆应通过试配确定配合比.当砂浆的组成材料有变更时,其配合比应重新确定。施工中当采用水泥砂浆代替水泥混合砂浆时,应重新确定砂浆强度等级。
6、凡在砂浆中掺入有机塑化剂、早强剂、缓凝剂、防冻剂等,应经检验和试配符合要求后,方可使用。有机塑化剂应有砌体强度的型式检验报告。
7、砂浆现场拌制时,各组成材料应采用重量计量。砌筑砂浆应采用机械搅拌,自投料完算起,搅拌时间应符合下烈规定:
(1)水泥砂浆和水泥混合砂浆不得少于2min;
(2)水泥粉煤灰砂浆和掺用外加剂的砂浆不得少于3min;
(3)掺用有机塑化剂的砂浆,应为3-5min。
8、砂浆应随拌随用,水泥砂浆和水泥混合砂浆应分别在3h和4h内使用完毕;当施工期间最高气温超过30○C时,应分别在拌成后2h和3h内使用完毕。
9、砂浆试块强度验收时其强度合格标准必须符合以下规定:
同一验收批砂浆试块抗压强度平均值必须大于或等于设计强度等级所对应的立方体抗压强度;同一验收批砂浆试块抗压强度的最小一组平均值必须大于或等于设计强度等级所对应的立方体抗压强度的0。75倍.
4.5砖砌体工程
砖砌体是指烧结普通砖、烧结多孔砖、粉煤灰砖等砌体工程.
1、砖砌体应符合下列规定:
(1)、用于清水墙、柱表面的砖应边角整齐,色泽均匀。
(2)、有冻胀环境和条件的地区,地面以下或防潮层以下的砌体,不宜采用多孔砖.、
(3)、砌筑砖砌体时,砖应提前1—2d浇水湿润。
(4)、砌砖工程当采用铺浆法砌筑时,铺浆长度不得超过750mm;施工期间气温超过30○C时,铺浆长度不得超过500mm。
(5)、240mm厚承重墙的每层墙的最上一皮砖,砖砌体的阶台水平面上及挑出层,应整砖丁砌.
(6)、砖砌平拱过梁的灰缝应砌成楔形缝.灰缝的宽度,在过梁的底面不应小于5mm;在过梁的顶面不应大于15mm。
(7)、拱脚下面应伸入墙内不小于20mm,拱底应有1%的超拱。
(8)、砖过梁底部的模板,应在灰缝砂浆强度不低于设计强度的50%时,方可拆除。
(9)、多孔砖的孔洞应垂直于受压面砌筑。
(10)、施工时施砌的蒸压(养)砖的产品龄期不应小于28d。
(11)、竖向灰缝不得出现透明缝、瞎缝和假缝。
(12)、砖砌体施工临时间断处补砌时,必须将接槎处表面清理干净,浇水湿润,并填实砂浆,保持灰缝平直.
2、砖和砂浆的强度必须符合设计要求.
3、砌体水平灰缝的砂浆饱满度不得小于80%。
4、砖砌体的转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工.对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,斜槎水平投影长度不应小于高度的2/3。
5、砖砌体的位置及垂直度允许偏差应符合下表的规定.
项次
项 目
允许偏差(mm)
检验方法
1
轴线位置偏移
10
用经纬仪和尺检查或用其他测量仪器检查
2
重直度
每层
5
用2m托线板检查
全高
≤10m
10
用经纬仪、吊线和尺检查,或用其他测量仪器检查
>10m
20
6、砖砌体组砌方法应正确,上、下错缝,内外搭砌,砖柱不得采用包心砖法。
7、砖砌体的灰缝应横平竖直,厚薄均匀。水平灰缝厚度宜为10mm,但不应小于8mm,也不应大于12mm.
4.6 地面铺装工程
地面铺装施工顺序:
素土夯实→碎石垫层→混凝土垫层→水泥砂浆→面层
4。6.1 基土:
1、填土应分层压(夯)实,填土质量应符合现行国家标准《地基与基础工程施工质量验收规范》GB50202的有关规定.填土时应为最优含水量。重要工程或大面积的地面填土前,应取土样,按击实试验确定最优含水量与相应的最大干密度。
2、基土严禁用淤泥、腐植土、冻土、耕植土、膨胀土和含有机物质大于8%的土作为填土.基土应均匀密实,压实系数应符合设计要求,设计无要求时,不应小于0.90。
4.6。2 碎石垫层和碎砖垫层:
碎石垫层和碎砖垫层厚度不应小于100mm。垫层应分层压(夯)实,达到表面坚实、平整.碎石的强度应均匀,最大粒径不应大于垫层厚度的2/3;碎砖不应采用风化、酥松、夹有有机杂质的砖料,颗粒粒径不应大于60mm.碎石、碎砖垫层的密度应符合设计要求。
4。6.3 水泥混凝土垫层:
1、水泥混凝土层铺设在基土上,当气温长期处于0○C以下,设计无要求时,垫层应设置伸缩缝。水泥混凝土垫层的厚度不应小于60mm。垫层铺设前,其下一层表面应湿润。
2、室内地面的水泥混凝土垫层,应置纵向缩缝和横向缩缝;纵向缩缝间距不得大于6m,横向缩缝不得大于12m。垫层的纵向缩缝应做平头缝或加肋板平头缝。当垫层厚度大于150mm时,可做企口缝。横向缩缝应做假缝.
4。6.4 水泥砂浆找平层:
1、铺设找平层前,当其下一层有松散填充料时,应予铺平振实。有防水要求的地面工程,铺设前必须对立管、套管和地漏与节点之间进行密封处理;排水坡度应符合设计要求。
2、找平层采用碎石或卵石的粒径不应大于其厚度的2/3,含泥量不应大于2%;砂为中粗砂,其含泥量不应大于3%.
3、水泥砂浆体积比或水泥混凝土强度等级应符合设计要求,且水泥砂浆体积比不应小于1:3(或相应的强度等级);水泥混凝土强度等级不应小于C15。
4、找平层与其下一层结合牢固,不得有空鼓.找平层表面应密实,不得有起砂、蜂窝和裂缝等缺陷。
4.6。5 整体面层铺设:
铺设整体面层时,其水泥类基层的抗压强度不得小于1.2MPa;表面应粗糙、洁净、湿润并不得有积水。铺设前宜涂刷界面处理剂。整体面层施工后,养护时间不应少于7d;抗压强度应达到5MPa后,方准上人行走;抗压强度应达到设计要求后,方可正常使用。整体面层的抹平工作应在水泥初凝前完成,压光工作应在水泥终凝前完成。
A、大理石面层和花岗石面层
大理石、花岗石面层采用天然大理石、花岗石(或碎拼大理石、碎拼花岗石)板材应在结合层上铺设。
天然大理石、花岗石的技术等级、光泽度、外观等质量要求应符合国家现行行业标准《天然大理石建筑板材》JC79、《天然花岗石建筑板材》JC205的规定。
板材的裂缝、掉角、翘曲和表面的缺陷时应予剔除,品种不同的板材不得混杂使用;在铺设前,应根据石材的颜色、花纹、图案、纹理等按设计要求,试拼编号.
铺设大理石、花岗石面层前,板材应浸湿、晾干;结合层与板材应分段同时铺设.面层与下一层应结合牢固,无空鼓.大理石、花岗石面层的表面应洁净、平整、无磨痕,且应图案清晰、色泽一致,接缝均匀、周边顺直、镶嵌正确、板块无裂纹、掉角、缺楞等缺陷.面层表面的坡度应符合设计要求,不倒泛水、无积水;与地漏、管道结合处应严密牢固,无渗漏。
4.7 园林小品安装工程
1、根据施工设计图的形状材料的不同,制订基础施工方案,具体按施工图施工,对焊接小品的施工,应注意铁件的预埋。
2、小品的制作应根据施工图实样至制作泥样,然后翻制钢模或玻璃钢模,最后制成成品。
3、小品安装必须牢固,朝向、角度美观,应与周围环境协调。安装完成后及时清理,并做好防锈、防腐蚀的工作.
第五章 季节性施工措施
5.1 雨季施工技术措施:
雨季施工主要以预防为主,采用防雨措施及加强排水手段确保雨季正常地进行生产,不受季节性气候的影响。具体措施如下:
1、项目经理、技术员雨季每天收听天气预报,以利安排工作。施工现场准备足够的毡布,以办遇雨时急用。
2、雨季到来之前,要检查整个工地的排水系统,检查排水沟是否畅通,并了解该地区常年雨量积水情况。
3、做好现场排水系统,将地面雨水及时排出场外,修整主运输道路及排水沟,必要时对面铺防滑材料。
4、进入雨季,水泥库、仓库要加强防范,地坪要高出该地区的积水线50cm 。
5、地面造型及回填绿地好土部分要注意防止雨水冲刷,保证排水畅通,不泥泞,不存水。
6、沿坑基四周及树穴四周作好挡土埂,防止雨水流入。
7、雨季前应检查照明及动力线有无混线、漏电,电杆有无腐蚀,埋设是否牢靠等,保证雨季中正常供电.
8、雨后立即派人巡视,对歪斜的苗木进行扶正,对倒塌的苗木重新进行加固支撑,对积水地块及时清理。
5.2 高温施工技术措施
1、现场必须做好季节性防暑工作,根据季节及天气情况及时调整作息时间,以保证工人的工作质量,从而保证和提高工程质量。
2、高温季节施工,应避开日照高温时间,必须连续施工时,应对苗木等材料采取遮阳、浇水、覆盖等降温措施.
3、在暑季给工作人员足量提供降暑饮品。
4、利用早晚气温较为温和的时段抓紧施工,在良好的施工天气内抓紧进行施工。
第六章 质量保证措施
6.1 质量目标
根据我公司的施工管理水平及设备力量,确定本工程的质量目标为优良工程.
6。2 质量保证措施
1、我们将以质量好、信誉高的有多年土建及园林工程施工的项目部为基础,挑选一批素质好、技术硬、质量观念强的同志建立质量管理网络,确保创优工程.
2、加强施工质量管理,严格按照施工规范及操作规程施工,落实各级岗位责任制,并及时做好隐蔽项目的签证和自检资料,做到资料与工程同步。建立质量台帐,每天检查,对质量实行动态管理。
3、由技术负责人对全体施工人员进行分部分项技术交底,使大家都能熟悉本工程的施工技术和质量要求。
4、严格把好材料质量关,主要材料必须经经业主、设计单位、监理共同确认后方可进场.
5、建立“三检”与“专检"相结合的全面质量检验制度。在施工过程中对每道工序、每个部分、分项,按照《质量检验评定标准》逐项检查验收,对于隐蔽工程,检查后采取签字手续,列入工程档案.对于不符合质量要求的要认真处理,未经验收合格不得进入下道工序.
6、做好成品保护工作。由于各工序之间交叉施工,因此要教育职工做好成品保护工作,不损坏他人的劳动成果,同时采取隔离和专人看护相结合同措施,防止损坏,影响效果。
7、建立激励机制,对工程实行优质优奖,劣质重罚,设立5%的质量奖罚基金,调动施工人员的积极性和责任性.
8、接受业主现场监理对本工程的质量监督,尊重现场监理对本工程质量的有关建议和意见。
9、施工技术资料必须随工程进度同步进行收集整理,保管好本工程技术资料和数据,竣工后提供给业主归档。
第七章 工期进度安排及保证措施
7.1工程施工计划
本工程属综合性景观绿化工程,主要包括微地形改造及绿化栽植等。本工程施工进度计划是根据业主提供的总工期270天为依据进行编制。具体进度计划安排见附图表3:施工总进度计划表。
7.2工期保证措施
建立施工组织管理机构,推行以工程
展开阅读全文
