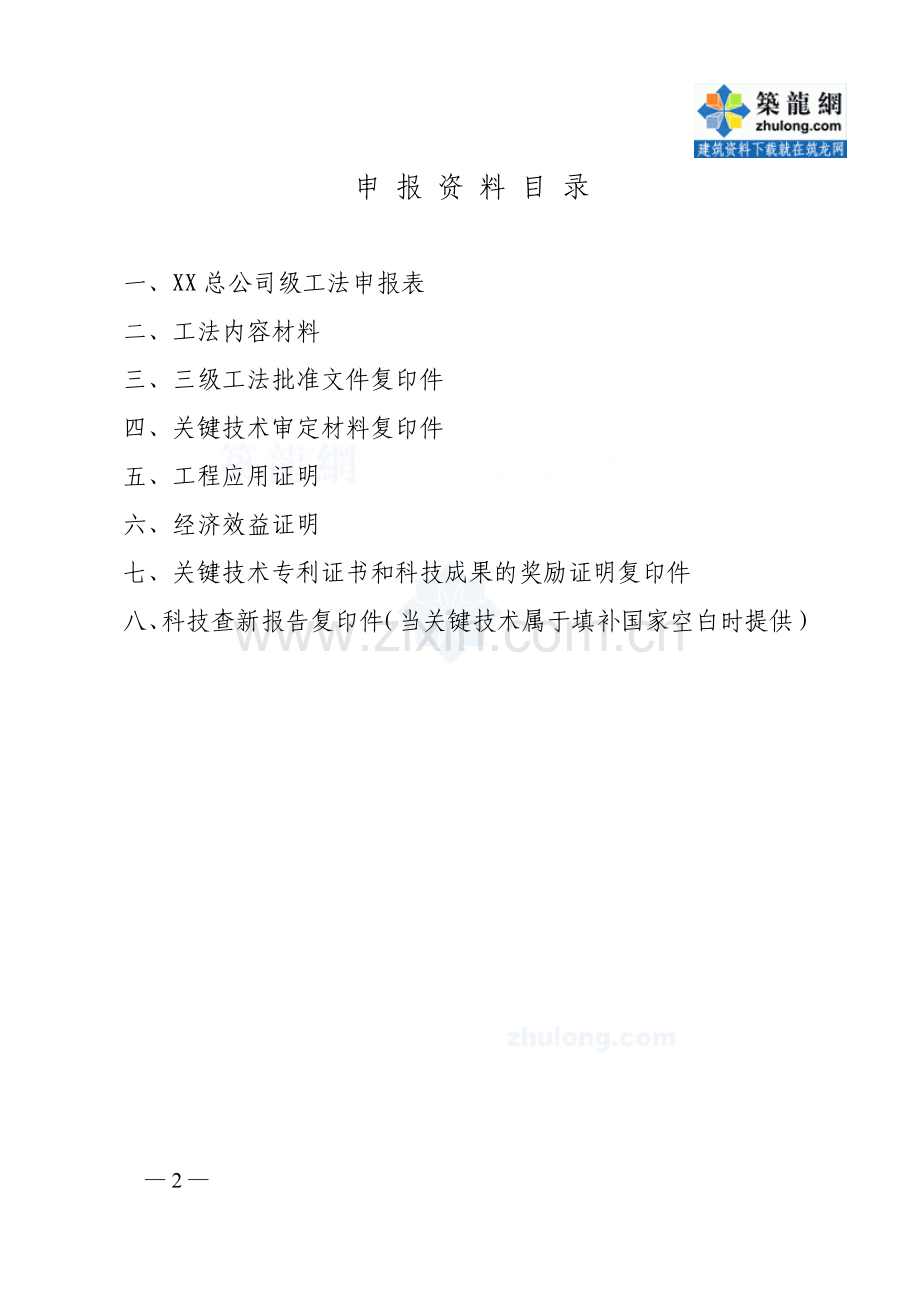

1、XX总公司级工法申报表 ( 2011年度) 工 法 名 称 吊船辅助幕墙安装施工工法 申 报 单 位 XX二局第三建筑工程有限公司推 荐 单 位 XX二局第三建筑工程有限公司申 报 时 间 二零一一年一月 XX总公司科技部制 申 报 资 料 目 录 一、XX总公司级工法申报表二、工法内容材料三、三级工法批准文件复印件四、关键技术审定材料复印件五、工程应用证明六、经济效益证明七、关键技术专利证书和科技成果的奖励证明复印件八、科技查新报告复印件(当关键技术属于填补国家空白时提供)XX总公司级工法申报表填写说明1.“申报单位”栏:必须是申报表中所填写的主要完成单位。2.“主要完成单位”栏最多填写3家

2、,并应当与“主要完成单位意见”栏中的签章一致。3.“通讯地址”及“联系人”:指申报单位的地址和联系人。4.“主要完成人”栏:最多填写5人。5.“重新申报项目”指该工法已批准为XX总公司级工法,但批准年限已超过六年,其内容仍符合XX总公司级工法申报条件的工法项目。6.“工法应用工程名称及时间”:栏最少填写3项工程,如工程应用少于3项,应填写申报表中“工法成熟、可靠性说明”栏。to correcting misunderstandings advocate good cadre style. 2, to carry out the double of human activities. Bangk

3、un will implement on the in-depth development of the grassroots, the people to worry, notification on the normalization of promoting harmony activities, making the double work innovation system, the demands of the masses reflect back channels, help enterprises to solve practical problems as much as

4、possible. 3, visit工法名称吊船辅助幕墙安装技术施工工法主要完成单位1、XX二局第三建筑工程有限公司通讯地址邮编联系人电话主要完成人姓名职务职称工作单位公司总工高工XX二局第三建筑工程有限公司项目总工高工项目生产经理工程师项目技术员助工工法应用工程名称和时间天津津门工程 2010年3月2010年8月工法关键技术名称、组织审定的单位和时间工法关键技术获科技成果奖励的情况原工法名称、完成单位、XX总公司级工法批准文号及工法编号(重新申报项目填写此栏)工法内容简述:高层大跨度门式空中连廊部分吊顶幕墙,主次龙骨安装、保温岩棉填充、铝单板饰面固定等施工,由于作业面成梯形状(上底23m、下

5、底38m、高50m)面积比较大且全部悬空。材料垂直及水平运输难度大、工期紧、安全防护难度大,如采用传统的幕墙安装方法在工期和经济上均不允许。本工法提出的吊船辅助幕墙安装技术施工工法很好地解决了工期和材料运输难题,同时也在保证安全条件下取得经济效益。充当连廊吊顶幕墙施工操作平台的吊船长度为21m,宽度为3.75m,是由三个长度为7m的小吊船拼接而成。该吊船船体设计参考普通吊篮体系、桁架体系,设计思想由片状桁架组成独立的小吊船船体,再由此拼装组成满足本工程所需要的吊船长度,吊船左右端距离主体结构控制在2.5m之内。施工时根据14层吊顶完成面平面图形式,将施工范围划分为13个区域,每个区域3.75m

6、宽,长度21m至36m。且保证每一个区域(3.75米宽)的放线、主次龙骨安装、保温岩棉安装、铝板安装等施工工序准确性,避免吊船因失误及误差而进行重复提升,确保每个区域吊船一次到位;所有施工人员通过酒店塔楼13层搭设的脚手架通道进入吊船。完成一个区域安装后,吊船需要移动到下区域,此时需要将吊船按照提升相反顺序将吊船放下来,放到三层大堂钢结构上,待钢丝绳换位后再次将吊船提升到下个施工位置。每日安装作业结束,由专人对吊船及轨道进行检查,检查内容包括:整体吊船的挠度变形情况,连接节点处螺栓有无松动,钢铰链及附加钢丝绳与吊架、基座的连接情况,安全绳与主体结构的连接情况等。确保施工安全和吊船与结构连接安全

7、等。本工法为高层大跨度门式空中连廊部分吊顶施工提供了重要理论支持和工艺方法,可以确保施工工期、安全、质量、经济效益等,有比较广泛地推广价值。关键技术及保密点(如有专利权,请注名专利号):1、吊船船体构造的设计及行进路由设计;2、吊船船体杆件使用PKPM软件安全计算校核。技术水平和技术难度(与国内外同类技术水平比较):与国内外同类技术水平比较属于国内领先水平。工法成熟、可靠性说明(当工法工程应用少于3项时填写): 将正常的搭设脚手架操作平台改为吊船充当吊顶幕墙施工平台,通过对吊船船体设计及吊船的行走路由等控制,安全可靠地提升或降落吊船。减少对低跨部分施工的工期制约,确保施工安全和安装质量的前提下

8、,保证了总体工期。工法应用情况及应用前景: 吊船辅助幕墙安装技术适用于各种高层建筑结构且存在高低跨交叉作业中,如果采用传统的搭设落地脚手架充当操作平台会产生诸如脚手架措施量过大、对低跨区域施工影响大、制约施工总工期等不利因素,且在经济上不太合理。 本工法提出的吊船辅助幕墙安装技术工法很好地解决了施工工期和经济性问题,而且施工质量和施工安全也得到保证。经济效益和社会效益(包括节能和环保效益):吊船辅助幕墙安装技术工法的经济效益主要体现在节省脚手架的费用以及节约施工总工期带来的经济效益,下面将与脚手架操作平台安装吊顶幕墙法进行比较。 以天津津门工程为例,采用脚手架操作平台安装吊顶幕墙法和本工法的经

9、济性比较:吊船辅助吊顶幕墙安装,投入吊船设计及加工、提升机械租赁费用等约15万。 节省“满堂红”脚手架施工措施费用30万元。 节省劳动力支出8万元。 综合经济效益:3081523万元。主要完成单位意见:吊船辅助吊顶幕墙安装技术,通过对吊船、船体及操作人员路由等设计,达到高空吊顶幕墙安装要求。该工法工艺成熟,操作安全可靠,节约工期,降低成本,推广应用前景比较广阔,经济效益和社会效益显著。 第一完成单位 签 章 第二完成单位 签 章年 月 日 年 月 日推荐单位意见: 1、如工法应用工程实例少于3项,对该工法关键技术可靠、成熟性提出意见:将正常的搭设脚手架操作平台改为吊船充当吊顶幕墙施工平台,通过

10、对吊船船体设计及吊船的行走路由等控制,安全可靠地提升或降落吊船。减少对低跨部分施工的工期制约,确保施工安全和安装质量的前提下,保证了总体工期。该工法工艺成熟,操作安全可靠,节约工期,降低成本,推广应用前景比较广阔。2、推荐意见:同意申报XX总公司级工法 (签 章) 年 月 日二、工法内容材料吊船辅助吊顶幕墙安装工法XX二局第三建筑工程有限公司执笔:陈星 詹键文1 前言随着建筑施工技术的日趋完善,高层大跨度门式结构等结构形式在各类工程中被建筑设计师们大量采用,高层建筑中采用门式钢结构,把两侧高层建筑连接起来,越来越得到建筑设计师的一套严密、安全、质量可靠、适用的施工工艺技术是工程建设成功的必要条件。全文共 26 页,点击查看详细资料。7

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
