安 全 生 产 施 工
组 织 设 计
工程名称: 诸佛岭居委会馗贸塑胶五金厂厂房
施工单位: 东莞市恒溢建筑工程有限公司
编制单位: 东莞市恒溢建筑工程项目部
编 制 人: 编制日期: 08月02日
审批负责人 : 审批日期: 08月03日
安 全 生 产 施 工 组 织 设 计

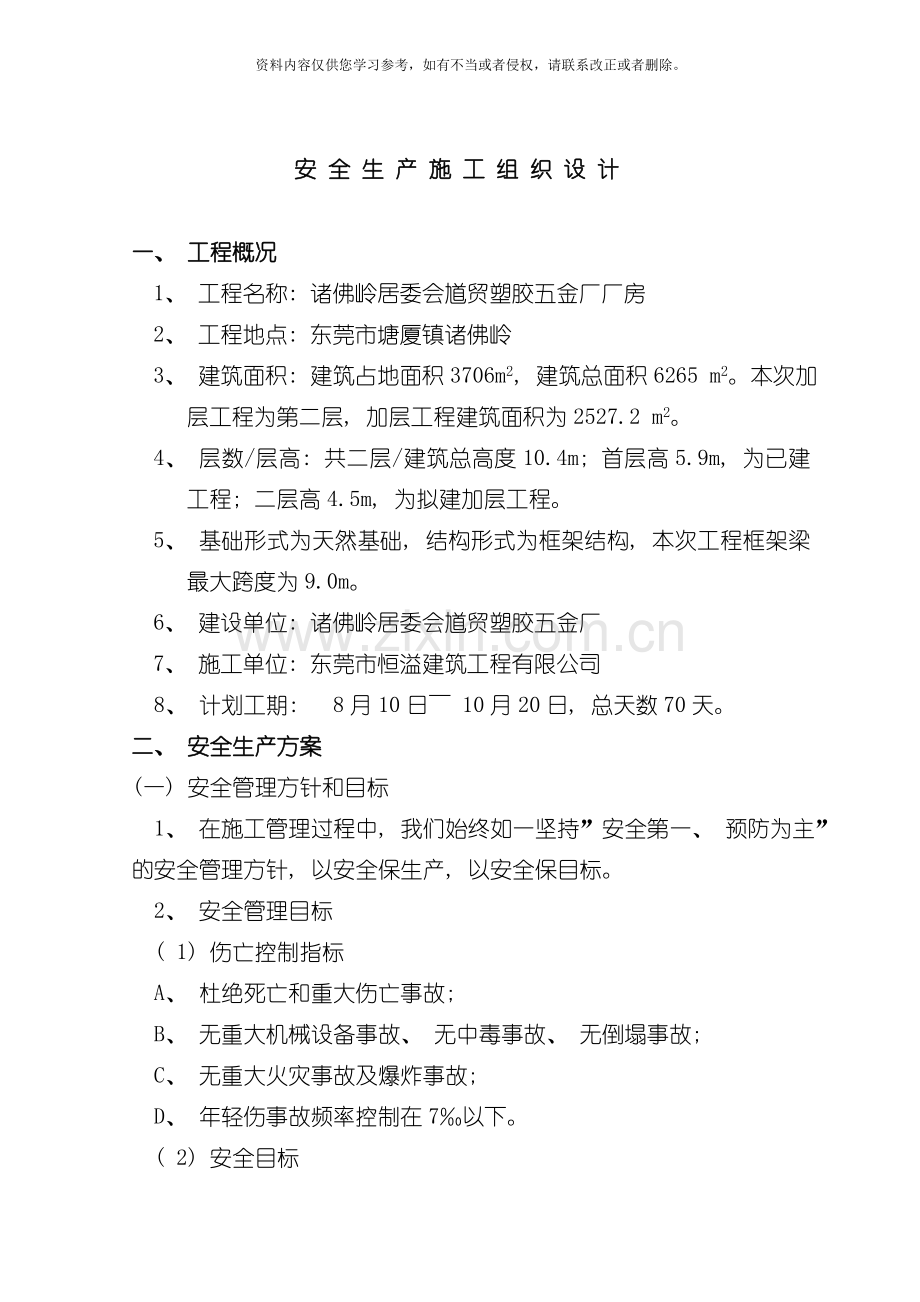

一、 工程概况
1、 工程名称: 诸佛岭居委会馗贸塑胶五金厂厂房
2、 工程地点: 东莞市塘厦镇诸佛岭
3、 建筑面积: 建筑占地面积3706m2, 建筑总面积6265 m2。本次加层工程为第二层, 加层工程建筑面积为2527.2 m2。
4、 层数/层高: 共二层/建筑总高度10.4m; 首层高5.9m, 为已建工程; 二层高4.5m, 为拟建加层工程。
5、 基础形式为天然基础, 结构形式为框架结构, 本次工程框架梁最大跨度为9.0m。
6、 建设单位: 诸佛岭居委会馗贸塑胶五金厂
7、 施工单位: 东莞市恒溢建筑工程有限公司
8、 计划工期: 8月10日~ 10月20日, 总天数70天。
二、 安全生产方案
(一) 安全管理方针和目标
1、 在施工管理过程中, 我们始终如一坚持”安全第一、 预防为主”的安全管理方针, 以安全保生产, 以安全保目标。
2、 安全管理目标
( 1) 伤亡控制指标
A、 杜绝死亡和重大伤亡事故;
B、 无重大机械设备事故、 无中毒事故、 无倒塌事故;
C、 无重大火灾事故及爆炸事故;
D、 年轻伤事故频率控制在7‰以下。
( 2) 安全目标
A、 重大事故隐患整改合格率达到100%, 一般事故隐患整改合格率达到95%;
B、 扬尘、 噪声、 电焊等作业点安全合格率达到100%;
C、 保证现场安全生产管理目标达到合格即70~80分, 争创省( 市) 级安全施工优良工程;
( 3) 文明施工目标
A、 施工现场实现全员安全教育目标。行程作业人员持证上岗率100%; 操作人员三级教育率100%。
B、 定期开展安全检查活动, 隐患整改目标做到”四定”, 即: 定整改责任人、 定整改措施、 定整改时间、 定整改验收人。
C、 保证现场文明施工目标达到合格即70~80分, 争创省( 市) 级安全施工优良工程;
( 4) 环境卫生目标
A、 认真贯彻国家、 省、 市环境保护方针与政策;
B、 预防施工污染, 保护周边环境, 减少建筑垃圾等废弃物; 防止施工噪音, 做到施工不扰民。
3、 认真开展重大安全活动和施工项目的日常安全活动,保证安全生产文明施工达到合格, 确保工程安全按期完成。
( 二) 安全保证体系
1、 根据谁主管、 谁生产、 谁负责的原则, 项目经理( 陈琼凤) 是本项目部安全生产第一责任人。
安全组组长: 项目经理( 陈琼凤) ;
副组长: 安全员( 齐根保) ;
组成人员: 全体施工管理人员以及各班组成员。
2、 小组必须履行职责, 从措施制度、 安全教育、 技术交底、 执行检查等环节层层把关, 纠正违章作业, 消除安全隐患。
3、 各级施工管理人员, 工程技术人员必须熟悉与施工有关的安全规程、 条例、 标准、 规范等, 各工种工人必须熟悉本工种安全技术操作规程, 否则不许上岗。
4、 安全小组同时亦是防火领导小组, 由项目经理兼任防火小组组长。
附: 安全生产文明施工综合管理网络图
( 三) 保证施工安全生产措施
现场安全检查是以项目经理为主体的质安管理机构。在质安部的领导下, 对现场的安全进行全面检查监督, 对存在隐患部位, 责令整改, 不服从命令的下停工通知。
建立安全生产责任制, 做好新工人的入场三级教育, 未经教育, 不得上岗, 每天有安全检查记录, 定期组织检查和安全教育会议, 当月不少于2次。
1、 坚持安全”三宝”, 进入施工现场必须戴好安全帽, 高空作业必须系安全带, 安全网按规定铺设, 现场所用的外脚手架, 钢井架外围全部要挂安全网, 并做密实牢固, 防止一切落物落人的安全事故。
2、 加强”五边”、 ”四口”防护工作, 特别预留洞口一定要加盖板。电梯洞口设钢筋制的活动防护栏。下列位置要设置安全防护顶棚, 顶棚用钢管、 木夹板双层防护。
( 1) 物料提升架出入口、 施工人员主要出入口上空。
( 2) 根据现场具体情况具体部位临时设置”五边”、 ”四口”设专人管理, 并挂牌以便检查。
3、 现场道路畅通, 做好排水沟, 材料构件堆放整齐, 模板拆除后及时起钉, 以防钉子刺人。
4、 高空作业人员须经体检合格, 否则, 一律禁止从事高空作业。
5、 高空作业人员按规定路线作业。高空作业的机具、 材料应按须随用随运, 严禁超规定堆载。严禁高空抛掷料具和建筑垃圾。
6、 特种作业人员必须持证上岗, 严禁非本工种人员上岗操作。
7、 安全操作、 安全用电。
( 1) 外墙脚手架的搭设、 使用必须严格执行施工组织设计, 搭设完毕后必须进行验收方可上人操作。
( 2) 钢井架必须安装调试好并办理安装验收手续后方可使用。
( 3) 现场用电编制临时用电施工方案, 一定要做到三相五线制布线。做到一机一闸一漏电、 动力线路和照明线路分箱分路设置。
( 4) 夜间作业必须有人监护。电焊下方易燃物品应搬走或履盖防火器材, 否则不准作业。电焊作业完成后应检查是否留有火种和隐患, 方可离开工作岗位。否则, 追究个人责任。
( 5) 遇有六级及以上风力时提升机应立即停止作业。
( 6) 钢井架必须按规定附墙。
( 7) 钢井架和在地面上开始搭设的外脚手架等应联网接地防雷。要求接地电阻小于4Ω。
( 8) 手提电动机具必须使用安全电压并有安全保护。
( 9) 夜间施工照明用的活动灯具, 用电必须使用行灯变压器。
( 10) 现场的电缆必须埋套管穿线或架空敷设, 地面设标记。
8、 现场防火保证措施
( 1) 设立以项目经理为首的防火小组, 下有兼职消防员, 并进行消防知识教育与训练。
( 2) 定出每月消防定期检查制和每周不定期检查相结合。
( 3) 砌筑一个15M3蓄水池作消防用。设1台高压水泵。
( 4) 工地办公、 宿舍、 厨房等区域按每100M2的工棚面积设2个10L的灭火器。并经常检查其有效性。
( 5) 严格执行动火审批制度, 凡明火作业, 应配置足够的灭火器材, 并有专人监管。
( 6) 可燃材料( 油漆等) 按计量分批进场, 并采取有效的隔离存放防火措施。
三、 文明施工方案
1、 严格遵守《广东省建设工程现场文明施工管理暂行规定》的文件精神, 加强现场文明施工的管理。必须采取各种措施, 施工过程中搭建防护栏网, 限制和降低施工过程中的噪音。
2、 施工现场一律实行封闭式施工。施工现场四周除人员、 车辆出入口通道外, 其周边必须用砖墙或挡板进行遮挡, 高度不得少于2米, 遮挡墙必须牢固、 安全、 整齐。建设工程从第二层施工开始, 必须采用密目安全网进行全封闭式施工。特别在与已建建筑物相接的部位, 需搭设临时维护, 采用模板封闭。
3、 大门旁要设置醒目、 整洁的施工标牌、 投资许可证及施工企业资质等级证书等标志牌。
4、 施工现场汽车出入口必须设置洗车槽, 进入现场的机动车辆必须在工地内冲洗干净才能上路行驶。
5、 施工现场主要出入口要设置简朴、 规整、 密闭的大门, 门窗开启要灵活, 门高与围墙或围栏高相适应、 非车辆进出时应关闭, 实行封闭施工。
6、 施工现场场区以内、 建筑物建筑外墙范围以外的地坪要捣铺硬底地坪。
7、 施工现场要道路畅通, 场地平整, 无大面积积水。场内要设置连续、 畅顺的排水系统, 沟池成网, 合理组织排水。
8、 现场建筑材料的堆放, 要按照施工组织设计指定的区域范围分类堆放。散体材料要砌池筑围堆放, 杆料要立杆设拦堆放, 块料要起堆交错叠放, 叠放高度不得超过1.6米。材料转运堆放要有专人管理、 清扫、 保持场内整洁。
9、 现场施工人员一律要佩戴工作胸卡和安全帽, 遵守现场的各项规章制度, 非施工人员一律不准擅自进入施工现场。
10、 现场临时设施的设置, 要按照”适用、 整洁、 安全、 尽量少占用地”的原则, 在施工组织设计中统一考虑, 合理布置。所有临时设施的门口都要挂上有关用途、 管理制度的标牌, 实行管理公开化, 互相监督。
11、 要在场内适当 的位置设置宣传教育栏, 进行文明施工管理、 安全生产、 质量保证等方面的教育。
12、 施工现场防火、 用电安全、 施工机械管理及余泥外运、 散体物料运输, 严格执行国家或地方的有关规范、 规程和规定, 绝对禁止违章行为。
13、 施工机械摆设整齐, 机身整洁, 标识编号明显清楚, 安全装置灵活有效, 操作现场内外干净, 操作方便, 搅拌站挂牌搅拌, 当日完成后清洗干净。
14、 现场生产、 生活用电线路符合安全用电规程, 线路电杆排列整齐牢固, 线路无吊挂物。
15、 施工有条理进行, 不野蛮施工, 不得从高空抛物。
16、 落地灰、 材料及时清理。
17、 严禁有架子、 模板松动、 摇晃、 探头板、 散物现象, 损坏的要及时更换, 内外架子及建筑物不允许有吊挂物, 所示标语牌要整齐, 不允许有残缺、 歪斜现象。
18、 在施工过程中材料要严格定量使用, 除合理耗损外杜绝浪费现象, 并采取处罚措施。
19、 工地应严格遵守文明施工规定, 并教育员工自觉遵守城市环保、 环境卫生管理条例, 做文明员工, 共同为创立卫生城市作贡献。
20、 工地围栏周边人行道( 或道路) 必须保持清洁, 必要时应派人每天定期打扫。
21、 对现场周边树木绿化未经主管部门批准, 不准乱砍伐或移植树木。
22、 在土方开挖或施工过程中, 如发现文物迹象, 应局部或全部停工采取有效的封闭保护措施, 及时通知文物主管部门处理后, 方可恢复施工。
23、 生活区内设置垃圾容器, 不得将垃圾及杂物乱丢弃。生活区内要设置通畅的排水渠沟, 设置专人定时清扫, 确保生活区内沟渠畅通。路面整洁、 无黑污及异臭味。
24、 生活区内要根据人员情况, 设置厕所及沐浴室。厕所应距离食堂30米外设置。厕所应设有荡盖化粪池, 大小便池应有自动冲洗设备。厕所及沐浴室墙壁贴1.5米高白瓷片, 便沟底及两侧贴白瓷片, 厕台铺贴马赛克等材料和脚踏砖。墙面、 天花批荡刷白, 地面水泥砂找平。厕所外墙如有条件, 可利用工地剔除出来的次瓷砖铺贴。厕所应派人每日数次定期清洗, 保证无异臭味。
25、 生活区应按照员工队伍实际情况, 分片分区安置, 并落实区域包干的安全、 防火综合治理及计生责任人制度, 居室的责任人制度及卫生清洁工的专责轮值制度。
26、 员工宿舍内严禁进行打麻将及其它赌博活动。宿舍应分设男、 女宿舍。严禁男女混居及家属留宿。
27、 生活区内, 员工凭企业发放的工作胸卡出入、 住宿。要在生活区内显眼处张挂防火、 安全警示牌及住宿规定。
28、 宿舍区内统一使用36伏低压电, 不准在宿舍内乱拉乱接电线及生火煮食。
29、 工地设置食堂, 有畅通的排水设施。地面应铺设砼或砌面砖, 作硬底化处理。食堂内有消毒、 灭蝇、 防尘、 防腐措施。工作人员应经防疫部门体检合格, 方可持证上岗。并每年一次体检, 体检健康证复印件张贴在厨房内, 以备监督检查。
30、 食堂应配备冰箱或冰柜, 做到生熟食分开。所有装盛饭、 菜器皿须经严格消毒。采购食物应向经检查合格的摊点购买, 严禁购进腐败变质食物。
31、 食堂灶台、 涤台、 案板台、 售饭窗口内外窗台应铺贴瓷片, 并经常保持清洁。厨房人员均必须穿白工作服, 戴白工作帽和口罩。
32、 现场及生产区内应有充分茶水供应。茶水员应经体检合格方能持证上岗。严禁饮用生水。要注意做好防暑降温工作, 在夏季施工期间, 除确保工地现场茶水供应外, 还应因地制宜增加盐水及消暑汤饮品。
33、 工地设置医务室, 负责工地员工的医疗保健, 做好防病治病, 开展医疗卫生宣传。有条件的设立员工健康手册, 负责监督检查食堂、 茶水站的食品卫生, 防止食物中毒, 并做好对施工作业场所及生活后勤区域的药物喷洒、 消毒工作。
34、 工地实行综合治理责任制工地主要负责人为该工地综治组组长, 并根据工地实际, 对综治组成员落实分工责任。
35、 工地工加强对进场人员的管教工作。接收外来人员应按公安及有关部门规定, 办理手续。
36、 要积极主动处理好与周边居民、 企业等单位的相互合作、 睦邻友好关系。
四、 雨期、 台风、 暑期高温和夜间施工的保证措施
( 一) 雨期施工措施
1、 在雨期到来前, 应根据工程形象进度的情况, 有针对性的编制雨期施工组织措施, 并遵照执行。
2、 加强雨期施工的组织领导和施工管理, 建立健全雨期施工的各项管理制度, 定期检查各项管理措施的执行情况, 发现隐患及时解决。
3、 雨期施工期间要根据现场的地形地势及已有排水系统的分布情况。确定流向, 疏通排水沟, 保证雨期施工的道路及排水畅通。
4、 对雨期施工期间所需的材料及机具应提前组织进场, 并应有较充分的储备。
5、 做好基坑四周的临时排水沟和砌筑围堰, 防止雨水注入基坑, 保证施工顺利进行。
6、 对水泥、 电气、 机具等不能受潮、 淋雨的物品, 应有可靠的防雨、 防潮措施, 水泥必须入库架空堆放。
7、 雨期施工应有专人负责发布天气预报, 通报全体施工人员。混凝土浇捣期间随时注意气象台预报, 尽早避开雨天施工混凝土。
8、 如遇下雨, 预拌混凝土厂家应注意雨后砂石含水量的变化, 及时调整混凝土配合比。现场备足雨布, 以防雨天浇筑过程中混凝土被雨水冲刷。
9、 加强现场检查, 每次雨中和雨后, 应派专人认真检查脚手架、 模板支撑、 提升架、 塔吊电梯基础等有无下沉、 松动滑移等现象, 发现问题应立即处理, 同时还应派电工仔细查看各种线路, 及时排除隐患。
10、 施工期间在建的建筑物与所有的金属物体( 如外脚手架、 井架提升机、 塔吊等) 均应与避雷带连接, 并做好接地测试工作, 接地电阻要求小于1Ω。大雨或六级以上大风应停止高空作业。
11、 防水工程应避免在雨期施工。
12、 组织相关人员进行一次全面检查施工现场的准备工作, 包括临时设施、 临时用电、 机械设备防雨、 防护等项工作, 检查施工现场及生产生活基地的排水设施。组成防汛临时队伍, 疏通各种排水渠道, 清理雨水排水口, 保证雨天排水畅通。
( 二) 防台风措施
1、 成立台风期间抢险救灾小组, 密切注意现场动态, 遇有紧急情况, 立即投入现场进行抢救, 使损失降到最低。
2、 台风到来之前要及时安排作业人员撤离到安全区, 注意保护好设备, 并做好设备、 机具、 材料的防雨工作对土质边坡及时进行边坡防护, 防止雨水冲刷, 产生水土流失。
3、 台风到来之前, 应对高耸独立的机械、 脚手架、 未装好的钢筋、 模板、 临时设施等进行临时加固。堆放在楼面、 屋面的小型机具、 零星材料要堆放加固好, 不能固定的东西要及时搬到建筑物内, 高空作业人员应及时撤至安全地带。台风过后, 要立即对模板、 钢筋, 特别是脚手架、 电源线路进行仔细检查, 发现问题要及时处理, 经现场负责人同意后方可复工。
4、 在台风季节应作好防范及保护措施, 包括防护堤或其它加高基坑四周护堤措施, 防止所施工的地下工程遭受破坏, 在台风到来时, 组织紧急小组随时候命, 清理冲下来的泥土、 泥浆或垃圾。
( 三) 防暑降温措施
1、 混凝土配合比设计时应考虑到天气炎热的情况, 如加缓凝剂延缓混凝土的凝结时间, 降低坍落度损失等。
2、 指派专人负责做好混凝土的养护工作, 采用浇水养护, 使混凝土表面经常处于湿润状态, 防止发生干缩裂缝。
3、 做好施工人员的防暑降温工作。现场配备防中暑用品及凉茶, 中午给工人以一定的休息时间, 密切做好职工的饮食卫生保障工作。
( 四) 夜间施工措施
1、 夜间施工照明主要采用3.5KW的投光灯, 设置若干个, 固定在专门的独立灯架上。局部夜间施工照明采用临时的碘钨灯, 随用随设, 确保夜间施工照明和施工安全。
2、 夜间施工时间安排不得超过23: 00点, 夜间施工一般只安排噪声小的工作, 如钢筋的绑扎等。如施工噪声可能走出限值时, 应向建设行政主管部门和环保部门申报, 核准后方能施工。
3、 夜间施工要注意安全, 严禁操作人员酒后作业, 作业前由班组长对所有人员进行安全交底。夜间施工应有安全人员跟随值班, 对作业现场安全防护设施进行全面检查。
