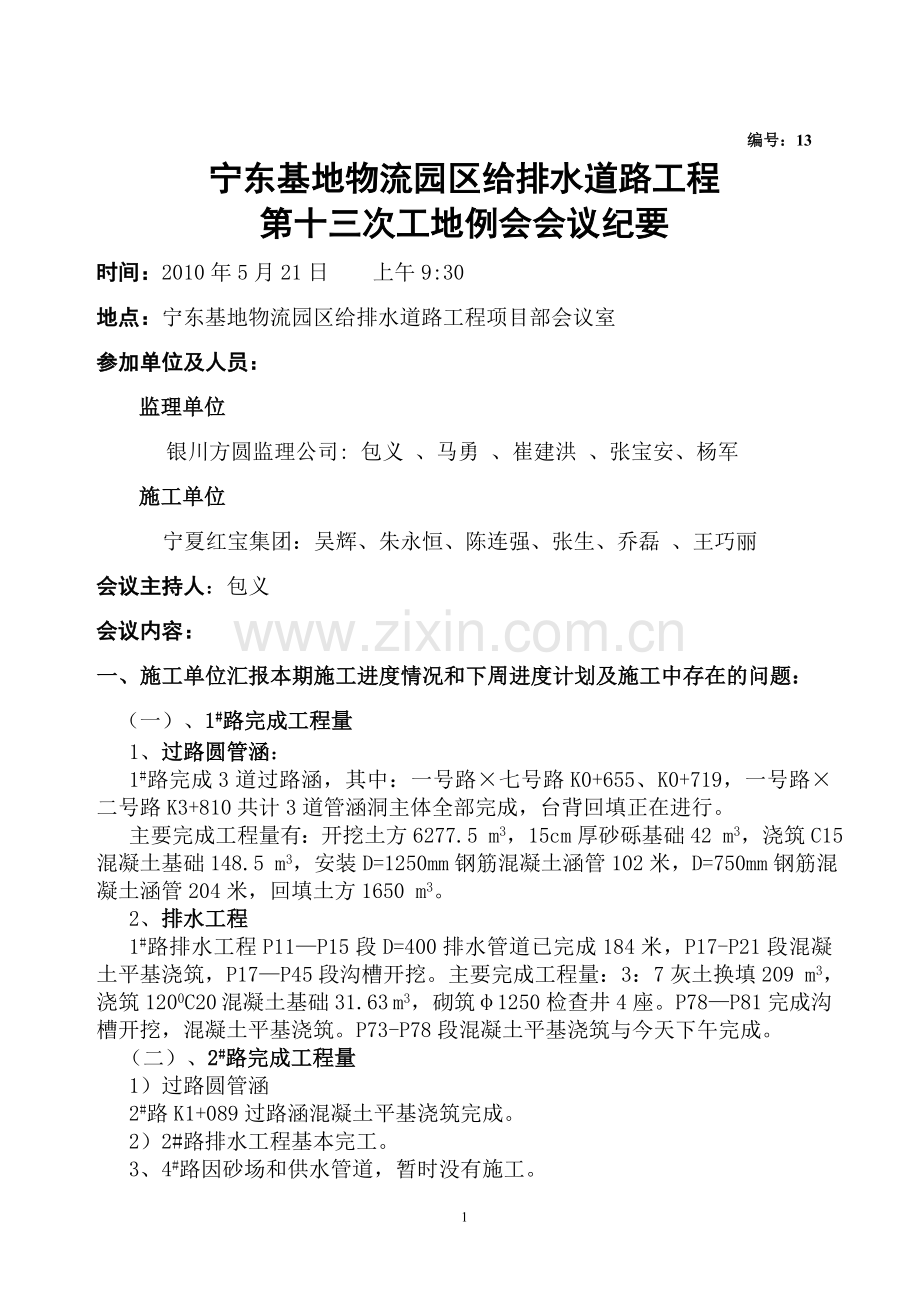

宁东基地物流园区给排水道路工程
第十三次工地例会会议纪要
时间:2010年5月21日 上午9:30
地点:宁东基地物流园区给排水道路工程项目部会议室
参加单位及人员:
监理单位
银川方圆监理公司: 包义 、马勇 、崔建洪 、张宝安、杨军
施工单位
宁夏红宝集团:吴辉、朱永恒、陈连强、张生、乔磊 、王巧丽
会议主持人:包义
会议内容:
一、施工单位汇报本期施工进度情况和下周进度计划及施工中存在的问题:
(一)、1#路完成工程量
1、过路圆管涵:
1#路完成3道过路涵,其中:一号路×七号路K0+655、K0+719,一号路×二号路K3+810共计3道管涵洞主体全部完成,台背回填正在进行。
主要完成工程量有:开挖土方6277.5 m3,15cm厚砂砾基础42 m3,浇筑C15混凝土基础148.5 m3,安装D=1250mm钢筋混凝土涵管102米,D=750mm钢筋混凝土涵管204米,回填土方1650 m3。
2、排水工程
1#路排水工程P11—P15段D=400排水管道已完成184米,P17-P21段混凝土平基浇筑,P17—P45段沟槽开挖。主要完成工程量:3:7灰土换填209 m3,浇筑1200C20 混凝土基础31.63 m3,砌筑φ1250检查井4座。P78—P81完成沟槽开挖,混凝土平基浇筑。P73-P78段混凝土平基浇筑与今天下午完成。
(二)、2#路完成工程量
1)过路圆管涵
2#路K1+089过路涵混凝土平基浇筑完成。
2)2#路排水工程基本完工。
3、4#路因砂场和供水管道,暂时没有施工。

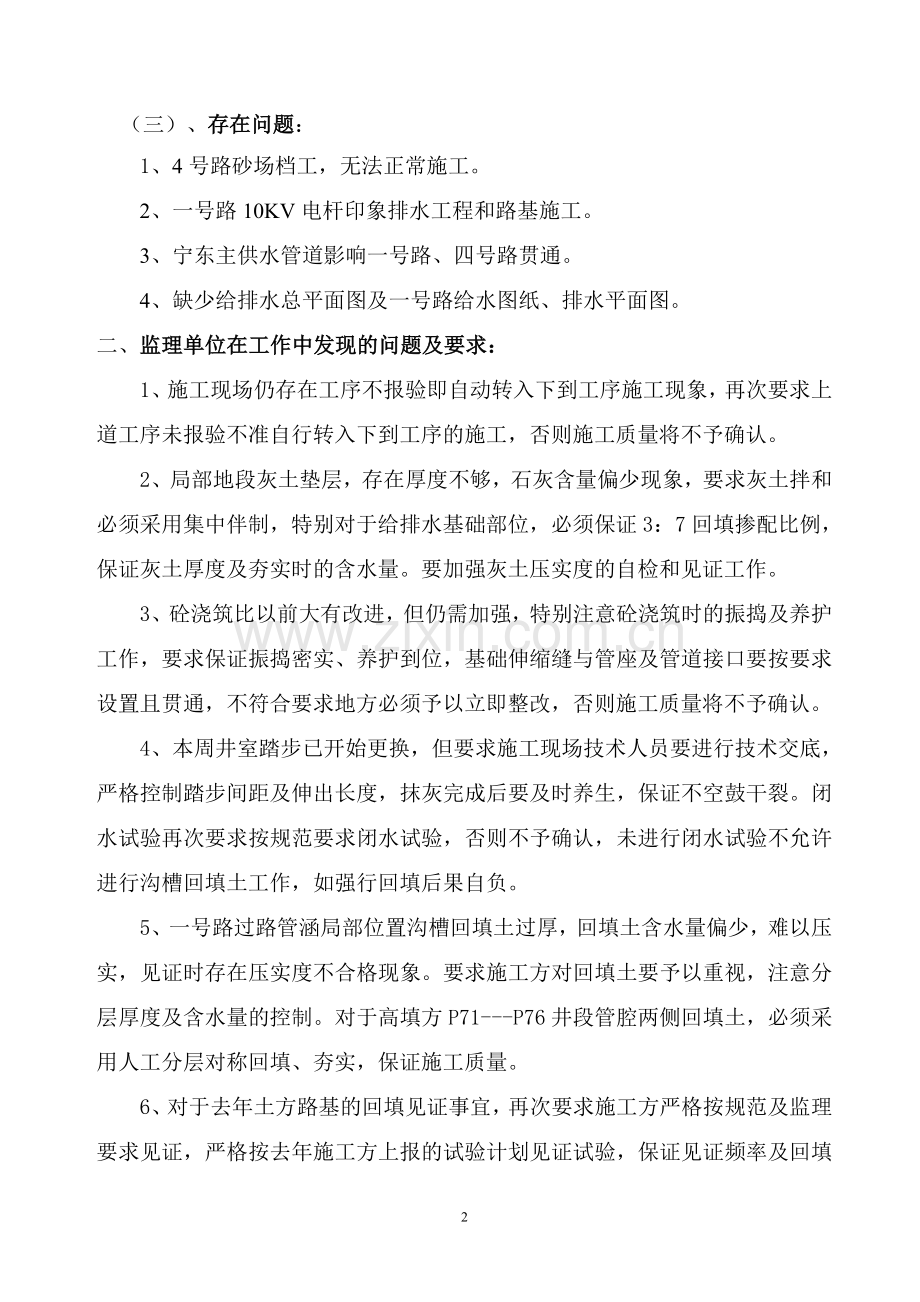

(三)、存在问题:
1、4号路砂场档工,无法正常施工。
2、一号路10KV电杆印象排水工程和路基施工。
3、宁东主供水管道影响一号路、四号路贯通。
4、缺少给排水总平面图及一号路给水图纸、排水平面图。
二、监理单位在工作中发现的问题及要求:
1、施工现场仍存在工序不报验即自动转入下到工序施工现象,再次要求上道工序未报验不准自行转入下到工序的施工,否则施工质量将不予确认。
2、局部地段灰土垫层,存在厚度不够,石灰含量偏少现象,要求灰土拌和必须采用集中伴制,特别对于给排水基础部位,必须保证3:7回填掺配比例,保证灰土厚度及夯实时的含水量。要加强灰土压实度的自检和见证工作。
3、砼浇筑比以前大有改进,但仍需加强,特别注意砼浇筑时的振捣及养护工作,要求保证振捣密实、养护到位,基础伸缩缝与管座及管道接口要按要求设置且贯通,不符合要求地方必须予以立即整改,否则施工质量将不予确认。
4、本周井室踏步已开始更换,但要求施工现场技术人员要进行技术交底,严格控制踏步间距及伸出长度,抹灰完成后要及时养生,保证不空鼓干裂。闭水试验再次要求按规范要求闭水试验,否则不予确认,未进行闭水试验不允许进行沟槽回填土工作,如强行回填后果自负。
5、一号路过路管涵局部位置沟槽回填土过厚,回填土含水量偏少,难以压实,见证时存在压实度不合格现象。要求施工方对回填土要予以重视,注意分层厚度及含水量的控制。对于高填方P71---P76井段管腔两侧回填土,必须采用人工分层对称回填、夯实,保证施工质量。
6、对于去年土方路基的回填见证事宜,再次要求施工方严格按规范及监理要求见证,严格按去年施工方上报的试验计划见证试验,保证见证频率及回填土的压实度。(一号路每三层见证一层)
7、纠正压实度80—150cm路堤范围压实度要求≥93%.
8、现场安全:柴油发电机存在安全隐患,未配置漏电保护器开关箱,振捣棒接线盒破损要求及时整改,保证安全作业。
9、一号路沟槽开挖堆土距离沟槽边缘小于1米,且堆土高度超过1.5米,距沟槽边4米内存在车辆、起重设备停置现象,局部地段卸料车未在1米处,设限制器或限制土堆卸料,沟槽内施工人员有不戴安全帽现象。
10、施工现场局部地段尘土较大未及时洒水,要求做好文明施工工作,夏季,施工现场要注意防暑降温工作,做好食堂饮食卫生及安全工作。
三、施工方技术负责人就施工现场存在问题整改,明确答复:
1、今后将严格执行报验程序,要求各施工段技术负责人严格控制施工质量。
2、现场闭水试验及土方回填保证按监理及规范要求去做。
3、项目部加强施工现场的安全控制,做到消除安全隐患,保证安全生产,同时做好夏季的防暑工作。
银川方圆工程监理咨询有限公司
宁东基地物流园区基础设施工程
项 目 监 理 部
二○一○年五月二十一日
