2001年 10 月 25
工程名称
翠微嘉园住宅楼
分部工程
楼地面工程
分项工程名称
地下车库负二层、负一层及车道楼地面
交底内
一、材料要求
1.水泥
用425#矿渣水泥,要求新鲜无结块。
2.砂
用粗砂或中砂,含泥量小于3%。
3.石子
用坚硬、耐磨级配良好的碎石或卵石,粒径不大于15mm,含泥量小于
2%。
二、主要机具设备
1.机械设备
混凝土搅拌机、平板式振动器,双轮手推车等。
2.主要工具
大小平锹、铁滚筒、木抹子、铁抹子、钢皮抹子、2m长刮杠、水平尺、
小桶、筛孔为5mm筛子、钢丝刷、扫帚等。
三、作业条件
1.地面或楼面的基层已按设计要求施工完成,混凝土强度已达到
1.2Mpa以上。
2.室内预埋件,各种管道及地漏等已安装完毕,经检查合格,地漏口
已遮盖,并办理预检手续。
3.各种立管和套管通过面层孔洞已用细石混凝土灌好修严。
4.顶棚、墙面抹灰,修补施工完毕,已弹出或设置控制面层标高和排
水坡度的水平线或标志。分格缝已按要求设置,地漏处已找好泛水及标高。
5.屋面已做好防水层,或有防雨措施。
四、施工操作工艺
技 术
队 长
施工员
班组长
2001年 10 月 25
工程名称
翠微嘉园住宅楼
分部工程
楼地面工程
分项工程名称
地下车库负二层、负一层及车道楼地面
交底内
1.清理基层
将基层表面的泥土、浮浆块等杂物清理冲洗干净,楼板表面有油污,应
用5%~10%浓度的火碱溶液清洗干净,浇铺砼前1天浇水湿润,表面积水
应予扫除。
2.冲筋贴灰饼
小面积房间在四周根据标高线(50线下返50cm)做出灰饼,大面积房
间还应每隔1.5m冲筋,有地漏时,要在地漏四周做出0.5%的泛水坡度,灰
饼和冲筋均用细石混凝土制作,随后铺细石混凝土。

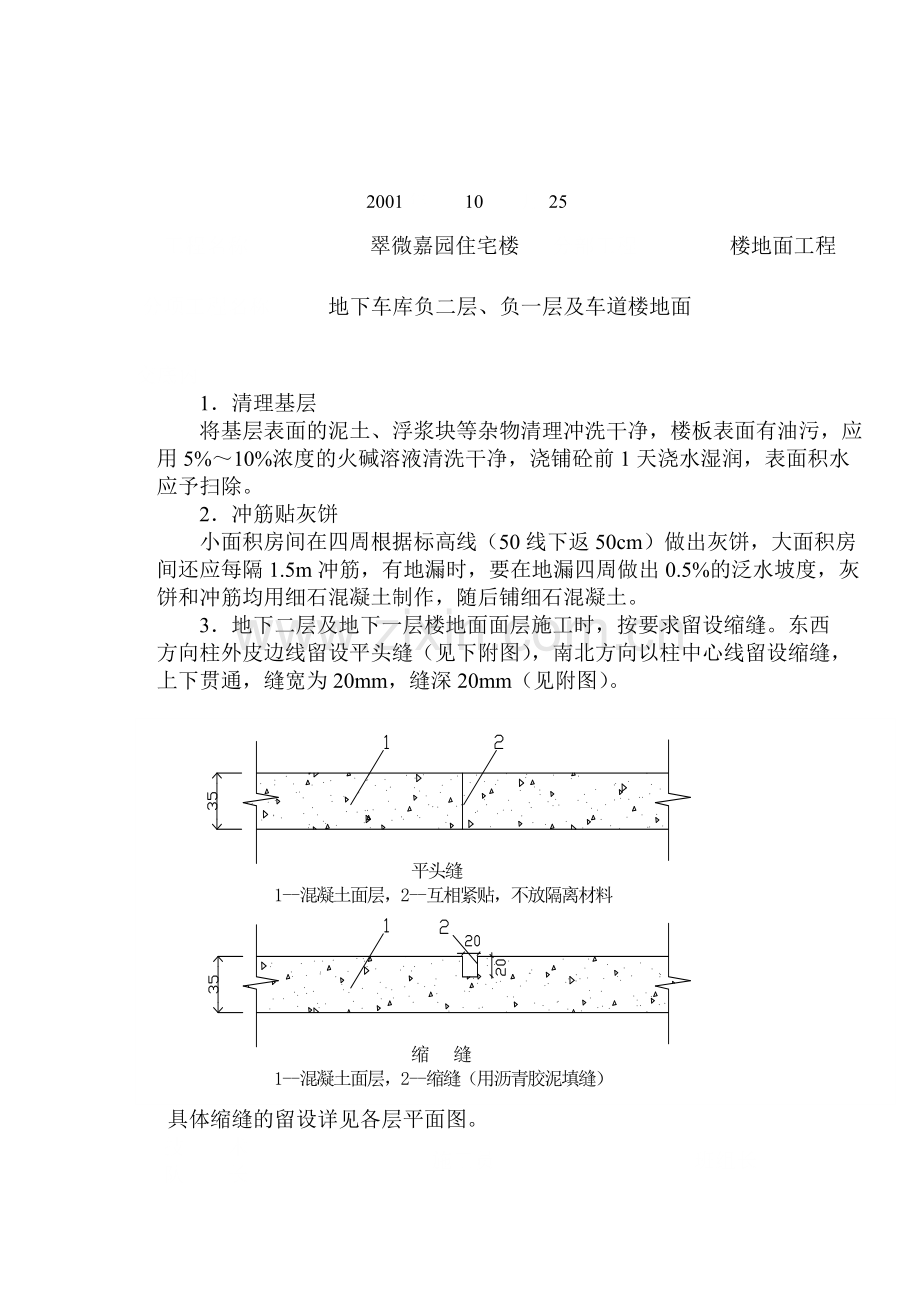

3.地下二层及地下一层楼地面面层施工时,按要求留设缩缝。东西
方向柱外皮边线留设平头缝(见下附图),南北方向以柱中心线留设缩缝,
上下贯通,缝宽为20mm,缝深20mm(见附图)。
具体缩缝的留设详见各层平面图。
技 术
队 长
施工员
班组长
2001年 10 月 25
工程名称
翠微嘉园住宅楼
分部工程
楼地面工程
分项工程名称
地下车库负二层、负一层及车道楼地面
交底内
4.配制混凝土
细石混凝土的强度等级不应小于C20,应用机械搅拌时间不少于1min,
要求拌合均匀,坍落度不宜大于30mm,混凝土随拌随用。
5.铺混凝土
铺时预先用木板隔成宽不大于3m的区段,先在已湿润的基层表面均匀
扫一道1:0.4~0.45(水泥:水)的素水泥浆,随即分段顺序铺混凝土,随
铺随用长木杠刮平拍实,表面塌陷处应用细石混凝土补平,再用长刮杠刮一
次,用木抹子搓平。紧接着用长带形平板振动器振捣密实,或用30kg重铁
滚筒纵横交错来回滚压3~5遍,直至表面出浆为止,然后用木抹子搓平。
6.撒水泥砂子干面灰
木抹子搓平后,在细石混凝土面层上均匀地撒1::干水泥砂,待灰面
吸收后再用长刮杠刮平,用木抹子搓平。
7.第一遍抹压
用铁抹子轻压面层,将脚印压平。
8.第二遍抹压
当面层开始凝结,地面上有脚印不但不下陷时,用铁抹子进行第二遍
抹压,尽量不留波纹。
9.第三遍抹压
当面层上人稍有脚印,而抹压无抹纹时,应用钢抹子进行第二遍抹压,抹压
时要用力稍大,将抹子纹痕抹平压光为止,压光时间应控制在终凝前完成。
10.养护
第三遍抹压完24小时后,可满铺湿润锯屑或其它材料覆盖养护,每天
浇水两次,时间不少于7天。
11.施工缝处理
细石混凝土不应留置施工缝。当施工间歇超过允许时间规定,在继续浇
筑混凝土,应对已凝结的混凝土接槎处进行处理,刷一层素水泥浆,其水灰
比为0.4~0.5,再浇筑混凝土,并应捣实压平,不显接头差。
技 术
队 长
施工员
班组长
2001年 10 月 25
工程名称
翠微嘉园住宅楼
分部工程
楼地面工程
分项工程名称
地下车库负二层、负一层及车道楼地面
交底内
12.水沟边用∠40×4角钢通长护角,浇地面砼前将∠40×4角钢按要求埋设好。地下一层与1#、2#楼沉降缝处理按要求埋设钢板。
2001年 10 月 25
工程名称
翠微嘉园住宅楼
分部工程
楼地面工程
分项工程名称
地下车库负二层、负一层及车道楼地面
交底内
13.垫层或楼层兼面层施工应采用随捣随抹的方法,当面层表面出现泌水时可干拌的水泥和砂进行撒匀。其水泥与砂的体积配合比宜为1:20~1:2.5,并应用以上同样的方法进行抹平和压光。
五、质量标准
(一)保证项目
1.细石混凝土面层的配合比和密实度必须符合设计要求和施工规范的规定。
2.面层与基层的结合必须牢固,无空鼓现象。
(二)基本项目
1.面层表面应密实光洁,无裂纹、脱皮、麻面和起砂现象。
2.坡度符合设计要求,不倒泛水、无渗漏、无积水与地漏(管道)结
合处严密平顺。
(三)允许偏差项目
细石混凝土面层的允许偏差和检验方法
序号
项目
允许偏差(mm)
检验方法
1.
表面平整度
4
用2m靠尺和楔形塞尺检查
2.
踢脚板上口平直
4
拉5m线尺量
3.
分格缝平直
3
拉5m线尺量检查
六、成品保护
1.混凝土面层养护期间不得在其上行人,运输材料。
2.运输材料用手推车不得碰撞门框、墙面抹灰和已完工的楼地面面层。
技 术
队 长
施工员
班组长
2001年 10 月 25
工程名称
翠微嘉园住宅楼
分部工程
楼地面工程
分项工程名称
地下车库负二层、负一层及车道楼地面
交底内
3.不得在已做好的混凝土面层上,拌合混凝土或砂浆。
4.门窗油漆不得沾污已完工的地面面层、墙面和明露的管线。
七、安全措施
1.清理基层时,不允许从窗口、洞口向外乱扔杂物,以免伤人。
2.抹砂浆操作人员应有手套等必要的劳动保护用品。
八、施工注意事项
1.施工温度不应低于5℃,否则应按冬期施工要求采取措施。
2.面层振捣或滚压出浆后,应注意不得在其上撒干水泥面,必须撒水泥砂子干面灰刮平抹压,以免造成面层起皮和裂纹。
3.面层施工应注意不得使用标号不够或过期水泥;配制混凝土应严格
控制水灰比,坍落度不得过大,铺抹时不得漏压或欠压,养护要认真及时,
以免造成地面起砂。
4.为了防止面层出现空鼓开裂,施工中应注意使用的砂子不能过细,基层必须清理干净,认真洒水湿润;刷水泥浆层必须均匀;铺灰间隔时间不能过长,抹压必须密实,不得漏压,并掌握好时间,养护应及时等。
技 术
队 长
施
工员
班组长
