首层装修工程量注解
1、“首层大堂(有吊顶)”房间装修注解
表8.1注解1:楼地面计算规则中指明不扣除0.3m2以内的柱所占的面积,门洞的开口部分面积也不增加。我们可以通过调整计算规则将算法更改过来,具体调整步骤如下:

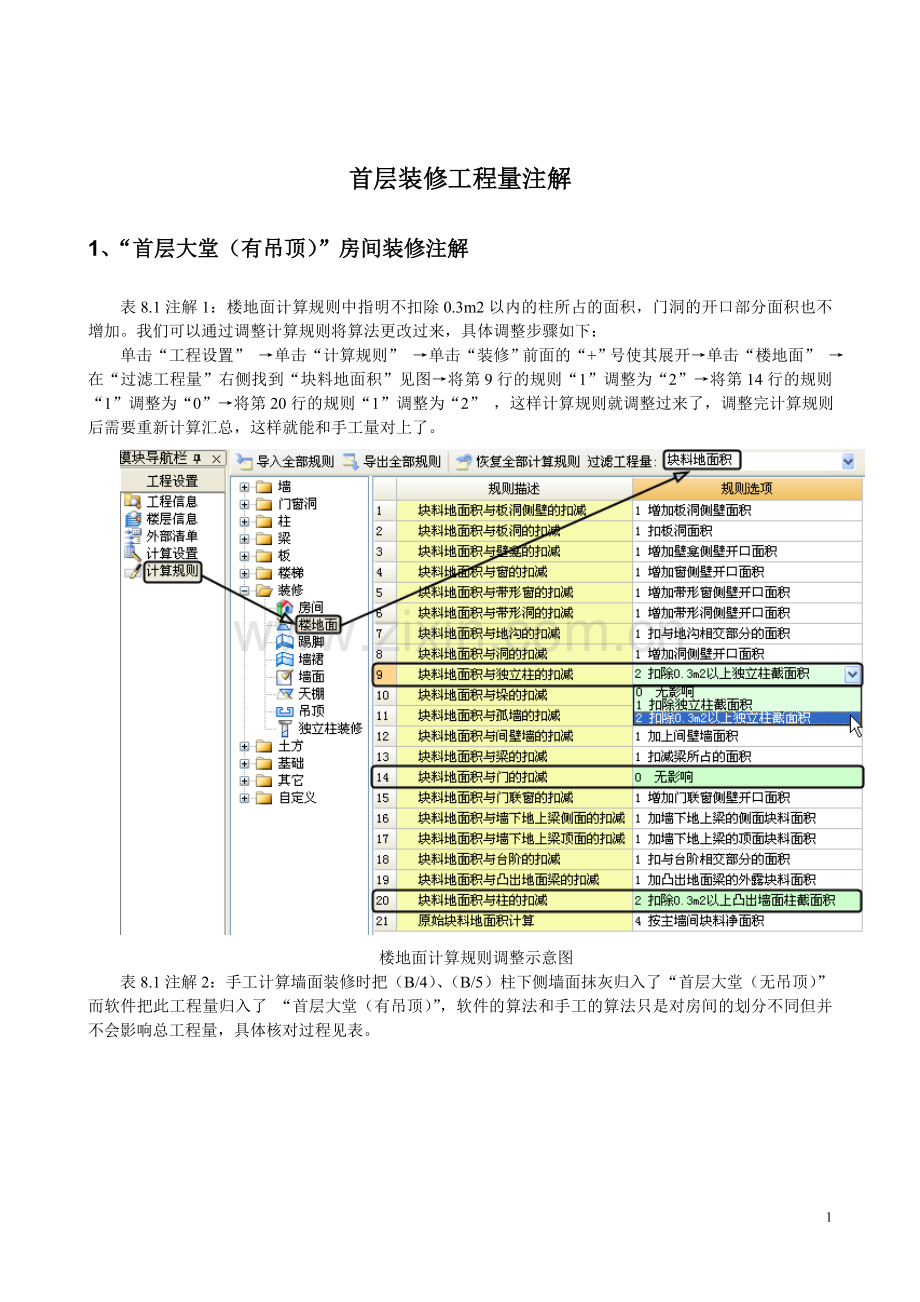

单击“工程设置” →单击“计算规则” →单击“装修”前面的“+”号使其展开→单击“楼地面” →在“过滤工程量”右侧找到“块料地面积”见图→将第9行的规则“1”调整为“2”→将第14行的规则“1”调整为“0”→将第20行的规则“1”调整为“2” ,这样计算规则就调整过来了,调整完计算规则后需要重新计算汇总,这样就能和手工量对上了。

楼地面计算规则调整示意图
表8.1注解2:手工计算墙面装修时把(B/4)、(B/5)柱下侧墙面抹灰归入了“首层大堂(无吊顶)”而软件把此工程量归入了 “首层大堂(有吊顶)”,软件的算法和手工的算法只是对房间的划分不同但并不会影响总工程量,具体核对过程见表。
墙面划分注解示意图
墙面抹灰面积核对表
软件量
首层大堂(有吊顶)墙面抹灰面积+首层大堂(无吊顶)墙面抹灰面积
20.87+38.37=59.24
手工量
首层大堂(有吊顶)墙面抹灰面积+首层大堂(无吊顶)墙面抹灰面积
20.12+39.12=59.24
表8.1注解3:和墙面装修一样只是对墙裙装修的房间划分不同,但并不会影响总工程量。
表8.1注解4:软件计算房心回填土公式为:
房心回填土体积=绘制面积*房心回填土厚度-房间内柱体积,如果DL-1按基础梁画,软件也会扣基础梁的体积的,但是因此工程的基础梁实际上就是框架梁,我们按框架梁画的,软件没有扣框架梁的体积。即使软件扣了框架梁的体积,和北京2001定额规定的计算规则也是矛盾的,手工根据北京2001定额的计算规则列出房心回填土计算公式如下:
房心回填土体积=房间墙间净面积*回填土厚度
2、“首层大堂(无吊顶)”房间装修注解
首层大堂(无吊顶)装修工程量注解说明:
表8.2注解1:和首层大堂(有吊顶)房间墙面装修一样只是对墙面装修的房间划分不同,但并不会影响总工程量。
表8.2注解2:和首层大堂(有吊顶)房间墙裙装修一样只是对墙裙装修的房间划分不同,但并不会影响总工程量。
表8.2注解3:同表8.1注解4。
3、“首层楼梯间”房间装修注解
表8.3注解1:通过勘误表8.3可以看出增加了补丁文件的软件工程量和手工量是能完全对上的。
表8.3注解2:通过勘误表8.3可以看出增加了补丁文件的软件工程量和手工量是能完全对上的。
表8.3注解3:通过勘误表8.3可以看出增加了补丁文件的软件工程量和手工量是能完全对上的。
表8.3注解4:同表8.1注解4。
4、“首层走廊”房间装修注解
首层走廊装修工程量注解说明:
表8.5注解1:软件在算B、C轴墙面抹灰面积时一直算到了4轴线墙右外皮,多算了墙厚一半的抹灰面积(如图所示),具体核对过程见表。
墙面装修误差示意图
墙面抹灰面积核对表
软件多算抹灰面积
4/C轴线处墙厚一半*吊顶高*2处
0.1*3.2*2=0.64
核对
软件量-软件多算抹灰面积=手工量
78.84-0.64=78.2
表8.5注解2:通过勘误表8.5可以看出增加了补丁文件的软件工程量和手工量是能完全对上的。
表8.5注解3:同表8.1注解4。
5、 “3~4/C~D办公室1”房间装修注解
首层“3~4/C~D”办公室1房间装修工程量注解说明:
表8.6注解2:同表8.1注解4。
6、 “2~3/C~D办公室1”房间装修注解
首层“2~3/C~D”办公室1装修工程量注解说明:
表8.7注解1:软件多算了“飘窗底板根部构件”的侧面积,也就是:飘窗下砼300*700“的侧面快料面积。我们可以通过调整计算规则来更改软件算法,操作步骤如下:
单击“工程设置” →单击“计算规则” →单击“装修”前面的“+”号使其展开→单击“楼地面” →在“过滤工程量”右侧找到“快料地面积”见图→将第16行的规则“1”调整为“0” ,这样计算规则就调整过来了,调整完计算规则后需要重新计算汇总,这样就能和手工量对上了。
块料地面积规则调整图
表8.7注解2:同表8.1注解4。
7、 “2~3/A~B办公室1”房间装修注解
首层“2~3/ A~B”办公室1装修工程量注解说明:
表8.8注解1:同表8.1注解4。
8、 “3~4/A~B办公室1”房间装修注解
表8.9注解1:圆弧处墙面抹灰面积存在的允许误差。
表8.9注解2:圆弧处踢脚面积存在的允许误差。
表8.9注解3:同表8.1注解4。
9、 “办公室2”房间装修注解
首层“办公室2”装修工程量注解说明:
表8.11注解1:软件计算办公室2的踢脚面积比手工少了0.05m2,是因为软件未计算墙头的踢脚长度,见图。
踢脚计算误差示意图
表8.12注解1:从勘误表8.12可以看出即使画完外墙装修以后,墙面抹灰面积仍然对不上,因为手工计算阳台洞口处的墙头时是按墙厚250计算的,而软件是按墙厚一半计算的(如图所示)。
墙面抹灰面积注解图
具体核对过程见表。
墙面抹灰面积核对表
软件未算抹灰面积
墙厚一半*(层高-框架梁高)*2处
0.125*(3.9-0.5)*2=0.85
核对
软件量+软件未算抹灰面积=手工量
67.234+0.85=68.084
表8.15注解1:同表8.1注解4。
10、“首层卫生间”房间装修注解
首层“卫生间”装修工程量注解说明:
表8.16注解1:此时墙面块料面积对不上,这是因为软件多算了窗台板处的窗侧壁面积(如图所示)。
图:墙面块料面积误差示意图
表8.16注解2:同表8.1注解4。
11、首层1/A轴墙裙注解
表8.17注解1~表8.17注解2:首层1/A轴墙裙工程量软件和手工不一致,是由于软件在计算墙裙长度时算到了与其垂直方向4、5轴内墙的外皮(如图所示),具体核对过程见表。
首层1/A轴墙裙计算长度示意图
首层1/A轴墙裙面积核对表
软件多算量
内墙厚一半*墙裙高*2处
0.1*3.4*2=0.68
核对
保温面积:软件量-软件多算量=手工量
块料面积:软件量-软件多算量=手工量
15.16-0.68=14.48
16.285-0.68=15.605
12、首层(1~4)/A轴墙裙注解
表8.18注解1~表8.18注解2:
首层(1~4)/A轴墙裙工程量软件和手工不一致,有以下几个原因:
原因1:A轴线左端墙体是孤墙,软件计算墙裙装修面积时多计算了一半的墙头装修面积(如图所示)。
原因2:手工计算A轴线栏板墙上墙裙面积为0.075 m2,而软件计算墙裙面积为0.11 m2(0.1*1.5-0.1*0.4=0.11),并没有扣除室外地坪以下墙裙面积0.035 m2(0.1*0.35=0.035)如图所示。
原因3:(3/A)交点柱下侧装修面积手工是按0.75 m2(0.5*1.5=0.75)计算,而软件是按0.525 m2(0.35*1.5=0.525)计算(如图所示)。
原因4:(3/A)交点柱右侧室外地坪以下装修面积手工是按0.0875 m2(0.25*0.35=0.0875)计算,而软件是按墙厚一半0.04375 m2(0.125*0.35=0.04375)计算。
原因1示意图 原因2示意图
原因3示意图
具体核对过程见表。
首层(1~4)/A轴墙裙面积核对表
软件未算面积
(3/A)交点柱下侧面积+(3/A)交点柱右侧面积
0.15*1.5+0.125*0.35=0.2688
软件多算面积
墙头一半装修面积+栏板墙下装修面积
0.125*1.15+0.1*0.35=0.1788
保温面积核对
软件量-软件多算面积+软件未算面积=手工量
10.065-0.1788+0.2688=10.155
块料面积核对
软件量-软件多算面积+软件未算面积=手工量
10.8525-0.1788+0.2688=10.9425
13、首层1/(A~D)轴墙裙注解
表8.19注解1~表8.19注解2:
1/(A~D)轴首层墙裙工程量软件和手工不一致, 由于1轴线墙体是孤墙,软件计算墙裙装修面积时多计算了一半的墙头装修面积(如图所示)。并多算了栏板墙下装修面积0.035m2(0.1*0.35=0.035)。
首层1/(A~D)轴墙裙注解图
具体核对过程见表。
1/(A~D)轴墙裙面积核对表
软件多算面积
墙头一半装修面积-栏板墙下装修面积
0.125*1.15+0.1*0.35=0.1788
保温面积核对
软件量-软件多算面积=手工量
21.2088-0.1788=21.03
块料面积核对
软件量-软件多算面积=手工量
21.5213-0.1788=21.3426(允许误差)
14、首层(1~4)/D轴墙裙注解
表8.20注解1~表8.20注解2:
首层(1~4)/D轴墙裙工程量软件和手工不一致,是由于(4/D)交点柱上侧装修面积软件是按0.525 m2 (0.35*1.5=0.525)计算,手工是按0.75m2(0.5*1.5=0.75)计算的,软件少算了0.225 m2 (0.15*1.5=0.225),如图所示。在算块料面积时软件多算了飘窗处窗侧壁面积。
首层(1~4)/D轴墙裙注解图
具体核对过程见表。
首层(1~40/D轴墙裙块料面积核对表
软件未算面积
(4/D)交点柱上侧装修面积
0.15*1.5=0.225
软件多算块料面积
飘窗处墙洞侧壁面积
(0.45*2+3)*0.125=0.4875
核对
保温面积:
软件量+软件未算面积=手工量
块料面积:
软件量+软件未算面积-软件多算块料面积=手工量
20.03+0.225=20.225
21.23+0.225-0.4875=20.9675
15、1/A轴首层外墙1 注解
表8.22注解1~表8.22注解2:
首层1/A轴外墙面积软件和手工工程量不一致,是由于软件在计算墙面长度时算到了与其垂直方向4、5轴内墙的外皮(如图所示),具体核对过程见表。
首层1/A轴外墙计算长度示意图
首层1/A轴外墙面积核对表
软件多算量
内墙厚一半*外墙面高*2处
0.1*0.4*2=0.08
核对
保温面积:软件量-软件多算量=手工量
块料面积:软件量-软件多算量=手工量
2.96-0.08=2.88
2.96-0.08=2.88
16、(1~4)/A轴首层外墙1注解
表8.23注解1~表8.23注解2:
首层(1~4)/A轴外墙面工程量软件和手工不一致,有以下几个原因:
原因1:A轴线左端墙体是孤墙,软件计算外墙装修面积时多计算了一半的墙头装修面积(如图所示)。
原因2:(3/A)交点柱下侧装修面积手工是按1.375m2(0.5*2.75=1.375)计算,而软件是按0.9625m2(0.35*2.75=0.9625)计算,软件少算了0.4125 m2(0.15*2.75=0.4125)。
首层(1~4)/A轴外墙装修误差示意图
具体核对过程见表。
首层(1~4)/A轴外墙面积核对表
软件未算面积
(3/A)交点柱下侧装修面积
0.15*2.75=0.4125
软件多算面积
墙厚一半*(层高-框架梁高-墙裙高)
0.125*(3.9-0.5-1.15)=0.2813
保温面积核对
软件量-软件多算面积+软件未算面积=手工量
14.4938-0.2813+0.4125=14.625
块料面积核对
软件量-软件多算面积+软件未算面积=手工量
16.4063-0.2813+0.4125=16.5375
17、1/(A~D)轴首层外墙1注解
表8.24注解1~表8.24注解2:由于1轴线墙体是孤墙,软件计算外墙装修面积时多计算了一半的墙头装修面积(如图所示)。
首层1/(A~D)轴外墙装修误差示意图
具体核对过程见表。
首层1/(A~D)轴外墙面积核对表
软件多算面积
墙厚一半-*外墙面高
0.125*2.25=0.2813
核对
保温面积:软件量-软件多算面积=手工量
块料面积:软件量-软件多算面积=手工量
37.0938-0.2813=36.8125
37.7813-0.2813=37.5
18、(1~4)/D轴首层外墙1注解
表8.25注解1~表8.25注解2:首层(1~4)/D轴外墙面工程量软件和手工不一致,是由于(4/D)交点柱上侧装修面积软件是按0.9625 m2 (0.35*2.75=0.9625)计算,手工是按1.375 m2(0.5*2.75=1.375)计算的,软件少算了0.1425 m2 (0.15*2.75=0.1425),如图所示。在算块料面积时软件多算了飘窗处窗侧壁面积。
走廊墙面误差示意图
具体核对过程见表。
首层(1~4)/D轴外墙面积核对表
软件未算面积
(4/D)交点柱上侧装修面积
0.15*2.75=0.4125
软件多算块料面积
飘窗处墙洞侧壁面积
(1.95*2+3)*0.125=0.8625
核对
保温面积核对:
软件量+软件未算面积=手工量
29.2425+0.4125=29.655
块料面积核对:
软件量+软件未算面积-软件多算块料面积=手工量
31.5675+0.4125-0.8625=31.118
19、首层外墙3注解
表8.27注解1~表8.27注解2:通过勘误表8.27可以看出增加了补丁文件的软件工程量和手工量是能完全对上的。
