收藏 分销(赏)

建筑工程施工组织设计范本.doc

上传人:胜**** 文档编号:811043 上传时间:2024-03-23 格式:DOC 页数:64 大小:190KB
下载 相关 举报
建筑工程施工组织设计范本.doc_第1页
第1页 / 共64页
建筑工程施工组织设计范本.doc_第2页
第2页 / 共64页
建筑工程施工组织设计范本.doc_第3页
第3页 / 共64页
建筑工程施工组织设计范本.doc_第4页
第4页 / 共64页
建筑工程施工组织设计范本.doc_第5页
第5页 / 共64页
点击查看更多>>
资源描述

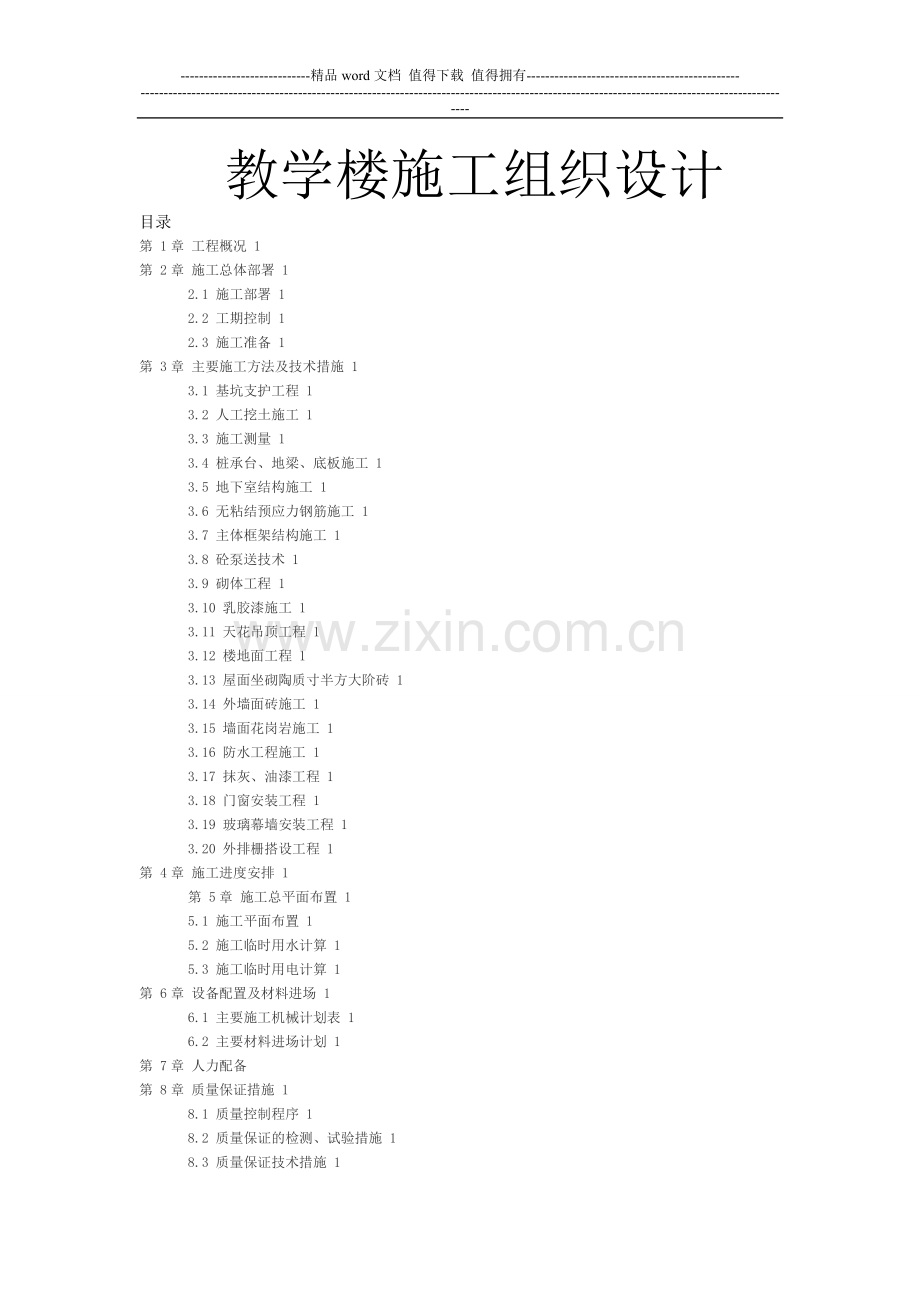

1、-精品word文档 值得下载 值得拥有- 教学楼施工组织设计目录第 1章 工程概况 1第 2章 施工总体部署 1 2.1 施工部署 1 2.2 工期控制 1 2.3 施工准备 1第 3章 主要施工方法及技术措施 1 3.1 基坑支护工程 1 3.2 人工挖土施工 1 3.3 施工测量 1 3.4 桩承台、地梁、底板施工 1 3.5 地下室结构施工 1 3.6 无粘结预应力钢筋施工 1 3.7 主体框架结构施工 1 3.8 砼泵送技术 1 3.9 砌体工程 1 3.10 乳胶漆施工 1 3.11 天花吊顶工程 1 3.12 楼地面工程 1 3.13 屋面坐砌陶质寸半方大阶砖 1 3.14 外墙面

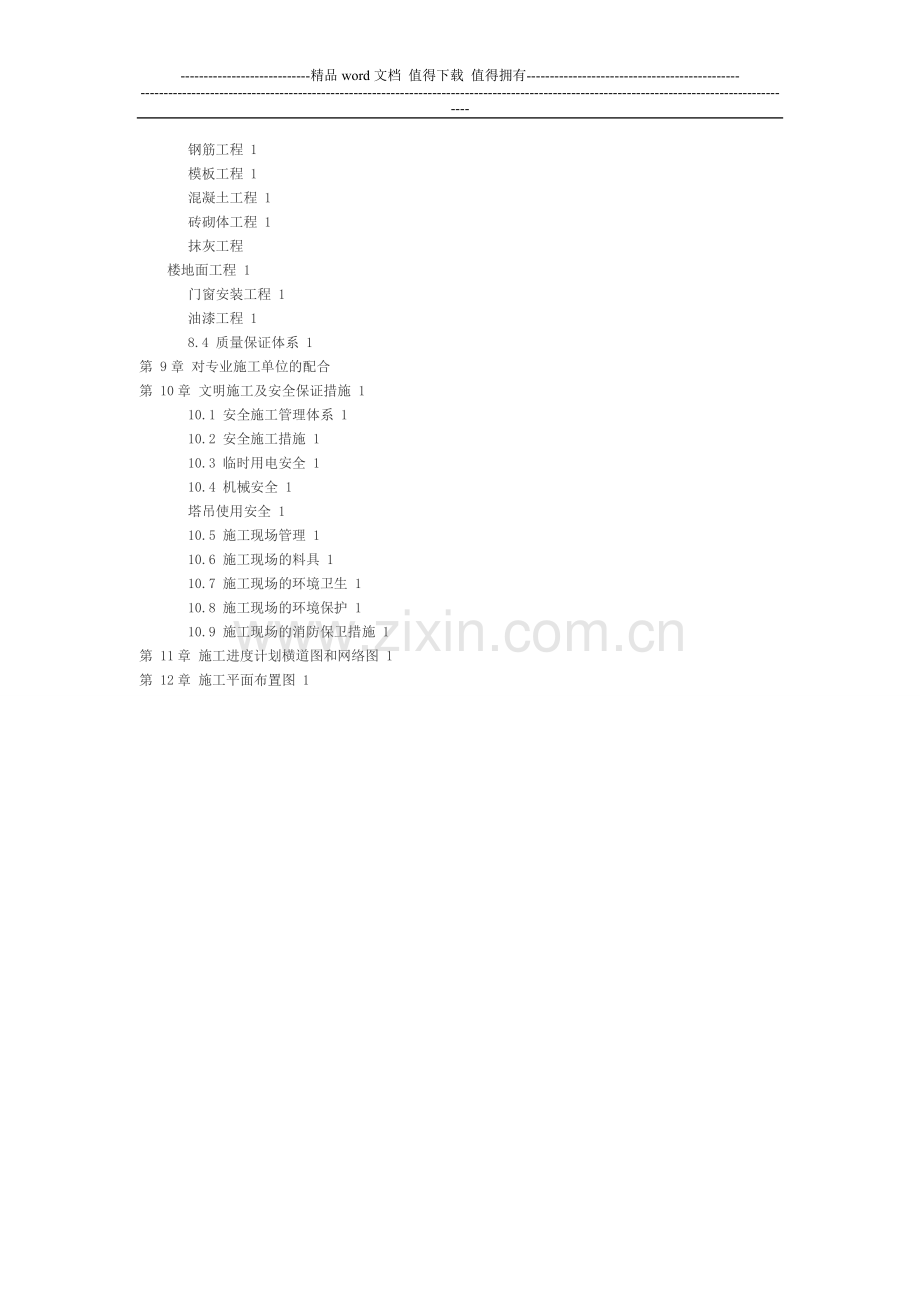

2、砖施工 1 3.15 墙面花岗岩施工 1 3.16 防水工程施工 1 3.17 抹灰、油漆工程 1 3.18 门窗安装工程 1 3.19 玻璃幕墙安装工程 1 3.20 外排栅搭设工程 1第 4章 施工进度安排 1 第 5章 施工总平面布置 1 5.1 施工平面布置 1 5.2 施工临时用水计算 1 5.3 施工临时用电计算 1第 6章 设备配置及材料进场 1 6.1 主要施工机械计划表 1 6.2 主要材料进场计划 1第 7章 人力配备第 8章 质量保证措施 1 8.1 质量控制程序 1 8.2 质量保证的检测、试验措施 1 8.3 质量保证技术措施 1 钢筋工程 1 模板工程 1 混凝土工

3、程 1 砖砌体工程 1 抹灰工程 楼地面工程 1 门窗安装工程 1 油漆工程 1 8.4 质量保证体系 1第 9章 对专业施工单位的配合第 10章 文明施工及安全保证措施 1 10.1 安全施工管理体系 1 10.2 安全施工措施 1 10.3 临时用电安全 1 10.4 机械安全 1 塔吊使用安全 1 10.5 施工现场管理 1 10.6 施工现场的料具 1 10.7 施工现场的环境卫生 1 10.8 施工现场的环境保护 1 10.9 施工现场的消防保卫措施 1第 11章 施工进度计划横道图和网络图 1第 12章 施工平面布置图 1 第一章 工程概况 工程广安职业技术学院教学楼,位于广安市滨

4、江大道一号,该工程是由广安职业技术职业学院兴建,四川省广安设计研究院设计,该建筑地上3层,天面标高为12.560m,用地面积为387M2,总建筑面积为958M2。一、建筑设计: 1、该教学楼采用框架结构,柱下独立混凝土基础。地上共三层。二、结构设计: 1、 本工程基础采用柱下独立混凝土基础。 2、 本工程按七度抗震设防,框架为二级,框支层框架为一级,耐火等级为I级。 3、 结构构件钢筋保护层厚度:4、 现浇各结构构件的混凝土强度等级:C30 C25 C20 C35 5、 本工程基础采用人工挖土 6、 桩顶设有桩承台,桩入承台深度为100mm。混凝土强度等级为C30,底做100mm厚C10素混凝

5、土垫层。三、施工管理组织机构 (一) 项目经理部是本项目实施管理者。在该工程施工中,我公司将按项目管理的原理,组织工程施工与管理,建立以项目经理为核心的项目班子,实行项目经理负责制,项目班子在总承包公司的直接领导和监督下,履行工程施工的权利和义务。 (二) 项目管理机构:项目管理机构由项目领导层、专业管理层和劳务层组成。项目管理机构见附表。 (三) 项目经理、项目总工程师、水电技术负责人工作简历及业绩、主要管理人员职称或岗位资格证书复印件 项目管理架构表 施工组织机构及项目经理管理人员一览表 项目职务 姓 名 技术职称/证书号码 岗位职称/证书号码 项目经理 项目副经理 项目总工程师 土建技术

6、负责人 水电技术负责人 质安负责人 技术员 资料员 施工员 施工员(水电) 预算员 质检员 材料员 第二章 施工总体部署2.1 施工部署 本工程虽为常见的多层砼框架结构,项目经理部必须有强烈的质量意识,精心组织、精心施工,加强对施工过程中的质量预检工作,严格技术、质量管理,确保工程优良等级地实现。 本工程如我公司中标,将由公司挑选管理经验丰富、技术水平高、责任心强的优秀管理人员组建工程项目部,从组织上确保严格按本施工组织设计制定的各项技术要求,对本工程实施科学规范化的项目管理,加强对施工过程的质量预控工作。公司将本工程列为创优质重点工程,从技术管理,施工力量,机械配置,材料供应,资金调度等方面

7、,全方位对本工程给予支持。由公司技术部、质安部派专人对本工程施工的全过程实施管理和监控,以确保本工程按合同如期竣工,验收一次达标。 本工程的施工组织管理采用项目部集中管理施工技术、材料供应、专业工种调度、施工计划统一安排。 1、 原则要求: 按先地下后地上的原则,将工程划分为基础及地下室结构、主体结构、内外装修、水电安装和收尾竣工五个阶段。 基础工程:测量放线,基坑支护及土方开挖,人工挖土,桩承台、地梁土方开挖,捣砼垫层,承台、地梁、底板钢筋绑扎,捣承台、地梁、底板砼。 主体结构:要密切围绕模板、钢筋、砼这三大工序组织施工,注意计算好支模所需材料及钢筋供应。 水电安装:密切配合结构施工,完成设

8、备基础砼浇捣,预埋套管及楼面预留孔洞工作。 收尾竣工:要抓紧,抓好修理、收头,并做好成品保护。 总之,土建、水、暖、电、卫及设备安装等各种工种、工序之间要密切配合,合理安排,组织流水施工,做到连续均衡生产。 2、 施工顺序:基础及地下室工程: 基坑放线定位基坑支护及土方开挖测量放线人工挖土承台、地梁土方开挖捣砼垫层绑扎承台、地梁、底板钢筋基线复核插柱及剪力墙筋钢筋及隐蔽验收浇筑砼砼养护。结构工程: 放线柱钢筋绑扎防雷焊接及专业管线、洞预埋预留墙柱支模板梁、板支模板墙、柱砼浇筑梁、板钢筋绑扎水电等专业管线、洞预埋预留梁、板砼浇筑砼养护拆模.至结构完。结构阶段及时插入墙体砌筑和内部粗装修。 室内装

9、修: 结构处理放线隔墙砌筑门窗框安装搭脚手架天花及墙面抹灰水、电、设备管线安装墙面饰面工程拆脚手架等楼地面施工门窗扇安装工程粉刷油漆灯具安装清理竣工。 室外装修: 屋面工程结构处理从顶层向下做面层台阶散水清理。 3、 任务划分: 根据本工程特点,成立现场项目经理部,由项目经理部总承包并承担土建施工,公司各专业部门配合。水电队承包水电安装工程,装饰处承包装修及装饰工程。铝合金门窗、幕墙工程、地板工程、木门防火门工程以及机电安装工程由建设单位委托专业施工单位进行施工,不锈钢扶手等由经理部委托生产厂家制作并安装,防水工程由经理部委托生产厂家施工。一切工序必须根据总包安排的综合进度计划合理穿插作业。

10、2.2 工期控制 1、主要工期控制(1)、开工日期暂定于2011年10月25日。(2)、基坑支护工程、土方控制在2011年12月上旬完成。(3)、0.00以下控制在2011年12月中旬完成。(4)、主体结构工程控制在2012年2月下旬完成。 (5)、装修工程控制在2012年3月上旬完成。 (6)、安装工程控制在2012年4月上旬完成。 (7)、手尾工程及竣工验收在2012年4月12日完成。 2、主要经济技术指标: 本工程的各项管理指标如下:(1)、施工工期:180日历天;(2)、质量目标:一次验收达到优良等级。争创广安市优良样板工程。 (3)、安全管理、文明施工目标:争创广安市安全生产和文明施

11、工样板工地。 2.3 施工准备 2.3.1 、生产准备: 1、 抓好施工现场的“五通一平”工作,即水通、电通、道路通、排水通、通讯通和场地平整。 2、 查勘现场,摸清工程实际情况,包括四周环境、运输道路、邻近建筑、地下管线、电缆线路、地下障碍物和堆积物、水电供应等等,以便研究制定实施施工方案和绘制施工总平面图,并对障碍物进行清除。 3、 做好防雨排水工作:在场地周围设置排水沟、沉淀、砂井,引入下水管道,保证场地不积水。 4、 按施工总平面图布置,修建临时设施,安装水电线路,并试水、试电。 5、 修建出入门口以及洗车槽,设洗车水枪为洗车进出、清洗提供方便。 6、 筹集劳动力,进行进场三级安全教育

12、,进行分工种的操作培训,办理有关保险等各方面的手续。 7、 提出机械设备使用计划,组织进场、运输、安装。 8、 制订质量、安全、技术、消防、保卫、计划、经营财务、设备机具、材料、现场文明、政治思想工作、生活福利后勤服务等一系列的管理制度。 2.3.1、技术准备: 1、 认真学习、审查施工图纸,土建、水电专业综合会审。进行设计交底和施工技术交底。 2、 编制施工方案和施工操作要点,组织施工人员学习。 3、 组织有关人员抽工抽料,及时订货加工。 4、 测设基准线。在此基础上,对各主要工程进行定位和标高引测,并设置座标和标高的控制点,埋设半永久控制桩。第三章 主要施工方法及技术措施3.1 基坑支护工

13、程 本工程基坑支护方案由四川省建筑设计研究院设计,将整个基坑分为A、B、C、D、E五个支护段,采用钢模板支护。一、施工程序及工艺要求:土方开挖,分阶段、分层流水循环作业。 (一)、施工前准备工作: 1、 由建设单位提供在施工现场的施工用水、用电接驳点,提供至少2个排污口。 2、 由建设单位提供施工管理人员和工人的办公生活设施,或提供可搭建临设的场地。 3、 基坑支护施工前,由建设、设计、监理和施工四方在现场测放、校核地面标高、基坑开挖边线,发现与设计不符的,及时作出调整。 4、 成立以技术负责为组长,机长和技术人组成的质控小组,负责施工的质量监督和技术控制工作。 5、 施工前,质控小组长全面、

14、详细地向全体施工人员进行技术交底。 6、 及时进行材料送检及试件制作送检工作。 (二)、土方开挖施工: 1. 土方开挖平面区段的划分:(详见附图) 在工作平台外挖一临时导流明沟和集水井,用于排走坑内积水和钻孔施工的返水。 2. 土方开挖竖向层次及分段的划分和坡道的留设 A、 土方开挖每天开挖34段,各段开挖时间配合土钉施工进度进行安排,详见“广安市E1-1地块项目基坑支护施工安排表”。在合同签订后3天内进场开工,计划50天内完成整个支护工程,考虑其它影响因素7天,总工期为60个日历天。 B、 土方开挖车道的留设:为确保车辆进出场地安全,场地车道采用碎石铺路路基。 3. 土方工程施工机械设备:

15、该基坑土方开挖量约528.92m3,为了合理安排工期,在组织施工时,必须合理选择施工机械,精心安排作用面,采用多机组,多层次,立体交叉作业,充分利用和空间,以保证基坑开挖顺利完成。 土石方施工阶段的机械主要包括挖土机及配套的运输车辆。 1)、主要挖土机械: 根据现场的施工条件及施工进度计划,选用HD-900型履带式反铲挖土机,从东、西两侧往北侧中部退挖。需挖土机的数量按下式计算: 式中: Q土方量Q 37000m3; P挖土机生产率P = 500m2/台班; T工期(工作日)T = 40天(考虑主要出土工期); C每天工作班数C1台班/天; K工作时间利用系数K0.8。 选用1台HD900履带

16、式反铲挖土机,可充分满足施工要求。 2)、运土车辆: 由于运输车数量主要由车辆的型号以及土方运距决定。拟定土方运输采用15吨载重汽车,考虑到现场交通条件,估测车辆运输效率为80m3/台班,则运土车辆的数量为: 式中: d预测日出土量d = 1000m3/日; p车辆运输效率p = 80m3/台班。 因此,共需配备3辆15吨载重汽车进行土方的运输。 4. 土方开挖质量措施: 1) 开工前要作好各级技术准备和技术交底工作,施工员测量工要熟悉图纸,领会施工方案的作业要求,建立现场水准测量网。 2) 专职测工要配合施工员进行质量控制,要及时复撒灰线,及时控制开挖标高。 3) 施工员测工换班时,要认真进

17、行书面交接,确保开挖质量。 4) 防陷措施。由于本工程开挖范围土质差,分布不均匀,开挖施工中应采取防陷措施。当遇软弱基础时,应铺垫3050cm厚的碎石垫层。 5. 土方开挖安全措施: 1) 开工前要做好各级安全教育和安全交底工作,制定切实可行的安全和文明施工责任制,组织职工贯彻落实。 2) 本工程土方外运时,为了确保安全,在运土出入口处应设安全岗,配备专人指挥车辆。运土司机要遵守交通法规和广安市区的有关规定。严格按指定路线行驶,按指定地点卸土。 3) 要遵守广安市区的环卫、市容管理的有关规定,汽车运土必须加盖蓬布,以防止中途撒土,污染城区道路。为防止汽车轮胎带土污染市容,现场出口铺设30m碎石

18、路面。车辆必须经冲洗干净才准许放行。 4) 沿基坑四周设置900高安全拦杆,并在基坑四角悬挂红色标志。夜间应有红色安全灯。 5) 夜间施工应有足够照明,沿基坑南、东、西周边设置四组2000W碘钨灯。 二、排水措施: 1) 基坑开挖时,应做好坑外排水工作,基坑坡顶喷射1.0m宽,12cm厚的砼保护层,防止地表水的下渗及对基坑边坡的冲刷。 2) 沿基坑周边设300300mm的截水明沟,防止地表水流向基坑。每隔30m及转角处设置100010001000的砖砌集水井,用抽水泵日夜抽水,经沉淀后排放。 3) 在人工填土底部和砂层发育部位等地下水较大部位,适当设置泄水孔。 4) 基坑开挖至规定的标高后,在

19、基坑底四周设置300300的临时排水沟,每隔30m及转角处设置100010001000的砖砌积水井,及时将基坑内积水导向集水坑,用潜水泵抽至地面排水明沟,经沉淀后排入市政下水道; 5) 施工过程中经常检查排水沟,确保排水沟的畅通; 6) 对基坑边的原有裂缝应做必要的填补,严防地表水的渗透。 三、基坑监测 (一)监测内容 1、周边环境监测: 1) 施工前对基坑周边15米范围的构筑物及地面、道路进行调查,并作好记录。 2) 基坑施工过程中,每天有专人负责对周边环境进行检查,发现问题, 及时报告,并采取有效的应急措施。 2、基坑周边沉降及位移监测 1) 基坑四周按设计布设沉降及位移观测点。 2) 监

20、测点和控制点均采用钢筋水泥制作,设置稳固。 3) 采用全站仪观测水平位移;采用精密水准仪观测垂直位移。 4) 基坑开挖期间每天观测一次;基础及地下室施工期间每7天观测一次。 (二)基坑水平位移控制值 本基坑的最大水平位移控制警戒值为32mm(0.004h),如发现基坑变形超过控制警戒值时,将采取有效的应急措施。3.2、安全、文明施工保障措施 (一)安全施工保障措施 1、 开工前按规范安装水、电线路,须检查其绝缘、密封性能,保养、检修好方可开工。 2、 建立以项目经理为组长的安全生产领导小组,设立专职安全员,建立安全生产责任制。 3、 确实做好安全教育,使所有参加施工的人员熟悉各自工种的安全操作

21、规程,做好班前活动,进行安全技术交底。 4、 施工现场有:施工布置图、基坑支护设计施工图。 5、 施工用电必须符合规范要求,所有设备用电均采用五线制,支线架设在过道处要采用一定的保证措施。手持照明灯及危险场所使用安全电压,严禁电线随地走。 6、 所有机电设备用电均采用一机一闸一漏制,电箱要求用统一制作的铁制电箱,要求有门一锁,有防雨措施。 7、 进入施工现场的施工人员必须戴好安全帽。 8、 对于特殊工种的人员要进行培训,持证上岗,并定期进行体格检查。 9、 现场搞好卫生工作,防止疾病的发生。夏季确实做好防暑降温工作,保证有清凉饮料供应。 10、 定期进行安全大检查,对查出的安全隐患要及时解决,

22、做到防患于未然,杜绝安全事故的发生。 11、 基坑开挖后每天检查边坡,及时发现滑坡或塌方迹象,作好预防补救措施。 12、 雨天或夜间施工,安全检查措施要做足,杜绝安全事故。 13、 人工修坡前,注意检查土坡稳定性,处理好不安全因素后方可进行。 14、 定期对基坑边坡的变形进行监测,及时汇报情况,发现问题及时采取措施。 15、 基坑边坡坡顶设置保护栏,施工中采用彩条布遮拦,减少喷射灰对路面的污染。 16、 锚杆施工前,需对基坑周边的地下管线进行探测,保证锚杆施工时避开地下管线,防患于未然。 17、 严格按施工设计图纸施工,如需调整设计,应及时上报甲方、业主现场负责人,征得同意后方可进行施工。 (

23、二)文明施工保障措施 文明施工是施工管理重要内容之一,对加快施工进度、保证施工质量,降低工程成本和安全生产起着重要的保证作用。为搞好文明施工,特制定下列标准,定期检查,严格执行。 1、 平面有图,按图施工,图物相符。 2、 大宗材料,码方成垛,分类堆放。 3、 暂设水电,杆正线直,安全不漏。 4、 道路畅通,排水无阻,没有垃圾。 5、 暂设料房,规格整齐,防雨防潮。 6、 宿舍整洁,食堂卫生,纪律严明。 7、 科学管理,机构健全,制度完善。 8、 责任到人,挂牌施工,奖罚分明。 9、 限额领料,随干随清,工完料净。 10、 按图施工,精心操作,保护成品。 11、 施工脚手,搭设标准,规格整齐。

24、 12、 施工工具,用完弄净,整齐保管。 13、 机械设备,运转正常,保养清洁。 14、 包装用品,保存完整,回收交库。 15、 按期交工,质量优良,清洁卫生。3.3 施工测量 根据施工总平面图上拟建的建筑物的坐标位置、基线、基点的相关数据,城市水准点,用经纬仪、水准仪、钢尺进行测设。 1、 结构平面施工放线:根据已有控制网点的主轴线精确引测到各楼层上,特别是0.00的引测必须复核无误后作标记。以后每完成一层楼面用经纬仪将0.00层的控制线传递到上一层楼面。再根据各层施工平面图放出相应的轴线及柱、梁和各种洞口的平面位置。 2、 高程施工测量:各层柱筋接驳安装完毕后把水准点结合建筑物各层的相应标

25、高引测至竖向钢筋上,用红油漆标示,再按施工图在柱筋上相应位置标上梁(板)底及板面等的标高标记。在拆除模板后,把水准点标高精确引测到柱上并选择便于向上传递的位置作好标记,作为向上传递的控制点,再根据施工图用钢尺量度传递到各层。 3、 竖向测量:每层外柱的轴线引测采用吊线锤法进行,每层用经纬仪进行复核外柱的垂直度。内柱模板安装时,应用吊锤进行垂直度校核。 4、 沉防观测: 1) 沉降观测点的测设:利用珠江新城E1区内的永久水准点作为引测基准点,引测到工地附近,并自行埋设固定作为本工程的沉降观测基点。 2) 沉降观测点的布置:结合本工程的沉降观测平面布置图,确定在建筑物上设置沉降观测点。埋设方法:按

26、结构设计说明,用20的钢筋,61cm长,制成一边5cm,一边56cm长的弯钩形,长边埋设在柱内50cm,留出6cm长,长边端部打扁开脚,短边钢筋头向上,表面磨圆。统一埋于首层柱高500mm处,平面位置结合首层平面图由现场确定。 3) 沉降观测:主体结构施工期间,每上一层框架结构观测一次,主体结构封顶后,每隔半个月观测一次。 4) 沉降观测工作要求: A、 固定人员测量和整理观测成果。 B、 固定使用水准仪和水准尺。 C、 使用固定水准点。 D、 按规定的日期、方法及路线进行观测。 5、 砌砖的施工抄平放线: 先根据各层平面的轴线和各层建筑施工平面线,放出墙边线及门窗、洞口等位置。砌砖前,应将平

27、水标高引测在混凝土柱的一定高度位置上,并在与墙体相连的混凝土柱上弹出墙体的垂直边线,在相应位置上放出窗台、窗顶、门顶、预留洞底、顶等标高,作为砌砖的依据。一、预应力筋的质量保证措施 1、材料的采购: 根据我公司质量方针和质量手册的要求,选择合格的材料供应商,以及时采购产品进行验证,保证同工程质量有关的物质采购能满足规定及客户的要求。公司材料部负责采购控制程序的实施。 2、材料的检测: 1) 所有进场材料必须有产品合格证,并要查明是否符合所需的品种、规格、数量、质量要求。 2) 无粘结预应力筋在公司加工厂进行下料、组装,在出厂时点清预应力筋数量,并对无粘结预应力的外观进行目测,预应力筋外包皮有否

28、明显破裂(连续破口不能大于200mm),出厂时附上出厂质保书;加工厂组装的预应力筋固定端按规范要求的数量进行外观抽检,并填写外观检查自检表。 3) 无粘结预应力筋进场时,应核对送货单,质保书与进场的无粘结预应力筋是否吻合;如要塔吊卸车,应使用有胶套的钢丝绳,以免在吊装的过程中钢丝绳将无粘结预应力筋的外包皮割破;进场的无粘结预应力筋按规范要求的数量现场取样送试验室作物理性能试验,经检验合格后才能使用。 4) 无粘结预应力筋的固定端在进场后按规范要求的数量取样送试验室做静载锚固性能试验,经检验合格后方能使用。 5) 预应力锚具进场后应点清数量,核对送货单、质保书与进场锚具是否吻合,并对锚具随机抽样

29、10%作外观检查,填写锚具外观检查复检表;进场的锚具按规范要求的数量取样送试验室做硬度试验、静载锚锚固性能试验。经检验合格后方能使用。 3、现场材料的贮存: 1) 无粘结预应力筋应根据施工平面布置图分区堆放,如在露天贮放时间过长,应用塑料布覆盖,并挂上标识牌。 2) 预应力锚具应在室内堆放,做好防水防潮措施,每一批的预应力锚具应分开堆放,并挂上标识牌,标明锚具的进场时间、数量、规格、检验状态。 4、无粘结预应力筋组装: 1) 正确使用镦头机、挤压机等机械设备,对设备进行定期保养、定期维修,使机械设备能一直保持正常运作。 2) 操作工人在每加工完一根预应力筋后应用目测检查预应力筋固定端外观是否达

30、到规范要求,再进入下一步工序。 3) 以1000根为一验收批,抽检10%作为外观检查,并填写外观检查记录表。 4) 如发现预应力筋外观有不及格,应立即停止组装,待查明原因后再继续进行。 5、无粘结预应力筋安装: 1) 无粘结预应力筋布铺时应严格按照设计图纸要求进行,预应力筋应保证位置正确、数量准确,平面顺直,互不纽绞,预应力筋位置垂直允许误差:梁为10mm,板为5mm。 2) 无粘结预应力筋布铺完毕后应及时用扎丝固定, 扎丝绑扎点的最大间距为1.5m。 3) 无粘结预应力筋固定端最小保护层要求为50mm。 6、无粘结预应力筋张拉: 1) 张拉操作工人为从事多年预应力施工的熟练工人,每个操作工人

31、均应持证上岗,并定期进行学习培训,定期进行考核,考核不及格者取消操作资格。 2) 张拉所用液压千斤顶应每半年进行一次标定;每完成一层张拉应用传感器自行进行现场标定,保证油表读数能真实反映张拉力。 3) 张拉机械设备应定期维修、定期保养,保证在使用过程中能正常运行。 4) 张拉前应先计算理论伸长值,以便在张拉的过程中能随时进行较核。 5) 张拉采用应力控制、应变校核的方法,伸长值误差允许范围:-5% +10%;如伸长值超出误差允许范围,应暂停张拉,查明原因并采取措施予以调整后,方可继续张拉。 6) 张拉伸长值由专人负责测量,专人记录,长度数值应精确到毫米。 五、预应力筋的施工安全 1) 预应力施

32、工中坚决贯彻安全第一、预防为主的方针,严格执行国家、上级主管部门有关安全生产的规定。 2) 认真做好安全教育和安全交底工作,现场施工负责人,下达每项施工任务时,对施工人员要专门进行有关安全方面交底,对安全工作提出具体要求。 3) 建立安全员制度,设一名兼职施工安全员,对现场施工安全进行监督、检查。 4) 施工人员进入工地必须戴安全帽,穿防滑鞋,对危险作业自配安全带,作业时不准吸烟,斗气,打闹。 5) 对施工脚手架、张拉平台,施工负责人要组织人员事先进行检查,合乎要求后方可上架施工作业,施工按班组进行,严禁单人进入工地施工操作。 6) 所有进场的施工设备,必须经常进行维护保养,完好率达到100%

33、,严禁带病运转操作。 7) 预应力筋张拉时,张拉人员必须站在千斤顶两侧位置,不准在千斤顶正面操作。 8) 张拉时,张拉位置下面不应有人作业或通行,避免工具、锚具掉落伤人,张拉设备应设安全保护措施。 9) 加强防火用电教育,杜绝火灾隐患。 10) 楼面板四周脚手架,凡遇有楼面预应力筋张拉端时,脚手架板面高度应低于楼面板400mm,以确保施工安全。 11) 严禁电弧焊为花直接落在安全网上,以防引起火灾。3.4 主体框架结构施工 本方案确定,楼层的混凝土浇筑分二次进行。第一次浇灌混凝土柱至楼层梁底标高下50处,第二次浇灌梁、板混凝土。因此,结构施工中必须处理好模板支撑技术,以确保结构工程的优良等级。

34、 1、施工顺序: 2、模板工程 1) 模板用材,梁、板、柱模板均用18mm厚的木夹板,木枋材料采用8080松杂枋木。 2) 梁、板支撑采用万能门式脚手架,搭设满堂红支撑,确保梁、板支撑牢靠和砼浇灌安全。 3) 模板使用前先用光油油一遍,防止砂浆渗入板纹造成拆模时损坏砼表面平整度。 4) 木模工应熟悉图纸,确保构件形状,尺寸及标高的准确。 5) 模板接缝应严密,不得漏浆。 6) 模板安装后,应进行强度、刚度、稳定性、预留孔洞位置的检查,防止砼浇灌时发生不允许的变形,不符合要求的,应及时修整,加固后,方可进入砼浇灌工序。 3、钢筋工程 1) 钢筋加工均为现场加工制作。材料进入加工场后,应按规范要求

35、,按批抽样做试验,试验合格方可使用,试验报告及出厂合格证及时入档。严格按施工规范、设计图纸和图纸会审记录的规定进行制作安装。在施工过程中发现无法就位时,若确因设计原因造成,应及时与设计单位和建设单位联系,共同协商及时解决,不得自行解决。 2) 梁、板下层钢筋位置以垫水泥砂浆垫块控制,以确保钢筋保护层。 3) 设计要求焊接的部位,除必须遵守焊接技术规程的各项规定以外,应由持有上岗证的专业焊工进行操作。本工程柱竖向钢筋均采用电渣压力焊连接。 4) 钢筋绑扎完毕后,必须由工地先进行自检,在钢号、规格、根数、间距、接头位置、保护层厚度、焊接部位、焊缝、洞口留置、洞口加强等符合规范和设计要求后,再申报监

36、检(甲方、监理、质监部门、设计单位),并及时填写隐蔽工程记录。 4、砼工程 1) 本工程采用泵送商品混凝土供料。严格按设计要求的强度等级进行施工和抗压试验。施工中不得任意更改混凝土配合比。 2) 砼柱与砖砌体的连接部位,确保按设计要求准确设置拉结筋以确保后施工砌体质量。 3) 本工程砼浇灌应连续作业。一般情况下不得再留施工缝,确要留时,必须征得甲方监理同意,并采取可靠措施,但在悬挑部位不得留施工缝。因此,每次浇灌砼前,应充分作好施工准备工作。 4) 每次浇灌砼分两次进行,第一次利用楼面梁、板模板浇灌柱混凝土后,再绑扎梁、板钢筋,梁、板混凝土作第二次浇灌。柱混凝土一律浇灌至梁(板)底下5Cm处。

37、天面梁板、柱砼一次浇筑,不得留设施工缝,并在砼中掺加AEA. 5) 浇灌柱砼时,砼倾落高度不得大于2m,超过时应用串筒或溜槽,以防止石、浆分离。 6) 砼震捣采用插入式或平板震动器,对钢筋密集处采用30震动棒或钢纤手工震捣,以确保震捣密实。 7) 混凝土浇灌作业前,严格按规范要求进行隐蔽工程验收,所有现浇混凝土构件断面尺寸、标高、钢筋规格、数量、预埋件、预留孔应确保无误。先由工地质安员自检合格后,再申报市质监站、设计单位、监理公司和甲方共同进行隐蔽工程验收。合格后方可浇灌混凝土。 8) 砼浇灌前,应由专人洒水湿润模板,不得干模浇砼。 9) 为了防止混凝土柱烂根现象发生,混凝土柱浇灌时,应先填以

38、50mm厚与混凝土成份相同的水泥砂浆。 10) 混凝土的找平及养护: A、 楼地面混凝土浇筑前,在柱筋等处弹出标高控制线,并在楼板面留设6钢筋标点,间距为3米3米,用平板振动器振捣后,用3米双人刮尺按控制标高刮平,并使用一台水准仪跟班复测整平;然后用长把拖抹平,保证混凝土面的平整,以便下道工序施工。 B、 砼找平工序为:砼摊平振动按水平标高刨平吸水用3米尺刮平磨平机挫平人工用木抹子挫平。 C、 混凝土应在浇筑完毕后,必须保证24h的候干期,在此期间除允许施工放线外,不得装拆模板、不得运输钢材、模板等各种材料和机具,不得绑扎钢筋,不得从事一切可能影响楼板稳定的工作。 D、 楼板混凝土浇筑完成后1

39、2h以内对其进行覆盖和浇水养护,7d内必须充分淋水保养,814d内每天淋水不少于2次,1529d内仍然继续养护。 11) 按施工规范要求作好砼试压件,每层砼浇灌作业时由专人负责,随机做砼试压件,每个作业班组留置三组试件,砼强度等级不同时,应分别做每个等级不少于三组。3.5 砼泵送技术 本工程砼采用商品砼,由砼输送泵输送至各浇筑点。 1、 泵送砼前,先将储料斗内清水从管道泵出,达到湿润和清洁管道的目的,然后向料斗内加入与砼配合比相同的水泥砂浆,润滑管道后即可开始泵送砼。 2、 开始泵送时,泵送速度宜放慢,油压变化应在容许范围内,待泵送顺利时,才用正常速度进行泵送。 3、 泵送期间,料斗内的砼量应

40、保持不低于缸筒口上100mm到料斗口下150mm之间为宜。 4、 砼泵送应连续作业,中途停歇时间不得超过20min。 5、 泵送砼时,应先远后近,在浇筑中逐渐拆管。 6、 在高温季节泵送,应用湿草袋覆盖管道进行降温,以降低入模温度。 7、 泵送将结束时,应估算砼管道内和料斗内储存的砼量及浇捣现场所欠砼量,以便决定拌制砼量。 8、 泵送完毕清洗管道时,采用空气压缩机推动清洗球,先安好专用清洗管,再启动空压机,渐进加压。清洗过程中应随时敲击输送管,了解砼是否排空。当输送管内尚有10m左右砼时,应将压缩机缓慢减压,防止出现大喷爆和伤人。 9、 砼输送泵与垂直向上管的距离应大于10m,并在垂直管的根部

41、装设一个截流阀。 10、 凡管道经过的位置要平整,管道应用支架垫固,不得与模板钢筋接触。 11、 垂直管穿越每一层楼板时,应用预埋螺栓加以锚固。 12、 搅拌车卸料前必须搅拌一段时间方可卸入料斗,如发现初出的砼石子较多,水泥浆少,应适当加入备用砂浆拌匀方可泵送。 13、 最初泵出的砂浆应均匀分布到较大工作面上,不能集中一处浇筑。 14、 泵送过程中,要作好开泵记录、机械运行记录、压力表压力记录、塞管及处理记录、泵送砼量记录、清洗记录,检修时作检修记录。3.6 砌体工程 技术要求主要为: 1、 材料:砖砌体的强度等级必须符合设计要求,进入现场必须有出厂合格证及试验单。 水泥:采用425普通硅酸盐

42、水泥,进入现场必须有出厂合格证及试验单。 砂:采用中砂,不得含有草根等杂物,砂的含泥量不得大于5。 石灰膏:熟化时间不得少于7天,严禁使用脱水硬化的石灰膏。 2、 砖砌体施工前,应按设计要求做好放线工作,以确保墙体位置的准确。 3、 砖砌块堆放应平整清洁,不积水,不被油污等污染,堆放高度不宜超过1.6m。 4、 砖砌体在砌筑前一天应浇水湿润,含水率宜为58,不得即时浇水淋砖,即时使用砌筑。 5、 砌筑砂浆应按施工验收规范的要求,由现场先作试配、试模,经试压合格后方可正式投料进行砂浆搅拌,供料。 6、 在所有内墙阳角及门边处用1:2水泥砂浆做护角2000高。 7、 卫生间墙体最下一皮砖,必须用不低于M5的砌筑砂浆砌筑,并作防水处理。 8、 墙体的砌筑应做到横平竖直、砂浆饱满、均匀密实,严禁先干砌后灌浆,混凝土柱预留拉结筋与墙的拉结均应符合施工

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
