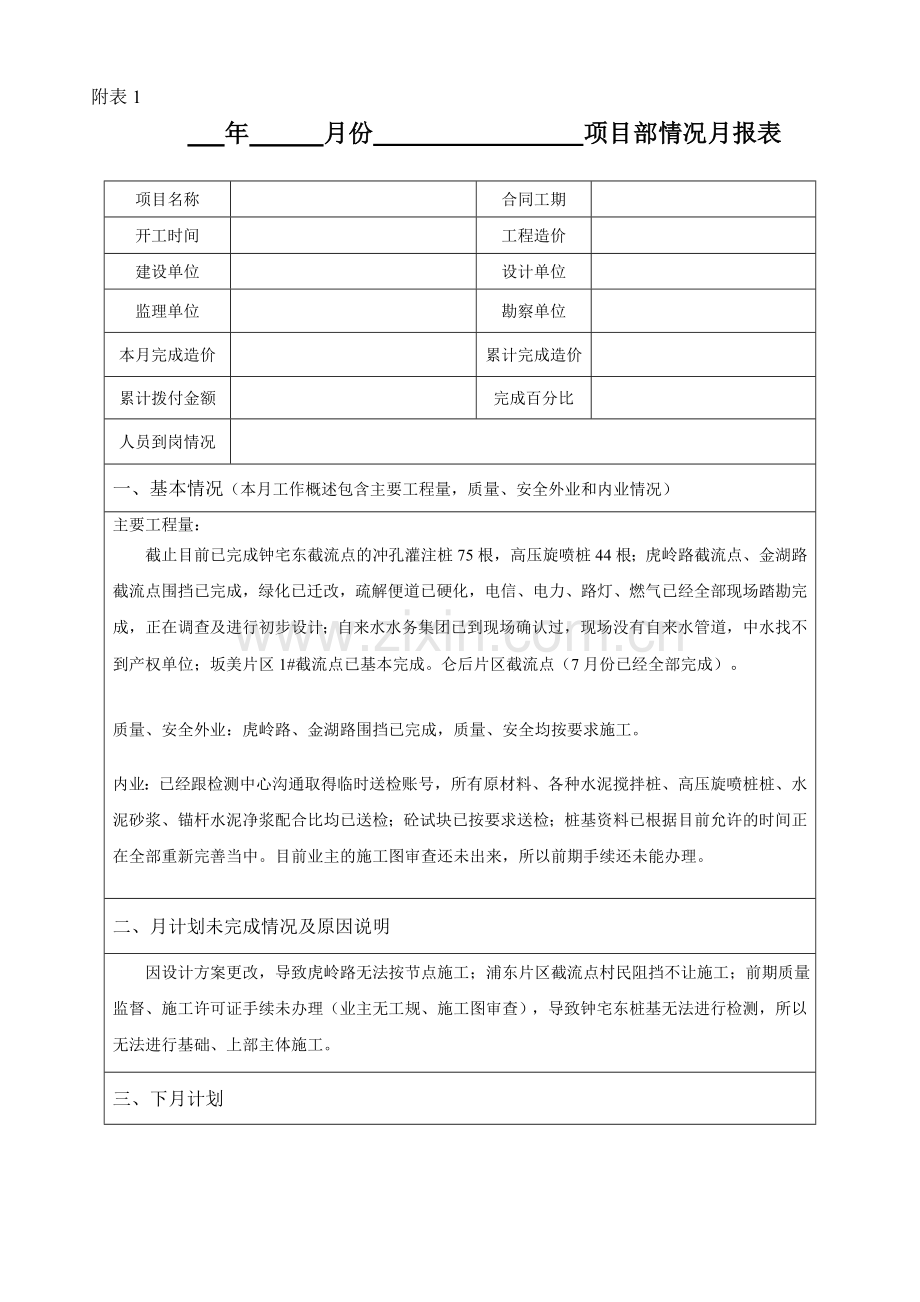

年 月份 项目部情况月报表
项目名称
合同工期
开工时间
工程造价
建设单位
设计单位
监理单位
勘察单位
本月完成造价
累计完成造价
累计拨付金额
完成百分比
人员到岗情况
一、基本情况(本月工作概述包含主要工程量,质量、安全外业和内业情况)
主要工程量:
截止目前已完成钟宅东截流点的冲孔灌注桩75根,高压旋喷桩44根;虎岭路截流点、金湖路截流点围挡已完成,绿化已迁改,疏解便道已硬化,电信、电力、路灯、燃气已经全部现场踏勘完成,正在调查及进行初步设计;自来水水务集团已到现场确认过,现场没有自来水管道,中水找不到产权单位;坂美片区1#截流点已基本完成。仑后片区截流点(7月份已经全部完成)。
质量、安全外业:虎岭路、金湖路围挡已完成,质量、安全均按要求施工。
内业:已经跟检测中心沟通取得临时送检账号,所有原材料、各种水泥搅拌桩、高压旋喷桩桩、水泥砂浆、锚杆水泥净浆配合比均已送检;砼试块已按要求送检;桩基资料已根据目前允许的时间正在全部重新完善当中。目前业主的施工图审查还未出来,所以前期手续还未能办理。
二、月计划未完成情况及原因说明
因设计方案更改,导致虎岭路无法按节点施工;浦东片区截流点村民阻挡不让施工;前期质量监督、施工许可证手续未办理(业主无工规、施工图审查),导致钟宅东桩基无法进行检测,所以无法进行基础、上部主体施工。
三、下月计划
1、钟宅东高压旋喷桩全部完成,冲孔灌注桩检测;2、虎岭路场地平整、桩基进场及水泥搅拌桩施工;3、金湖路截流点施工4、枋湖南路截流点施工;5、坂美片区2#截流点施工;6、浦东片区截流点施工。
四、需要公司协调解决的事项
项目负责人:(签字)
