资源描述

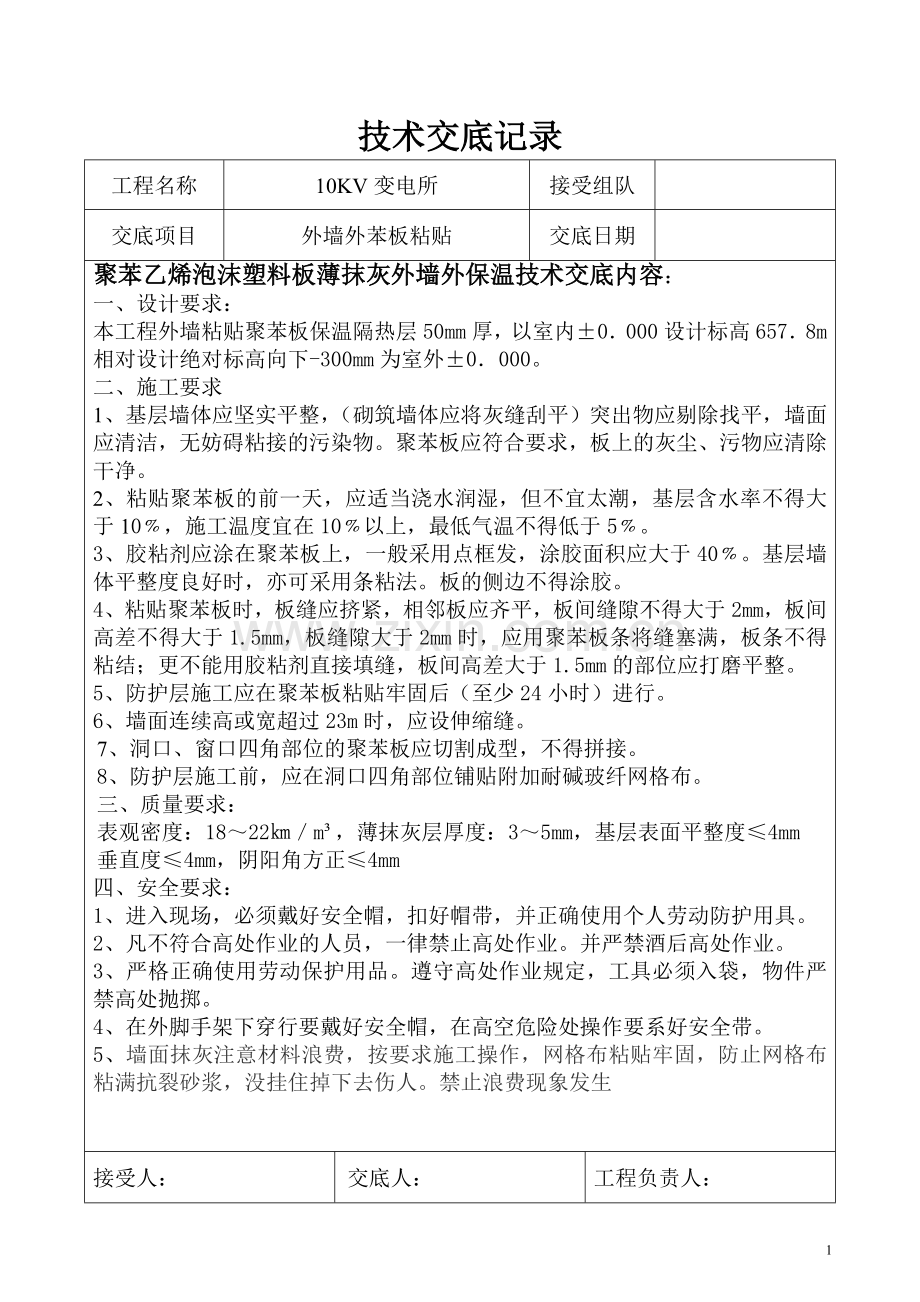

技术交底记录 工程名称 10KV变电所 接受组队 交底项目 外墙外苯板粘贴 交底日期 聚苯乙烯泡沫塑料板薄抹灰外墙外保温技术交底内容: 一、设计要求: 本工程外墙粘贴聚苯板保温隔热层50mm厚,以室内±0.000设计标高657.8m相对设计绝对标高向下-300mm为室外±0.000。 二、施工要求 1、基层墙体应坚实平整,(砌筑墙体应将灰缝刮平)突出物应剔除找平,墙面应清洁,无妨碍粘接的污染物。聚苯板应符合要求,板上的灰尘、污物应清除干净。 2、粘贴聚苯板的前一天,应适当浇水润湿,但不宜太潮,基层含水率不得大于10﹪,施工温度宜在10﹪以上,最低气温不得低于5﹪。 3、胶粘剂应涂在聚苯板上,一般采用点框发,涂胶面积应大于40﹪。基层墙体平整度良好时,亦可采用条粘法。板的侧边不得涂胶。 4、粘贴聚苯板时,板缝应挤紧,相邻板应齐平,板间缝隙不得大于2mm,板间高差不得大于1.5mm,板缝隙大于2mm时,应用聚苯板条将缝塞满,板条不得粘结;更不能用胶粘剂直接填缝,板间高差大于1.5mm的部位应打磨平整。 5、防护层施工应在聚苯板粘贴牢固后(至少24小时)进行。 6、墙面连续高或宽超过23m时,应设伸缩缝。 7、洞口、窗口四角部位的聚苯板应切割成型,不得拼接。 8、防护层施工前,应在洞口四角部位铺贴附加耐碱玻纤网格布。 三、质量要求: 表观密度:18~22㎞/m³,薄抹灰层厚度:3~5mm,基层表面平整度≤4mm 垂直度≤4mm,阴阳角方正≤4mm 四、安全要求: 1、进入现场,必须戴好安全帽,扣好帽带,并正确使用个人劳动防护用具。 2、凡不符合高处作业的人员,一律禁止高处作业。并严禁酒后高处作业。 3、严格正确使用劳动保护用品。遵守高处作业规定,工具必须入袋,物件严禁高处抛掷。 4、在外脚手架下穿行要戴好安全帽,在高空危险处操作要系好安全带。 5、墙面抹灰注意材料浪费,按要求施工操作,网格布粘贴牢固,防止网格布粘满抗裂砂浆,没挂住掉下去伤人。禁止浪费现象发生 接受人: 交底人: 工程负责人: 技术交底记录 工程名称 准轨场行车继电器室综合房屋 接受组队 交底项目 砌筑工程 交底日期 接受人: 交底人: 工程负责人: 技术交底记录 工程名称 准轨场行车继电器室综合房屋 接受组队 交底项目 砌筑工程 交底日期 接受人: 交底人: 工程负责人: 4
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 百科休闲 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
