资源描述

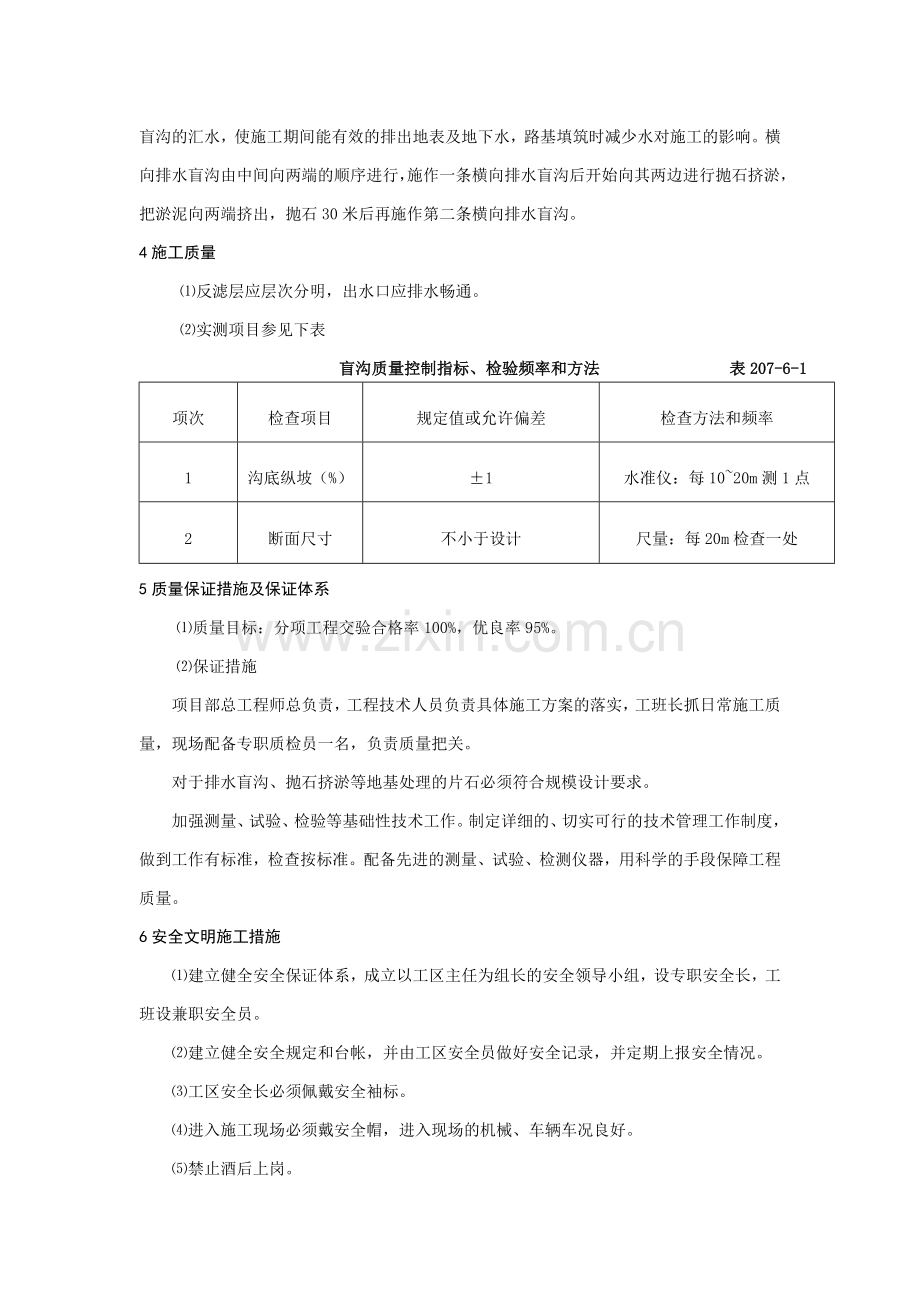

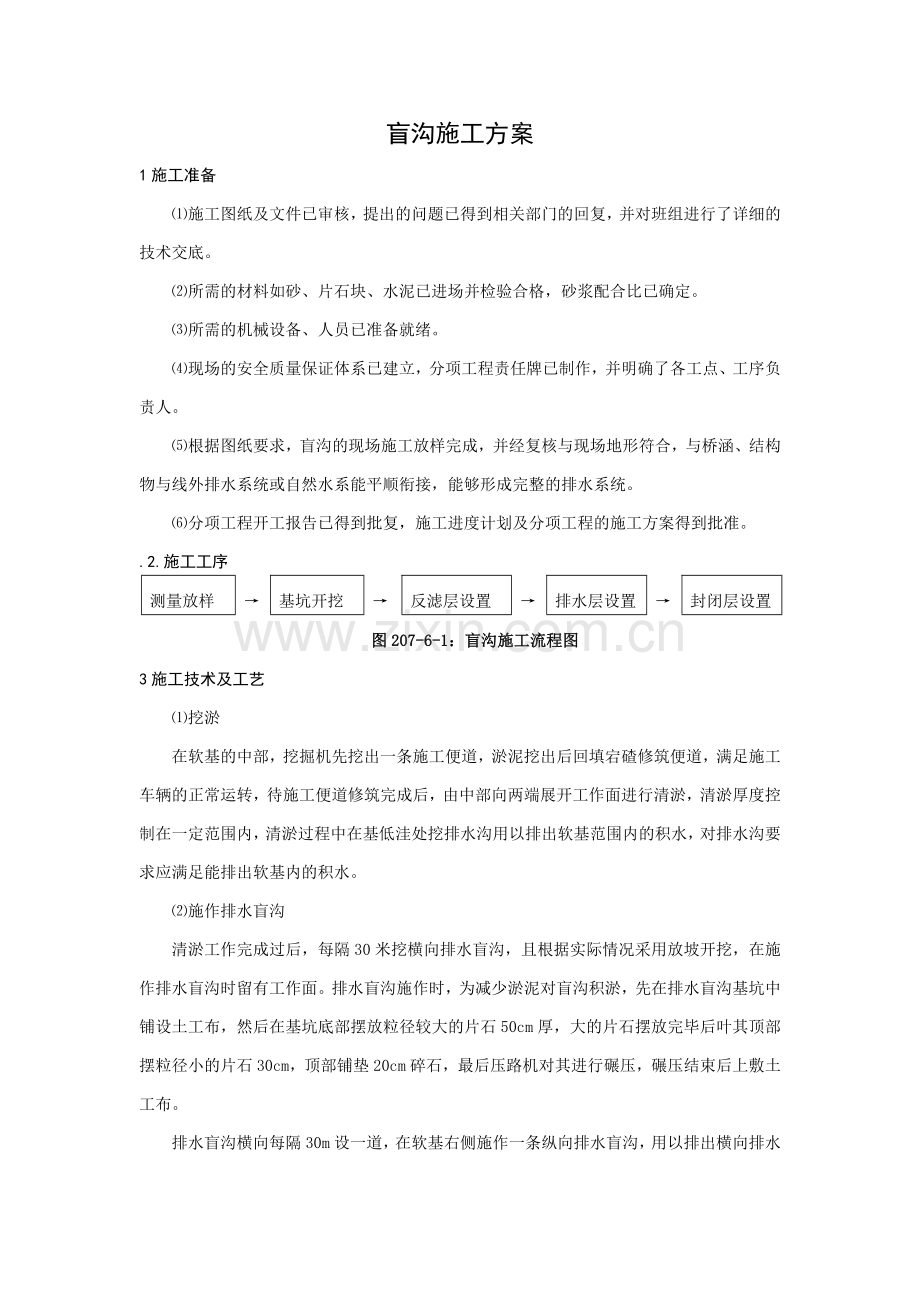

盲沟施工方案 1施工准备 ⑴施工图纸及文件已审核,提出的问题已得到相关部门的回复,并对班组进行了详细的技术交底。 ⑵所需的材料如砂、片石块、水泥已进场并检验合格,砂浆配合比已确定。 ⑶所需的机械设备、人员已准备就绪。 ⑷现场的安全质量保证体系已建立,分项工程责任牌已制作,并明确了各工点、工序负责人。 ⑸根据图纸要求,盲沟的现场施工放样完成,并经复核与现场地形符合,与桥涵、结构物与线外排水系统或自然水系能平顺衔接,能够形成完整的排水系统。 ⑹分项工程开工报告已得到批复,施工进度计划及分项工程的施工方案得到批准。 .2.施工工序 测量放样 → 基坑开挖 → 反滤层设置 → 排水层设置 → 封闭层设置 图207-6-1:盲沟施工流程图 3施工技术及工艺 ⑴挖淤 在软基的中部,挖掘机先挖出一条施工便道,淤泥挖出后回填宕碴修筑便道,满足施工车辆的正常运转,待施工便道修筑完成后,由中部向两端展开工作面进行清淤,清淤厚度控制在一定范围内,清淤过程中在基低洼处挖排水沟用以排出软基范围内的积水,对排水沟要求应满足能排出软基内的积水。 ⑵施作排水盲沟 清淤工作完成过后,每隔30米挖横向排水盲沟,且根据实际情况采用放坡开挖,在施作排水盲沟时留有工作面。排水盲沟施作时,为减少淤泥对盲沟积淤,先在排水盲沟基坑中铺设土工布,然后在基坑底部摆放粒径较大的片石50cm厚,大的片石摆放完毕后叶其顶部摆粒径小的片石30cm,顶部铺垫20cm碎石,最后压路机对其进行碾压,碾压结束后上敷土工布。 排水盲沟横向每隔30m设一道,在软基右侧施作一条纵向排水盲沟,用以排出横向排水盲沟的汇水,使施工期间能有效的排出地表及地下水,路基填筑时减少水对施工的影响。横向排水盲沟由中间向两端的顺序进行,施作一条横向排水盲沟后开始向其两边进行抛石挤淤,把淤泥向两端挤出,抛石30米后再施作第二条横向排水盲沟。 4施工质量 ⑴反滤层应层次分明,出水口应排水畅通。 ⑵实测项目参见下表 盲沟质量控制指标、检验频率和方法 表207-6-1 项次 检查项目 规定值或允许偏差 检查方法和频率 1 沟底纵坡(%) ±1 水准仪:每10~20m测1点 2 断面尺寸 不小于设计 尺量:每20m检查一处 5质量保证措施及保证体系 ⑴质量目标:分项工程交验合格率100%,优良率95%。 ⑵保证措施 项目部总工程师总负责,工程技术人员负责具体施工方案的落实,工班长抓日常施工质量,现场配备专职质检员一名,负责质量把关。 对于排水盲沟、抛石挤淤等地基处理的片石必须符合规模设计要求。 加强测量、试验、检验等基础性技术工作。制定详细的、切实可行的技术管理工作制度,做到工作有标准,检查按标准。配备先进的测量、试验、检测仪器,用科学的手段保障工程质量。 6安全文明施工措施 ⑴建立健全安全保证体系,成立以工区主任为组长的安全领导小组,设专职安全长,工班设兼职安全员。 ⑵建立健全安全规定和台帐,并由工区安全员做好安全记录,并定期上报安全情况。 ⑶工区安全长必须佩戴安全袖标。 ⑷进入施工现场必须戴安全帽,进入现场的机械、车辆车况良好。 ⑸禁止酒后上岗。 ⑹在施工现场严禁违章指挥、作业,安全人员有权制止,必要时发出《劳动安全监察通知书》或《劳动安全监察指令书》,同时报告上级安全监察部门,并追究当事人的责任,进行严肃处理。 附带图:
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 百科休闲 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
