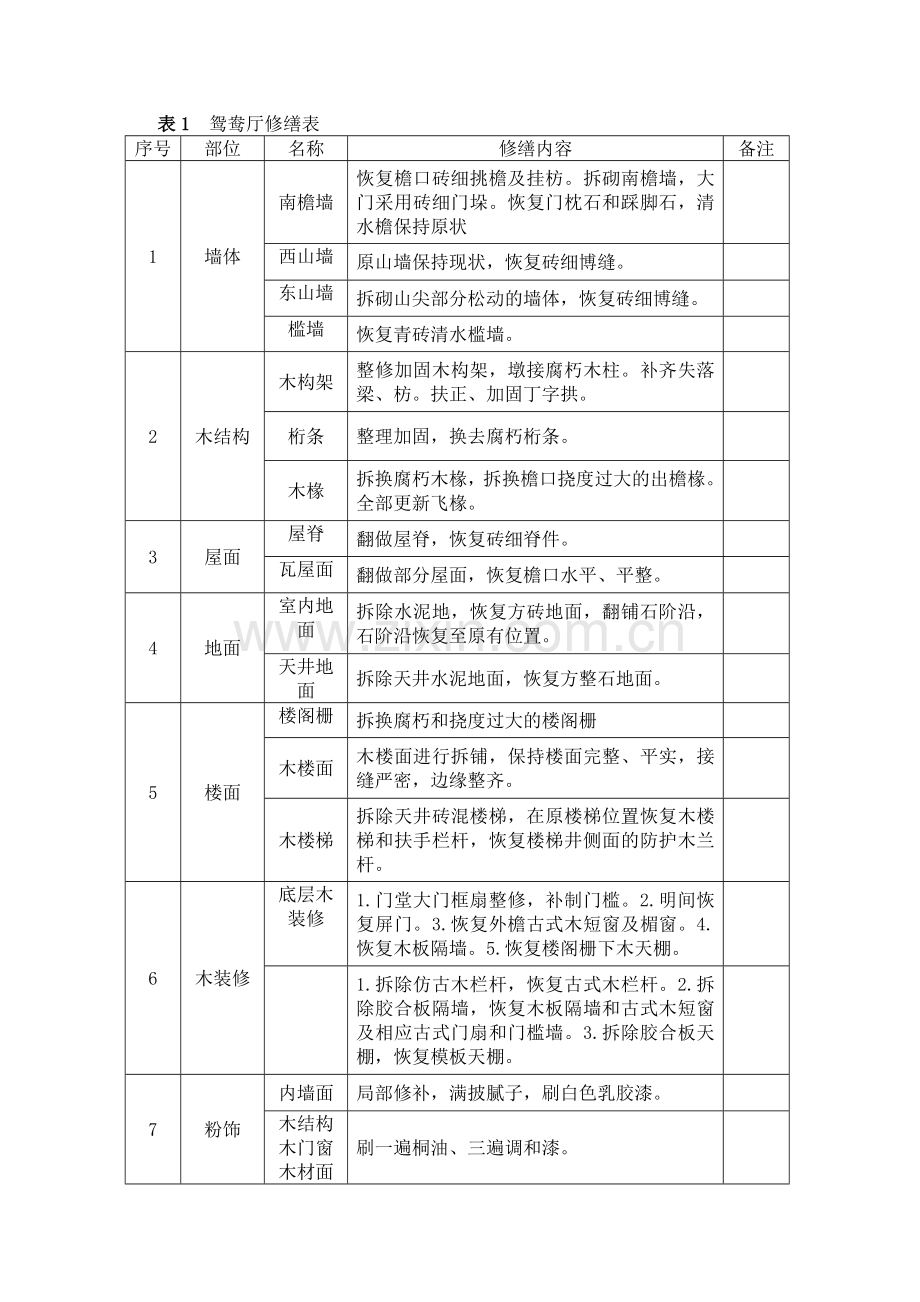

表1 鸳鸯厅修缮表
序号
部位
名称
修缮内容
备注
1
墙体
南檐墙
恢复檐口砖细挑檐及挂枋。拆砌南檐墙,大门采用砖细门垛。恢复门枕石和踩脚石,清水檐保持原状
西山墙
原山墙保持现状,恢复砖细博缝。
东山墙
拆砌山尖部分松动的墙体,恢复砖细博缝。
槛墙
恢复青砖清水槛墙。
2
木结构
木构架
整修加固木构架,墩接腐朽木柱。补齐失落梁、枋。扶正、加固丁字拱。
桁条
整理加固,换去腐朽桁条。
木椽
拆换腐朽木椽,拆换檐口挠度过大的出檐椽。全部更新飞椽。
3
屋面
屋脊
翻做屋脊,恢复砖细脊件。
瓦屋面
翻做部分屋面,恢复檐口水平、平整。
4
地面
室内地面
拆除水泥地,恢复方砖地面,翻铺石阶沿,石阶沿恢复至原有位置。
天井地面
拆除天井水泥地面,恢复方整石地面。
5
楼面
楼阁栅
拆换腐朽和挠度过大的楼阁栅
木楼面
木楼面进行拆铺,保持楼面完整、平实,接缝严密,边缘整齐。
木楼梯
拆除天井砖混楼梯,在原楼梯位置恢复木楼梯和扶手栏杆,恢复楼梯井侧面的防护木兰杆。
6
木装修
底层木装修
1.门堂大门框扇整修,补制门槛。2.明间恢复屏门。3.恢复外檐古式木短窗及楣窗。4.恢复木板隔墙。5.恢复楼阁栅下木天棚。
1.拆除仿古木栏杆,恢复古式木栏杆。2.拆除胶合板隔墙,恢复木板隔墙和古式木短窗及相应古式门扇和门槛墙。3.拆除胶合板天棚,恢复模板天棚。
7
粉饰
内墙面
局部修补,满披腻子,刷白色乳胶漆。
木结构木门窗木材面
刷一遍桐油、三遍调和漆。

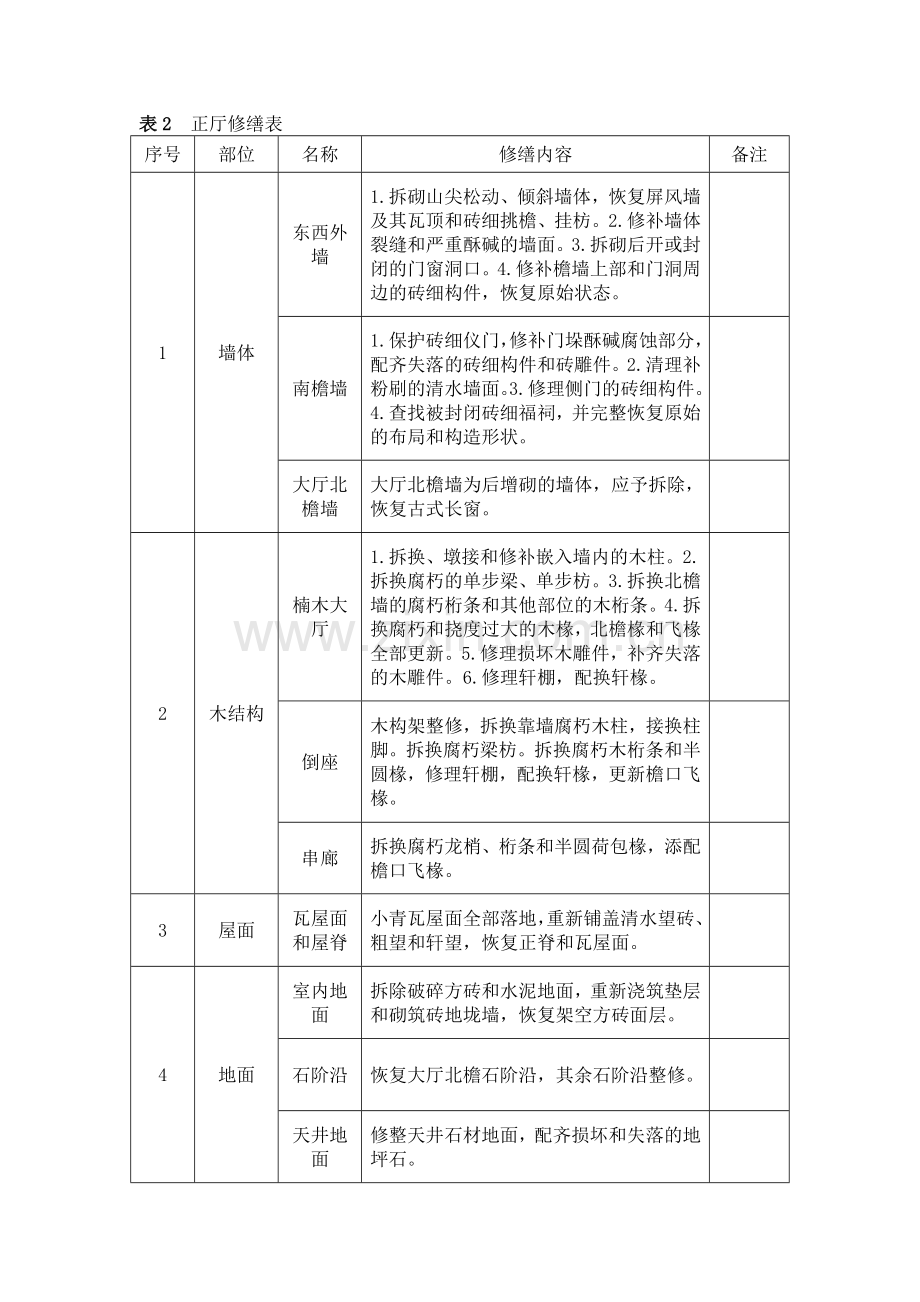

表2 正厅修缮表
序号
部位
名称
修缮内容
备注
1
墙体
东西外墙
1.拆砌山尖松动、倾斜墙体,恢复屏风墙及其瓦顶和砖细挑檐、挂枋。2.修补墙体裂缝和严重酥碱的墙面。3.拆砌后开或封闭的门窗洞口。4.修补檐墙上部和门洞周边的砖细构件,恢复原始状态。
南檐墙
1.保护砖细仪门,修补门垛酥碱腐蚀部分,配齐失落的砖细构件和砖雕件。2.清理补粉刷的清水墙面。3.修理侧门的砖细构件。4.查找被封闭砖细福祠,并完整恢复原始的布局和构造形状。
大厅北檐墙
大厅北檐墙为后增砌的墙体,应予拆除,恢复古式长窗。
2
木结构
楠木大厅
1.拆换、墩接和修补嵌入墙内的木柱。2.拆换腐朽的单步梁、单步枋。3.拆换北檐墙的腐朽桁条和其他部位的木桁条。4.拆换腐朽和挠度过大的木椽,北檐椽和飞椽全部更新。5.修理损坏木雕件,补齐失落的木雕件。6.修理轩棚,配换轩椽。
倒座
木构架整修,拆换靠墙腐朽木柱,接换柱脚。拆换腐朽梁枋。拆换腐朽木桁条和半圆椽,修理轩棚,配换轩椽,更新檐口飞椽。
串廊
拆换腐朽龙梢、桁条和半圆荷包椽,添配檐口飞椽。
3
屋面
瓦屋面和屋脊
小青瓦屋面全部落地,重新铺盖清水望砖、粗望和轩望,恢复正脊和瓦屋面。
4
地面
室内地面
拆除破碎方砖和水泥地面,重新浇筑垫层和砌筑砖地垅墙,恢复架空方砖面层。
石阶沿
恢复大厅北檐石阶沿,其余石阶沿整修。
天井地面
修整天井石材地面,配齐损坏和失落的地坪石。
5
装修
大厅
前后檐的长窗及楣窗全部丢失,按古式楣窗和长窗恢复,抱柱和下槛一并恢复。
倒座
恢复明间屏门、次间长窗及楣窗。恢复木板隔墙及门扇。恢复木板天棚。
串廊
修整楣窗。
6
粉饰
内墙面
铲除原粉刷层,用1:1:4混合砂浆粉刷墙面,表面抹纸筋灰浆面层,刷石灰水。
木装修木材面
一遍桐油、三遍调和漆(大厅构架不施油漆)
表3 纱帽厅修缮表
序号
部位
名称
修缮内容
备注
1
墙体
东西山墙及围墙
1.局部拆砌倾斜、鼓肚、裂缝和砖块松动的墙体。2.补砌山尖以上墙体,恢复原屏风墙及墙上的双破瓦顶、砖细挑檐及挂枋。恢复围墙上的瓦顶、砖细挑檐及挂枋。3.整修东围墙上砖细盲漏窗,西围墙漏窗的镶框修补,砖细窗芯按东围墙漏窗式样复制安装。
北檐墙
北檐墙维持现状,清理门垛砖细面层。
槛墙
恢复前檐东次间木槛墙。
2
木结构
木构架
1.木构架牮正、发平。2.拆换腐朽边帖前檐柱和其他严重腐朽木柱。3.按换木柱根部。4.拆换腐朽梁枋。5.加固木楼楞。6.整理、加固楼阁栅及木构架各节点。7.加固假耍头。
桁条
更换大部分糟朽的木桁条。
木椽
更换大部分腐朽半圆椽,全部更换飞椽。
3
屋面
瓦屋面
瓦望全部落地,待木构架牮正、发平后,重新铺盖瓦屋面,恢复正脊。
天沟
重新制作安装白铁天沟。
4
地面
室内地面
拆除室内水泥地面,方砖地面按实铺法恢复。
阶沿
维修。
天井地面
天井方整石地面修整补齐。
5
楼面
木楼面
木楼板全部拆卸,待牮正后再安装,需添置70%木楼板。
平座
恢复平座平、立面的砖细方砖。
6
木装修
底层
1.前檐木装修不属于原装修,按古式长短窗和木槛墙恢复。2.恢复明间屏门。3.恢复通往后进门的框扇。4.重制通往火巷门的框扇。
二层
1.恢复廊架古式短窗、木槛墙及门扇。2.恢复南檐维护古式木兰杆。3.恢复内部分隔木板墙和门扇。4.恢复木板天棚。
7
油饰
砖墙面
铲除内墙面粉刷,用1:1:4混合砂浆粉刷内墙面,纸筋石浆粉粉面,刷石灰水。
木装修
木材面
一遍桐油、三遍调和漆。
表4 桥厅修缮表
序号
部位
名称
修缮内容
备注
1
墙体
东西山墙及檐墙
1.拆砌内收和外倾的部分墙体。2.拆补砖块松动的墙体。3.挖补裂缝的墙面。4.恢复屏风墙及双坡瓦顶和砖细挑檐、挂枋。5.封闭后开的门窗洞口。6.修补门洞砖细饰面。
后檐墙
维持现状,墙面适度整修。
倒座墙体
拆除倒座后增砌的大圆拱隔墙,恢复木板隔墙和门扇。
2
木结构
木构架
牮正、发平木构架,更换腐朽、霉烂的木柱、梁、枋等构件,因受害面积大,更换的木构件也多。
桁条
更换腐朽和受虫蛀危害的桁条,继续使用的桁条经整修后安装在木构架上,其节点采取加固措施,使桁条安装牢固。
木椽
更换约65%半圆椽,飞椽全部更新,轩椽修整配齐。
3
屋面
屋脊
重新筑脊,按原三瓦条屋脊恢复。
瓦屋面
重新铺盖,恢复檐口花边滴水。
4
地面
方砖地面
明间按实铺法方砖地面恢复。
木地板
次间、厢房按架空式木地板恢复。
石阶沿
石阶沿修整,失落石阶沿依原样补齐。
天井地面
天井方整石地面修整、补齐。
5
楼面
木楼面
木构架发平、牮正后,换去腐朽和受蚁害的楼搁栅,原楼搁栅间距过大,恢复楼面时应加密楼搁栅。挑出能继续使用的木楼板,缺少的木楼面全部采用新杉木板安装。
木楼梯
拆除改装的木楼梯,在原位置按原样恢复木楼梯及栏杆扶手和梯井边侧的围护栏杆。
平座
楼面平座顶、侧面的恢复砖细饰面和挂枋。
6
装修
主楼
1.恢复通往后进的实拼大门的框扇。2.恢复底层明间长窗和屏门,恢复次间支摘窗和砖槛墙。3.恢复二层的长格窗和短窗。4.恢复内部木板隔墙、护墙板和木板天棚。
倒座
1.恢复明间底层屏门、二层长窗、次间支摘窗、短窗和木(或砖)槛墙。2.恢复内部木板隔墙、护墙板和木板天棚。
厢房
恢复底层支摘窗及砖槛墙。
木兰杆及短窗
二层木兰杆以天井形成矩形封闭,原木栏杆大部分损坏,全部进行修整,配齐失落的栏杆和构件。栏杆上部失落和短窗全部新制作配齐。
7
油饰
墙面
铲除内墙面粉刷层,用1:1:4混合砂浆粉刷墙面,纸筋石灰浆粉面,刷石灰水。
木装修
木材面
一遍桐油、三遍调和漆。
