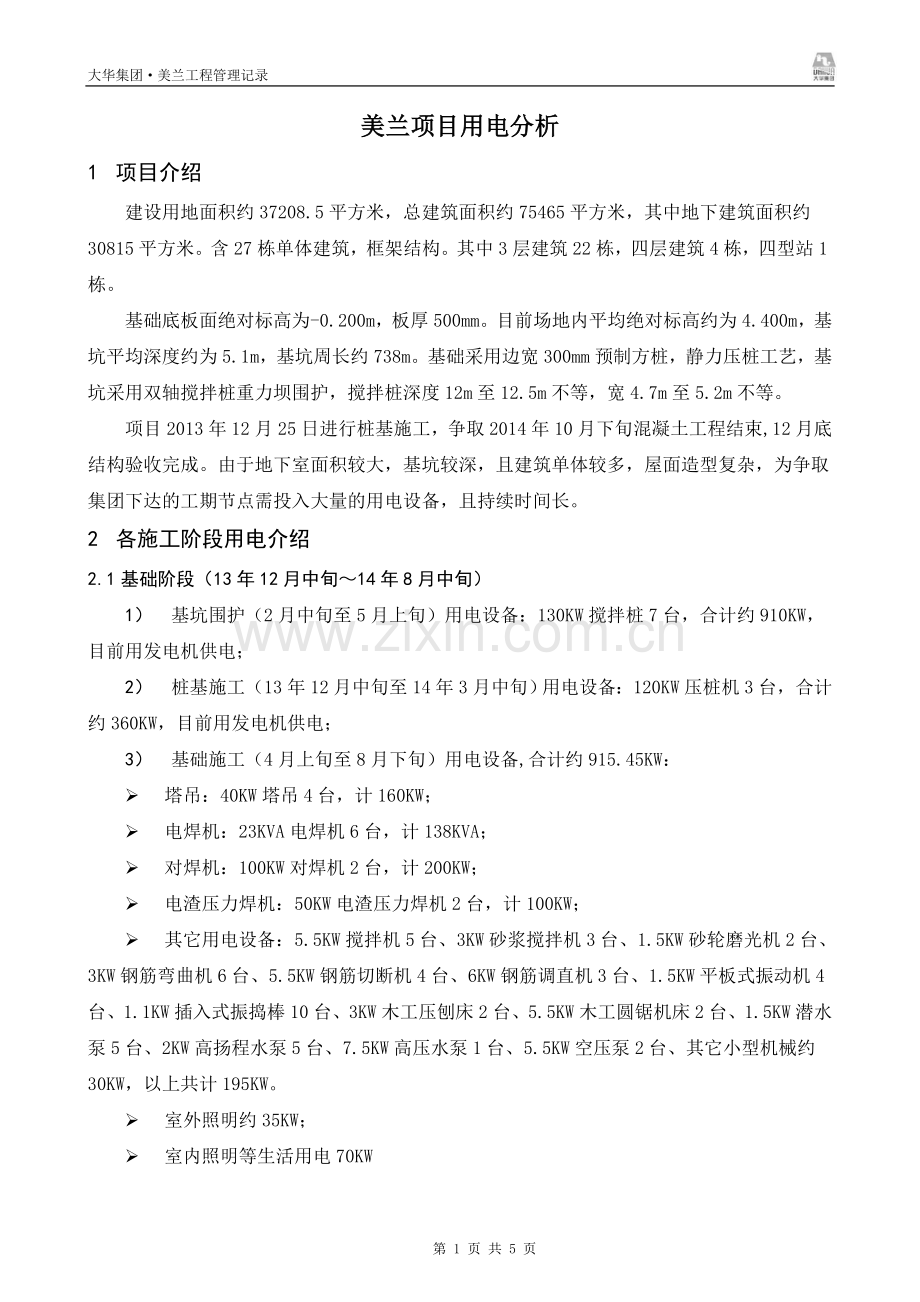

1、大华集团美兰工程管理记录 美兰项目用电分析1 项目介绍建设用地面积约37208.5平方米,总建筑面积约75465平方米,其中地下建筑面积约30815平方米。含27栋单体建筑,框架结构。其中3层建筑22栋,四层建筑4栋,四型站1栋。基础底板面绝对标高为-0.200m,板厚500mm。目前场地内平均绝对标高约为4.400m,基坑平均深度约为5.1m,基坑周长约738m。基础采用边宽300mm预制方桩,静力压桩工艺,基坑采用双轴搅拌桩重力坝围护,搅拌桩深度12m至12.5m不等,宽4.7m至5.2m不等。项目2013年12月25日进行桩基施工,争取2014年10月下旬混凝土工程结束,12月底结构验收

2、完成。由于地下室面积较大,基坑较深,且建筑单体较多,屋面造型复杂,为争取集团下达的工期节点需投入大量的用电设备,且持续时间长。2 各施工阶段用电介绍2.1 基础阶段(13年12月中旬14年8月中旬)1) 基坑围护(2月中旬至5月上旬)用电设备:130KW搅拌桩7台,合计约910KW,目前用发电机供电;2) 桩基施工(13年12月中旬至14年3月中旬)用电设备:120KW压桩机3台,合计约360KW,目前用发电机供电;3) 基础施工(4月上旬至8月下旬)用电设备,合计约915.45KW: 塔吊:40KW塔吊4台,计160KW; 电焊机:23KVA电焊机6台,计138KVA; 对焊机:100KW对

3、焊机2台,计200KW; 电渣压力焊机:50KW电渣压力焊机2台,计100KW; 其它用电设备:5.5KW搅拌机5台、3KW砂浆搅拌机3台、1.5KW砂轮磨光机2台、3KW钢筋弯曲机6台、5.5KW钢筋切断机4台、6KW钢筋调直机3台、1.5KW平板式振动机4台、1.1KW插入式振捣棒10台、3KW木工压刨床2台、5.5KW木工圆锯机床2台、1.5KW潜水泵5台、2KW高扬程水泵5台、7.5KW高压水泵1台、5.5KW空压泵2台、其它小型机械约30KW,以上共计195KW。 室外照明约35KW; 室内照明等生活用电70KW P=(1.05-1.1)()式中 P供电设备总容量( KVA ) P1

4、电动机额定功率( KW ) P2电焊机额定容量( KVA ) P3室内照明设备容量( KW ) P4室外照明设备容量( KW )cos电动机的平均功率因素,一般为0.650.75,施工现场最高可取0.750.78。P=1.1*(0.6*760/0.7+0.6*138+0.8*35+1.0*70)=915.45KW2.2 主体阶段(14年7月下旬12月下旬)主体施工(7月下旬至12月下旬)用电设备,合计约915.45KW,具体设备如下: 塔吊:40KW塔吊4台,计160KW; 电焊机:23KVA电焊机6台,计138KVA; 对焊机:100KW对焊机2台,计200KW; 电渣压力焊机:50KW电闸

5、压力焊机2台,计100KW; 其它用电设备:5.5KW搅拌机5台、3KW砂浆搅拌机3台、1.5KW砂轮磨光机2台、3KW钢筋弯曲机6台、5.5KW钢筋切断机4台、6KW钢筋调直机3台、1.5KW平板式振动机4台、1.1KW插入式振捣棒10台、3KW木工压刨床2台、5.5KW木工圆锯机床2台、1.5KW潜水泵5台、2KW高扬程水泵5台、7.5KW高压水泵1台、5.5KW空压泵2台、其它小型机械约30KW,以上共计195KW。 室外照明约35KW; 室内照明等生活用电70KW P=1.1*(0.6*760/0.7+0.6*138+0.8*35+1.0*70)=915.45KW3 用电分析3.1 各

6、阶段用电1) 基础阶段施工3月底之前,总用电功率为桩基施工、基坑围护施工用电及生活用电(约30KW),合计约780KW以上;2) 4月初基础阶段至12月底主体结构完成(约240施工日历天),总用电功率915.45KW以上。3.2 发电机与箱变供电费用对比1) 条件:每天工作时间10小时,施工工期240日历天,配置1000KVA发电机、1000KAV箱变。2) 发电机供电费用,合计345.6万元。 400KVA发电机租赁费760元/天,折合1.9元/KW天,1.9*240*1000=45.6万元; 400KVA发电机每小时柴油费为500元,折合12.5元/KW小时,12.5*240*10*100

7、0=300万元。3) 箱变供电费用,合计约272万元。 箱变基础及箱变费用46万元; 总用电量约为240(天)*10(小时)*898(KW)=2155200(KW小时),电费1元/(KW小时),计约216万元。项目费用费用组成箱变箱变基础(万元)电费(KW.小时)460.85租赁发电机租赁费(元/天)燃油费(元/小时)760500情况一:全部采用箱变供电情况二:全部采用发电机供电情况三:部分采用箱变供电,部分采用发电机供电3.3 从经济角度上分析以上箱变供电费用按照240天10小时都处于高峰用电估算,即便如此箱变供电费用相比之下较发电机费用少,且工地现场用电有起伏,持续高峰用电时段有限,总的费

8、用在此基础上还可能降低较大,但发电机的费用基本固定不变,所以箱变供电较发电机供电经济。3.4 从使用角度上分析发电机存在机械故障,如遇故障工地必须停工,一则影响施工质量,二则影响施工进度。发电机提供的电压不稳定,容易导致用电设备损坏。3.5 从安全角度上分析发电机旁需存放大量柴油,高温季节极易产生火灾事故造成人员及财产损失。3.6 从环境角度上分析发动机产生噪音且排放废气。噪音极易扰民,处理居民投诉比较棘手,容易造成夜间不能持续施工影响工期。4 结论美兰项目需提供1000KVA电源,才能满足工期压缩带来机械设备增加产生的供电需求。0万U豆体验卡卡号:50D890668267e3349e33密码

9、:686d03401eefba96faba奖品名称:500万U豆体验卡卡号:50De7a00c543af387fc0密码:b26488ce65abc1787202奖品名称:500万U豆体验卡卡号:50Dbac63885c802fd52e密码:3d1c344384327b85efff奖品名称:500万U豆体验卡卡号:50Dd97f0765bdf6998a3密码:48db1c14e42a2b321fac奖品名称:500万U豆体50D61215eb41ae3cc919密码:25bffae5346e7b7d2548奖品名称:100万U豆体验卡卡号:10D1cab621456ab278ab密码:709f65f32865af2559c2奖品名称:100万U豆体验卡卡号:10D8f1d6a4b953f3474e密码:6e2e4017cce30dc7e055奖品名称:100万U豆体验卡卡号:10Dd1fc6d6dd529b6892密码:a5dbdd8338f91d2c0701奖品名称:100万U豆体验卡卡号:10D08377b71d4374262b密码:1d7a7c21ebd99b798a541)第 5 页 共 5 页

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 施工管理/施工技术

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
