1、南通建工集团股份有限公司临港项目2011年7月23日又再一次叫停,这是你公司第二次叫停了,2010年11月20日由于混凝土涨价,你方要求我方暂停,我方积极配合,尽管我们班组怨声载道,但我们尽力安抚工人,使工地比较和谐的与你方达到了默契,然而这一次又叫停,你方态度让我不能接受,对工人的退场问题不闻不问,前一星期主管很少到位,在处理班组误工退场含糊不清,表达不明,街道办通知你方去处理一班组上访之事后街道又要求我去处理,且将闹事者弄回工地,由于是你方要求停工,给我方造成了损失,如果你们不积极处理,损失将继续增大,并且我方希望你们尽快拿出诚意,妥善处理我方损失。本工程从2010年5月13日进场,挖土、

2、清理以及接桩、破桩等各项工程都很正常,后来承台施工放线时发现地下室外墙由于维护桩偏位,没有工作面,导墙无法施工,通知你放方后,你方及业主几经商量处理方案是用空压机将所有桩偏位凿除,在这次过程中业主通知地矿,地矿用了一二台空压机也是断断续续耗时很久,我方给项目部建议三方同参与即与南通、地矿还有我方劳务队,目的是缩短周期,尽快凿除偏为部分,可能项目部出于费用问题没有应答,这样使得地矿凿除用时二个多月。我方于2010年7月3日垫层浇完,这期间我们还帮助地矿处理流砂,管涌,在已浇好的垫层后业主重新拿来图纸要求增添3个集水井,由于你方未安装塔吊,水泥,黄沙,红砖及所用建筑东西都是汽车吊运到基坑内,所以我

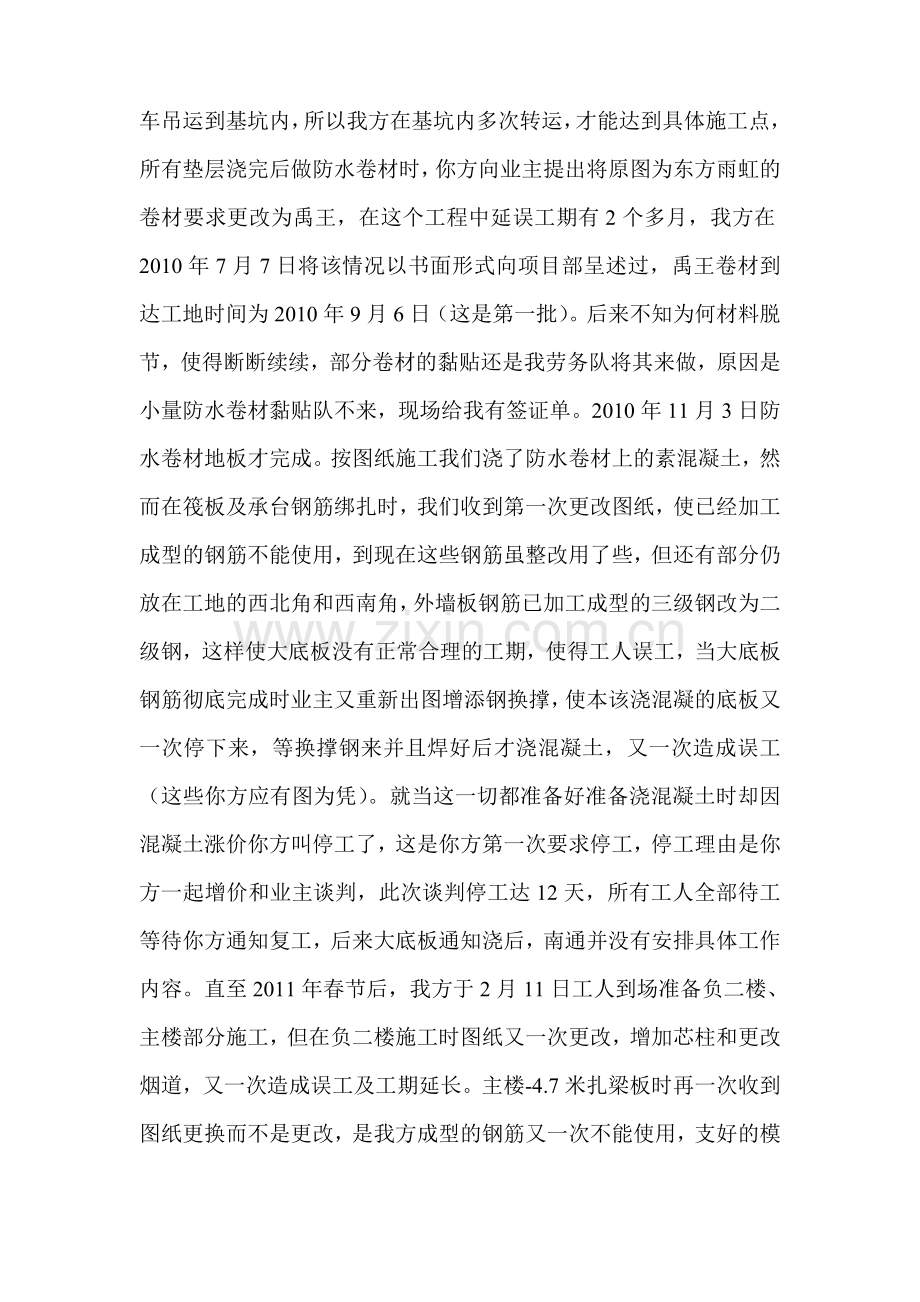

3、方在基坑内多次转运,才能达到具体施工点,所有垫层浇完后做防水卷材时,你方向业主提出将原图为东方雨虹的卷材要求更改为禹王,在这个工程中延误工期有2个多月,我方在2010年7月7日将该情况以书面形式向项目部呈述过,禹王卷材到达工地时间为2010年9月6日(这是第一批)。后来不知为何材料脱节,使得断断续续,部分卷材的黏贴还是我劳务队将其来做,原因是小量防水卷材黏贴队不来,现场给我有签证单。2010年11月3日防水卷材地板才完成。按图纸施工我们浇了防水卷材上的素混凝土,然而在筏板及承台钢筋绑扎时,我们收到第一次更改图纸,使已经加工成型的钢筋不能使用,到现在这些钢筋虽整改用了些,但还有部分仍放在工地的西

4、北角和西南角,外墙板钢筋已加工成型的三级钢改为二级钢,这样使大底板没有正常合理的工期,使得工人误工,当大底板钢筋彻底完成时业主又重新出图增添钢换撑,使本该浇混凝的底板又一次停下来,等换撑钢来并且焊好后才浇混凝土,又一次造成误工(这些你方应有图为凭)。就当这一切都准备好准备浇混凝土时却因混凝土涨价你方叫停工了,这是你方第一次要求停工,停工理由是你方一起增价和业主谈判,此次谈判停工达12天,所有工人全部待工等待你方通知复工,后来大底板通知浇后,南通并没有安排具体工作内容。直至2011年春节后,我方于2月11日工人到场准备负二楼、主楼部分施工,但在负二楼施工时图纸又一次更改,增加芯柱和更改烟道,又一

5、次造成误工及工期延长。主楼-4.7米扎梁板时再一次收到图纸更换而不是更改,是我方成型的钢筋又一次不能使用,支好的模板拆掉,后又加高重做。其具体位置以图为准,在这工程中由于反反复复更改图纸使得你方于业主未达成一致,使得我们在施工中左右为难,既不能按原图施工,又不能按新图施工,当非常艰难地将柱子钢筋锚进去,南通又叫我们用吊车吊出来,直到你们与业主意见统一后,我们又才按新图纸重新施工,中间又一次造成了我们的返工和工期延误。在新来的图纸中钢筋的箍筋加大,主筋根数增多,造成了我们后续施工的难度,与先前签订合同时的图纸施工的难度大多了。由于上述诸多原因使本该顺利进行施工的工地搞得人心不稳,你南通在多种场合

6、讲亏本、不想干话语,再加前后更换六套施工图,使工地很不稳定,再加你方原材料拖时,如构架部位的地脚螺栓拖时五天才来工地。二层混凝支撑梁的拆除中你方未按施工组织设计方案施工,仅用一台镐头机拆除支撑用时近60天(负一楼)。由于是你方要求停工,和你方及业主等各方面造成了延误工期和违约,赔偿我方亏损。现将临工工地所有人员身份证复与你方,你方已有底和记录。上海陵江建筑劳务 2011年8月9日南通建工临港项目部: 由于地矿维护桩偏差,地下降水不到位,防水卷材等料,砼价格上涨,图纸的反复更改等诸多原因,给我方造成了如下损失:基坑四周钢管维护,临时机具棚,钢筋制作加工棚中的钢管、扣件、密目网、竹笆,其中钢管50

7、00*240天*0.01元/天米=12000元扣件 6000只*240天*0.01元/只天=14400元密目网和竹笆1500片,合计5000元深基坑抽水、污水泵抽水(高扬程)3台*240天*150元(机具和人工)=108000元降水不到位使开挖集水井和塔吊基础时土方坍塌,故要将多坍塌土方清运和回填清运量为196m3*30元/m3=5880元回填量为196m3*30元/m3=5880元深基坑增添集水井,19轴:开挖面为6.5米*4米*2.1米1)、破10cm垫层26m2*20元/ m2=520元2)、人工挖土:46.8m3*40元/m3=1872元3)、破管桩:7根*100元/根=700元(该7

8、根管桩已浇好砼了)4)、重浇集水井底部垫层:25m2*20元/m2=500 元5)、砌砖:5.5m3*200元/m3=1100元抹灰:21m2*12元/m2=252 元6)、贴聚塑板:21m2*5元/m2=105 元7)、无塔吊土方运输:46m3*20元/m3=920 元17-16轴、9轴增集水井:10.25米*3.9米*1.5米1)、破垫层:4.5*6.5=32.5m2*20元/m2=650元2)、人工挖土:43.87m3*40元/m3=1754.8元3)、破方桩:4根*50元/根=200元4)、浇集水井垫层:32.5m2*20元/m2=650 元5)、砌砖:4m3*200元/m3=800元

9、6)、抹灰:19m2*12元/m2=228 元7)、无塔吊土方运输:40m3*20元/m3=800元8)、浇集水井底部垫层:32.5m2*20元=650元23轴F轴承台加深1)、破除垫层及破素砼11.05m2*20元/ m2=221元2)、人工挖土方:4.42m3*40元/m3=177元3)、破管桩:6根*100元/根=600元(该6根管桩已浇好砼了)4)、重浇集水井底部垫层:25m2*20元/m2=500 元5)、砌砖:0.88m3*200元/m3=176元6)、抹灰:7.35m2*12元/m2=88元7)、浇集水井底部垫层:11.05m2*20元=221元辅料涨价1、 铁钉去年即2010年

10、5月-12月综合价为4200元/T,现即2011年2月-6月市场综合价为6500元/T,增价为59800元2、 原绑扎丝2010年5月-12月市场综合价为5800元/T,2011年2月-6月市场价为7800元/T,增价为50400元.3、 螺杆原即2010年5月-12月市场综合价为3000元/T,2011年2月-6月市场价为4800元/T,增价为34500元.4、 螺帽、止水片2010年5月-12月市场价格为0.08元/T,2011年2月-6月市场价为0.09元/T,现需50000只,故增价50000*0.11元=5500元5、 生活区水电费每月约13000元,10个月*13000元=1300

11、00元。6、 汽车燃油及耗损:300天*150元/天=45000元7、 增添步步紧 2.5万造成的延误1、 管理人员:6人*6000元*10个月=360000元2、 现场电工及机修工:2人*4500*10个月=90000元3、 钢筋、木工班延误机器增加量详见钢筋班组和木工班组详细说明:换撑1、 原图中没有钢梁换撑,现改为工字钢换撑:40T*1500元/T=60000元2、 原图中没有砼换现增添其增量为278m3,278m3*20元=5560元。3、 地下负二层板面后浇带换撑拆除原混凝土后条直整理钢筋,拆除共有51m2按40/m2:51m2*40元=2400元浇砼:13m3*20=260元4、

12、由于地矿的钢立柱部分错位使得梁与之交汇,这样工程难度加大,增加工作内容为:切开钢立柱的钢板使钢板通畅,切钢板、打凿柱内混凝土共用工24工日,按每工日120元计算:24天*120=2880元临战封堵预埋件的制作及加工用36工日,每工日150元36天*150元=5400元外墙模板狭小,其中40cm-50cm共有550m2,补给木工班支撑和拆除14元/m2.550*14=7700元单面板墙的施工面积为109m2,按项目部和地矿商议补价位109*1148=125132元2010年11月21日钢筋班组已将大底板钢筋完成,但由于当时混凝土涨价,已经准备好了35人混凝土工,35人待工12天后才浇灌。35人*

13、12天*120元/ 天=50400元2010年与2011年人工费上涨故砼浇灌每立方由20元/m3增为25元/m3:10000m3*5元=50000元图纸的更改,今后按量再计上海陵江建筑劳务有限公司2011年5月28日结账方式和索赔1、 大底板:基坑清土、桩破除、焊接、深基坑砌砖、抹灰、贴塑料板、塔吊基础钢筋预埋、钢筋绑扎制作、墙模板、焊、混凝浇灌、垫层模板制作和安装、承台抹灰,按水平投影面积计算且按一层单价计算:65.9m*148.8 m=8860 m28860 m2*14元/ m2=1240400元2、负一楼负二楼:由于负一、二楼钢筋含量为2300项,模板为约40000平方米。故该二层计算方

14、式因在原140元/ m2上加上60元/ m2,即为17230 m2*200元/ m2=3446000元。3、负一楼负二楼钢筋租赁费为: 17230 m2*58=999340元4、由于造成今年人工费增加:钢筋2300*60元/=138000元 木模板40000*5元/ m2=200000元5、 我方在5月28日给你方的联系单上已列出补偿价格共计为1518000元。6、 原楼一层先按:模板:1530 m2*65元/ m2=99450元 钢筋加工和电压力焊50000元7、 裙楼:补木工钢管架30000元8、 主楼裙楼钢管租赁平方费为主楼面积1530 m2+裙楼665 m2=2195 m2 2195

15、m2*45=98775元9、 误工及退场按身份证每人补给壹仟伍佰元: 300人*1500元/人=450000元10、电杆 70000元11、生活区零用工 30000元12、运输费 30000元13、补给安徽钢筋绑扎:92000=27000=119000元14、氧气乙炔、撑辊、马凳、电焊条、步步紧共计40000元15、点工250工日*150元/天=37500元16、降水管经理表态330天*150元/天=49500元17、值夜班2人2个月120天*150元/天=18000元18、图纸更改模板返工700m2*28元/m2=20160元19、钢筋返工:100T*420=42000元20、男女厕所和标高

16、间 15m2*200=30000元21、四周散水坡 800m2*16=12800元砖砌挡水线7m3*160=1120元压粉挡水 450m*10=4500元压顶模板 135m2*20=2700元22、机具、塔吊料斗、钢丝绳、电焊机、电箱、磨光机、共计60000元23、项目部办公室打扫5个月*30*100元/天=15000元24、工伤护理60000元如果你方不违约,不延误工期我方产值约为4.45万平方米*140元/m2=623万元构架层:11134平方米*115元/ m2=128万元钢管费:4.45万平方米*58=258万元螺杆:7万元汽车:3万元生活区:3万合价:1022万元钢筋班临港工地诸多原

17、因造成亏损要求补偿一、 待工1、 钢筋班应项目部要求于2010年5月20日人员、机械进场作业,但因维护桩偏差,地下降水不到位,防水卷材等因素,钢筋班于2010年9月29日才开始结扎基础钢筋,造成钢筋班非正常待工达90天之久,要求补偿1)、工人待工补偿:12人*50元/天*90天=54000元2)、管理人员工资:3人*200元/天*90天=54000元3)、机械保养费:7台*5元/天*90天=3150元2、钢筋班于2010年11月21日基础钢筋绑扎完成,但因混凝土涨价及增加换撑作业等原因导致钢筋班再一次非正常待工达65天,直至2011年元月25日春假放假来复工,要求补偿:1)、工人待工补偿:36

18、人*50元/天*65天=113750元2)、管理人员工资:3人*200元/天*65天=39000元3)、机械保养费:7台*5元/天*65天=2275元3、钢筋班于2011年4月3日地下主楼钢筋绑扎完成,因增加换撑,期间造成钢筋班非常待工达20天,要求补偿1)、工人待工补偿:36人*80元/天*20天=57600元2)、管理人员工资:3人*200元/天*20天=12000元二、修改1、钢筋班从2010年5月15日接到2009年9月版图纸开始翻样,作业到2010年7月又收到2010年6月24日版图纸1份,要求更改,造成钢筋班翻样返工,成型返工,要求补偿:1)、翻样费:800吨*10元/吨=8000

19、元2)、图纸复印费“58张*12元/张*2份=1392元3)、成型报废钢筋:120吨*200元/吨=24000元2、钢筋班于2010年9月份接到2010年8月版图纸,要求更改,造成钢筋班翻样返工,要求补偿:1)、翻样费:120吨*10元/吨=12000元2)、成型返工费:18吨*200元/吨=3600元3、钢筋班于2011年3月4日再一次接到新图,要求更改,期间造成钢筋班翻样、成型、绑扎,预埋大量返工,造成损失要求补偿:1)、翻样费:1500吨*10元/吨=15000吨2)、返工费(主楼):11吨*45元/吨*3次=14850元3)、人防门升高、烟道改道、电梯井梁变更:4吨*450元/吨*3次

20、=5400元4、新增部分附加费,因原图纸要求外新增加、支撑、芯柱等部位钢筋施工难度大,未赶上预期时间,要求另议价补偿:1)、换撑:9.187吨*1000元/吨=9187元2)、芯柱:1.134吨*1000元/吨=1134元3)、内外墙:0543吨*1000元/吨=543元4)、新增直螺纹 约5500支*5元/支=27500元5)、电梯基坑新增量:2工*150元/工=300元5、钢筋班于2011年4月26日接到最后一版新蓝图,造成钢筋班再次重新翻样,钢筋计划全部作废,新增墙板、植筋费,要求补偿1)、翻样费:1200吨*10元/吨=12000元2)、植筋费:85根*20元/根=1700元三、难度因

21、柱钢筋增、增多,箍筋规格加大,间距变小,抗震后增加等因素,造成钢筋班施工难度增大,多耗损人工500工日,要求补偿。500工*150元/ 工=75000元四、工资综上因素,造成我钢筋班应完成的工作量至今没有完成,因今年工人工资比去年大幅上涨,造成亏损,要求补偿:1)、方案一:4200工日*30元/工=126000元2)、方案二:3200吨*40元/吨=128000元3)、注:因按正常进度,现裙楼主体应全部完成,此期间造成钢筋班未完成钢筋3200吨,需耗人工4300工日,人均工资比去年上涨30元/工,钢筋班故提出赔偿。2011年5月28日南通建工临港项目部从工程开工施工一年有余,由于诸多原因造成了

22、我方损失望补偿。1、 木工班于5月22日进场10人(管理人员2人)到7月3日左右才大底板垫层完成。原公司计划大底板2个月完成,其结果,由于地矿围护偏差,防水、降水不到位。2010年10月3日才做主楼大底板基础模板,因此工人断断续续上班,补贴工人基本工资每人1500元一个月,。三个月计算1500元*10人*3个月=6万元。2、 木工班主组于10月3日上工人数20人,到12月1日大底板才完成,导致工人轮换上班,为安抚情绪,确保工程下一步顺利进行,补贴工人每人一月1000元,计算1000元*20人*2日=4万元。3、 2010年12月1日大底板基础完成,工人等着向上做,结果到2011年元月1日还没动工,公司宣布放假,木工工人荒废1个月没上班,补贴工人每人1500元,20人,3万元。4、 地下室钢支撑影响木工施工困难,按每根50元计算,50元*60根=3000元。如需木工支撑好钢柱洞口按60元一个计算,需60个*60元=3600元。5、 图纸更改,木工反工按工作量计算。6、 由于工期延工太长木工管理人员补贴工资工人按8个月计算需9.6万元。7、 本工程于2010年5月开工,当时木工按展开方面积计算为24元/ m2,由于上述原因造成了延误,今年即2011年工人工资普遍上涨1/3介于除,贵公司应补给我方按展开方5元m2。木工班

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
