收藏 分销(赏)

二次结构隔墙砌筑.doc

上传人:xrp****65 文档编号:5957676 上传时间:2024-11-24 格式:DOC 页数:10 大小:419.50KB
下载 相关 举报
二次结构隔墙砌筑.doc_第1页
第1页 / 共10页
二次结构隔墙砌筑.doc_第2页
第2页 / 共10页
点击查看更多>>
资源描述

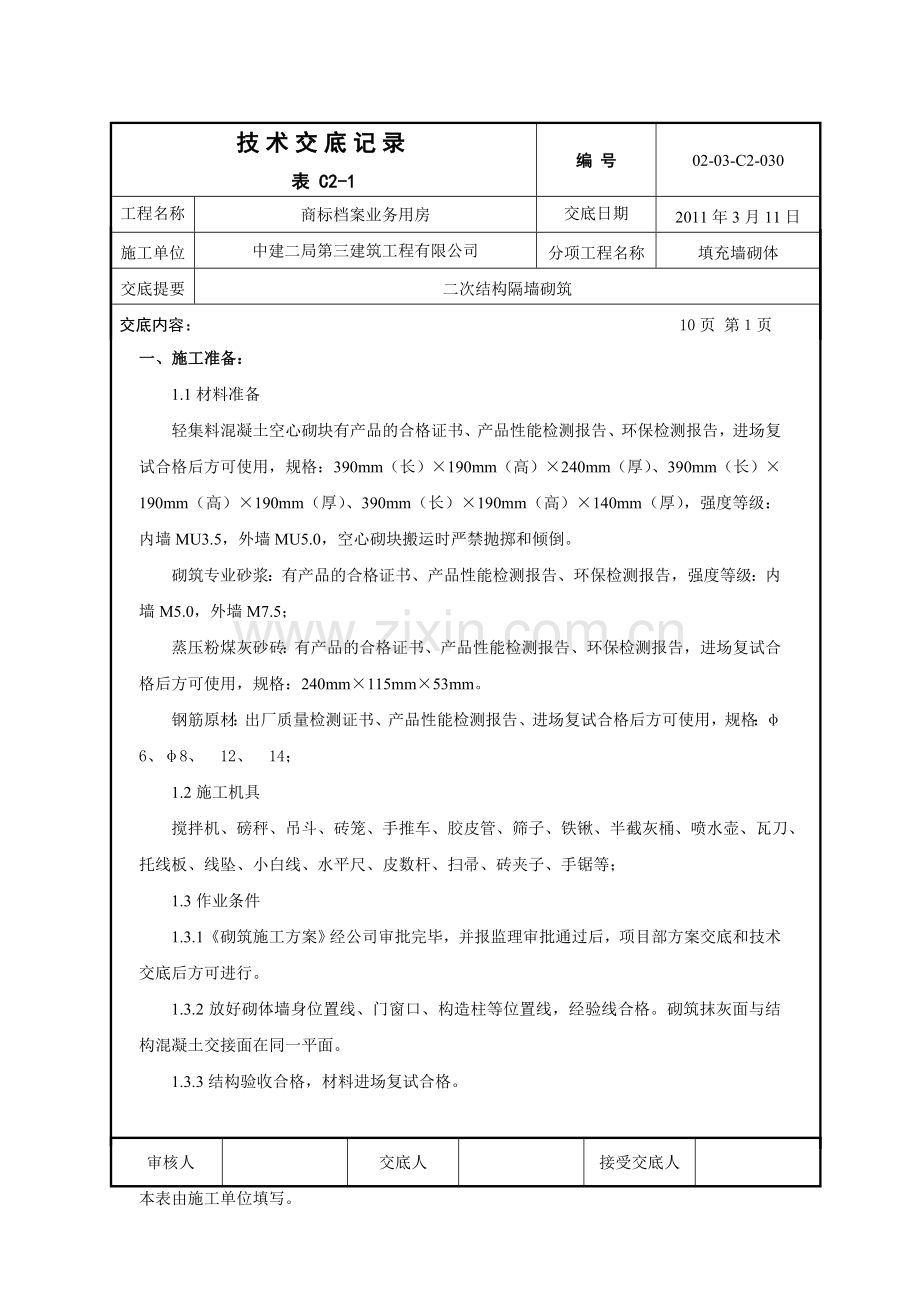

技术交底记录 表 C2-1 编 号 02-03-C2-030 工程名称 商标档案业务用房 交底日期 2011年3月11日 施工单位 中建二局第三建筑工程有限公司 分项工程名称 填充墙砌体 交底提要 二次结构隔墙砌筑 交底内容: 10页 第10页 一、施工准备: 1.1材料准备 轻集料混凝土空心砌块有产品的合格证书、产品性能检测报告、环保检测报告,进场复试合格后方可使用,规格:390mm(长)×190mm(高)×240mm(厚)、390mm(长)×190mm(高)×190mm(厚)、390mm(长)×190mm(高)×140mm(厚),强度等级:内墙MU3.5,外墙MU5.0,空心砌块搬运时严禁抛掷和倾倒。 砌筑专业砂浆:有产品的合格证书、产品性能检测报告、环保检测报告,强度等级:内墙M5.0,外墙M7.5; 蒸压粉煤灰砂砖:有产品的合格证书、产品性能检测报告、环保检测报告,进场复试合格后方可使用,规格:240mm×115mm×53mm。 钢筋原材:出厂质量检测证书、产品性能检测报告、进场复试合格后方可使用,规格:φ6、φ8、12、14; 1.2施工机具 搅拌机、磅秤、吊斗、砖笼、手推车、胶皮管、筛子、铁锹、半截灰桶、喷水壶、瓦刀、托线板、线坠、小白线、水平尺、皮数杆、扫帚、砖夹子、手锯等; 1.3作业条件 1.3.1《砌筑施工方案》经公司审批完毕,并报监理审批通过后,项目部方案交底和技术交底后方可进行。 1.3.2放好砌体墙身位置线、门窗口、构造柱等位置线,经验线合格。砌筑抹灰面与结构混凝土交接面在同一平面。 1.3.3结构验收合格,材料进场复试合格。 二、操作工艺 墙体放线→选砖→砌块浇水→砌块排列→砌块就位→校正 2.1选砌块:选择棱角整齐,无裂纹,规格基本一致的砌块。 2.2本工程二次结构地拢墙采用C20细石混凝土浇筑,墙体顶部不允许采用斜砌方式,砌筑前按砌块平、立面构造图进行排列摆块,不足整块的可以锯成需要尺寸,但不得小于砌块长度的1/3。 2.3放线:根据施工图纸弹出轴线、墙边线、门窗洞口线,经复核,办理验收手续。 2.4立皮数杆,用30mm×40mm木料制作,皮数杆上注明门窗洞口、木砖、拉结筋、过梁的尺寸标高。皮数杆间距不得大于15m,墙体转角处及交接处均应设立。皮数杆应垂直、牢固、标高一致,经复核,办理预检手续。 2.5砌筑:砌筑时砌块要放平,砌筑一定要跟线,“上跟线,下跟棱,左右相邻要对平”。水平灰缝厚度和竖向灰缝宽度一般为8~12mm,随砌随将舌头灰刮尽,砌筑时的铺灰长度不得超过800mm。 2.6砌块墙的转角处,要隔皮纵、横墙砌块互相搭砌,砌块墙的T字交接处要使横墙砌块隔皮断面露头。 2.7填充墙砌至接近梁、板底时,应留一定空隙,待填充墙砌筑完成并应至少间隔7d后,再用干硬性砂浆捻实。 三、二次结构构造施工 3.1植筋:构造柱、抱框与楼板、梁连接,过梁、隔墙配筋腰带与混凝土墙、柱连接,砌体与顶部构件连接,砌筑填充墙拉结筋与混凝土墙、柱连接,均采用植筋的方法,植筋深度15d,如板厚、墙厚达不到植筋深度,按产品说明书且满足拉拔试验要求。 施工工艺:钻孔—清孔—填胶粘剂—植筋—凝胶 钻孔:钻孔使用配套冲击电钻。钻孔时,孔洞间距与孔洞深度应满足设计要求。孔径大于钢筋直径2mm,深度为15d,φ6.5为100mm,φ8为120mm,12为180mm。 清孔:清孔时,先用吹气泵清除孔洞内粉尘等,再用清孔刷清孔,要经多次吹刷完成,达到孔内清洁干燥。 填胶粘剂:使用植筋注射器从孔底向外均匀的把适量胶粘剂填注孔内,注意勿将空气封入孔内。 植筋:按顺时针方向把钢筋平行于孔洞走向轻轻植入孔中,直至插入孔底,胶粘剂溢出。将钢筋外露端固定在模架上,使其不受外力作用,直至凝结,并派专人现场保护。 注意事项: ①用后将胶盖盖紧,存放在阴凉处。 ②操作时避免有明火,不要吸烟和饮食食品。 ③原封包装存储期为12个月。 3.2二次结构隔墙基础 (1)地下三层或室外砌筑墙基础用C20混凝土; (2)卫生间、水箱间、设备泵房等有水的房间下部距结构楼板做300高C20素砼; (3)地下室普通室内楼板基础为200高灰砂砖; (4)地上普通室内楼板基础为空心砌块内满灌C20细石混凝土; 3.3构造柱 3.3.1填充墙转角处、相交处,砌体的端部(无混凝土墙柱时)应设构造柱,当墙长≥4m时,设置构造柱,构造柱截面为墙厚×200,纵筋412,箍筋φ6@100/200,每层在构造柱上下高600mm范围内箍筋间距加密至100mm,纵筋上下采用植筋的方式锚入混凝土梁或板中,一根立筋最多只允许有两个搭接接头,搭接长度为50d,接头应错开500mm以上。 3.3.2构造柱与填充墙的连接处砌成马牙槎。马牙槎应先退后进。 3.3.3构造柱浇筑混凝土前,必须将砌体留槎部位和模板浇水湿润,将模板内的落地灰、砖渣和其他杂物清理干净,构造柱与抱框设置位置重复,构造柱可兼作抱框。 3.3.4构造柱混凝土强度等级为C20。构造柱混凝土坍落度一般以50~70mm。构造柱保护层厚度为30mm。构造柱浇筑时分段、定量浇筑,保证混凝土灌实。 3.4混凝土配筋腰带 配筋腰带截面尺寸为墙厚×60mm,钢筋212,搭接长度50d,搭接长度为600mm,拉筋间距6.5@200mm。配筋腰带保护层厚度为30mm。 后砌隔墙在门窗洞口上皮均设置通长配筋腰带,当后砌隔墙高≥4m时(地下室至首层隔墙),设置两道板带,设置位置按以下要求: 无门窗洞口后砌墙在墙高中部设置通长配筋腰带(根据砌块模数,可局部调整腰带位置); 有门洞口后砌墙,结合门洞上过梁,在门洞口上皮、墙高中部设置通长配筋腰带; 有窗洞后砌墙,应在窗洞口上皮设置通长配筋腰带,窗洞下皮设置压带; 既有门又有窗的后砌墙,在门窗洞口上皮、窗洞口下皮设置通长配筋腰带。 当后砌隔墙高<4m时,仅在门窗洞口上皮设置通长配筋腰带,窗洞下皮设置压带。 3.5过梁 填充墙中的门窗洞及设备预留孔洞,其洞顶均应设置过梁,过梁截面及配筋选用根据过梁配筋表,见后附图; 3.6抱框 填充墙内门窗洞口边设混凝土抱框,截面尺寸为墙厚×100mm,抱框纵筋212,搭接长度50d,搭接长度为600mm,拉筋间距6.5@250mm,抱框保护层厚度为20mm。当柱边或剪力墙边砌体长度小于240时,柱边或剪力墙边砌体应以混凝土框代替,不同门洞宽要求见附图; 3.7砌体与顶部构件连接 墙体砌至楼板底或梁底,砌块墙砌筑完毕后至少间隔7d后,顶部用φ8@1000mm钢筋植入结构梁板内,连接砼构件截面尺寸为墙厚×120mm宽×300高mm,用细石混凝土填实顶部用干硬砂浆捻实,具体做法见附图。 3.8 砌体拉结筋 与填充墙连接的钢筋混凝土墙,应沿墙高不超500mm设2¢6拉筋,埋置于水平灰缝内,沿墙长通长设置,拉结筋保护层厚度为20mm。 3.9 砌体模板 砌体模板采用木模板现场制作,模板采用50×100mm木方做龙骨,面板为15mm厚覆膜木胶合板,木方均经压刨处理,尺寸一致,龙骨沿墙高方向设置,用M14通丝螺杆加固模板,间距为600mm设置一道,门洞口用钢管及油托支顶。模板拼缝均为硬拼,拼缝严密,覆膜木胶合板与墙体接触处粘贴海绵条。模板内放置顶模筋,间距1000mm,长度为墙厚-2mm,两端平齐,无毛刺,两端刷防锈漆,用顶模筋控制墙体截面。配筋腰带、过梁模板上口采用倒U型钢筋支架加固,间距为1000mm。模板表面清理干净,隔离剂涂刷均匀,无杂物。 3.10 砌体脚手架 内部砌筑时,采用φ48×3.5钢管搭设双排操作架,架宽1.2m,立杆间距1.5m,水平杆步距1.8m(设扫地杆高度150mm),架体距预砌墙体距离不大于300mm,操作面处应满铺脚手板(50mm厚)。操作架可根据场地情况搭设成多个短架进行现场拼装,但单个架体高长比不得大于1.0。 地下室由于层高过大,砌筑架体每两步三跨距离与砌筑设拉结杆,间距4500mm设置斜撑,操作层搭设1200m高防护栏,架体一端搭设爬梯方便施工人员上下。 也可采用成品移动式架体。 4、质量标准 4.1主控项目 砌块的品种、强度等级、砌筑砂浆强度应符合设计要求。外墙转角处严禁留直槎,其它临时间断处留槎做法必须符合规定。 4.2一般项目 砌体上下错缝,砖砌体接槎处灰浆密实,缝平直,每处接槎部位水平灰缝厚度小于5mm或透亮的缺陷不超过5个。预埋拉筋的数量、长度均符合设计要求和施工规范的规定,留置间距偏差不超过一皮砖。 4.3允许偏差 项次 项 目 允许偏差 (mm) 检验方法 1 轴线位移 10 尺量 2 标高 基础顶面 ±10 水准仪或拉线尺量 楼面 ±15 3 垂直度 每层 5 用2m托线板检查 全高 ≤10m 8 经纬仪、吊线、尺量 4 表面平整度 混水墙 5 2m靠尺、塞尺 5 门窗洞口 高、宽度 ±5 拉线尺量 5、成品保护 5.1墙体拉结筋、抗震构造柱钢筋及各种预埋件,电气管线等,均应注意保护,不得任意拆改或损坏。 5.2砌块在装运过程中,轻码轻放,使用专用机具,严禁摔、掷及自翻式卸货,计算好每处的用量,分类整齐码放。砌块堆放场地要坚实平整并有防雨措施。 5.3门框安装后,将门框两侧300~600mm高度范围钉铁皮保护,防止损坏。 5.4在砌筑墙体上的设备槽孔,以预留为主,不得随意剔凿,并及时上报项目技术负责人确认同意,采用电动手持切割机进行切槽。如造成砌块松动或损坏,要进行补强处理。 过梁选用表 填充墙顶部拉结做法 审核人 交底人 接受交底人 本表由施工单位填写。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
