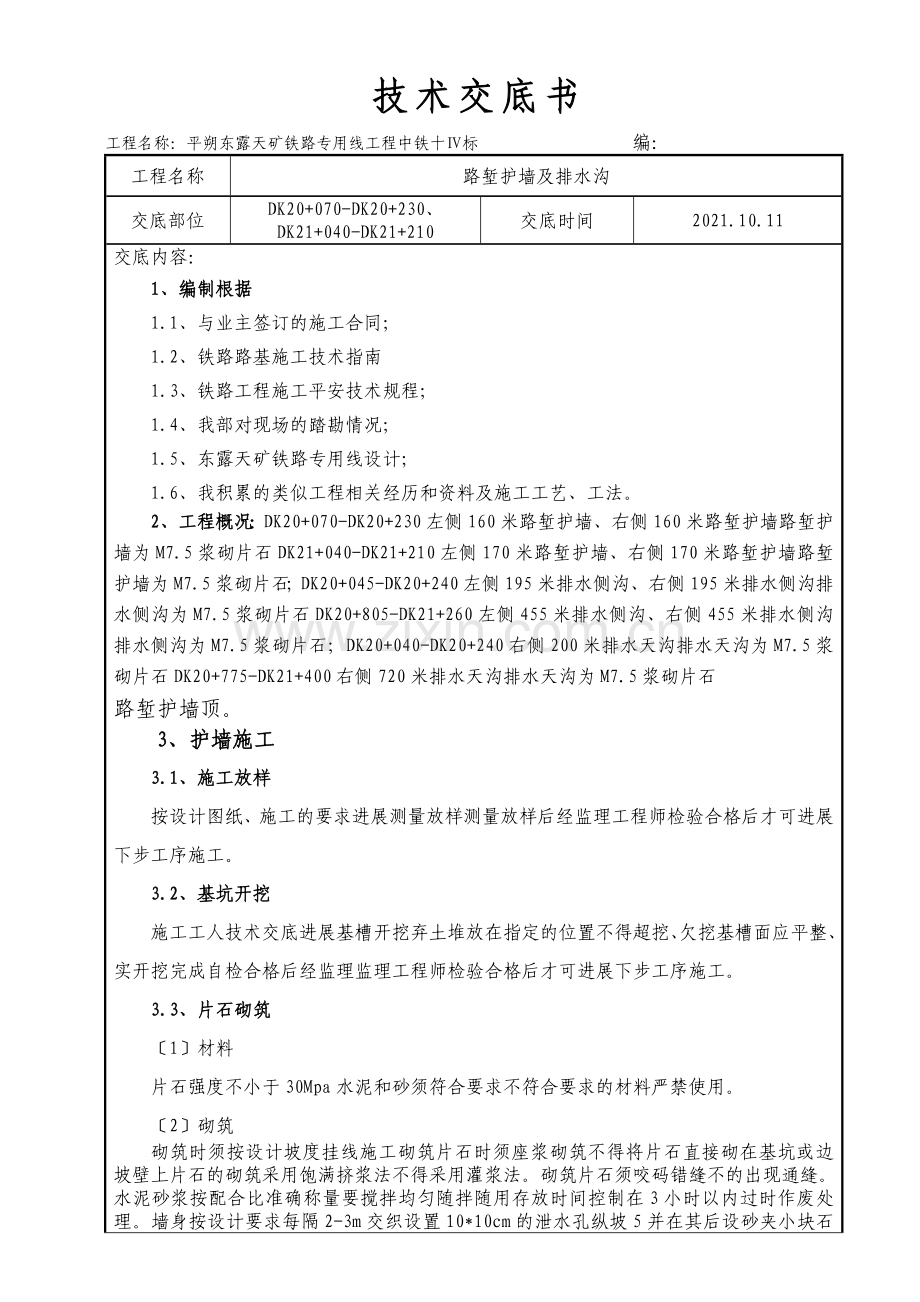

技术交底书
工程名称:平朔东露天矿铁路专用线工程中铁十Ⅳ标 200 编:
工程名称
路堑护墙及排水沟
交底部位
DK20+070-DK20+230、DK21+040-DK21+210
交底时间
2021.10.11
交底内容:
1、编制根据
1.1、与业主签订的施工合同;
1.2、铁路路基施工技术指南
1.3、铁路工程施工平安技术规程;
1.4、我部对现场的踏勘情况;
1.5、东露天矿铁路专用线设计;
1.6、我积累的类似工程相关经历和资料及施工工艺、工法。
2、工程概况:DK20+070-DK20+230左侧160米路堑护墙、右侧160米路堑护墙路堑护墙为M7.5浆砌片石DK21+040-DK21+210左侧170米路堑护墙、右侧170米路堑护墙路堑护墙为M7.5浆砌片石;DK20+045-DK20+240左侧195米排水侧沟、右侧195米排水侧沟排水侧沟为M7.5浆砌片石DK20+805-DK21+260左侧455米排水侧沟、右侧455米排水侧沟排水侧沟为M7.5浆砌片石;DK20+040-DK20+240右侧200米排水天沟排水天沟为M7.5浆砌片石DK20+775-DK21+400右侧720米排水天沟排水天沟为M7.5浆砌片石
路堑护墙顶。
3、护墙施工
3.1、施工放样
按设计图纸、施工的要求进展测量放样测量放样后经监理工程师检验合格后才可进展下步工序施工。
3.2、基坑开挖
施工工人技术交底进展基槽开挖弃土堆放在指定的位置不得超挖、欠挖基槽面应平整、实开挖完成自检合格后经监理监理工程师检验合格后才可进展下步工序施工。
3.3、片石砌筑
〔1〕材料
片石强度不小于30Mpa水泥和砂须符合要求不符合要求的材料严禁使用。

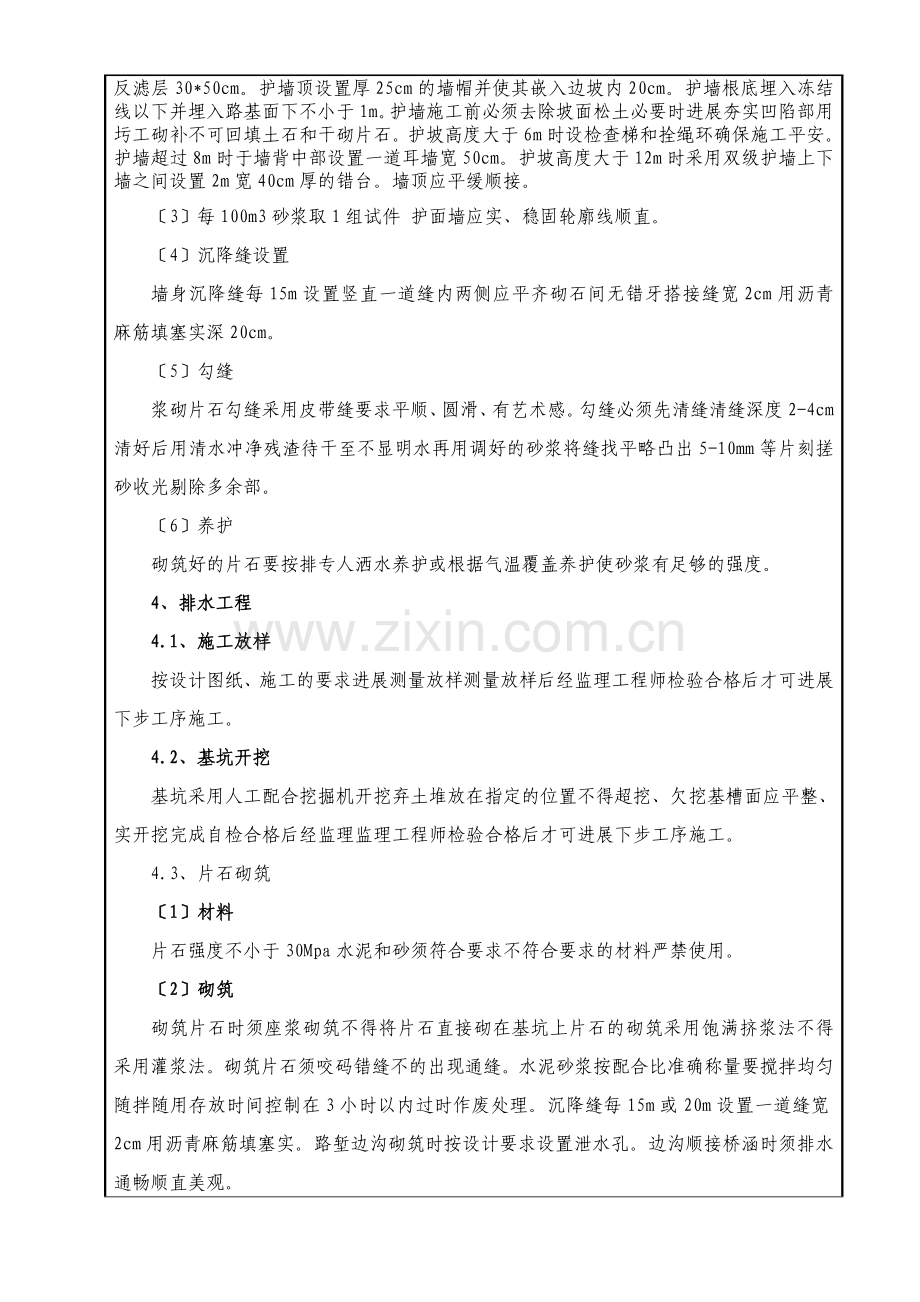

〔2〕砌筑
砌筑时须按设计坡度挂线施工砌筑片石时须座浆砌筑不得将片石直接砌在基坑或边坡壁上片石的砌筑采用饱满挤浆法不得采用灌浆法。砌筑片石须咬码错缝不的出现通缝。水泥砂浆按配合比准确称量要搅拌均匀随拌随用存放时间控制在3小时以内过时作废处理。墙身按设计要求每隔2-3m交织设置10*10cm的泄水孔纵坡5并在其后设砂夹小块石反滤层30*50cm。护墙顶设置厚25cm的墙帽并使其嵌入边坡内20cm。护墙根底埋入冻结线以下并埋入路基面下不小于1m。护墙施工前必须去除坡面松土必要时进展夯实凹陷部用圬工砌补不可回填土石和干砌片石。护坡高度大于6m时设检查梯和拴绳环确保施工平安。护墙超过8m时于墙背中部设置一道耳墙宽50cm。护坡高度大于12m时采用双级护墙上下墙之间设置2m宽40cm厚的错台。墙顶应平缓顺接。
〔3〕每100m3砂浆取1组试件 护面墙应实、稳固轮廓线顺直。
〔4〕沉降缝设置
墙身沉降缝每15m设置竖直一道缝内两侧应平齐砌石间无错牙搭接缝宽2cm用沥青麻筋填塞实深20cm。
〔5〕勾缝
浆砌片石勾缝采用皮带缝要求平顺、圆滑、有艺术感。勾缝必须先清缝清缝深度2-4cm清好后用清水冲净残渣待干至不显明水再用调好的砂浆将缝找平略凸出5-10mm等片刻搓砂收光剔除多余部。
〔6〕养护
砌筑好的片石要按排专人洒水养护或根据气温覆盖养护使砂浆有足够的强度。
4、排水工程
4.1、施工放样
按设计图纸、施工的要求进展测量放样测量放样后经监理工程师检验合格后才可进展下步工序施工。
4.2、基坑开挖
基坑采用人工配合挖掘机开挖弃土堆放在指定的位置不得超挖、欠挖基槽面应平整、实开挖完成自检合格后经监理监理工程师检验合格后才可进展下步工序施工。
4.3、片石砌筑
〔1〕材料
片石强度不小于30Mpa水泥和砂须符合要求不符合要求的材料严禁使用。
〔2〕砌筑
砌筑片石时须座浆砌筑不得将片石直接砌在基坑上片石的砌筑采用饱满挤浆法不得采用灌浆法。砌筑片石须咬码错缝不的出现通缝。水泥砂浆按配合比准确称量要搅拌均匀随拌随用存放时间控制在3小时以内过时作废处理。沉降缝每15m或20m设置一道缝宽2cm用沥青麻筋填塞实。路堑边沟砌筑时按设计要求设置泄水孔。边沟顺接桥涵时须排水通畅顺直美观。
〔3〕勾缝
浆砌片石勾缝采用皮带缝要求平顺、圆滑、有艺术感。勾缝必须先清缝清缝深度2-4cm清好后用清水冲净残渣待干至不显明水再用调好的砂浆将缝找平略凸出5-10mm等片刻搓砂收光剔除多余部。
〔4〕抹面
采用M10水泥砂浆抹面厚度在1.5cm左右抹面要顺直美观。
〔5〕养护
砌筑好的片石要按排专人洒水养护或根据气温覆盖养护使砂浆有足够的强度。
5、工要求:方案2010-10-5日开场施工2010-11-15日完工。
6、护面墙及排水沟检验:
表18.3.12 护坡墙平面位置、高程、坡率、厚度、
外表平整度允许偏向及检验
序
工程
允许偏向
施工检查数量
检验
1
平面位置
±100mm
护坡墙每25m检查3处
经纬仪测
2
坡顶高程
±30mm
护坡墙每25m检查3点
水准仪测
3
坡率
0.5设计值
护坡墙每25m检查3处
吊垂线测
4
厚
度
混凝土
±20mm
抽查25m检查6点上、中、下各2点
坡面缝处尺量
5
砌体
±30mm
抽查25m检查6点上、中、下各2点
尺量
6
垫层
±30mm
抽查25m检查6点上、中、下各2点
尺量
7
底面高程
±50mm
每护坡长25m检查1点
水准仪测
8
外表平整度
砌片石30mm
混凝土15mm
每护坡长25m检查3处
尺量
表19.1.9 地面排水沟设置范围、高程、坡度、平整度、宽度、
深度、铺砌厚度允许偏向及检验
序
工程
允许偏向
施工检查数量
检验
1
设置范围
±200mm
每条沟2处
测量
2
沟底高程
土质±20mm石质±30mm
铺砌沟±20mm
6点
水准仪测量
3
沟底坡度
5设计坡度
6处
坡度尺量
4
沟底平整度
土质15mm石质30mm
铺砌沟15mm
6处
尺量
5
宽度
+50 -20mm
6处
尺量
6
深度
+100 -30mm
6点
尺量
7
铺砌厚度
-10设计厚度
6处
尺量
7、质量保证技术措施
7.1、建立岗位责任制施工阶段技术、测量、质检、试验人员跟班作业做到勤测量、勤检测未经监理工程师确认的不得进展下道工序作业。
7.2、在路基挖填交界处严格按设计及规定进展挖台阶台阶需符合要求同时必须严格进展压实边角部位大型机械无法压实处采用小型机械进展压实。
7.3、根据坡比变化每填筑好一级后及时修坡防护以防止雨水对边坡的冲刷。在雨季施工时注意排水工作在路基顶面做成2·-4 的双向横坡防止积水边坡上做临时泄水槽排泄路基顶面积水防止冲刷边坡。在填挖交界处挖一些临时排水沟以便雨水集中排出防止雨水对整个边坡的冲刷雨季过后对于被水冲毁的部边坡及时填土夯实以防止边坡进一步坍塌。
8、平安技术保证措施
8.1、土石方机械施工中现场设专人指挥、调度确定适宜的机械车辆走行道路并设立明显标志防止互相干扰碰撞填筑作业留有平安间隔 。
8.2、严格按照平安细那么与平安操作规程进展杜绝出现因碾压、拌和、摔落、触电等原因造成的伤亡事故。
8.3、从事爆破作业和防护作业的人员一律佩戴平安帽遵守有关要求。
8.4、严格按照平安细那么与平安操作规程进展杜绝出现因碾压、拌和、摔落、触电等原因造成伤亡的事故。
8.5、进展边坡防护作业时或由上而下随挖随做或搭设结实的作业平台防止作业人员高处滚落。
8.6、在路堑内从事爆破作业和防护作业的人员一律佩戴平安帽。
8.7、路基施工作业区边缘设平安标志无关人员不许进入作业区。在不稳定的地面斜坡及易倾坍滑动的斜坡上施工时人行道分开坡脚线5m以外并设警示标志。
8.8、挖方高边坡实行“随开挖、随加固、随防护〞施工时严格按照设计方案进展施工。
8.9、施工中如发现山体有滑动、崩坍迹象危及施工平安时应立即停顿施工撤出人员和机具并监理办和指挥部处理。
8.10、滑坡地段的处理应从滑坡体两侧向中部自上而下进展严禁全面拉槽开挖。施工中要设专人观察严防塌方。
8.11、遇有大雨、大雾及六级〔含六级〕以上大风等恶劣天气时应停顿作业。高边坡路堤下方有道路的施工时应设置警示标志。
8.12、施工机械靠近路堤边缘作业时应根据路堤高度留有必要的平安间隔 并应有专人指挥指挥人员不得进入机械作业范围内。
8.13、施工便道急弯处及陡坡地段须挂标志警示牌。
8.14、严禁穿硬底、带钉、易滑、高跟、拖鞋或赤脚进入施工现场。
8.15、、施工现场材料、设备摆放有序、整齐。
8.16、施工翻斗车不能行车载人及超载超速。其余各施工机械不能超速及违章作业。前后两车〔机械〕间距不应小于10m。
8.17、严禁在松动危石下、未熄火的大型机械旁作业和休息。
8.18、严禁在山坡上同一地段的上下同时作业。
9、冬季施工平安技术措施
9.1、冬季前对施工场地、材料堆放、生活驻地、运输道路及设备的防冻、防雨、排滑等设施进展全面详细检查对不平安隐患立即进展处理。
9.2、雨雪后立即对边坡、地基、临时设施的平安状况进展检查发现倾斜、变形、下沉、漏水、漏电等及时修复。
9.3、经常同气象部门获得联络及时掌握天气变化做好防范工作。
9.4、基坑四周设排水沟机具材料堆放在基坑坡顶的平安间隔 以外。
9.5、现场施工用上下压设备及线路按要求安装和架设不使用破损或绝缘性能不良的电线所有电线采用架杆挂线做到电线不随意布设所有电闸箱有门有锁并加设防雨罩并设危险标志。
9.6、将工作面的泥浆去除干净以防滑倒。
9.7、做好砂浆防冻措施砌好后立即覆盖草栅。
交底人
复核人
接底人
