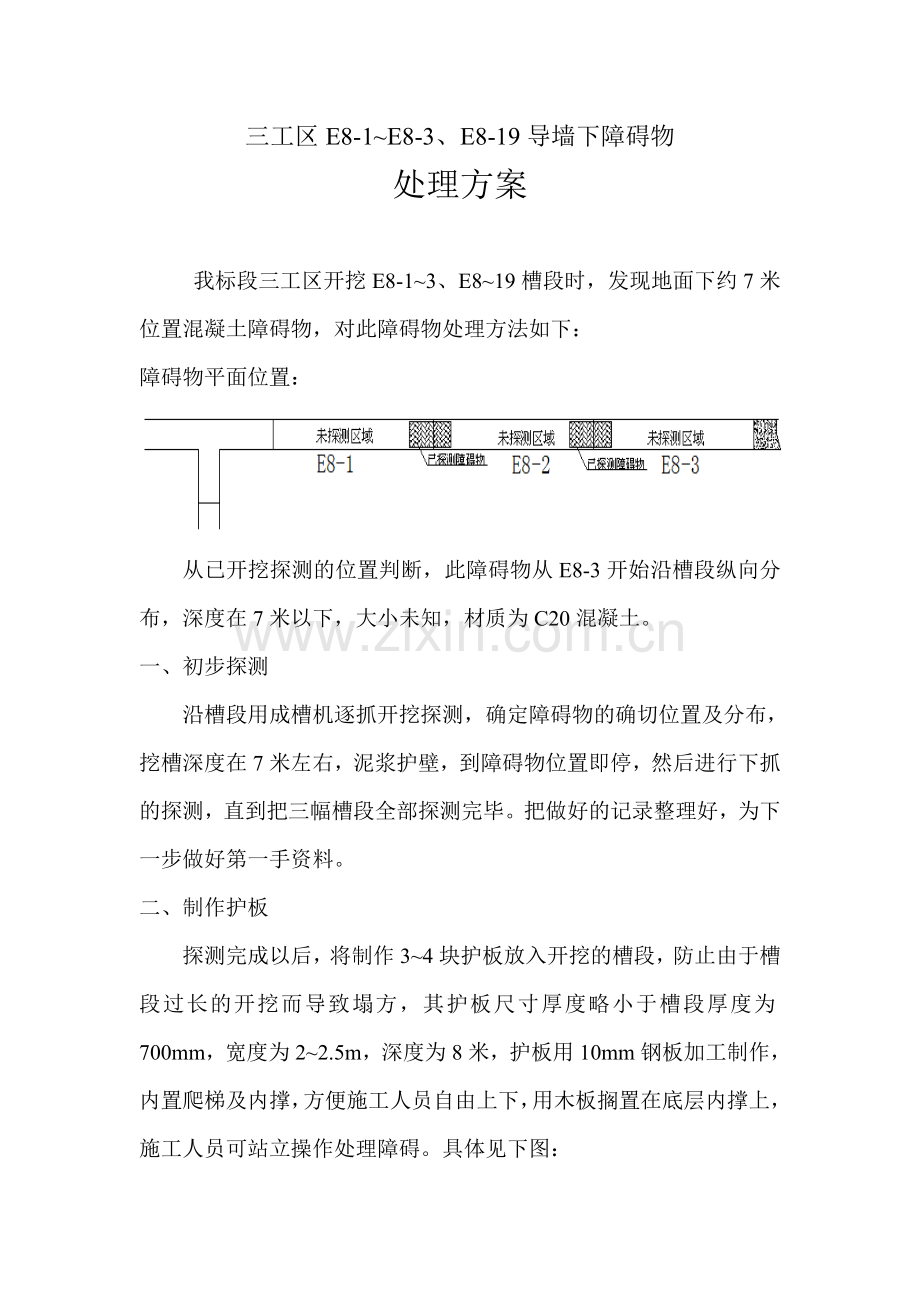

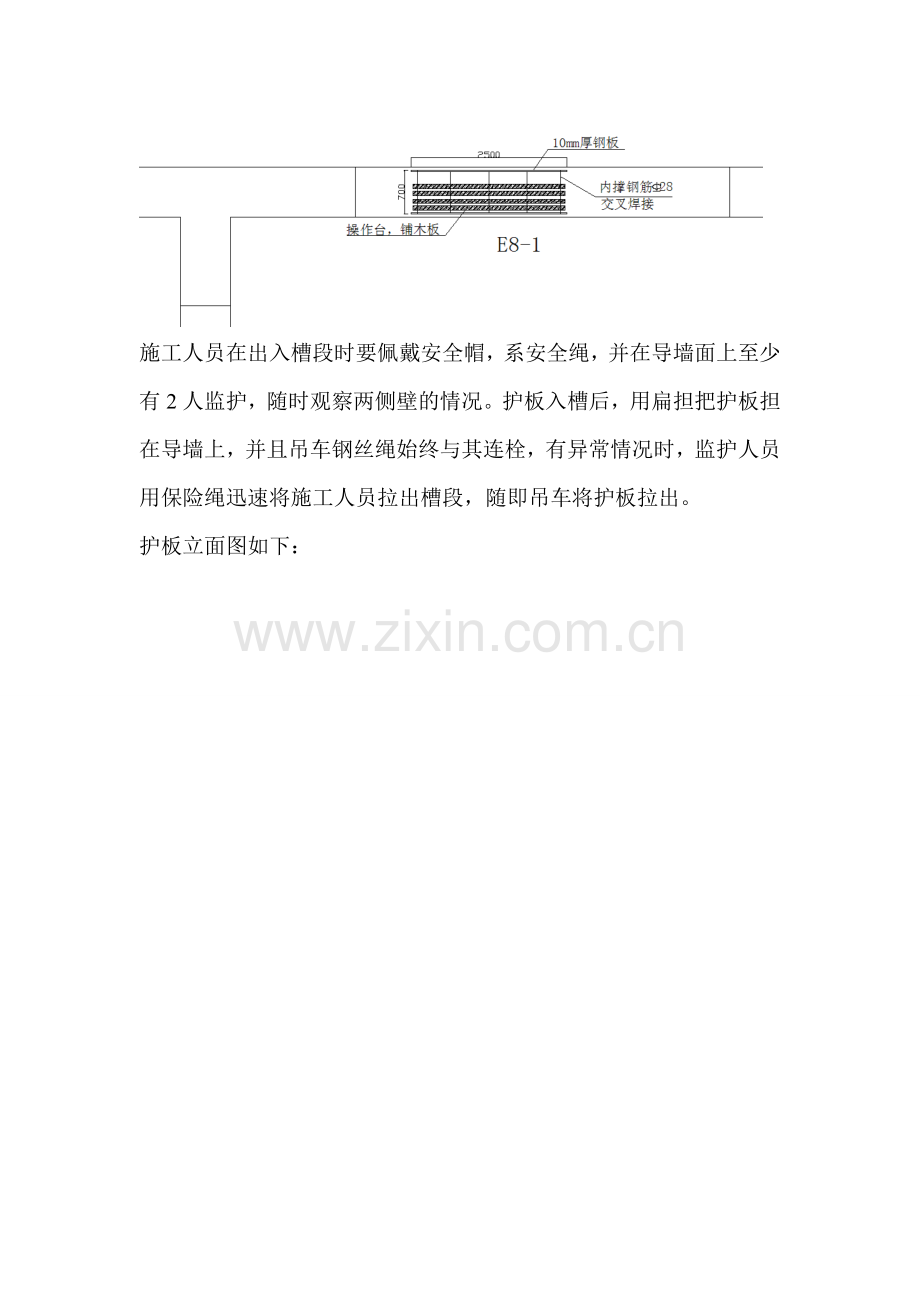

三工区E8-1~E8-3、E8-19导墙下障碍物 处理方案 我标段三工区开挖E8-1~3、E8~19槽段时,发现地面下约7米位置混凝土障碍物,对此障碍物处理方法如下: 障碍物平面位置: 从已开挖探测的位置判断,此障碍物从E8-3开始沿槽段纵向分布,深度在7米以下,大小未知,材质为C20混凝土。 一、 初步探测 沿槽段用成槽机逐抓开挖探测,确定障碍物的确切位置及分布,挖槽深度在7米左右,泥浆护壁,到障碍物位置即停,然后进行下抓的探测,直到把三幅槽段全部探测完毕。把做好的记录整理好,为下一步做好第一手资料。 二、 制作护板 探测完成以后,将制作3~4块护板放入开挖的槽段,防止由于槽段过长的开挖而导致塌方,其护板尺寸厚度略小于槽段厚度为700mm,宽度为2~2.5m,深度为8米,护板用10mm钢板加工制作,内置爬梯及内撑,方便施工人员自由上下,用木板搁置在底层内撑上,施工人员可站立操作处理障碍。具体见下图: 施工人员在出入槽段时要佩戴安全帽,系安全绳,并在导墙面上至少有2人监护,随时观察两侧壁的情况。护板入槽后,用扁担把护板担在导墙上,并且吊车钢丝绳始终与其连栓,有异常情况时,监护人员用保险绳迅速将施工人员拉出槽段,随即吊车将护板拉出。 护板立面图如下: 三、 处理障碍 施工人员安全进入槽段后,做好通风措施,同时用风镐将障碍物混凝土破除一部分,即打一孔洞,观察其障碍物的类型,如有或污水,或有味气体、或不明液体等溢出,施工人员应迅速撤离,并上报。如为条形基础,将继续破除,视处理障碍物快慢程度,将再次决定用何种方法破碎。破碎后如在两侧留有孔洞,应将孔洞堵塞,以防止漏浆。破碎时务必处理彻底,不应影响连续墙施工为宜。 四、 回填 处理完成后,将槽段回填,静止1~2天,待土体稳定后再进行连续墙施工。 中铁十二局集团有限公司 昆明地铁十标首期工程项目部 2010.6.28
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
