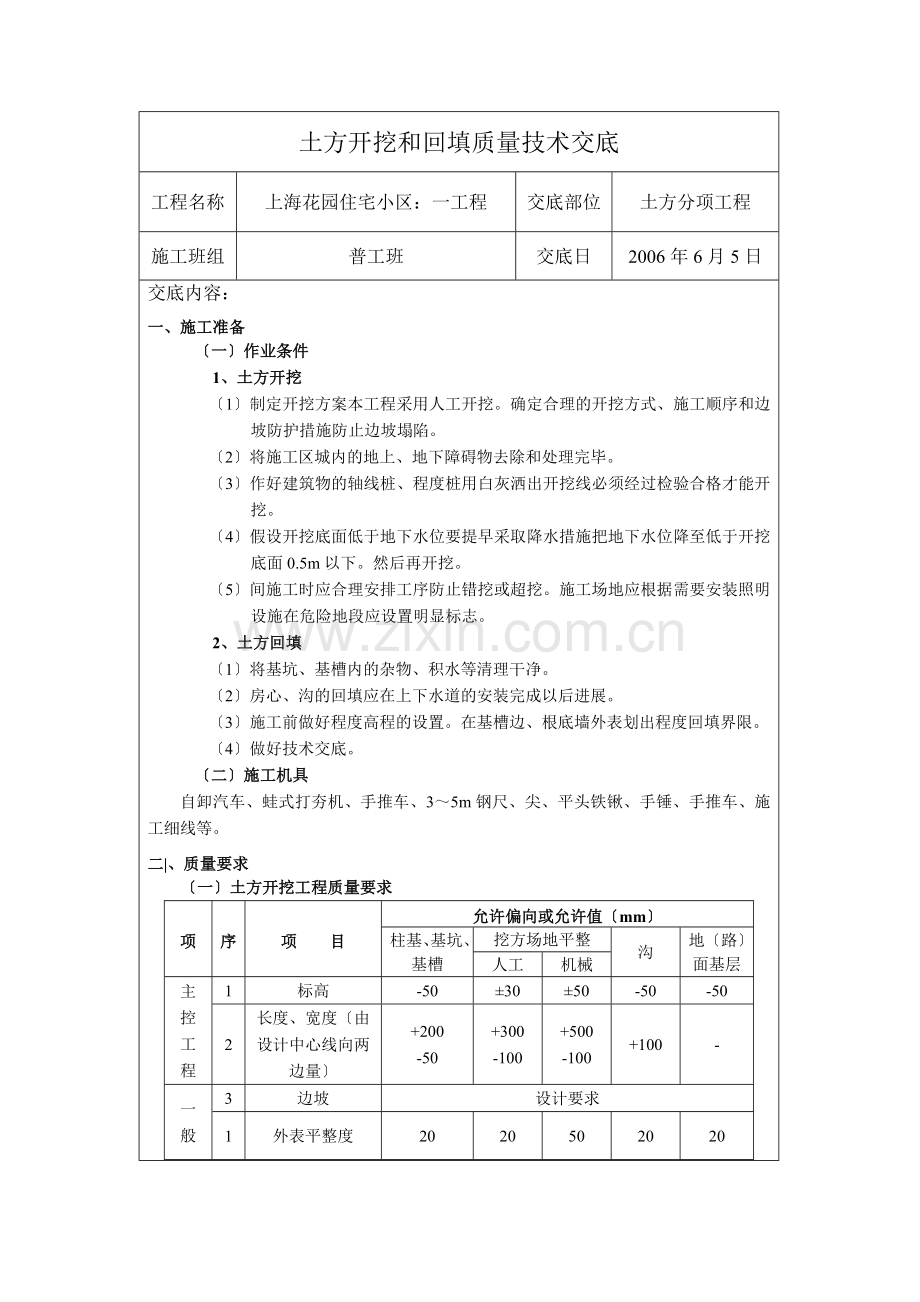

土方开挖和回填质量技术交底
工程名称
上海花园住宅小区:一工程
交底部位
土方分项工程
施工班组
普工班
交底日
2006年6月5日
交底内容:
一、施工准备
〔一〕作业条件
1、土方开挖
〔1〕制定开挖方案本工程采用人工开挖。确定合理的开挖方式、施工顺序和边坡防护措施防止边坡塌陷。
〔2〕将施工区城内的地上、地下障碍物去除和处理完毕。
〔3〕作好建筑物的轴线桩、程度桩用白灰洒出开挖线必须经过检验合格才能开挖。
〔4〕假设开挖底面低于地下水位要提早采取降水措施把地下水位降至低于开挖底面0.5m以下。然后再开挖。
〔5〕间施工时应合理安排工序防止错挖或超挖。施工场地应根据需要安装照明设施在危险地段应设置明显标志。
2、土方回填
〔1〕将基坑、基槽内的杂物、积水等清理干净。
〔2〕房心、沟的回填应在上下水道的安装完成以后进展。
〔3〕施工前做好程度高程的设置。在基槽边、根底墙外表划出程度回填界限。
〔4〕做好技术交底。
〔二〕施工机具
自卸汽车、蛙式打夯机、手推车、3~5m钢尺、尖、平头铁锹、手锤、手推车、施工细线等。
二|、质量要求
〔一〕土方开挖工程质量要求
项
序
项 目
允许偏向或允许值〔mm〕
柱基、基坑、基槽
挖方场地平整
沟
地〔路〕面基层
人工
机械
主控工程
1
标高
-50
±30
±50
-50
-50
2
长度、宽度〔由设计中心线向两边量〕
+200
-50
+300
-100
+500
-100
+100
-
一般工程
3
边坡
设计要求
1
外表平整度
20
20
50
20
20
2
基底土性
设计要求

注:地〔路〕面基层的偏向只适用于直接在挖、填土方上做地〔路〕面的基层。
〔二〕 土方回填工程质量要求
项
序
项 目
允许偏向或允许值〔mm〕
柱基、基坑、基槽
挖方场地平整
沟
地〔路〕面基层
人工
机械
主控工程
1
标高
-50
±30
±50
-50
-50
2
分层压实系数
设计要求
一般工程
1
回填土料
设计要求
2
分层厚度及含水量
设计要求
3
外表平整度
20
20
30
20
20
三|、工艺流程
〔一〕土方开挖
确定开挖的顺序和坡度→沿灰线切出槽边轮廓线→分层开挖→修整槽边→清底
〔二〕土方回填
基坑(槽)底地坪上清理→检验土质→分层铺土、耙平→夯打实→检验实度→修整找平验收。
四、 操作工艺
〔一〕 土方开挖
1、人工开挖基槽、沟等
测量放线→切线分层开挖→修坡→整平
挖土自上而下程度分段进展每层0.3m左右边挖边检查槽宽至设计标高后统一进展修坡清底。
2、雨施工时要加强对边坡的保护。可适当放缓边坡或设置支撑同时在坑外侧围以土堤或开挖水沟防止地面水流入。冬施工时要防止地基受冻。
6、考前须知
〔1〕开挖过程中严格控制开挖尺寸基坑、槽底部的开挖宽度要考虑工作面的增加宽度施工时尽力防止基底超挖个别超挖的地方用级配砂石回填。
〔3〕土开挖时有场地条件的一次留足回填需要的好土多余土方运到弃土处防止二次搬运。
〔4〕土方开挖时要注意保护定位桩、轴线桩、高程桩。要防止邻近建筑物的下沉应预先采取防护措施并在施工过程中进展沉降和位移观测。
〔二〕 土方回填
1、回填土一般选用含水量在10左右的干净粘性土(以手攥成团、自然落地散开为宜)。假设土过湿要进展晾晒或掺入干土、白灰等处理;假设土含水量偏低可适当洒水潮湿。
2、深浅基坑、槽相连时要先填深基坑、槽填至与浅基坑、槽标高一致时再与浅基坑一起填夯。分段填夯时交织处做成阶梯形上下接搓间隔 不小于1.0m。基坑、槽回填应在相对两侧同时进展较长的沟墙要加支撑。
3、回填土要分层铺摊夯实蛙式打夯机每层铺土厚度为200~250mm;人工夯实时不大于200mm。每层至少夯击三遍.要求一夯压半夯。
4、回填房心及沟时人工先将子周围填±夯实直到顶0.5m以上时在不损坏道的情况下方可用蛙式打夯机夯实。道下方假设夯填不实易造成道受力不匀而折断、渗漏。
5、雨施工时防止地面水流入坑内导致边坡塌方或浸泡基土。
6、考前须知
〔1〕施工时根底梁、墙体到达一定强度后才能进展回填土的施工以免对构造根底造成损坏。
〔2〕根底梁肥槽回填土必须清理到根底底面标高才能逐层回填。严禁用水浇使土下沉的“水夯法〞。
〔3〕土虚铺过厚、夯实不够会造成回填土下沉而导致地面、散水裂缝甚至下沉。
泸州第七建筑工程六盘水分
交底人
被交底人
普工班:
