收藏 分销(赏)

脚手架安全操作规程(汇).doc

上传人:xrp****65 文档编号:5826036 上传时间:2024-11-20 格式:DOC 页数:11 大小:38KB
下载 相关 举报
脚手架安全操作规程(汇).doc_第1页
第1页 / 共11页
脚手架安全操作规程(汇).doc_第2页
第2页 / 共11页
脚手架安全操作规程(汇).doc_第3页
第3页 / 共11页
脚手架安全操作规程(汇).doc_第4页
第4页 / 共11页
脚手架安全操作规程(汇).doc_第5页
第5页 / 共11页
点击查看更多>>
资源描述

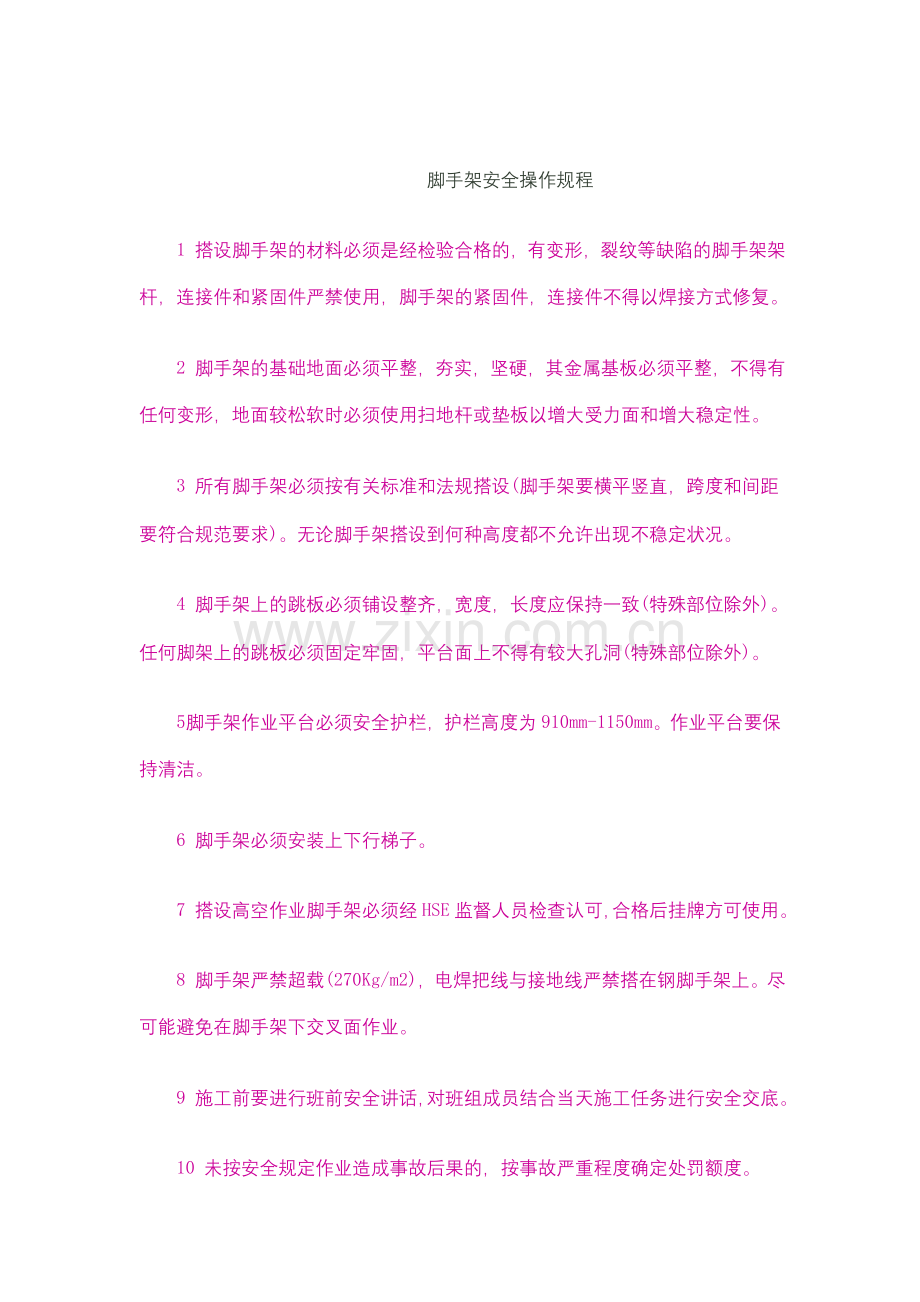

1、 脚手架安全操作规程1 搭设脚手架的材料必须是经检验合格的,有变形,裂纹等缺陷的脚手架架杆,连接件和紧固件严禁使用,脚手架的紧固件,连接件不得以焊接方式修复。2 脚手架的基础地面必须平整,夯实,坚硬,其金属基板必须平整,不得有任何变形,地面较松软时必须使用扫地杆或垫板以增大受力面和增大稳定性。3 所有脚手架必须按有关标准和法规搭设(脚手架要横平竖直,跨度和间距要符合规范要求)。无论脚手架搭设到何种高度都不允许出现不稳定状况。4 脚手架上的跳板必须铺设整齐,宽度,长度应保持一致(特殊部位除外)。任何脚架上的跳板必须固定牢固,平台面上不得有较大孔洞(特殊部位除外)。5 脚手架作业平台必须安全护栏,

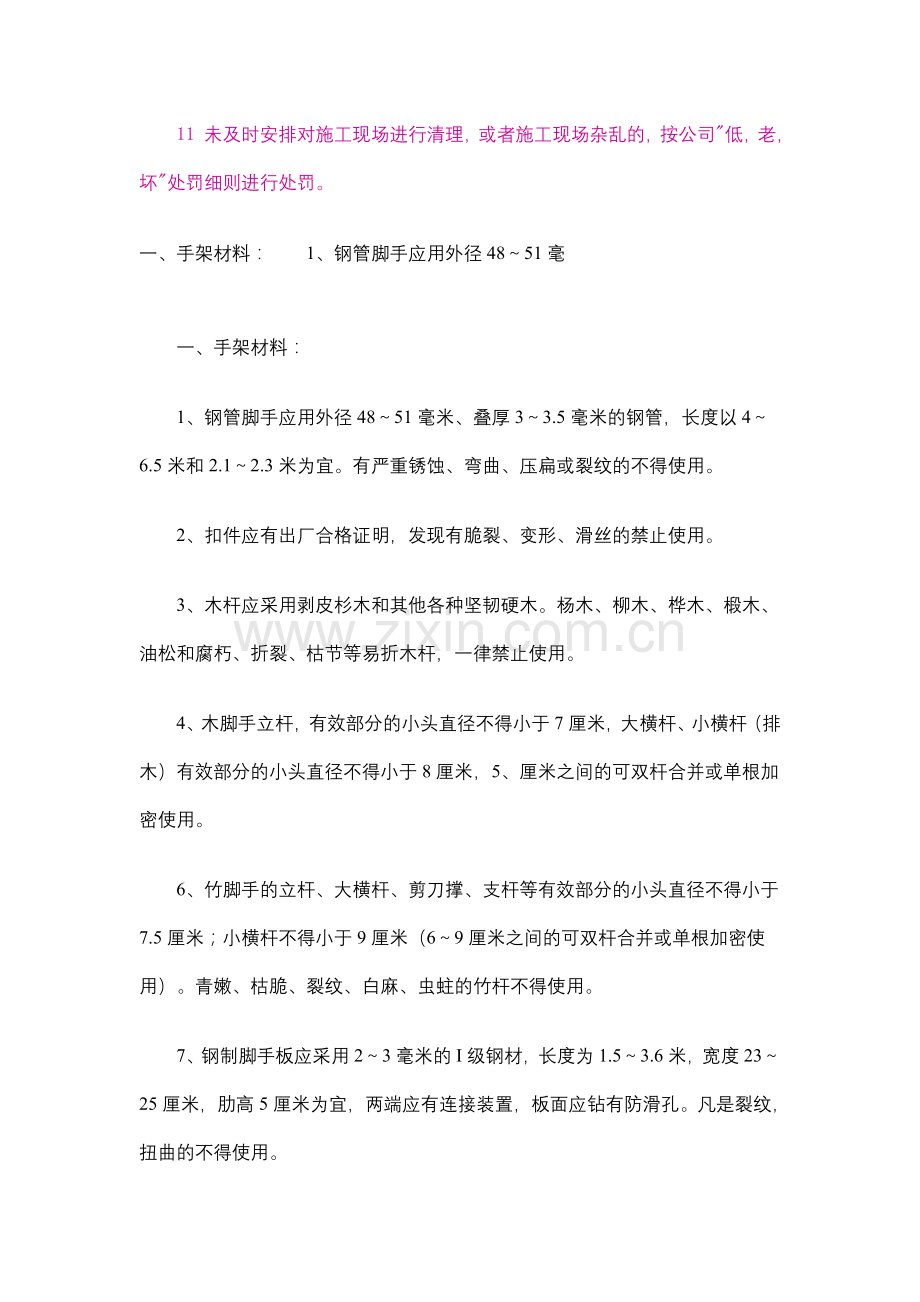

2、护栏高度为910mm-1150mm。作业平台要保持清洁。6 脚手架必须安装上下行梯子。7 搭设高空作业脚手架必须经HSE监督人员检查认可,合格后挂牌方可使用。8 脚手架严禁超载(270Kg/m2),电焊把线与接地线严禁搭在钢脚手架上。尽可能避免在脚手架下交叉面作业。9 施工前要进行班前安全讲话,对班组成员结合当天施工任务进行安全交底。10 未按安全规定作业造成事故后果的,按事故严重程度确定处罚额度。11 未及时安排对施工现场进行清理,或者施工现场杂乱的,按公司低,老,坏处罚细则进行处罚。一、手架材料:1、钢管脚手应用外径4851毫 一、手架材料:1、钢管脚手应用外径4851毫米、叠厚33.5毫

3、米的钢管,长度以46.5米和2.12.3米为宜。有严重锈蚀、弯曲、压扁或裂纹的不得使用。2、扣件应有出厂合格证明,发现有脆裂、变形、滑丝的禁止使用。3、木杆应采用剥皮杉木和其他各种坚韧硬木。杨木、柳木、桦木、椴木、油松和腐朽、折裂、枯节等易折木杆,一律禁止使用。4、木脚手立杆,有效部分的小头直径不得小于7厘米,大横杆、小横杆(排木)有效部分的小头直径不得小于8厘米,5、厘米之间的可双杆合并或单根加密使用。6、竹脚手的立杆、大横杆、剪刀撑、支杆等有效部分的小头直径不得小于7.5厘米;小横杆不得小于9厘米(69厘米之间的可双杆合并或单根加密使用)。青嫩、枯脆、裂纹、白麻、虫蛀的竹杆不得使用。7、钢

4、制脚手板应采用23毫米的I级钢材,长度为1.53.6米,宽度2325厘米,肋高5厘米为宜,两端应有连接装置,板面应钻有防滑孔。凡是裂纹,扭曲的不得使用。8、木脚手板应用厚度不小于5厘米的杉木或松木板,宽度以2030厘米为宜,凡是腐朽、扭曲、斜纹、破裂和大横透节的不得使用。板的两端8厘米处应用镀锌铁丝箍绕23圈或用铁皮钉牢。9、竹片脚手板,板厚不得小于5厘米,螺栓孔不得大于1厘米,螺栓必须拧紧。竹编脚手板,其两边的竹杠直径不得小于4.5厘米,长度一般以2.33米,宽度以40厘米为宜。第42条脚手架的绑扎材料可采用8号镀锌铁丝,直径不少于10毫米的麻绳或水、葱竹蔑。二、外脚手架:1、钢管脚手架的立

5、杆应垂直稳放在金属底座或垫木上。立杆间距不得大于2米;大横杆间距不得大于1.2米;小横杆间距不得大于1.5米。钢管立杆、大横杆接头应错开,要用扣件连接拧紧螺栓,不准用铁丝绑扎。2、木脚手架的立杆应埋入地下3050厘米,埋杆前先挖好土坑,将底部夯实并垫以砖石,如遇松土或者无法挖坑时,应绑扫地杆。木脚手架的立杆间距不得大于1.5米;大横杆间距不得大于1.2米;小横杆间距不得大于1米。3、竹脚手必须搭设双排架子。立杆间距不得大于1.3米;小横杆间距不得大于0.75米。4、抹灰、勾缝、油漆等外装修用的脚手架,宽度不得小于0.8米,立杆间距不得大于2米;大横杆间距不得大于1.8米。5、木、竹立杆和大横杆

6、应错开搭接,搭接长度不得小于1.5米。绑扎时小头应压在大头上,绑扣不得少于三道。立杆、大横杆、小横杆相交时,应先绑两根,再绑第三根,不得一扣绑三根。6、单排脚手架的小横杆伸入墙内不得少于24厘米;伸出大横杆外不得少于10厘米。通过门窗口和通道时,小横杆的间距大于1米应绑吊杆;间距大于2米时,吊杆下需加设顶撑。7、 18厘米厚的砖墙、空斗墙和砂浆标号在10号以下的砖墙,不得用单排脚手架。8、脚手架的负荷量,每平方米不能超过270公斤。如果负荷量必须加大,应按照施工方案进行架设。9、脚手架两端、转角处以及每隔67根立杆应设剪刀撑和支杆。剪刀撑和支杆与地面的角度应不大于60度,支杆底端要埋入地下不小

7、于30厘米。架子高度在7米以上或无法设支杆时,每高4米,水平每隔7米,脚手架必须同建筑物连接牢固。10、架子的铺设宽度不得小于1.2米。脚手板须满铺,离墙面不得大于20厘米,不得有空隙和探头板。脚手板搭接时不得小于20厘米;对头接时应架设双排小横杆,间距不大于20厘米。在架子拐弯处脚手板应交叉搭接。垫平脚手板应用木块,并且要钉牢,不得用砖垫。11、翻脚手板应两人由里往外按顺序进行,在铺第一块或翻到最外一块脚手板时,必须挂牢安全带。12、上料斜道的铺设宽度不得小于1.5米,坡度不得大于一比三,防滑条的间距不得大于30厘米。13、脚手架的外侧、斜道和平台,要绑1米高的防护栏杆和钉18厘米高的挡脚板

8、或防护立网。14、在门窗洞口搭设挑架(外伸脚手架),斜杆与墙面一般不大于30度,并应支承在建筑物的牢固部分,不得支承在窗台板、窗檐、线脚等地方。墙内大横杆两端都必须伸过门窗洞两侧不少于25厘米。挑架所有受力点都要绑双扣,同时要绑防护栏杆。三、里脚手架1、砌筑里脚手架铺设宽度不得小于1.2米,高度应保持低于外墙20厘米。里脚手的支架间距不得大于1.5米,支架底脚要有垫木块,并支在能承受荷重的结构上。搭设双层架时,上下支架必须对齐,同时支架间应绑斜撑拉固。2、砌墙高度超过4米时,必须在墙外搭设能承受160公斤重的安全网或防护挡板。多层建筑应在二层和每隔四层设一道固定的安全网。同时再设一道随施工高度

9、提升的安全网。3、搭设安全网应每隔3米设一根支杆,支杆与地平一般须保持45度,在楼层支网须事先预埋钢筋环或在墙的里外侧各绑一道横杆。网应外高里低,网与网之间须拼接严密,网内杂物要随时清扫。四、其他脚手架1、金属持架的间距,一般不得大于2米。预埋的挂环(钢销片)必须牢固,挂环距门窗口两侧不得少于24厘米,60厘米的窗间墙只准设一个挂环,最上一层的挂环要设在顶板下不少于75厘米。安挂架时,应两人配合操作,插销必须插牢,挂钩插入圆孔内须垂直挂到底,支承钢板要紧贴于墙面。在建筑物转角处,应挑出水平杆,互相绑牢。2、吊篮应严格按照设计图纸进行安装。悬挂吊篮的钢丝绳围绕挑梁不得少于三圈,卡头的卡子不得少于

10、三个,每个吊栏不少于两根保险绳,每次提升后要将保险绳与吊篮卡牢固定。钢丝绳不得与建筑物或其他构件摩擦,靠近时应用垫物或滑轮隔开。散落在上面的杂物要随时清除。3、用手板葫芦升降的吊篮,操纵时严禁同时扳动前进杆与返向杆,降落时要先取掉前进杆上的套管,然后扳动返向杆徐徐降落。4、桥式脚手架的支承架底座应夯实,并用垫木垫稳,每层必须与建筑物连接牢固。桁架应在地面组装,桁架两端的角钢必须卡抢支承架两侧角钢。用倒链或手扳葫芦提升时要安好保险绳,就位后立即与支承架挂牢。5、用钢管搭设井架,相邻两立杆接头错开不少于50厘米,横杆和剪刀撑(十字撑)要同时安装。滑轨必须垂直,两轨间距误差不得超过10毫米。6、钢门

11、架整体竖立时,底部须用拉索与地锚固定,防止滑移,上部应绑好缆风,对角拉牢,就位后收紧固定缆风。7、门架和烟囱、水塔等脚手架,凡高度1015米的要设一组缆风绳(46根),每增高10米加设一组。在搭设时应先设临时缆风绳,待固定缆风绳设置稳妥后,再拆临时缆风绳。缆风绳与地面的角度应为4560度。要单独牢固地栓在地锚上,并用花篮螺丝调节松紧,调节时,必须对角交错进行,缆风绳禁止栓在树木、电杆等物体上。8、脚手架、井架、门架安装完毕,必须经施工负责人验收合格后方准使用。五、脚手架拆除1、拆除脚手架,周围应设围栏或警戒标志,并设专人看管,禁人入内。拆除应按顺序由上而下,一步一清,不准上下同时作业。2、拆除

12、脚手架大横杆、剪刀撑,应先拆中间扣,再拆两头扣,由中间操作人往下顺杆子。3、拆下的脚手杆、脚手板、钢管、扣件、钢丝绳等材料。应向下传递或用绳吊下,禁止往下投扔。1、脚手架的作用:脚手架又名架子,是高空作业的临时平台,可在上面检修设备,放置小型工具、零星材料等。架子搭设质量的好坏,对施工人员的人身安全、工程进度和工程质量有着直接的影响。如果架子搭的不牢固,不但架子工容易发生事故,而且对其它施工人员也会造成危害;如果架子搭的不及时,会耽误检修工期;架子搭的不规范,会使检修工人操作不方便,影响工效和质量。为此我们必须对架子在检修施工中的作用及架子的搭设质量高度重视。2、脚手架应具备的基本条件:2.1

13、脚手架要有足够的坚固性和稳定性。施工期间在允许荷载和气候条件下,不产生变形、倾斜或摇晃现象,确保施工人员人身安全。应装有牢固的梯子,以便工作人员上下和运送材料。用起重装置起吊重物时,不准把起重装置和脚手架的结构相连接。2.2要有足够的面积,能满足工人施工,材料工具存放的要求。2.3构造简单、装拆方便,并能多次周转使用。2.4因地制宜,就地取材,尽量节约架子用料。3、对架子工的基本要求:架子工应身体健康,熟悉和严格遵守安规,佩戴合格的劳动保护用品(包括安全帽、安全带、工作服等),并经劳动部门考试合格,持证上岗。4、脚手架的质量技术要求:脚手架的搭设质量是保证适用、坚固、稳定、安全、节约的关键。控

14、制质量的主要环节是:4.1脚手架的搭设标准:横平竖直、连接牢固,底脚着实,层层拉牢,支撑挺直,通畅平坦,安全设施齐全、牢固。4.2脚手架的允许载荷:以脚手架上实际作用的荷载为准,一般情况下均布荷载不得超过250公斤/米2,集中荷载不得超过150公斤/米2。4.3脚手架选用材料和搭设质量,应符合安规第十三章第二节的规定。4.4脚手架的材料要求:木杆应采用剥皮的杉木或其它各种坚韧的硬木,禁止使用杨木、柳木、桦木、椴木、油松和其它腐朽、折裂、枯节等易折木杆。4.5脚手架各杆件的小头尺寸要求:立杆和斜杆(包括斜撑、抛撑、剪刀撑)的小头直径不应小于7厘米,大横杆、小横杆的小头直径不应小于8厘米。4.6脚

15、手架各杆件的间距要求:立杆间距不得大于1.5米,大横杆间距不得大于1.2米,小横杆间距不得大于1米。4.7脚手架各杆件的连接要求:立杆、大横杆应错开搭接,搭接长度不得小于1.5米,绑扎小头应压在大头上,绑扎不少于三道。立杆、大横杆、小横杆,相交时应先绑两根,再绑第三根,不得一扣绑三根。4.8脚手架与主体拉接要求:脚手架与主体拉撑牢固,拉撑连杆既能承受拉,又能承受压,并尽量拉撑在立杆与大横杆的交接处,拉撑连杆一端应与脚手架绑牢,另一端固定在主体结构的钢结构上,或者在墙体的内外用两根短木杆或钢管固定连接。4.9脚手架与主体的拉结点要求:架子高度在7米以上或无法设支杆时,每升高4米、水平每隔7米设一

16、拉撑点,非闭合型的脚手架尽端处,以及脚手架的最上部分,拉撑点应加密。4.10脚手架的安全防护要求:脚手架的外侧、斜道和平台两侧,应绑设1米高的防护栏杆,防护栏杆与立杆要绑扎牢固。4.11脚手架的剪刀撑搭设要求:剪刀撑应自上而下循序连续设置,斜杆用长杆与地面成450-600夹角,最下面的斜杆与立杆的连接点,离地面不大于50厘米。剪刀撑的斜杆应一根结在立杆上,另一根结在大横杆上。斜杆接长时,应采用搭接方法。4.12木脚手架的绑扎材料的要求:木脚手架的绑扎材料,可采用直径4毫米,其破断拉力为32公斤/毫米2的#8镀锌铁丝。4.13木脚手架的绑扎要求:铅丝绑扎要注意拧扭圈数,拧得少了绑不紧,拧得多了又

17、会使铅丝受伤,降低承受负荷的能力,一般拧扭1.52圈即可。4.14对竹脚手板的技术要求:竹片脚手板的厚度不得小于5厘米,螺栓孔直径不得大于1厘米,螺栓必须拧紧,竹架板长度一般为2.5米,宽为30厘米。4.15脚手板的铺设要求:脚手板必须铺满、铺稳,应沿长度方向铺设,其端头伸出小横杆不得小于20厘米,不能有空隙,不能铺探头板,不能铺弹簧板。搭接铺设时,脚手板的接头必须在小横杆上,搭接长度20-30厘米,搭接方向应与脚手架上的行进方向一致;头对头铺设时,应架设双排小横杆,间距不得大于20厘米;在架子拐弯处,脚手板应交叉铺设。4.16拆除脚手架的安全要求:脚手架的拆除,应符合安规第十三章第5节的规定。拆除脚手架应设置警戒区,挂警示牌,并应有专人负责警戒,要遵守脚手架的拆除原则:先绑的后拆,后绑的先拆。自上而下,一步一清,不准上下同时进行。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 行业标准/行业规范

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
