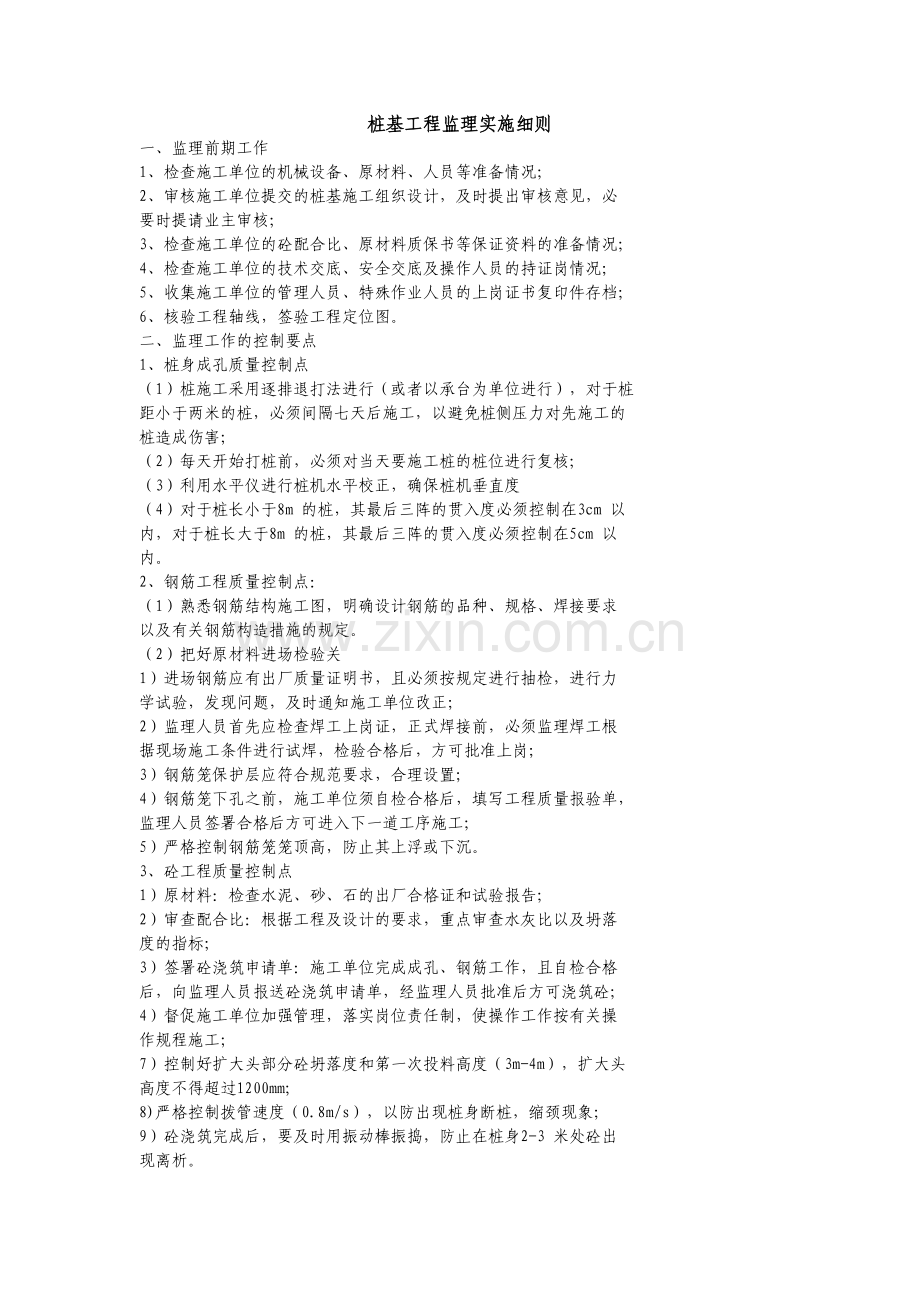

1、桩基工程监理实施细则一、监理前期工作1、检查施工单位的机械设备、原材料、人员等准备情况;2、审核施工单位提交的桩基施工组织设计,及时提出审核意见,必要时提请业主审核;3、检查施工单位的砼配合比、原材料质保书等保证资料的准备情况;4、检查施工单位的技术交底、安全交底及操作人员的持证岗情况;5、收集施工单位的管理人员、特殊作业人员的上岗证书复印件存档;6、核验工程轴线,签验工程定位图。二、监理工作的控制要点1、桩身成孔质量控制点(1)桩施工采用逐排退打法进行(或者以承台为单位进行),对于桩距小于两米的桩,必须间隔七天后施工,以避免桩侧压力对先施工的桩造成伤害;(2)每天开始打桩前,必须对当天要施工

2、桩的桩位进行复核;(3)利用水平仪进行桩机水平校正,确保桩机垂直度(4)对于桩长小于8m 的桩,其最后三阵的贯入度必须控制在3cm 以内,对于桩长大于8m 的桩,其最后三阵的贯入度必须控制在5cm 以内。2、钢筋工程质量控制点:(1)熟悉钢筋结构施工图,明确设计钢筋的品种、规格、焊接要求以及有关钢筋构造措施的规定。(2)把好原材料进场检验关1)进场钢筋应有出厂质量证明书,且必须按规定进行抽检,进行力学试验,发现问题,及时通知施工单位改正;2)监理人员首先应检查焊工上岗证,正式焊接前,必须监理焊工根据现场施工条件进行试焊,检验合格后,方可批准上岗;3)钢筋笼保护层应符合规范要求,合理设置;4)钢

3、筋笼下孔之前,施工单位须自检合格后,填写工程质量报验单,监理人员签署合格后方可进入下一道工序施工;5)严格控制钢筋笼笼顶高,防止其上浮或下沉。3、砼工程质量控制点1)原材料:检查水泥、砂、石的出厂合格证和试验报告;2)审查配合比:根据工程及设计的要求,重点审查水灰比以及坍落度的指标;3)签署砼浇筑申请单:施工单位完成成孔、钢筋工作,且自检合格后,向监理人员报送砼浇筑申请单,经监理人员批准后方可浇筑砼;4)督促施工单位加强管理,落实岗位责任制,使操作工作按有关操作规程施工;7)控制好扩大头部分砼坍落度和第一次投料高度(3m-4m),扩大头高度不得超过1200mm;8)严格控制拨管速度(0.8m/

4、s),以防出现桩身断桩,缩颈现象;9)砼浇筑完成后,要及时用振动棒振捣,防止在桩身2-3 米处砼出现离析。三、锤击沉管夯扩桩施工质量验收规范表格(1)桩平面位置和垂直度的允许偏差: 表2序号成孔方法桩径充许偏差(mm)垂直度允许偏差(1%)桩位允许偏差(mm)边桩 中间桩位1锤击沉管夯扩桩-20 1检查每根桩的实际灌注量项目11 桩顶标高 mm+30-50水准仪,需扣除桩顶浮浆层及劣质桩体六、风险分析与对策风险事件 风险因素 风险对策1、管内进水止淤失效 1、上淤干砼量不够2、内管底板直径偏小与外管内径的间隙过大1、添足止淤干砼量2、加大内管底板直径2、地面隆起 1、桩间径过小2、桩长过短3、

5、地基中孔隙水压力不易消散1、采取打施工2、尽量往下打或请示设计院处理3、采取排水方法降低孔隙水压力3、钢筋笼下沉和笼顶低于设计标高1、钢筋笼预留长度不够2、砼超灌量不够3、桩身砼坍度过大1、积累施工经验,认真做好试成桩工作2、比较准确地掌握砼超灌量和钢筋笼高度3、掌握好砼坍度度4、钢筋笼上浮 1、砼中粗骨料粒径过大2、钢筋笼箍筋间距过密3、钢筋笼制作质量不好1、控制好粗骨料粒径不大于40mm2、对钢筋笼调整箍筋间距,控制好制作质量5、钢筋笼偏位 1、钢筋笼未设置保护层2、钢筋笼制作质量不好1、设置钢筋笼保护层2、控制好钢筋笼制作质量6、桩身缩颈 1、拨管过快或内夯管未压在砼面上2、桩间距过小3

6、、砼坍落度不好1、控制好拨管速度及内夯管匀速下压2、调整桩间距或跳打3、控制好砼坍落度7、断桩 1、桩间距过小2、砼初凝后,在附近堆放重物或车辆行走3、砼坍落度过小,形成脱空1、跳打,在跳打时须等相邻桩达到设计强度的70%以上再进行2、注意现场保护3、增大砼坍落度8、夯扩困难 1、进入持力层过深2、投料高度过大,拨管高度过小1、调整进入持力层的深度2、减少投料高度或增大拨管高度或增加夯扩次数9、桩长不够 1、成孔困难 1、及时向旁站监理人员报告10、桩机翻倒 1、桩架过高 1、控制好桩架高度七、工程资料整理1、工程保证资料:原材料质量保证书、二次质量检测报告、工程施工原始记录、施工方案、设计变

7、更等资料;2、工程检查资料:包括施工单位自检资料和监理检查资料等。3、工程监理资料:施工单位提交的监理表格,监理日记,会议纪要等;4、其它资料各单位来文,信息资料等。六、桩基验收1、桩基检测:按照有关文件规定,静载作总桩数的1%,一桩一柱的桩基必须作小应变,为保证工期,可在施工过程中穿插进行小应变和静载试验,桩基检测结果必须经省桩基论证小组论证合格后,方可作为工程资料。2、工程竣工图:工程完工后,施工单位应对桩基的轴线进行检查,并标注在竣工图上,经业主、监理共同验收、签字盖章后,方可作为工程资料;3、对工程竣工图中桩基偏位超出设计和施工规范允许范围的,以及桩基检测中查出有问题的桩,须提请设计院处理。_

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 工程监理

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
