资源描述

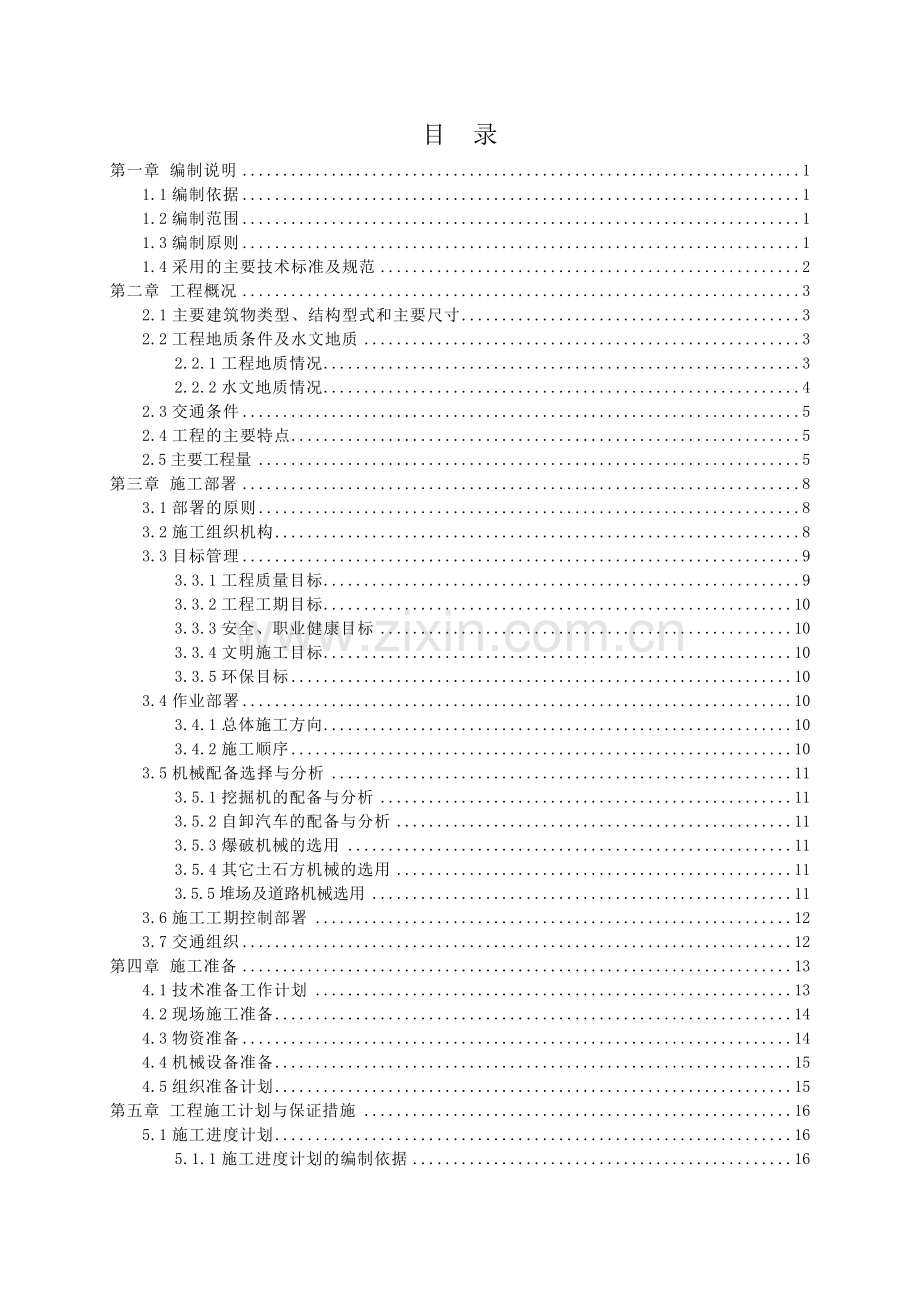

目 录
第一章 编制说明 1
1.1编制依据 1
1.2编制范围 1
1.3编制原则 1
1.4采用的主要技术标准及规范 2
第二章 工程概况 3
2.1主要建筑物类型、结构型式和主要尺寸 3
2.2工程地质条件及水文地质 3
2.2.1工程地质情况 3
2.2.2水文地质情况 4
2.3交通条件 5
2.4工程的主要特点 5
2.5主要工程量 5
第三章 施工部署 8
3.1部署的原则 8
3.2施工组织机构 8
3.3目标管理 9
3.3.1工程质量目标 9
3.3.2工程工期目标 10
3.3.3安全、职业健康目标 10
3.3.4文明施工目标 10
3.3.5环保目标 10
3.4作业部署 10
3.4.1总体施工方向 10
3.4.2施工顺序 10
3.5机械配备选择与分析 11
3.5.1挖掘机的配备与分析 11
3.5.2自卸汽车的配备与分析 11
3.5.3爆破机械的选用 11
3.5.4其它土石方机械的选用 11
3.5.5堆场及道路机械选用 11
3.6施工工期控制部署 12
3.7交通组织 12
第四章 施工准备 13
4.1技术准备工作计划 13
4.2现场施工准备 14
4.3物资准备 14
4.4机械设备准备 15
4.5组织准备计划 15
第五章 工程施工计划与保证措施 16
5.1施工进度计划 16
5.1.1施工进度计划的编制依据 16
5.1.2编制原则 16
5.1.3主要分项工程的施工进度安排 16
5.2工期保证措施 18
5.2.1工期保证体系框图 18
5.2.2保证工期的主要技术措施 18
5.2.3组织保证措施 19
第六章 资源配置计划 22
6.1拟投入本标段的主要施工、试验和检测仪器设备 22
6.1.1施工机械配备原则 22
6.1.2主要施工机械配备数量 22
6.1.3主要试验和检测仪器设备数量 22
6.2劳动力需用计划 22
6.2.1施工劳动力投入原则 22
6.2.2劳动力的组织与管理 23
6.2.3民工工资管理措施 23
6.2.4劳动力投入数量 24
第七章 施工总平面布置 25
7.1临时设施布置 25
7.1.1临时生活、生产设施布置规则 25
7.1.2临时用地计划 25
7.2施工平面布置 25
7.2.1布置原则 25
7.2.2项目经理部驻地布置 25
7.2.3施工便道 26
7.2.4施工用电 26
7.2.5施工用水 26
7.2.6拌和站及预制场 26
7.2.7钢筋加工场 27
第八章 主要施工方法和施工方案 28
8.1施工测量 28
8.1.1测量控制系统 28
8.1.2首级导线点的复测 28
8.1.3地形的复测 28
8.1.4建立施工测量控制网 28
8.1.5测量标志保护及测量数据复验 28
8.1.6施工放样 28
8.2土石方开挖施工 29
8.2.1临时道路的施工 29
8.2.2临时排水施工 29
8.2.3土方开挖及运输 29
8.2.5土石方的运输 36
8.2.6土石方填筑施工 36
8.2.7陆上强夯 37
8.3码头陆域平台堆场及道路 41
8.3.1 填筑碎石垫层施工 42
8.3.2水泥稳定级配碎石基层施工 44
8.3.3贫砼垫层 46
8.3.4水泥混凝土面板 47
8.3.5沥青砼面层 50
8.3.6重箱堆场及件杂堆场面层的施工 57
8.4挡墙及护坡工程 59
8.4.1挡墙施工 59
8.4.2码头后沿高边坡支护 62
8.4.3雷诺护垫施工 68
8.5管网工程 70
8.5.1施工工序 70
8.5.2放线、标高及坐标控制 70
8.5.3管沟开挖 71
8.5.4管道安装 71
8.5.5砌块检查井施工 76
8.5.6钢筋砼井室施工 78
8.5.7管沟回填 79
8.5.8排水管道的闭水试验 80
8.5.9塑料复合给水管、塑料复合排水管安装 80
8.6 轨道梁及金属结构安装工程 83
8.6.1轨道梁基础施工 83
8.6.2轨道梁施工 84
8.6.3轨道的安装 87
8.7码头附属工程施工 88
8.7.1人行道板面砖铺砌 88
8.7.2路缘石施工 90
8.7.3排水沟及排水明渠的施工 90
第九章 工程施工质量通病防止措施 91
9.1高填方工程质量通病防治 91
9.1.1通病特征 91
9.1.2形成原因 91
9.1.3防治措施 91
9.2沟槽回填施工的通病防治 92
9.2.1沟槽沉陷 92
第十章 重点(关键)、难点工程的施工方法及措施 96
10.1本工程的重点、难点分析 96
10.2重点(关键)、难点工程的施工方法及措施 96
10.2.1确保2013年4月10 日前完成土石方工程的方法及措施 96
10.2.2砼的外观质量的控制 96
10.2.3大体积砼的施工措施 97
10.2.4项目部的标美化建设 97
10.2.5文明环保施工 97
10.2.6高边坡施工的安全保证措施 97
10.2.7施工场地内交通安全的安全保证措施 98
10.2.8弃土场的安全管理措施 99
10.2.9确保完成2012年底的开港目标实现的措施 100
第十一章 质量管理体系及质量保证措施 102
11.1质量标准、等级、目标及方针 102
11.1.1质量标准、要求及目标 102
11.1.2质量方针 102
11.2质量管理依据 102
11.3质量管理组织机构及职责 102
11.3.1质量管理组织机构 102
11.3.2质量管理职责 103
11.4质量保证体系 106
11.4.1质量保证体系的总体思路 106
11.4.2质量保证体系框图 107
11.4.3质量体系要素控制 108
11.5质量监察体系 113
11.6质量保证措施 114
11.6.1制定创优规划 114
11.6.2建立健全各项制度 117
11.6.3保证工程质量的主要技术措施 118
11.6.4施工过程中重点控制的几项施工工艺措施 122
11.6.5主要分部分项工程施工质量控制 123
第十二章 季节性施工措施 130
12.1雨季施工措施 130
12.2高温季节施工措施 130
12.3冬季低温施工措施 131
第十三章 保证文明施工的措施 132
13.1文明工地管理体系的建立 132
13.2进场材料堆放规范化 132
13.3生产区文明施工管理 132
13.4生活区文明工地管理 133
第十四章 安全管理体系与保证措施 134
14.1安全目标及方针 134
14.2安全保证体系及说明 134
14.3保证安全的措施 148
14.4消防安全技术措施 153
14.5港区安全技术措施 154
14.6专项安全施工措施 154
第十五章 环境保护管理体系及措施 155
15.1环境保护措施 155
15.2环境保护及环卫管理的保证措施 156
15.3对易撒漏物质实行密闭运输的措施 158
15.4弃渣的利用、堆放及弃渣场的治理措施 159
15.5开挖边坡的保护和水土流失防治措施 159
第十六章 工程技术档案资料管理 160
第十七章 事故应急预案 161
17.1目的 161
17.2范围 161
17.3职责 161
17.4应急准备与响应组织 161
17.5紧急事件的预防和控制 161
附表一 拟投入本标段的主要施工设备表 163
附表二 拟配备本标段的试验和检测仪器设备表 165
附表三 劳动力计划表 167
附表四 计划开、竣工日期和施工进度横道图 168
附表五 施工总平面布置图 169
附表六 临时用地表 170
第一章 编制说明
1.1编制依据
1.1.1xx建设工程xx作业区一期工程施工II标(陆域工程)招标文件。
1.1.2有关设计图纸、设计文件及设计图纸(招标图纸)。
1.1.3施工承包合同。
1.1.4交通部、四川省等有关单位颁发的现行规范、规程、及验收标准。
1.2编制范围
陆域土石方开挖回填、堆场面层及道路、防护结构、预留预埋工程、给排水工程等,以及为完成本工程所需的临时工程、临时设施及其它项目的施工。
1.3编制原则
1.3.1严格遵守承包合同所规定的工程施工工期,合同条款的各项要求,根据工程的特点和轻重缓急,分期分批组织施工,在工期安排上尽可能提前完成。
1.3.2坚持在实事求是的基础上,力求技术先进、科学合理、经济适用的原则。在确保工程质量标准的前提下,积极采用新技术、新工艺、新机具、新材料。
1.3.3合理安排施工的程序和顺序,做到布局合理,突出重点,全面展开,平行流水作业;正确选用施工方法,科学组织,均衡生产。各工序紧密衔接,避免不必要的重复工作,以保证施工连续均衡有序进行。
1.3.4施工进度安排注意各专业间的协调和配合,并充分考虑气候、季节对施工的影响。
1.3.5结合现场实际情况,因时因地制宜,尽量利用原有设施或就近已有的设施,减少各种临时工程,尽量利用当地合格资源,合理安排运输装卸与储存作业,减少物资运输周转工作量。
1.3.6坚持自始至终对施工现场全过程严密监控,以科学的方法实行动态管理,并按动静结合的原则,精心进行施工场地规划布置,节约施工临时用地。严格组织、精心管理,文明施工,创标准化施工现场。
1.3.7临时设施合理布置和安排,尽量少占耕地或不占耕地。
1.3.8坚持安全文明施工的原则。
1.4采用的主要技术标准及规范
序号
规范或标准名称
代号
1
工程测量规范
GB50026-2007
2
码头附属设施技术规范
JTJ297—2001
3
港口道路、堆场铺面设计与施工规范
JTJ296—96
4
砌体工程施工质量验收规范
GB50203—2002
5
水运工程混凝土试验规程
JTJ270—98
6
水运工程混凝土施工规范
JTS202-2011
7
水运工程混凝土质量控制标准
JTS202-2-2011
8
水运工程质量检验标准
JTS257-2008
9
公路桥涵施工技术规范
JTG/T F50-2011
10
爆破安全规程
GB6722-2011
11
土方和爆破工程施工及验收规范
GBJ201-83
12
建筑施工安全检查标准
JGJ59-99
13
施工现场临时用电安全技术规范
JGJ46-2005
14
建设工程施工现场供用电安全规范
GB5194-1993
第二章 工程概况
xx建设工程xx作业区一期工程位于xx镇,xx坝库区渠江左岸、某供水、供电和通信均有保障,工程地质条件较好,建筑材料、施工力量等具有良好的依托条件。xx作业区一期工程岸线选在顺直河段上,前沿为深水区,水深3米,枯水期河面宽250m~380m。陆域纵深300-400米,前沿岸坡较缓,地面高程214.6~231.6米,中、后方地势为台阶状,高程适宜。
2.1主要建筑物类型、结构型式和主要尺寸
xx建设工程xx作业区一期工程Ⅱ标(陆域工程),码头陆域总面积约29.6万m2,陆域前沿线长673.0m,前沿高程233.40m。陆域前沿采用干砌块石护坡和格构护坡结构,栈桥连接处采用桥台结构,桥台基础采用桩基础。重件、件杂货、重箱堆场均布置有两根C30钢筋混凝土轨道梁,其余部位采用10cm厚C50高强砼联锁块面层结构,其下设5cm厚粗砂整平层、25cm厚水泥稳定碎石基层和25cm厚碎石垫层。空箱堆场面层结构采用30cm厚C30混凝土大板,其下设有15cm厚水泥稳定碎石基层。散货堆场面层结构采用30cm厚C30混凝土大板,其下设有15cm厚水泥稳定碎石基层码(岩质)或30cm水泥稳定碎石基层和20cm级配碎石垫层(土质、回填区)。
2.2工程地质条件及水文地质
2.2.1工程地质情况
xx作业区一期Ⅱ标工程区附近有xx北西翼断层(F14)、华蓥山断层(F1)、三汇坝断层(F5)、碑家桥断层(F9)、天池断层(F11)等断层。地层平缓,倾角多在1°~4°。其南东侧约10~12km为华莹山断裂。根据1/20万区域地质资料及《四川省活动性断裂与地震》可知:断层属中晚更新世活动性断裂,断层对工程的影响较小。属区域地质构造稳定区。
工程地处川中丘陵地貌、渠江左岸Ⅰ级阶地和方形台阶状丘陵区,Ⅰ级阶地阶面不完整,被2条深沟和5条浅沟切割,阶面宽约50~150m,地面高程230~233.8m,阶地上多为农田,仅在后缘有民房、树木分布。Ⅰ级阶地之后为斜坡,地形坡度一般在15~35°,局部存在高约10~15m的陡崖及残留的Ⅲ级阶地(Ⅱ级阶地已被剥蚀掉)。
场地中发育的2条深沟和5条浅沟,均属“V”型沟,沟底宽一般3~10m,最大沟深约45m,沟比降多为10~20%。沟两侧地形坡度一般25~40°,多植被分布。
根据地表地质测绘,场地区域内地形较平缓,工程区未见有滑坡、泥石流、大的崩塌等不良地质现象。
仅Ⅰ级阶地前缘土质边坡在雨季时发生表面粉土溜滑和在深沟两侧高陡岩质边坡存在小的崩塌现象。这种崩塌现象由于上部为砂岩,下部为粉砂质泥岩,且侧向裸露,在侧向差异性风化的条件下在砂岩底部形成“凹”槽。砂岩在卸荷裂隙的影响下形成块体,块体克服岩体的制约力而崩塌下来形成崩塌体。
2.2.2水文地质情况
(1)基本情况
本工程位于xx库区内,属于库区码头,水位变幅受水库的运行方式影响较大,xx枢纽的水库运行方式为:
1)枯水期(11月至次年4月)水库在正常蓄水位215.8m运行。
2)汛期(5月至10月)
(2)设计高水位
根据码头的受淹没损失程度,确定本工程属二类码头。广安港码头位于山区河流的库区内,因此,按照规范规定,码头设计高水位采用重现期10年一遇的流量对应的水位,并与水库正常蓄水位加超蓄高度对应的回水位进行比较,取两者的高值。根据《四川省岳池xx电航工程初步设计》的回水资料,本工程的设计高水位成果如下表。
xx枢纽水库天然和淤积后库区回水成果表
单位:m 表1.1-1
序号
距坝
里程(km)
P=5%
P=10%
P=50%
小流量Q=450m3/s
备注
天然
水位
回水
水位
天然
水位
回水
水位
天然
水位
回水
水位
天然
水位
回水
水位
1
0
225.00
225.93
223.00
224.13
217.40
218.63
202.07
213.80
2
3.73
225.73
226.59
223.64
224.21
218.08
218.78
203.24
213.80
3
11.73
226.30
226.99
224.78
225.01
219.12
219.41
203.82
213.80
4
19.83
228.42
228.42
226.12
226.12
220.37
220.37
205.02
213.80
5
34.8
231.05
231.05
228.12
228.12
222.26
222.26
206.65
213.80
6
47
232.15
232.15
229.81
229.81
224.13
224.13
209.00
213.81
工程位置
由表可知,本码头的设计高水位为229.81 m。
(3)设计低水位
本工程位于xx库区,设计低水位采用xx枢纽各运行工况的回水位低值。根据xx枢纽的水库运行方式,对库区的枯期消落水位、最低运行坝前水位等几种水位相应的回水位进行组合比较见表1.1-2。
设计低水位计算成果表
表1.1-2
位置
枯期消落水位213.40m
最低运行水位212.40m
xx坝前
213.40
212.40
拟建码头
213.41
217.66
由表可知,本码头采用各组合的最低水位,即xx枯期消落水位回水对应的码头位置的水位为213.41m。
2.3交通条件
本项目位于广安市广安区护安镇坳盆村,xx库区的渠江左岸,上距广安城区约7 km,已建成的进场道路(Ⅰ标施工修建)直达施工工地,下距xx大坝约47km。水陆交通较为方便。
2.4工程的主要特点
(1)本工程开挖土石方量大,土石方量达400余万m3,工期相当紧。且土石方主要为弃方;石方需自行爆破。
(2)工程项目繁多,工程数量大,工作面较窄。
(3)土石方填筑工程量约为60余万m3,土料含水量和碾压质量要严格控制。
(4)施工场地内开挖、回填、运输相互交叉施工,工程测量复杂,难度大,需精心施工。
2.5主要工程量
项目名称
计量单位
工程量
一、土石方工程
一般土方开挖(含沟槽)
m3
504694
一般石方开挖
m3
3122736
土石方弃方运输(1KM内)
m3
3627430
土石方回填(含沟槽回填)
m3
617075
基础强夯
m2
3955.00
二、码头陆域平台堆场及道路
填筑碎石垫层
m3
74595
填筑二片石垫层
m3
2144
水泥稳定碎石基层(15cm/25cm/30cm/40cm)
m2
194277/27446/31362/31372
填筑石灰煤渣土基层
m2
11893.12
C50高强混凝土连锁块
m3
4311
C30集装箱箱角块
m3
313
30cm厚C30砼面层
m3
28799
混凝土垫层
m3
4604
道路沥青砼透层
m2
116746
单层表面处治下封层
m2
116746
7cm厚粗粒式沥青砼下面层
m2
116746
改性乳化沥青粘层
m2
116746
4cm厚细粒式沥青砼上面层
m2
116746
辅助生产区沥青混凝土面层
m2
11893
现浇砼钢筋制安
T
1076
预制构件钢筋制安
T
183
三、挡墙及护坡
块石基床
m3
12699
护脚块石
m3
7844
C20砼挡墙
m3
37663
锚杆(Ф25,长2.2m)
根
2646
锚杆(Ф32,长4m)
根
1520
预应力锚索(长23m)
根
328
雷诺护垫
m2
53560
挂网喷射混凝土
m2
13400
植被混凝土
m2
13400
钢筋网
t
30
三维网
m2
2831
纵横格梁
m3
433
铺设土工布
m2
17150
四给、排水工程
排水管(钢筋砼三级管)(DN500~1600mm)
m
1768
排水管(预应力混凝土三级管)(DN1800mm)
m
1600
砼管沟(C20/C30/C25)
m3
1283/5689/2865
C25砼盖板
m3
641
排水沟钢盖板
m
6907
给水管
m
6561
雨水管(250/300/400)
m
25/590/210
双壁波纹管雨污水管
m
1567
雨污水检查井
座
221
五、电气工程
弱电排管
m
507
高压管路排管
m
296
低压管路排管
m
219
消防线路排管
m
780
电缆手孔井
座
60
中型四通电缆井
座
5
电缆管铺设
m
25000
电缆井井盖及支座
套
65
六、轨道梁及金属结构工程
C20砼路缘石预制安装
m3
630
C30砼轨道矩形梁
m3
385
C30砼轨道梯形梁
m3
1343
独立基础
m3
834
铺设土工格栅
m2
43372
钢轨
m
1654
栏杆
t
20
预埋铁件
t
215
镀锌钢板
t
18
七、附属工程
栏杆
t
20
闸阀
个
24
路缘石
m3
630
隔油池
个
1
沉淀池
个
1
消防水池化粪
个
1
化粪池
个
1
人行道预制砼方砖
m3
90
停车位嵌草砖
m2
993
M7.5砂浆砌块石沟明渠
m3
9230
第三章 施工部署
本公司对本项目建设的指导思想是“严格遵守合同,实施科学管理;确保质量工期,树立良好信誉”,做到优质、高效、快速完成本工程施工任务。
3.1部署的原则
3.1.1施工部署的总方针为:“四全三优先”,即“全力以赴,全方位作业,全公司参与,确保全胜;人力、财力、物力优先”。
3.1.2发挥我公司拥有大批各类专业技术管理人员、有足够的大型土石方施工机械以及具有多个类似工程施工经验的优势,加强对该项目的运作和管理,圆满实现业主的各项目标。
3.1.3公司在人力、物力、财务上予以全力支持,在施工机具设备、周转材料、劳动力等方面加大投入,从而达到集中优势力量在较短的时间内生产出最优的产品、创造出较好的经济效益和社会效益的目的。
3.1.4采用先进合理适用的新技术、新工艺、新材料,加快工程进度,提高工程质量,降低工程成本,多快好省地完成工程任务。
3.1.5采用项目法进行施工管理:以项目经理为首的整个项目部,严格执行ISO系列标准,使施工全过程处于受控状态。同时公司与项目部签订目标合同,明确各自的权利和义务,以质量为目标,以安全生产、文明施工、现场综合管理为考核标准,确保施工任务的圆满完成,为业主提供满意的产品。
3.2施工组织机构
本工程列为我公司承建工程的重中之重,公司抽调本企业中的生产和技术骨干组建本工程施工项目部,按项目法组织施工,实行项目经理责任制。公司以分管生产的副经理和总工程师牵头成立施工领导小组,在人、财、物等各方面优先保证本工程供给,并进行督促、指导和及时解决施工中的出现重大问题。
本工程项目部按业务归口划分管理组,并按分部分项及工艺特点组织专业施工队,全现场实行集中调度、统一指挥、分工负责、协作调合,进行有条不紊的组织施工。
项目经理
施工组织机构图如下:
技术负责人
安全环保副经理
生产副经理
行政后勤安全环保部
工程技术部
劳资财务部
物资设备部
质检试验部
综合办公室
计量支付
施工技术
试验
检测
安全管理
环境保护
财务
劳务结算
合同管理
材料供应
机械动力
施工管理
工程测量
质量检验
堆场及道路施工队
安全环保施工组
管网施工队
挡墙及防护施工队
附属工程施工队
轨道梁施工队
土石方施工队
施工组织机构图
3.3目标管理
项目机构组建后,按照各职能分工,编制详细的施工组织设计方案,制订各项管理制度。项目部全权指挥本工程项目建设的生产经营活动,优化组合调配人力、物资、资金等生产要求,确保以下管理目标的实现。
3.3.1工程质量目标
工程质量符合交通部《水运工程质量检验标准》(JTS257-2008)的要求,达到“合格”标准。
3.3.2工程工期目标
确保计划工期435日历天完成。
3.3.3安全、职业健康目标
本工程达到“四无”、“一杜绝”、“一达标”。
⑴“四无”为:无职工因工死亡,无重大交通责任事故、无火灾事故、无重大机械设备事故。
⑵“一杜绝”为:杜绝重伤事故。
⑶“一达标”为:安全生产达国标。
职业病发病率控制在规定范围以内,确保安全生产指标达国家标准。
3.3.4文明施工目标
本工程施工期实现“两型五化”(安全文明型、卫生环保型;硬化、净化、美化、绿化、亮化)。
安全文明施工还必须满足《四川广安承平港务有限公司安全生产、文明施工管理实施细则(试行)》。
3.3.5环保目标
严格遵守广安市对环保的有关规定,在广安市环保部门的指导下,按照有关要求,重点防止扬尘、噪音、震动及废水废物的排放。在施工过程中和工程完工后全面达到环保标准要求。
3.4作业部署
3.4.1总体施工方向
各施工区从与施工道路靠近处开始,按照从近至远的方向进行施工,主要目的是便于大型施工机械的行走。
3.4.2施工顺序
总的施工顺序:修筑施工便道→清除绿化植被、清障、清除民宅及宅基→土石方开挖、挡墙→回填、余土外运→给、排水管网→堆场及道路、附属建筑。要求在土石方施工时使用足够数量的大功率机械进行连续施工,临时用地和临时排水沟等设施穿插在关键线路上进行,不得占用主要工期。
3.5机械配备选择与分析
3.5.1挖掘机的配备与分析
在本工程施工中,主要选用斗容量为1.6m3的单斗挖掘机进行土石方开挖。根据我公司经验,斗容量为1.6m3的单斗挖掘机每台班产量为1000m3(实方),每台挖掘机每天工作时间按时间利用率65%计算,则每台挖掘机每天产量为1000/8*16=2000m3;本工程总挖方量为380万m3,工期为190日历天(2012年8月29日至2013年3月7日),除去下雨天及机械故障等影响因素,实际可利用时间只有80%左右,约为150天,则每天需完成挖方量:3800000/190/0.8=25000m3。
需配备挖掘机数量为:25000/2000=12.5台,综合考虑到本工程施工工期紧,土方开挖时丛林树木较多而增加的施工难度,以及需开挖挡墙基坑和其它零星土方,决定配用18台斗容量为1.6m3的单斗挖掘机进行土方施工。
3.5.2自卸汽车的配备与分析
在本工程中将选用20t自卸汽车(后八轴双桥车)进行土石方运输,根据我公司经验,每台挖掘需配用5辆20t自卸汽车(1公里运距内运输),共需配备18×5=90辆自卸汽车,考虑到设备故障等原因,增配至100台自卸汽车。
3.5.3爆破机械的选用
根据本工程特点,选用英格索兰RPH750高风压移动式螺杆空压机4台、英格索兰CM351履带式气动钻机4台、手持式风动凿岩机20台、韶峰3m3空压机8台。
3.5.4其它土石方机械的选用
在本工程中填方量较小,故根据我公司类似的施工经验选用:6台TY320推土机;6台3m3的装载机;6台18T振动压路机;现场安放5只10T的油罐,场外准备2台5T的油罐车进行机械用油(柴油)的不间断运输。
3.5.5堆场及道路机械选用
根据堆场及道路的工程量及工期安排,拟配备两台750型砼搅拌站,配备一台400t/h水稳层粒料拌合站。沥青砼采用商品沥青混凝土,沥青砼摊铺机等相应沥青砼面层施工设备。
3.6施工工期控制部署
本工程具有工程量大、工期紧的特点,拟选用、调用大型土石方机械进行两班制施工(遇雨季等特殊气候,影响工程进度时,及时调整作业时间,补回工期损失)。施工用(柴)油、夜间施工用照明设施必须有充分的储备量。
3.7交通组织
本标段施工将对现有交通造成影响,为保证施工期间交通环道畅通,项目部将指定专人24小时负责交通指挥、协调。出渣道路主要运输道路宽度设计为10-12米宽,支线运输便道宽度必须保证8-10米。面层采用20cm水泥稳定碎石基层或20cm混凝土面层。
第四章 施工准备
项目部根据业主的要求和施工计划安排,迅速组织施工人员和机械设备,有计划、有步骤进场定点,及早形成生产能力。同时抓紧各种临时房屋的施工,生产、生活用水用电设施的布置和场地的布置建设工作,为连续施工创造条件,确保实现计划工期目标。
施工准备工作内容系统图如下:
施工准备工作的内容
调查研究
规划安排
施工现场的工程准备
作业条件准备
调查有关工程特征与要求的资料
调查施工现场和附近地区自然条件的资料
调查施工区域的技术经济条件
编制施工组织设计
机具、人力补充计划
施工测量
生产基地和生活基地建设
建立项目管理机构、调集施工力量
物资订货、生产、储备及进场、技术试验、检验
进行四新试验、试制技术准备
会审与学习图纸
编制施工预算和项目成本计划
编制施工组织设计
测量、放线、机具进场、技术试验、检验
技术、安全交底,分配下达施工任务
施工准备工作内容系统图
4.1技术准备工作计划
4.1.1组织全体管理人员学习设计文件,掌握技术规范,熟悉设计图纸,并做好图纸会审工作。
4.1.2编制施工组织设计和重要分部工程施工方案,及实施性施工方案。
4.1.3编制质量计划,明确质量目标和质量标准,健全质量保证体系。
4.1.4做好特殊工程的岗前培训,坚持持证上岗。
4.1.5组建测量小组并配置人员,对业主提供的导线点、高程点,及时做好复核
检验工作,编制测量方案,做好测量内业准备工作。
4.1.6逐级进行技术交底,使所有施工人员做到心中有数。
4.1.7编写开工报告书和施工计划。
4.2现场施工准备
4.2.1工程开工前,应对现场周边建(构)筑物进行调查,如确需保护,在施工中必须采取必要措施予以保护。
4.2.2针对工程施工特点,组织人员对施工现场内的既有管线进行调查,与有关管线产权、管理部门联系管线的改移(或保护方案),编写初步处理意见,报送产权、业主及管理部门,会同有关部门落实处理意见,编制处理方案制订切实可行的防护方案。
4.2.3地上地下障碍物清除,土石方开挖前应对施工现场地上地下障碍物进行全面调查,并制订计划和处理方案。
4.2.4组织技术人员搞好线路的交接桩和复测工作。测量放线及测量桩点的保护,由于线路长,精度要求高,施工采用红外线全站仪用长弦偏角法进行曲线测设,按规范精度复核测量成果并建立控制网,轴线桩控制点和水准点控制点都要引出外界加以保护。根据施工需要,增设水准点桩、导线控制桩,加密中心桩。
4.2.5认真检修各类施工机械,组织施工力量及设备,分批进入施工现场。
4.2.6临时设施,解决施工人员办公食宿,同时搭设修理棚、库房、料场堆场。
4.2.7认真组织好工程所用材料、半成品、机械配件的采购供应工作。
4.2.8组织有关技术人员做好对施工班组的技术交底和安全交底工作。
4.2.9创建良好的外部施工环境,一项工程得以顺利实施,不仅取决于承包人本身的内部实力与管理水平,同时周围的社会环境,公共关系也起着重要作用,应与当地民众和睦友好相处,在创建优良工程的同时,树立良好的企业形象。
4.3物资准备
4.3.1组织材料货源的考察确认工作。
4.3.2制定主要材料的使用计划,做好半成品、预制构件的加工定货计划,确定运输方式等。
4.3.3拟定材料进场后存放位置、方式、拟建材料库房。
4.3.4建立材料管理体系。
4.4机械设备准备
4.4.1根据施工方案做出机械设备进场使用计划。
4.4.2做好机械设备使用计划,以及设备的检修试运转工作,确定机械设备进场方式。拟定机械停放位置,制定机械配件计划,拟建维修场所。
4.5组织准备计划
序号
工作内容
完成时间
责任部门或个人
1.
现场组织机构的建立、人员就位
开工前
公司、项目部经理
2.
制定各种管理制度
已完成
后勤、项目经理
3.
组织劳动力进场
随进度分批进场
劳资员、项目部经理
第五章 工程施工计划与保证措施
5.1施工进度计划
xx建设工程xx作业区一期工程施工Ⅱ标(陆域工程)计划开工日期为2012年8月29日,计划完工日期2013年11月8日,计划工期437日历天(具体的开工日期以监理工程师发开工令之日起计算)。
5.1.1施工进度计划的编制依据
(1) 本项目设计图纸;
(2) 本工程总工期的要求;
(3) 拟采用的施工方案及施工程序;
(4) 工程特点;
(5) 施工环境及场地状况;
(6) 部颁和水运工程等现行有关施工规范;
5.1.2编制原则
(1)严格遵守合同文件规定各分项工程的完工日期,按照保证业主受益最大的原则和合同文件规定的施工程序及各项施工控制性工期安排施工总进度;
(2)确保各项工程的主次关系,确保工程施工的关键线路,合理安排工期,协调各单位、分部工程的进度,减少干扰,使整个工程施工协调有序的进行;
(3)优化施工技术方案,合理配置施工设备。从技术和施工设备上提供可靠的保证措施,使安全、质量和进度满足合同规定要求的同时使工程尽早创造效益。
(4)在满足合同工程的前提下,通过施工进度的合理安排,力求做到均衡施工,以降低施工高峰期的施工强度,保证设备和劳动力的合理使用。
5.1.3主要分项工程的施工进度安排
2012年8月29日工程开工(具体的开工日期以监理工程师发开工令之日起算)
(1)施工准备:2012.8.29-2012.9.2 共计:5天;
(2)土石方开挖及回填:2012.9.2-2013.4.10 共计220天
(3)轨道梁及附属工程:2012.10.13-2013.6.9 共计240天
(4)堆场及道路填筑碎石垫层:2012.10.13-2013.6.9 共计210天
(5)堆场及道路水稳定碎石基层:2012.11.12-2013.9.7 共计240天
(6)堆场C30砼面层:2012.11.27-2013.10.27 共计70天
(7)港区道路及辅助生产区沥青砼面层:2012.11.27-2013.9.12 共计12天
(8)重箱堆场高强联锁块及箱角块预制安装:2012.11.27-2013.10.27 共计65天
(9)挡土墙施工及回填:2012.12.12-2013.6.9 共计180天
(10)陆域后方高边坡支护:2012.12.12-2013.6.9 共计210天
(11)电气工程:2012.11.27-2013.2.9 共计75天
(12)排水工程:2012.11.27-2013.2.9 共计75天
(13)交工验收: 2013.10.28-2013.11.6 共计15天
(14)2012开港:2012.12.27-2012.12.31 共计5天。
展开阅读全文
