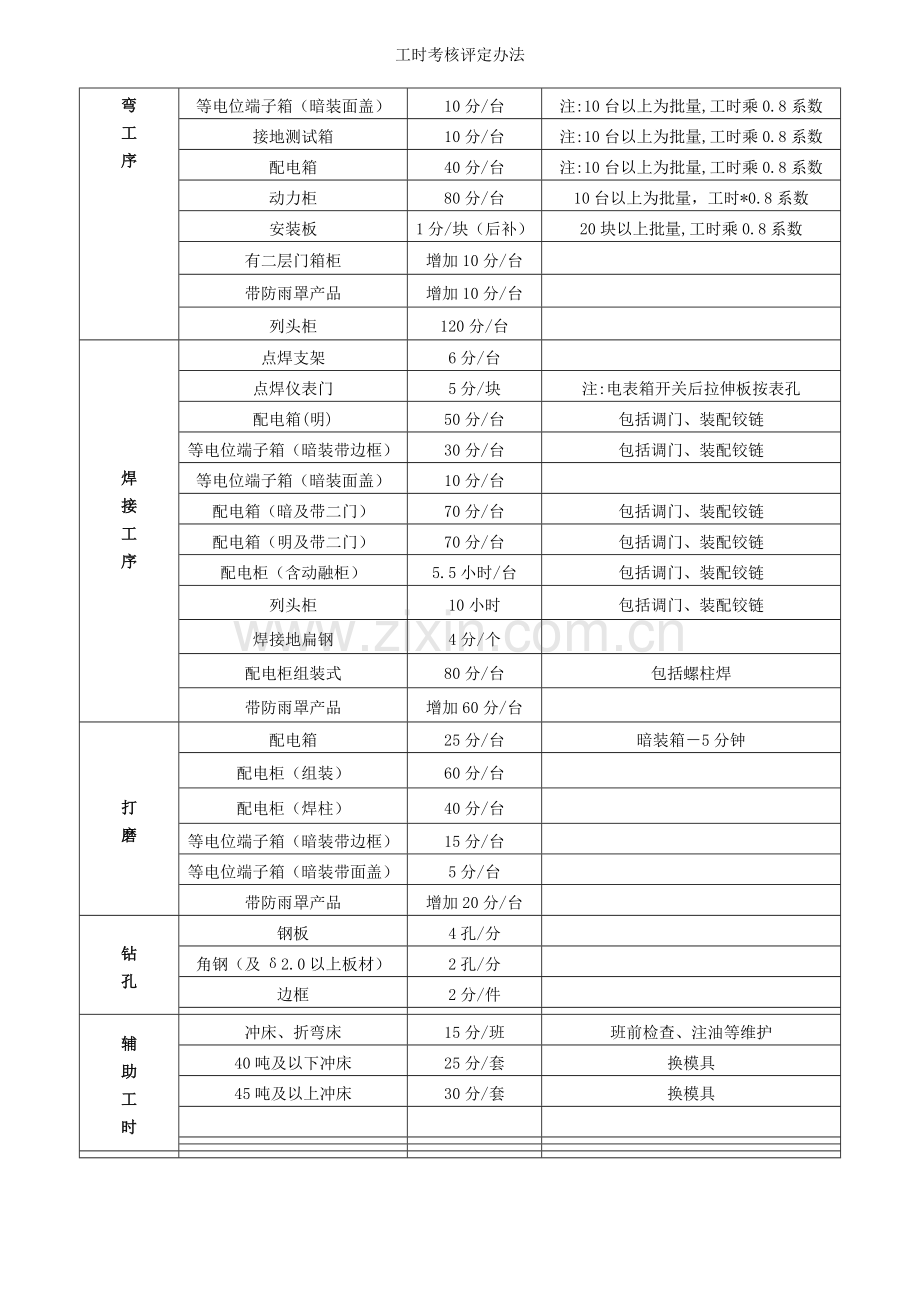

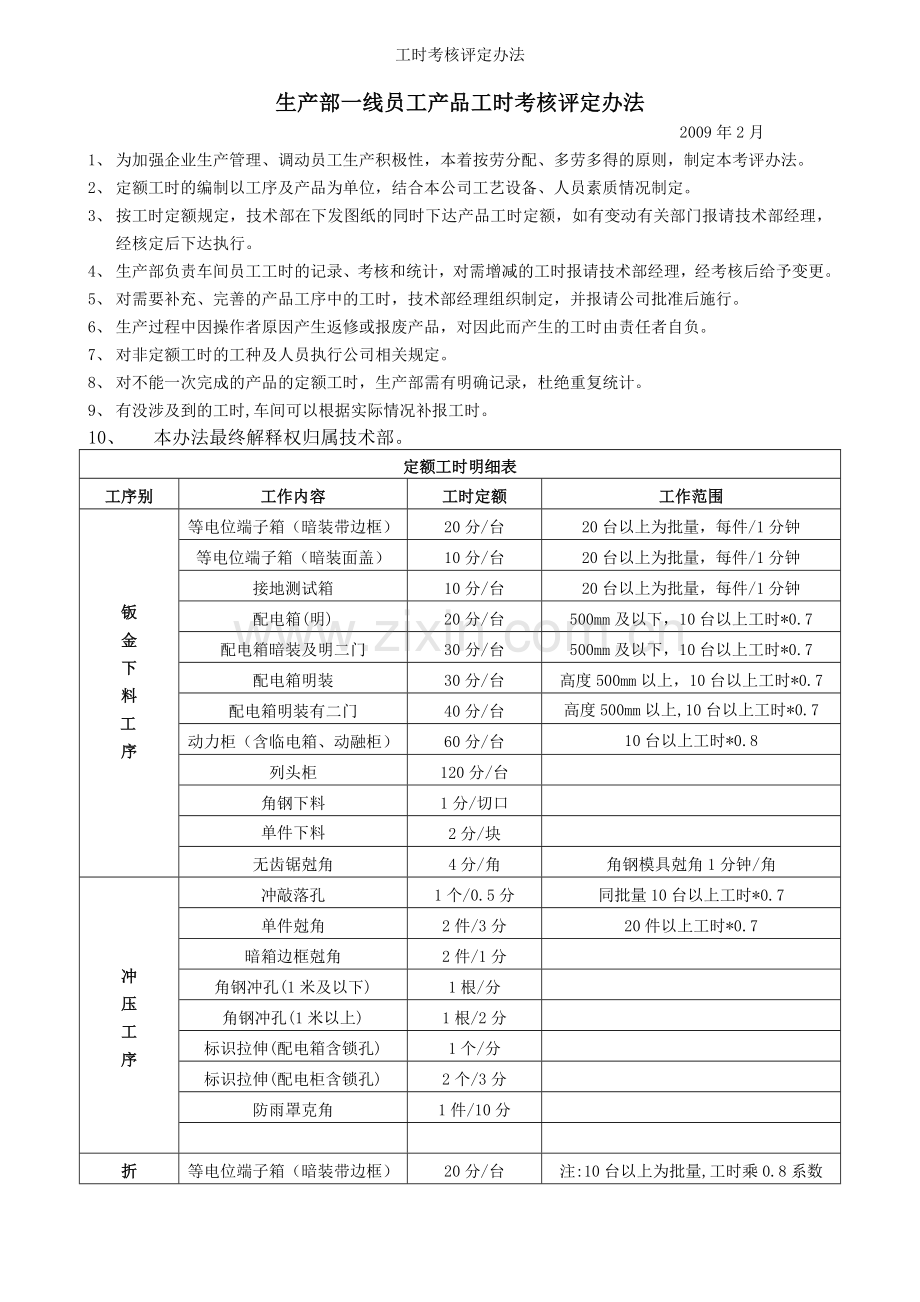

工时考核评定办法
生产部一线员工产品工时考核评定办法
2009年2月
1、 为加强企业生产管理、调动员工生产积极性,本着按劳分配、多劳多得的原则,制定本考评办法。
2、 定额工时的编制以工序及产品为单位,结合本公司工艺设备、人员素质情况制定。
3、 按工时定额规定,技术部在下发图纸的同时下达产品工时定额,如有变动有关部门报请技术部经理,经核定后下达执行。
4、 生产部负责车间员工工时的记录、考核和统计,对需增减的工时报请技术部经理,经考核后给予变更。
5、 对需要补充、完善的产品工序中的工时,技术部经理组织制定,并报请公司批准后施行。
6、 生产过程中因操作者原因产生返修或报废产品,对因此而产生的工时由责任者自负。
7、 对非定额工时的工种及人员执行公司相关规定。
8、 对不能一次完成的产品的定额工时,生产部需有明确记录,杜绝重复统计。
9、 有没涉及到的工时,车间可以根据实际情况补报工时。
10、 本办法最终解释权归属技术部。
定额工时明细表
工序别
工作内容
工时定额
工作范围
钣
金
下
料
工
序
等电位端子箱(暗装带边框)
20分/台
20台以上为批量,每件/1分钟
等电位端子箱(暗装面盖)
10分/台
20台以上为批量,每件/1分钟
接地测试箱
10分/台
20台以上为批量,每件/1分钟
配电箱(明)
20分/台
500mm及以下,10台以上工时*0.7
配电箱暗装及明二门
30分/台
500mm及以下,10台以上工时*0.7
配电箱明装
30分/台
高度500mm以上,10台以上工时*0.7
配电箱明装有二门
40分/台
高度500mm以上,10台以上工时*0.7
动力柜(含临电箱、动融柜)
60分/台
10台以上工时*0.8
列头柜
120分/台
角钢下料
1分/切口
单件下料
2分/块
无齿锯尅角
4分/角
角钢模具尅角1分钟/角
冲
压
工
序
冲敲落孔
1个/0.5分
同批量10台以上工时*0.7
单件尅角
2件/3分
20件以上工时*0.7
暗箱边框尅角
2件/1分
角钢冲孔(1米及以下)
1根/分
角钢冲孔(1米以上)
1根/2分
标识拉伸(配电箱含锁孔)
1个/分
标识拉伸(配电柜含锁孔)
2个/3分
防雨罩克角
1件/10分
折
弯
工
序
等电位端子箱(暗装带边框)
20分/台
注:10台以上为批量,工时乘0.8系数
等电位端子箱(暗装面盖)
10分/台
注:10台以上为批量,工时乘0.8系数
接地测试箱
10分/台
注:10台以上为批量,工时乘0.8系数
配电箱
40分/台
注:10台以上为批量,工时乘0.8系数
动力柜
80分/台
10台以上为批量,工时*0.8系数
安装板
1分/块(后补)
20块以上批量,工时乘0.8系数
有二层门箱柜
增加10分/台
带防雨罩产品
增加10分/台
列头柜
120分/台
焊
接
工
序
点焊支架
6分/台
点焊仪表门
5分/块
注:电表箱开关后拉伸板按表孔
配电箱(明)
50分/台
包括调门、装配铰链
等电位端子箱(暗装带边框)
30分/台
包括调门、装配铰链
等电位端子箱(暗装面盖)
10分/台
配电箱(暗及带二门)
70分/台
包括调门、装配铰链
配电箱(明及带二门)
70分/台
包括调门、装配铰链
配电柜(含动融柜)
5.5小时/台
包括调门、装配铰链
列头柜
10小时
包括调门、装配铰链
焊接地扁钢
4分/个
配电柜组装式
80分/台
包括螺柱焊
带防雨罩产品
增加60分/台
打
磨
配电箱
25分/台
暗装箱-5分钟
配电柜(组装)
60分/台
配电柜(焊柱)
40分/台
等电位端子箱(暗装带边框)
15分/台
等电位端子箱(暗装带面盖)
5分/台
带防雨罩产品
增加20分/台
钻
孔
钢板
4孔/分
角钢(及δ2.0以上板材)
2孔/分
边框
2分/件
辅
助
工
时
冲床、折弯床
15分/班
班前检查、注油等维护
40吨及以下冲床
25分/套
换模具
45吨及以上冲床
30分/套
换模具
电
器
元
件
安
装
配电箱(8路以下)
60分/台
包括N/PE线、门锁、标识、厂牌等;
若N/PE排购买,则工时为35分钟/台台)冲床油等维护
配电箱(9~16路)
80分/台
包括N/PE线、门锁、标识、厂牌等;
若N/PE排购买,则工时为50分钟/台
配电箱(17路以上)
90分/台
包括N/PE线、门锁、标识、厂牌等;
若N/PE排购买,则工时为55分钟/台
动力柜(6路及以下)
60分/台
包括门锁、标识、厂牌等
动力柜(7~12路)
80分/台
包括门锁、标识、厂牌等
抽出式低压柜
50分/抽屉
400A及以下,包括装一、二次件
抽出式低压柜
40分/个
630A抽出式塑开及其部件等
抽出式低压柜
20分/台
2000A框架式空开(含门框)
抽出式低压柜
30分/台
3150A框架式空开(含门框)
固定式低压柜
70分
1个刀开及4路空开
固定式低压柜
90分
1个刀开及5~8路空开
固定式低压柜
80分
1500A以下刀开及框架式空开相应元件
单件塑壳
5分/个
400A以下
接触器/热继电器(插接)
6分/套
若接触器和热继电器为分立式
工时为10分/套
电容器柜(10路)
330分/台
全部电器元件
电容器柜(8路及以下)
290分/台
全部电器元件
高压柜
300分/台
全部电器元件
二次
配线
2.5平方及以下配线
8分/根
动力柜与其一切相关的工序
6分/根
配电箱与其一切相关的工序
一次
配线
6平方及以下导线
5分/根
与其有关的一切工序
10~25平方及以下导线
10分/根
与其有关的一切工序
35~50平方及以下导线
13分/根
与其有关的一切工序
70平方及以上导线
18分/根
与其有关的一切工序
柜
母
线
制
做
辅
助
工
PE、N线
3分/2孔
不含配电箱(下料、打孔、安装及软连柜)
分支线
15分/根
40乘4及以下(全部工序)
分支线
20分/根
50乘5~80乘8(全部工序)
分支线
30分/根
100乘10及以上(全部工序)
分支线双排
单排时间×2/组
60乘6及以上
主母线(单排)
80分/台
含母线、N线、PE线制作、连屏、拆屏
主母线(双排)
120分/台
含母线、N线、PE线制作、连屏、拆屏
辅
助
工
时
柜体组装
45分/台
含铰链、门锁、竖梁及拉铆螺母
螺钉组装铰链
3分/付
标识
2分/件
配电柜
厂牌
5分/个
配电柜 含打字及安装
喷字
1分/个
自喷漆
丝网印刷
3分/件
30个及以上为2.5分/件
塑料包装
5分/台
500mm以下的箱子
8分/台
500mm以上的配电箱
15分/台
动力柜(全部工序)
展开阅读全文
