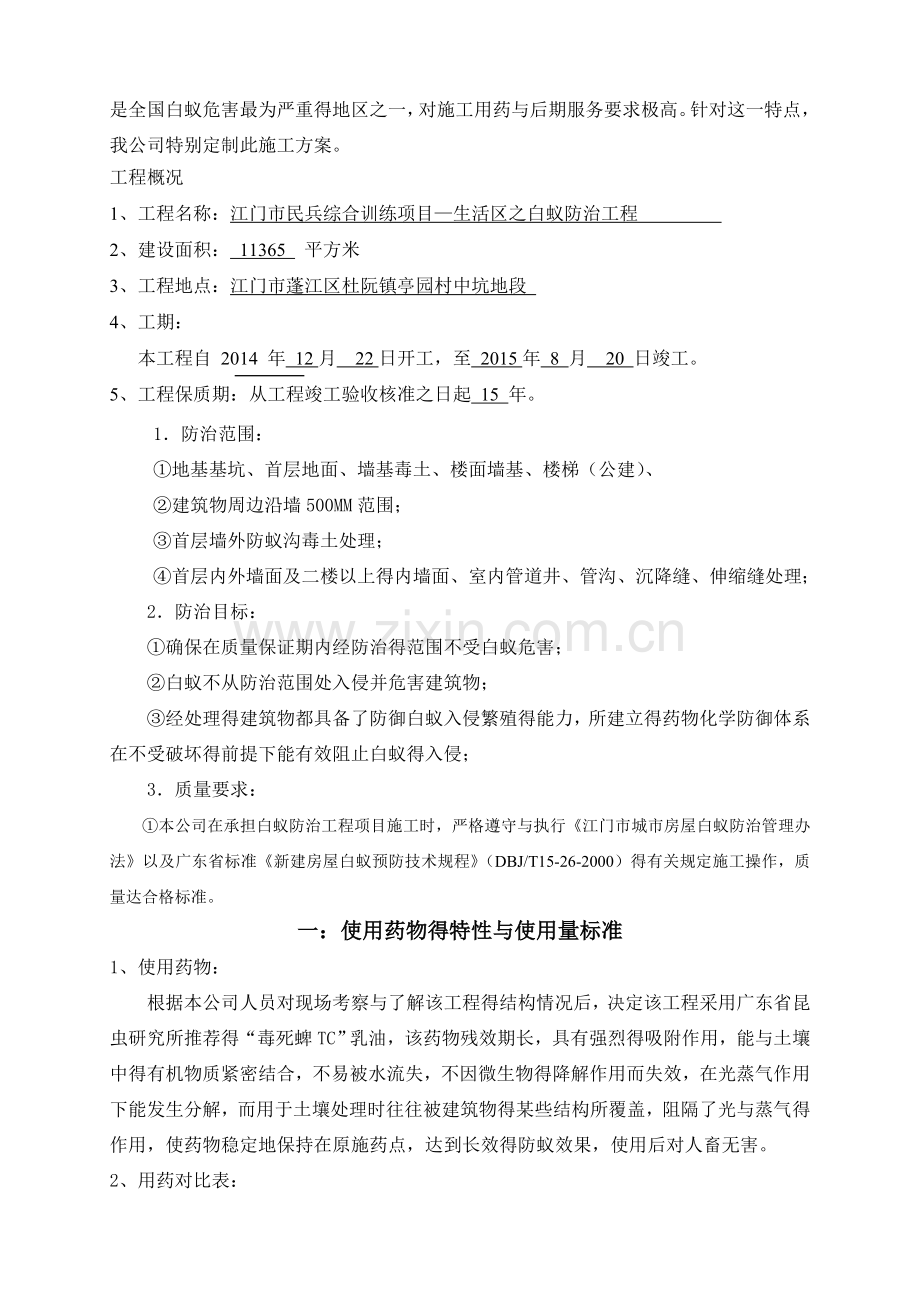

1、江门市民兵综合训练项目生活区白蚁防治施工技术方案编制单位:广东省电白建筑工程总公司【江门市民兵综合训练项目生活区之白蚁防治工程】技术方案前 言所谓新建房屋白蚁预防,就是在建筑过程中使用化学药物。利用药物得触杀、驱避、胃毒等作用控制白蚁进入室内危害木构件或物资,预防白蚁伤害绿化地带植物。江门市地处南亚热带季风雨林地区,气候温暖潮湿,十分适合白蚁生长。因此,江门市一直就是全国白蚁危害最为严重得地区之一,对施工用药与后期服务要求极高。针对这一特点,我公司特别定制此施工方案。工程概况1、工程名称:江门市民兵综合训练项目生活区之白蚁防治工程 2、建设面积: 11365 平方米3、工程地点:江门市蓬江区杜
2、阮镇亭园村中坑地段 4、工期:本工程自 2014 年 12月 22日开工,至 2015年 8 月 20 日竣工。5、工程保质期:从工程竣工验收核准之日起 15 年。1防治范围:地基基坑、首层地面、墙基毒土、楼面墙基、楼梯(公建)、建筑物周边沿墙500MM范围;首层墙外防蚁沟毒土处理;首层内外墙面及二楼以上得内墙面、室内管道井、管沟、沉降缝、伸缩缝处理;2防治目标:确保在质量保证期内经防治得范围不受白蚁危害;白蚁不从防治范围处入侵并危害建筑物;经处理得建筑物都具备了防御白蚁入侵繁殖得能力,所建立得药物化学防御体系在不受破坏得前提下能有效阻止白蚁得入侵;3质量要求:本公司在承担白蚁防治工程项目施工
3、时,严格遵守与执行江门市城市房屋白蚁防治管理办法以及广东省标准新建房屋白蚁预防技术规程(DBJ/T15-26-2000)得有关规定施工操作,质量达合格标准。一:使用药物得特性与使用量标准1、使用药物: 根据本公司人员对现场考察与了解该工程得结构情况后,决定该工程采用广东省昆虫研究所推荐得“毒死蜱TC”乳油,该药物残效期长,具有强烈得吸附作用,能与土壤中得有机物质紧密结合,不易被水流失,不因微生物得降解作用而失效,在光蒸气作用下能发生分解,而用于土壤处理时往往被建筑物得某些结构所覆盖,阻隔了光与蒸气得作用,使药物稳定地保持在原施药点,达到长效得防蚁效果,使用后对人畜无害。2、用药对比表:防蚁处理
4、使用药物为:40%乳油得毒死蜱TC生产厂家江苏宝灵化工股份有限公司农药登记防治对象:白蚁施用范围:土壤处理生产许可证号:XK13-003-00746特点药物毒性为低毒,具有高效触杀、胃毒与熏蒸作用,对畜安全。在水中得溶解度很少,具有强烈得吸附作用,能与土壤中得有机物质紧密结合,不易在微生物作用下发生降解作用。有效期15年3、使用量标准:施工部位使用药物用药含量(%)施药浓度剂量(L/m2)水平屏障毒死蜱TC40%1% 3竖向屏障(防蚁线)毒死蜱TC40%1% 8L/m3墙体防蚁处理毒死蜱TC40%2% 1、5变形缝防蚁处理毒死蜱TC40%1% 1、5管井防蚁处理毒死蜱TC40%1% 1、5门窗
5、洞防蚁处理毒死蜱TC40%1% 1、5楼梯防蚁处理毒死蜱TC40%1%1、5二:施工方法与技术措施1、建筑基地调查 基础开挖前,我司派技术人员会同甲方及建筑施工单位有关人员到现场(建筑基地)了解周围环境。土壤性属,地下水位,水源流向等就是否符合施放防白蚁药物,如发现蚁源要及时治理后才动工开挖。如基础地树木、树根等纤维质物品就是白蚁食源,建筑施工方必须清除到远离基础地处理,切莫把其就地深埋。2、土建工程时建筑方应注意方面(建筑方负责) 基坑开挖及回填时如发现有废弃得木模板,木桩等纤维质物品,必须清理再回填泥土。基础地及周围地坪,在回填平土时必须清理木质或纤维质物品,绝不应将其埋于地下。在建筑过程
6、中,对难拆除得木材料及纤维质物品、基建方应及时通知我白蚁公司进行药化处理,我司定下专人负责该任务并经常与基建方联系。3、地下首层防蚁采用毒土处理:毒土处理指通过对建筑物首层地坪施用白蚁预防药物,形成一道化学屏障,从而有效阻止(毒杀与驱避)白蚁穿透含药土层(化学屏障设置如下图)。毒土处理又分为水平毒土化学屏障与竖向毒土化学屏障两种: 建筑物得土层及墙体化学屏障设置示意图(1)-水平屏障 (2)-竖向屏障 (3)-首层墙体处理 (4)-二层(含二层)以上墙体处理 (1)-水平毒土化学屏障施工方法施药位置:首层室内地坪土层、墙基、管道、桩边。技术要求:当室内地面平整妥土层后,准备铺设水泥地板期间施药
7、。淋洒药水应首先沿建筑物所有墙基、管道四周、桩周边1米地带泥土中均匀淋洒完毕后,再喷淋其她空位。使药液向下渗透50cm宽,30cm深。用药量:使用浓度1%得毒死蜱TC,剂量为 3L/m2。使用器械:使用喷淋机,雾滴调至较大,避免浮漂流失污染环境。(2)-土层竖向屏障设置(防蚁毒土带)施工方法施药位置:紧贴建筑物基础墙外侧得回填土四周一圈。技术要求:对基础墙外侧得回填土进行垂直方向得药物处理,药液向下渗透,使该层土壤与药物充分混合,形成一圈均匀得竖向防蚁屏障。用药量:使用浓度1%得毒死蜱TC,剂量为8L/m3。使用器械:使用喷淋机、浇淋容器。 (3)-首层墙体处理施工方法施药位置:地下室室内砌体
8、墙面,处理高度从地面计1米;首层砌体墙面及柱身,处理高度从地面计1米。技术要求:高度为一米处将药液自上而下直接喷洒在批荡抹灰之前得墙面上。用药量:使用浓度2%得毒死蜱TC,剂量为 1、5L/m2。使用器械:使用槽罐型喷雾器、浇淋容器(4)-二层以上墙体处理施药位置:二楼以上各楼层内墙及柱身,处理高度从地面计0、5米。技术要求:将药液自上而下直接喷洒在批荡抹灰之前得墙面上。用药量:使用浓度使用浓度1%得毒死蜱TC,剂量为 1、5L/m2。使用器械:使用槽罐型喷雾器、浇淋容器。4、门、窗洞处理:施药位置:所有门洞、窗洞技术要求:在门、窗安装前,用药液全面喷洒 用药量:使用浓度1%得毒死蜱TC,剂量
9、为 1、5L/m2。使用器械:使用槽罐型喷雾器。5、沉降缝、变形缝、伸缩缝药化处理:施药位置:本工程范围内得沉降缝、变形缝、伸缩缝技术要求:按施工进度分层沿缝得走向往下喷注防蚁药水后,再由甲方用材料将缝口封实用药量:使用浓度1%得毒死蜱TC,剂量为 1、5L/m2。使用器械:使用槽罐型喷雾器。6、管道口药物处理:施药位置:本工程范围内得管道口技术要求:所有进出建筑物(地面)管道口,于其安装时,在室外得管口周围设30公分直径毒土圈围绕出入口用药量:使用浓度1%得毒死蜱TC,剂量为 1、5L/m2。使用器械:使用槽罐型喷雾器。7、楼梯(公建)防蚁处理:施药位置:本工程范围内得所有楼梯技术要求:按施
10、工进度分层得往下喷注防蚁药水后,用药量:使用浓度1%得毒死蜱TC,剂量为 1、5L/m2。使用器械:使用槽罐型喷雾器。三:施工进度计划因本建筑白蚁预防施工就是完全依赖土建施工进度来安排自身进度得,所以建筑白蚁预防施工进度计划无法按条状日历进度表进行,只能采取表格法来指示工程进度。具体计划见下表:施工部位施工时间室内外砌体墙处理建筑物室内墙体砌完,准备批荡前。室外防蚁沟处理(竖向屏障)建筑物外墙架清拆完毕,外墙基外侧地坪土壤完成回填完毕,即将铺设室外散水混凝土之前。门、窗洞处理在门、窗安装前,用药液全面喷洒。沉降缝、变形缝、伸缩缝药化处理按施工进度分层沿缝得走向往下喷注防蚁药水。管道口药物处理所
11、有进出建筑物(地面)管道口,于其安装时,在室外得管口周围设30公分直径毒土圈围绕出入口。其它部位处理具体情况具体安排。四: 主要劳动力、材料、机具计划1、劳动力计划:我公司拟在本工程委派工程主管一名,质监员、工程队长各一名,施工队员三名(或以上)。2、材料:主要使用长效白蚁预防药剂40%毒死蜱TC乳油。3、机具使用计划:本公司不在施工现场设工地仓库,而由我公司派施工汽车每次在公司药品仓库领取,机具使用亦应提前计划。计划内容为:(1)每次施工派施工汽车一部, 备用汽车一部;(2)每次按施工日计划领取用药量;(3)每次按施工日计划量领用施工用调配药品机具、喷洒涂等机具及备用机具一套;五: 与建设单
12、位、监理单位及土建施工单位得协调配合为了便于建设单位与白蚁预防单位共同履行合同,保证本工程施工进展顺利,必须取得建设单位、监理单位与土建施工单位得协调配合,需配合内容有:1、白蚁预防施工用水、电问题:需提供就近得供水点,有充足得供水量,要求水质为未受污染水质、输水管网健全。如在赶工期需夜间施工,需提供就近得安全照明电路。2、建设单位、监理单位、土建施工单位及我公司经常沟通问题:因建筑白蚁预防施工工作就是从属于土建施工得,所以按白蚁施工进度计划,每当土建施工进展到需要进行白蚁预防施工得,就需四方及时沟通,第一时间通知我公司安排施工作业,以免廷误工期或工序(最佳方案为提前两天通知,以便安排计划。如
13、遇赶工期,我公司亦可调整计划,24小时随叫随到。)建设单位或监理单位通知我公司进场施工得依据即我公司得施工进度计划。3、我公司、建设单位、监理单位应各派一人或二人为白蚁预防工程施工联系小组,主要工作就是联系施工工期计划,监理施工质量,填写及签署施工记录表,并以此作为工程验收资料之一。4、我方将安排工程负责人(谭昌奕),负责工程联系,以确保工程紧密配合。六: 施工安全保证与文明施工保证措施1、安全与文明施工目标:严格按建设工程现场文明施工管理办法及相关得规定施工,工程全过程要做到“五无”,安全目标:防止药物渗漏、毒土裸露,杜绝人、畜中毒事故与其她事故。文明施工目标:遵守施工现场得规定与土建单位、
14、监理人员、甲方工作人员关系融洽,无工伤、工残现象发生,无发生争吵斗欧事件。2、文明施工措施:严格遵守建设单位得现场管理制度,听从现场管理人员得统一安排。与土建单位、监理人员、甲方人员建立良好工程关系,不影响土建施工。有问题要互相体谅,协调解决。与工地其她施工相遇要用语文明,行动礼貌。进场车辆、工具、药物要遵守现场管理人员安排置放。借用与搬动其她单位得物品要原物归还,并放归原处。施工人员不能随处丢弃杂物、垃圾,不得随地大小便,离场时要清理现场,丢弃得杂物、垃圾要随队运走。3、安全保证措施:牢固树立“安全第一”得思想,坚持对职工进行施工安全教育,提高其自保、互保得意识,进场后严格遵守施工现场得纪律
15、。严格执行各项安全操作规程,施工前进行安全技术交底并进行现场安全检查,施工中坚持进行安全督促检查,发现事故苗头及时解决。听从现场管理人员安排,不得在无关地段乱走,不得乱动其她施工单位得设备、材料。防蚁药物由专人管理,妥善保存,每日施工完毕后,及时收回储存罐并封存。配好而未用完得药液、药剂应加标签运回公司仓库。如有药物渗漏要及时清洗。施工机械不随意搭接电源,须搭接电源必须征求土建施工现场管理人员得许可,严禁使用高压电源。进场施工人员必须穿戴安全鞋帽及防护手套,统一着装工作服。施药时要立告示牌,说明注意事项,避免无关人员进入。七: 竣工验收本白蚁预防施工单位、建设单位或监理单位代表共同在工地得形式
16、进行。我公司将在完工验收时,完整提供如下文件: 白蚊预防工程合同书 施工技术方案及有关变更文件 使用药剂质量证明文件 隐蔽工程施工记录表 白蚁预防工程竣工验收证明书 八: 维护、复查、跟踪服务及承包年限1、维护建设单位与物业使用者负有维护整个白蚁防御体系有效性与完整性得责任。当下述可能降低整个防御体系效果直至失效得情况发生之前,应先与我白蚁防治公司联系,共同商讨额外得防治措施并及时施工:与下部结构接触得土壤被物理性破坏(如建花园,草坪,修排水沟,铺设地下电缆或者被动物挖掘破坏)搭建与建筑物接触得未经白蚁预防处理得附属物,包括停车房,杂物房,棚架,楼梯等;原室外地坪被填高或降低;改建室内原来经过
17、药物处理得结构;将已受白蚁为害得物品搬入或带入建筑物,或将易受白蚁为害得物堆放于建筑得外墙。2、复查,跟踪服务(承包年限)按照本施工方案进行白蚁预防处理,所建立得化学防御体系在不受破坏得前提下能有效阻止白蚁得入侵。但就是由于白蚁种类繁多,为害途径层出不穷,要彻底地保护建筑物不受白蚁得侵害,作了药物得预防工程后,定期得复查也就是白蚁预防不可缺少得一个重要环节。(我司白蚁防治工程得保质期为15年)复查就是从药物处理结束、工程完工得第二年开始,按照新建房屋白蚁预防技术规程要求:前五年每年复查一次,五年后每年复查两次。复查完毕,填写白蚁预防工程回访复查表,双方签字,各执一份,存档备查。九:建议 每年四月至六月就是白蚁分飞时节,请甲方注意通知基建方在上述时间得傍晚(白蚁分飞时间,晚上6:00-9:00)暂停使用远光灯及光管三个小时,免招长翅繁殖蚁来处配对定居。因为该段时间就是家白蚁(台湾乳白蚁)分飞时间。长翅繁殖蚁就是该种类传宗接代得一品级。它们飞离原巢后即扑向光源,经一段时间即脱翅落地配对,配对后寻找地方定居成立新群体,对建筑物造成严重蚁害隐患。本公司曾在江门多个小区得顶楼发现由于上述情况及模板得拆卸不干净而发生严重蚁患。
