收藏 分销(赏)

集团企业财政专项资金管理制度.docx

上传人:二*** 文档编号:4516650 上传时间:2024-09-26 格式:DOCX 页数:5 大小:39.11KB
下载 相关 举报
集团企业财政专项资金管理制度.docx_第1页
第1页 / 共5页
亲,该文档总共5页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

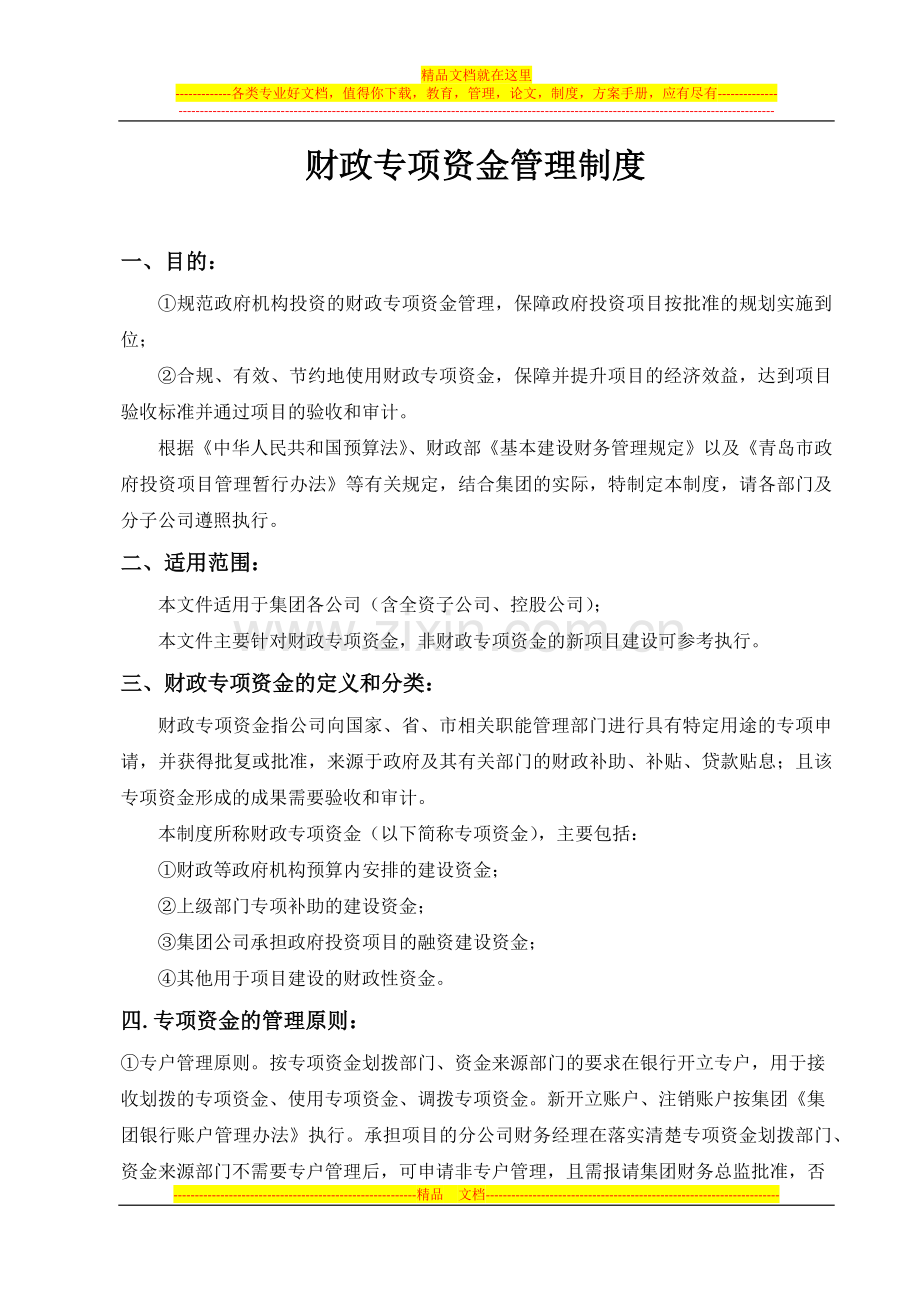

1、精品文档就在这里-各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有-财政专项资金管理制度一、目的: 规范政府机构投资的财政专项资金管理,保障政府投资项目按批准的规划实施到位;合规、有效、节约地使用财政专项资金,保障并提升项目的经济效益,达到项目验收标准并通过项目的验收和审计。根据中华人民共和国预算法、财政部基本建设财务管理规定以及青岛市政府投资项目管理暂行办法等有关规定,结合集团的实际,特制定本制度,请各部门及分子公司遵照执行。二、适用范围: 本文件适用于集团各公司(含全资子公司、控股公司);本文件主要针对财政专项资金,非财政专项资金的新项目建设可参考执行。三、财政专项资

2、金的定义和分类:财政专项资金指公司向国家、省、市相关职能管理部门进行具有特定用途的专项申请,并获得批复或批准,来源于政府及其有关部门的财政补助、补贴、贷款贴息;且该专项资金形成的成果需要验收和审计。本制度所称财政专项资金(以下简称专项资金),主要包括:财政等政府机构预算内安排的建设资金;上级部门专项补助的建设资金;集团公司承担政府投资项目的融资建设资金;其他用于项目建设的财政性资金。四.专项资金的管理原则:专户管理原则。按专项资金划拨部门、资金来源部门的要求在银行开立专户,用于接收划拨的专项资金、使用专项资金、调拨专项资金。新开立账户、注销账户按集团集团银行账户管理办法执行。承担项目的分公司财

3、务经理在落实清楚专项资金划拨部门、资金来源部门不需要专户管理后,可申请非专户管理,且需报请集团财务总监批准,否则一律实行专户管理。专款专用原则。专项资金的使用范围不允许超过被批准(批复)的、已备案的、具体的投资项目预算内。挪用、超范围使用专项资金需项目负责人申请,分公司财务经理审核,且需报请集团相关领导批准,否则一律实行专款专用原则。事前预算原则。专项资金纳入公司预算管理范围,事前明确支出的具体内容、时间、规模、产出目标,项目预算按资金拨付要求进行评审,设定项目绩效目标。绩效管理原则。集团对专项资金的管理、项目竣工财务审计决算、项目绩效目标完成情况等进行全方位综合考评,提高专项资金使用效益。五

4、、专项资金管理操作办法:5.1、专项资金管理职责各公司财务部门是专项资金的管理部门,各公司单位负责人和财务经理是专项资金的主人,负责本单位专项资金使用的日常工作,并接受上级主管部门的检查、监督。集团项目部是专项资金管理的直接责任部门,负责专项资金收支计划的编制。5.2、项目支出预算的编制与评审项目支出预算由集团项目部按照预算编制的要求,依据事权部门批准的项目初步设计方案、年度投资计划或项目实施方案、项目施工图等编制,并明确项目绩效目标,报市财政局评审。代建项目支出预算须经项目单位审查同意后,报市财政局评审。项目支出预算应当按各项支出用途明细编列,并明确建设项目各项资金的具体来源;项目前期费中的

5、各项支出,要详细填列支出明细;项目绩效目标要符合科学化、精细化管理的要求。项目支出预算实行“先评审后下达”的管理方式。项目支出预算下达前,集团项目部不得组织招标采购。经过评审之后下达的预算,作为建设单位开展招标采购的控制性上限,不得突破;招标采购价款超出预算的,作废标处理;对部分工期要求紧的项目,预算评审与项目招标采购可同步进行,但支出预算下达前,建集团项目部不得开标。 5.3项目支出预算的执行集团项目部根据工程实际进度,编制年度分季用款计划,集团根据审查后的分季用款计划将资金拨付专用账户,由集团项目部按照集中支付的有关规定办理资金结报手续。项目支出预算执行中,凡未依法组织招标采购的,专项资金

6、一律不予拨付。项目工程咨询、勘察设计、造价咨询等前期工作,可从财政局通过集中采购确定项目前期工作代理单位库中选择并委托代理单位,签订相关合同备案;也可按照规定程序组织招标采购。集团项目部不得将工程或其他支出化整为零,逃避招标采购管理。对将单一工程或单一性质支出项目进行拆分逃避招标采购的,专项资金不予拨付。单位管理费应严格按照财政部规定的标准和使用范围,实行总额控制、分年度据实列支。特殊情况确需超过规定标准的,须事前报市财政局审核批准。因项目管理需要,需动用建设单位管理费购置固定资产的,建设单位须事前报市财政局批准。项目竣工财务决算审查批复前,按单项工程合同价款的15%预留尾款。财政局对项目竣工

7、财务决算审查批复后,可按程序办理尾款结报。质量保证金按招标采购合同约定预留。质量保证期限到期后,建设单位可按规定办理结报。项目支出过程符合项目的合同管理制度和项目的发票管理制度。5.4、项目支出预算的调整 项目因初步设计调整、工程量清单变更、施工图预算调整、料工费涨价等原因造成项目支出增加,需要调整支出预算的,按以下程序办理:A、凡项目总支出未超预算,单项工程支出超过预算的,专项资金在单项工程之间调剂。其中,单项工程支出超过预算10万元以下的,经建设单位和监理单位审核后调整,代建项目须由项目单位审核后调整;单项工程支出超过预算10万元以上的,须报市财政局评审确认后调整。B、凡项目总支出超出预算

8、50万元以下的,由建设单位写出超支原因分析报告,报市财政局评审后,经市财政局会同市发改委共同研究,由市财力计划安排的结算预备费解决;超出预算50万元以上的,经市财政局评审后,由建设单位写出超支原因分析报告,报市政府批准后方可追加预算。项目支出预算执行过程中,如发生项目隶属关系变更、终止引起支出预算级次或财务结算关系变化的,建设单位应当自变更批准之日起30日内,办理财务关系划转、移交手续,市财政局相应办理项目支出预算调整手续。必须按照批准的专项资金来源执行项目支出预算。对不同资金来源之间调整的,须报市财政局批准。5.5、项目竣工财务决算 应在项目竣工验收后3个月内,编制项目竣工财务决算,报市财政

9、局审批。竣工财务决算未批复前,原项目机构不得撤销,项目负责人及财务主管人员不得调离。市财政局根据市审计局审计报告或中介机构出具的决算审查报告,批复项目竣工财务决算。项目竣工财务决算批复意见作为建设单位办理项目尾款清算的依据。建设单位依据市财政局批复的项目竣工财务决算,办理资产移交、产权登记等手续。项目决算后如有结余,结余资金按照现行规定处理。5.6项目绩效评价专项资金管理评价的主要内容包括专户开立、专款专用、事前预算等方面。项目绩效评价的主要内容包括项目功能、项目预算执行情况、项目绩效目标完成情况、资金管理效率、项目效益等方面。项目绩效评价实行自评与考评相结合的办法。集团项目部按照市财政局的统

10、一要求,开展项目绩效自评工作,形成自评报告,与项目竣工财务决算一并报市财政局审查。建立预算分配与绩效评价相结合的激励约束机制。对完成预定绩效目标、绩效考评结果良好的部门,提出表彰,计入部门考核;对未完成绩效目标、考评结果不合格的部门,提出通报批评,计入部门考核。六、附则:本制度自发布之日起生效,本内控规范的升级和解释权归集团财务部。 3、通过活动,使学生养成博览群书的好习惯。B比率分析法和比较分析法不能测算出各因素的影响程度。C采用约当产量比例法,分配原材料费用与分配加工费用所用的完工率都是一致的。C采用直接分配法分配辅助生产费用时,应考虑各辅助生产车间之间相互提供产品或劳务的情况。错 C产品

11、的实际生产成本包括废品损失和停工损失。C成本报表是对外报告的会计报表。C成本分析的首要程序是发现问题、分析原因。C成本会计的对象是指成本核算。C成本计算的辅助方法一般应与基本方法结合使用而不单独使用。C成本计算方法中的最基本的方法是分步法。XD当车间生产多种产品时,“废品损失”、“停工损失”的借方余额,月末均直接记入该产品的产品成本 中。D定额法是为了简化成本计算而采用的一种成本计算方法。F“废品损失”账户月末没有余额。F废品损失是指在生产过程中发现和入库后发现的不可修复废品的生产成本和可修复废品的修复费用。F分步法的一个重要特点是各步骤之间要进行成本结转。()G各月末在产品数量变化不大的产品

12、,可不计算月末在产品成本。错G工资费用就是成本项目。()G归集在基本生产车间的制造费用最后均应分配计入产品成本中。对J计算计时工资费用,应以考勤记录中的工作时间记录为依据。()J简化的分批法就是不计算在产品成本的分批法。()J简化分批法是不分批计算在产品成本的方法。对 J加班加点工资既可能是直接计人费用,又可能是间接计人费用。J接生产工艺过程的特点,工业企业的生产可分为大量生产、成批生产和单件生产三种,XK可修复废品是指技术上可以修复使用的废品。错K可修复废品是指经过修理可以使用,而不管修复费用在经济上是否合算的废品。P品种法只适用于大量大批的单步骤生产的企业。Q企业的制造费用一定要通过“制造

13、费用”科目核算。Q企业职工的医药费、医务部门、职工浴室等部门职工的工资,均应通过“应付工资”科目核算。 S生产车间耗用的材料,全部计入“直接材料”成本项目。 S适应生产特点和管理要求,采用适当的成本计算方法,是成本核算的基础工作。()W完工产品费用等于月初在产品费用加本月生产费用减月末在产品费用。对Y“预提费用”可能出现借方余额,其性质属于资产,实际上是待摊费用。对 Y引起资产和负债同时减少的支出是费用性支出。XY以应付票据去偿付购买材料的费用,是成本性支出。XY原材料分工序一次投入与原材料在每道工序陆续投入,其完工率的计算方法是完全一致的。Y运用连环替代法进行分析,即使随意改变各构成因素的替换顺序,各因素的影响结果加总后仍等于指标的总差异,因此更换各因索替换顺序,不会影响分析的结果。()Z在产品品种规格繁多的情况下,应该采用分类法计算产品成本。对Z直接生产费用就是直接计人费用。XZ逐步结转分步法也称为计列半成品分步法。A按年度计划分配率分配制造费用,“制造费用”账户月末(可能有月末余额/可能有借方余额/可能有贷方余额/可能无月末余额)。A按年度计划分配率分配制造费用的方法适用于(季节性生产企业)-精品 文档-

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 应用文书 > 规章制度

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
