收藏 分销(赏)

住宅小区工程施工组织设计.doc

上传人:天**** 文档编号:4367105 上传时间:2024-09-13 格式:DOC 页数:196 大小:2.73MB
下载 相关 举报
住宅小区工程施工组织设计.doc_第1页
第1页 / 共196页
住宅小区工程施工组织设计.doc_第2页
第2页 / 共196页
住宅小区工程施工组织设计.doc_第3页
第3页 / 共196页
住宅小区工程施工组织设计.doc_第4页
第4页 / 共196页
住宅小区工程施工组织设计.doc_第5页
第5页 / 共196页
点击查看更多>>
资源描述

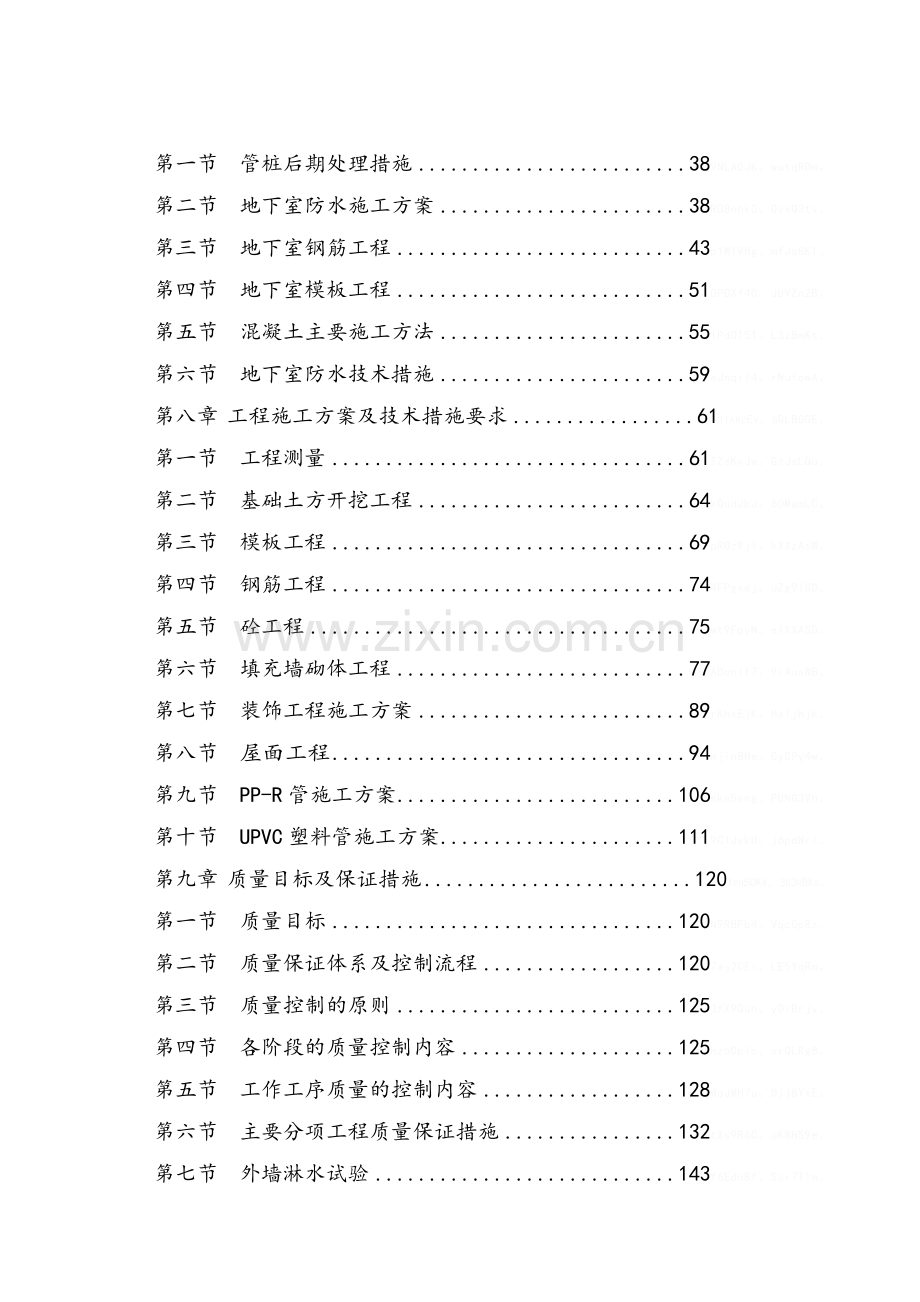

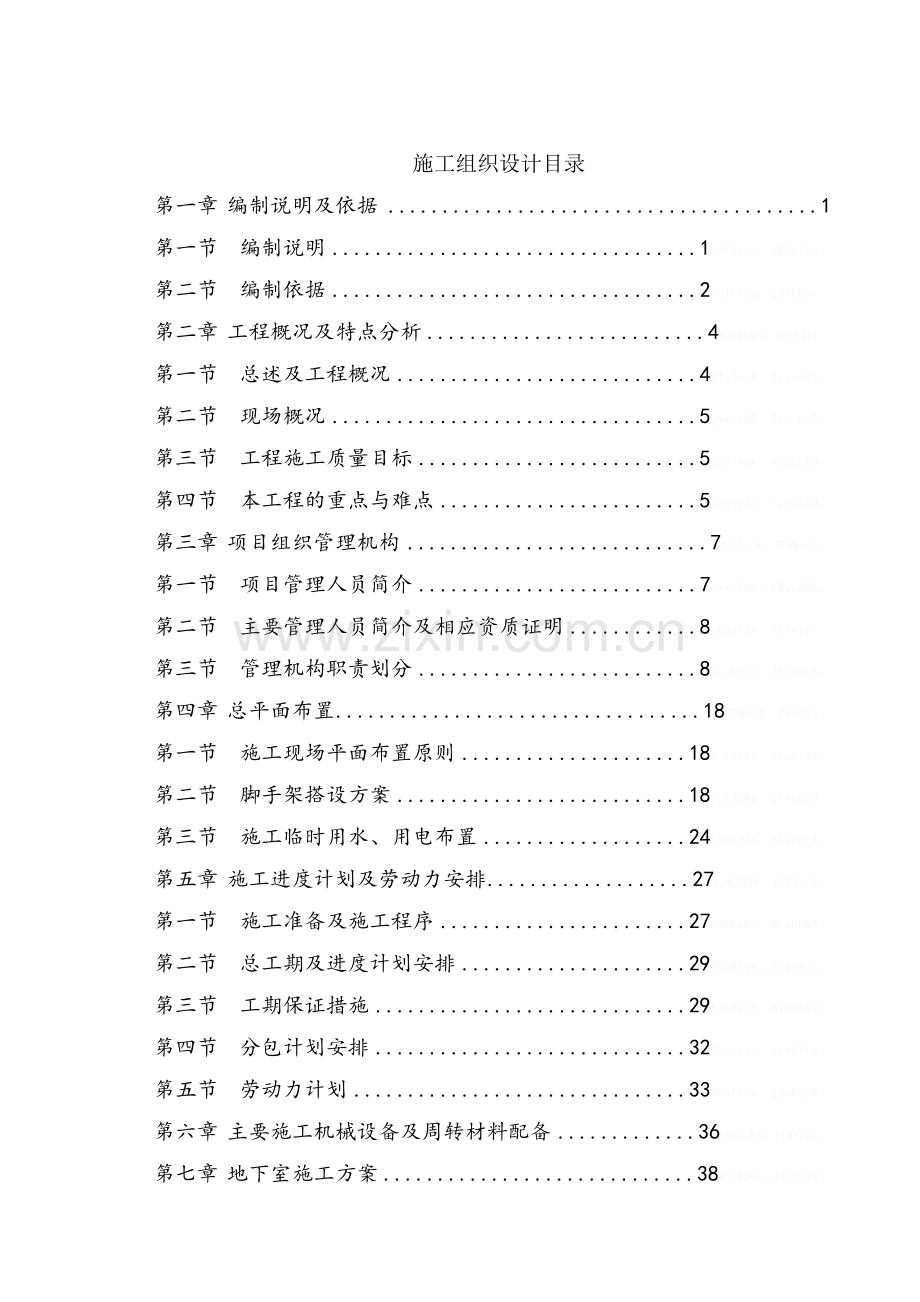

1、施工组织设计目录第一章 编制说明及依据1第一节编制说明1JXFOLkU。sBfw2tq。第二节编制依据29o1Fl8q。cjTFDkr。第二章 工程概况及特点分析4h0BmgNH。1hEwJyi。第一节总述及工程概况4XTjJzvV。GxyiuX1。第二节现场概况5jNwhlDD。7iUini2。第三节工程施工质量目标5dZn74sr。WsGLEt6。第四节本工程的重点与难点5ut05gAo。7vPpcfQ。第三章 项目组织管理机构7cgb0hcr。7OMwmj7。第一节项目管理人员简介7uwklENO。kBVy6B5。第二节主要管理人员简介及相应资质证明8mB0a9Sv。TSimVIf。第三

2、节管理机构职责划分8esuhqUI。2hDJmpB。第四章 总平面布置185EnUvQC。ZAACQeb。第一节施工现场平面布置原则184jFV5Pi。VTzVx39。第二节脚手架搭设方案18ipXJbWu。OT4YGBU。第三节施工临时用水、用电布置241fHhd7Q。h9zdP1A。第五章 施工进度计划及劳动力安排272JnDNBN。WiE4sL4。第一节施工准备及施工程序27n4cKwk7。MreNLQ3。第二节总工期及进度计划安排29OLaMGqR。XjssqJz。第三节工期保证措施2911qYgft。m9KdfG9。第四节分包计划安排3258akwgt。qx487Iq。第五节劳动力计

3、划33PbATlJv。zjn05GR。第六章 主要施工机械设备及周转材料配备36ukGQyRw。ltwx7VL。第七章 地下室施工方案38WedYaKk。AE2eqyN。第一节管桩后期处理措施389NLA0JK。wutqRDm。第二节地下室防水施工方案38RD8nhk0。QvxQ3tv。第三节地下室钢筋工程43p1WIVHg。mfJq8Kl。第四节地下室模板工程510POXf40。JUVZn2B。第五节混凝土主要施工方法55lPdO15T。L3zBmKt。第六节地下室防水技术措施59eJnqiI4。rNufowA。第八章 工程施工方案及技术措施要求61ttarzEv。bGLBGGE。第一节工程

4、测量61TZsKvJw。GzJsLQu。第二节基础土方开挖工程64kQudJbJ。6OMamLC。第三节模板工程69pROz9jl。kXXzAsM。第四节钢筋工程744FPgsej。uZg9lGD。第五节砼工程75wt9FpyN。eIXXASD。第六节填充墙砌体工程77ADonlf7。9iAuaWB。第七节装饰工程施工方案89rKhxEjK。HxIjhjk。第八节屋面工程94mjin8He。GyGPy4w。第九节PP-R管施工方案106ske5xng。PUNG3Vh。第十节UPVC塑料管施工方案1119ClJxkH。j6pdNrl。第九章 质量目标及保证措施120Xph5OKw。3b3rBKs

5、。第一节质量目标120N9RBFb4。VqcGp8z。第二节质量保证体系及控制流程1207aj2CEi。LE5YqRm。第三节质量控制的原则1253fX9Quh。yOiBrjv。第四节各阶段的质量控制内容125hzbDplc。srQLRg8。第五节工作工序质量的控制内容128WqJMH7u。Djj8YxE。第六节主要分项工程质量保证措施132tXs9R6C。uK8H59e。第七节外墙淋水试验143f6EdoBf。Ssr7T1m。第八节防渗漏、防水及防止质量通病的措施147EQif7YS。VjW2Aso。第十章 安全文明目标及保证措施155T1qtP79。WMXbjTR。第一节安全文明目标155

6、flrzAFK。uP5q2E4。第二节安全文明施工要求1552Mj8CMT。LLMRpDM。第三节安全生产运行体系160PyDLABd。g1MsScQ。第四节安全用电166TjOWOlD。N2N0fwK。第五节安全消防1696SehQnJ。1rRI14Z。第六节文明施工173M7l34EF。s4M67Sf。第七节防止扰民及民扰措施179jf3wsZO。d2cgOhv。第八节环境保护措施180FOHXW25。OR2Vb4q。第十一章 施工措施186SIJ60fX。XlYTuIk。第一节分包管理措施及与业主、监理的协调配合措施186bXmTLMk。bnnNLqx。第二节雨季、夏季及冬季的施工措施1

7、92asagf40。uIt0p9p。第三节成品、半成品保护措施2049yfpbx7。5QpDbmB。附件:施工总平面布置图施工总进度计划表住宅小区工程施工组织设计第一章 编制说明及依据第一节 编制说明第二节 编制依据第二章 工程概况及特点分析第一节 总述及工程概况工程概况序号项 目内容1工程名称泰州华泽天下22-34、36-51号楼及地下车库2工程地址泰州市永定路南侧,泰高路东侧3建设单位泰州华泽置业4监理单位泰州市恒鼎工程咨询管理有限公司5勘察单位6工程性质住宅7施工范围土建、安转8承包性质总承包9质量目标 合格泰州华泽天下花园1#地块工程22-34,36-51、地下车库由江苏省建筑工程集团

8、有限公司建筑设计研究院设计;工程地点位于泰州市境内永定东路南侧,泰州大道东侧;本期共29栋楼,22#地上三层,标高-0.05-11.15独立柱基础,,23-26#、28-33#、36-45#为别墅地上三层标高-0.05-9.55独立柱基础,27#地下一层地上6层标高-3.95-18.85筏板基础,34#地下一层地上八层,标高-2.85-27.35筏板基础,46#地下一层地上九层标高-4.32-34.75刚性桩平板式筏形基础,47#地下二层-地上11层标高-4.35-34.75,48-50#地下一层-地上六层标高-2.85-20.3筏板基础,51#地下二层地上18层-5.6-56.95桩筏基础。

9、0.00标高为黄海高程6.800m,室外自然地面平均标高6.07m,MEMuMrV。LrRTI73。墙体工程非承重的外围护墙采用250厚A5.0级(B06级)蒸压轻质砂加气混凝土砌块,采用DM Ma5.0专用砂浆砌筑mdewioN。D9Wv2ZU。(顶层采用DM Ma7.5专用砂浆砌筑),其构造和技术要求详见蒸压加气混凝土砌块建筑构造13J104。建筑物的内隔墙为200或100厚A3.5级(B06级)蒸压轻质砂加气混凝土砌块,用DM Ma5(顶层采用DM Ma7.5)专用砂浆砌筑,其构造和技术要求详见蒸压加气混凝土砌块、板材构造13J104BQVDj6Z。io63XXD。本工程的屋面防水等级为

10、 I 级,防水层采用卷材防水层和涂膜防水层,设防做法见节能设计。建筑外窗及阳台门抗风压性能分级为4级,气密性能分级为6级,水密性能分级为3级。本工程内部装饰详工程装修做法表;门厅、楼梯间、走道、机房、自行车库等公共部分内装修按建筑做法施工至完成面。住宅套内房间内装修工程楼面只做到垫层、墙面做到打底层,面层二次装修由用户自理。EWH8s6d。H92pNXQ。外墙、屋面保温材料:B1级 挤塑保温板,外墙、屋面防火隔离带材料:A级 发泡陶瓷保温板。地面 混凝土地面1、装饰面层,用户自理。2、60厚3、100厚碎石垫层C20混凝土随打随抹光 (分仓缝可根据轴网设置,不大于6mx6m)4、素土夯实(压实

11、系数0.94)85DIzGB。zYPzPju。混凝土防潮地面1、 装饰面层,用户自理。2、聚氨脂涂膜二度 厚1.5 (立墙上翻400)3、DS M20砂浆找坡、找平(最薄处20厚)4、60厚C15混凝土垫层5、100厚碎石垫层6、素土夯实(压实系数0.94)ZDyz9pl。XvhFW3G。内墙面砂浆粉面1、批白水泥腻子二遍2、压入耐碱纤维网格布一道3、15厚DP M5砂浆粉平压光4、墙体基层砂浆粉面1、15厚DP M15砂浆拉细毛2、界面剂一道3、墙体基层(卫生间内墙粉刷砂浆掺5%防水剂)别墅外墙:石材墙面设防做法为:混凝土结构自防水,抗渗标号:P6,详见结施图所注。地下室外墙防水层做至0.2

12、00处。第二节 现场概况第三节 工程施工质量目标一、 施工质量目标确保本工程达到国家规范及地方现行规定的验收标准要求。二、 施工工期目标确保本工程以480个日历天完成招标文件所要求的全部施工任务,并按合同要求完成各节点工期。三、 施工安全文明目标1 全年实现“五无”,即无残疾、无重伤、无火灾、无中毒、无坍塌;负伤率控制在0.3以内,实现重大伤亡事故为零的目标。UfWk4L3。DPB68st。2 争创“江苏省标化工地”。四、 环保目标达到ISO14001国际环保认证的要求。第四节 本工程的重点与难点一、 工程重点与难点1 施工工期紧:本工程各节点工期比较紧,为确保能按合同要求完成各节点工期,不影

13、响竣工验收,必须做好施工组织,投入足够的劳动力及机械。QHLEJOD。Odg2wQV。2 地下水位高:本工程施工现场水位较高,再加上土层透水性强、连通性好,给土方开挖及基础施工带来很大的难度。降水、排水工程重要性十分突出。o4ZpXkQ。6dY0euS。3 本工程建筑单体建筑较多,标高不一。4 施工班组多:本工程在总承包人管理下的施工班组单位多,因此与业主、监理单位、诸多施工班组的配合、协调工作要求高。NfFSF9T。ZiUe9XK。5 季节的影响:施工总工期内要经历雨季、夏季及冬季,因此施工时应严格按照制定的雨季、夏季及冬季的专项方案组织施工。B28jX6u。51qG9YW。6 主体结构工程

14、业主实测实量要求高。针对以上一些工程特点,在编制施工方案时将突出重点、精心组织、科学规划,以确保整个方案的科学性、合理性、有效性与可行性。GCgHPE1。4GB8Jfn。第三章 项目组织管理机构第一节 项目管理人员简介一、 现场管理人员名单岗 位姓 名负责栋号项目经理朱宏技术负责人王官斌质检员质检员安全员安全员安全员施工员施工员施工员施工员施工员施工员测量员材料员试验员资料员孙道勇预算员谭峰会计员第二节 主要管理人员简介及相应资质证明第三节 管理机构职责划分一、 项目经理岗位责任制1 遵照国家施工规范、工程质量和安全生产检验评定标准,以及江苏地区有关规定和制度,负责本工程总的组织和领导,并做好

15、协调工作。pJMUGhk。DgXqGq1。2 对本工程的质量、安全生产、劳动保护、经济效益、工期承担全面责任。3 认真执行公司的质量、安全、工期、管理目标,确保质量、安全生产目标的实现。4 负责组织和健全本工程质量保证体系,安全生产体系和防火体系,确保和支持质安人员履行责任范围内的各项工作。RGrvrBm。drtur8o。5 坚持质量和安全第一,处理好质安与施工矛盾,领导开展质检评比活动,提倡文明施工,确保环境卫生,创建施工现场标准化管理。uCeNXoN。BmXhimI。6 服从接受上级主管部门对质量、安全、财务、卫生的监督检查和业务指导,负责落实整改事项,贯彻公司制定的各项管理制度和规定。p

16、AiK3Zf。Ei1FhJb。7 负责对本工地业务技术骨干的管理和使用,监督检查他们的工作质量和效率,组织对业务技术骨干和工人的培训和教育,不断提高队伍的思想觉悟、职业道德、安全意识、技术素质和管理水平。140uvSV。HE2x7h8。8 负责经济分配,提倡集体研究,增强透明度,做到正确处理国家、集体、个人三者之间的利益,对职工分配贯彻“按劳取酬”的原则,并与质量、安全紧密挂钩,关心职工生活和劳动保护,做到不断改进职工生活和劳动条件。khYM1L8。fqvTDhk。9 负责领导并做好ISO9001系列质量体系的工作。10 负责领导并做好IS014001/18001系列环境/安全体系贯标的有关工

17、作。11负责职工劳动合同的签定。二、 技术负责人岗位责任制1 根据本项目部创优指标,负责制订具体单位工程的创优措施和实施计划。2 遵照国家和江苏地区颁发的规范、标准、规定,以及设计要求,结合工地现场和实际条件,负责编制单位工程的施工组织设计(施工方案),经审批后,贯彻实施。ZbwSUKj。3Ly5fgW。3 对负责施工的工程质量、安全生产、劳动保护、工期等负有技术责任。4 负责组织各要素、工种熟悉图纸,统一归纳问题,做好图纸会审前的准备工作,以及会审纪要的整理签认工作。5 在整个施工过程中,负责贯彻各项专业技术标准,严格执行施工验收规范和质量检验评定标准以及有关规定。6 负责单位工程,分部分项

18、工程的技术交底和安全生产技术交底,负责对采用的新技术、新材料、新工艺应用的技术攻关和技术交底及安全技术教育,组织职工开展技术操作竞赛活动。kTlHtuy。8I3iheC。7 负责对工程材料、构件等的数量、规格、型号、质量方面的检查和检验工作,以及砼、砂浆等的试配工作。8 负责单位工程的测量定位,找平、放线工作,负责技术复核,组织隐蔽工程验收,分部分项质量内评。负责整理和向资料员提供施工技术资料、施工总结及竣工图。PNnxaxU。83LpDA2。9 参加质量检查活动和技术会议,以及各阶段工程验收工作,负责处理质量事故,对重大质量事故做到及时上报,协同有关部门及时处理。eI6pkI8。dzCXxo

19、H。10 协助做好ISO9001系列质量体系的有关工作。11 协助做好IS014001/18001系列环境/安全体系贯标的有关工作。三、 安全员岗位责任制1 严格遵照国家和江苏省地区颁发的安全生产方针、政策、法规、标准,以及劳动保护规定办事;按照建设部及江苏省有关标准、规定做好现场及资料工作。p8ZSl22。0QYzaki。2 对本工地安全生产有监督保障责任,并以身作则,模范遵守有关安全生产的制度和规定。3 负责对职工进行定期和不定期安全教育,做好公司、工地、班组(或工种)三级教育,记录和登记签证工作。4 参加审查施工组织设计(施工方案)中有关安全生产的部分,并提出改进意见。5 对不具备安全生

20、产的设备、设施,有权责令停止使用。6 每天检查施工现场的安全生产情况,指出和帮助解决事故隐患,及时反映安全生产动态,提出改进措施。负责向资料员提供安全资料。8z4Xqoi。MUCDtUt。7 对违章指挥、违章操作以及不遵守安全管理制度和规定的班组、职工,有权责令其改正或停工整改,对屡教不改或造成直接经济损失的处以罚款。UWdYKKt。BMsKSod。8 对项目中安全方面存在的问题及状况及时或定期向项目经理汇报。9 负责对公司、项目部安全管理和场容场貌管理制度的逐项落实、实施。10 协助做好IS014001/18001系列环境/安全体系贯标的有关工作。四、 质检员岗位责任制1 严格遵照国家和江苏

21、地区颁发的施工规范、工程质量检验评定标准和有关规定。履行工程质量监督职责,负责制定和执行工程质量检查计划。fkJgvl3。VwoV7IQ。2 负责对进场材料、构件、成品、半成品、设备、器材以及现场制作的砼、砂浆、预制和加工构件等的质量监督(包括对质保试验资料)和验证工作,对劣质产品有权让材料员退换。7aXNunD。iOtrhcn。3 负责对分部分项工程的内部检测和等级评定,对不合格项目有权令其返工,直至合格,才能准许转入下一道工序,做到层层把好质量关。Qpus7DR。oJO1lUp。4 负责对班组、个人所完成项目的质量验收工作。5 负责对职工进行质量控制和职业道德教育。深入现场,及时反映质量动

22、态,找出原因,提出改进质量的措施,参加质量事故的处理。RHdbLFN。Ll5LDqN。6 参加上级组织的质量检查活动,接受上级指导和批评,负责监督整改事项的实施,参加隐蔽工程的验收、中间验收、竣工验收,负责整理和向资料员提供质量检验评定资料。并对现场文明施工的有关规定进行落实检查。Ufau4xD。SPE0KQJ。7 协助做好ISO9001系列质量体系的有关工作。8 协助做好IS014001/18001系列环境/安全体系贯标的有关工作。五、 施工员岗位责任制1 严格遵守国家和江苏省颁发的规范、标准、规定以及设计要求,结合本工地的实际情况,参与编制单位工程的施工组织设计(施工方案),经审批后,贯彻

23、实施。xijDFoo。Mb4pPo2。2 对负责施工的工程质量、安全生产、劳动保护、工期等负有直接责任。3 负责组织本工种熟悉图纸,统一归纳问题,做好图纸会审前的准备工作。4 在整个施工过程中,负责贯彻各项专业技术标准。严格执行施工规范和质量检验评定标准、以及有关规定。5 负责安排各班组的具体施工任务,负责对班组进行技术交底及安全技术教育,尤其是采用新技术、新材料、新工艺等,组织开展职工技术操作竞赛活动。y2IFSAm。QqOg9Px。6 负责对工程材料、构件等的规格、型号、质量方面的检查和验收工作,以及砼、砂浆等的试配工作。7 参与单位工程的测量定位、找平放线工作,参与隐蔽工程验收,分部分项

24、质量内评,向资料员提供施工技术资料,施工总结及竣工图。LMbPBb2。ziYT74j。8 参加质量检查活动和技术会议,以及各阶段工程验收工作,参与处理质量事件,对重大质量事故做到及时上报,协同有关部门及时处理。kyOT6xe。4MHHJiX。9 协助做好ISO9001系列质量体系的有关工作。10 协助做好IS014001/18001系列环境/安全体系贯标的有关工作。六、 测量员岗位责任制1 遵守先整体后局部和高精度控制低精度的工作程序。即先测设场地整体平面控制网,再以控制网为依据进行各局部建筑物的定位放线和标高测设。1ESzYW4。5C7weNT。2 选用科学、简捷和精度合理、相称的方法,合理

25、选择正确使用仪器(本工程拟采用南方仪器生产的TNS-300R全站仪),在测量精度满足工作需要的前提下,力争做到省工、省时、省费用。Lxn1RMd。nNLmMkW。3 严格审核使用数据(设计图纸,测量起始点位、数据等)的正确性,坚持测量作业与计算工作步步有校核。4 建立一切定位、测量工作要自检、互检合格后,方可申请主管部门验线的工作制度,严格执行安全、保密等有关规定,用好管好设计图纸和资料,实测时要当场做好原始记录,测后要及时保护好桩位。KdcKZla。l0VuEEh。5 测量人员要紧密配合施工、发扬团结协作,不畏艰难,实事求是、认真负责的工作作风。6 及时整理和向资料员提供测量放线资料。七、

26、试验员岗位职责1 认真学习国家对工程质量的有关法律、法令,严格执行“建筑法”和当地质监部门对工程质量监控的规定和要求。2 根据施工规范的规定和质量验评标准,结合本工程实际,在受业主委托的建设监理部门监控和旁站下,负责对现场浇捣的混凝土、砂浆进行抽样,按规定制作砼试块和砂浆试块,并及时进行养护,视龄期及时送验,不得漏组和缺组。j6MKaLT。lonmwF4。3 负责对本工程需检测试验的各类原材料试件及时进行抽样送验,测试报告未测试合格之前有权对所抽样的材料实施封存,不得先使用后试验。ur1VO8Q。aFSt379。4 负责对各种试件的测试报告及时取回,如检验不合格应马上通知生产技术和质检组、材料

27、组,采取措施,复试或退货。检测合格报告取回后,及时通知监理方和项目部生产技术组、质监组、材料组,使材料正常投入工程使用。Cka6jx2。EIHWkX0。八、 资料员岗位责任制1 严格遵守江苏地区有关施工技术资料的管理规定。2 协助技术负责人进行施工组织设计的编制和贯彻实施。3 对本工地施工的工程,负有真实、及时、完整地编制技术资料的责任。4 负责向质检员、各施工员等有关人员讲解表格的填写内容和要求,以及做好协助工作。5 负责收集和审查各种资料,对不符合要求和缺少的资料责成有关人员及时补上。6 负责竣工资料的整理、分册、汇总和装订工作。7 接受有关部门对资料的审查,改正存在的缺点。8 认真做好收

28、发文工作,做到收文及时、发文及时,当天的文件当天下发给有关人员。9 与设计院、试验室、质监站密切联络,有关竣工验收文件及时送交签章。10 能熟练使用电脑、复印机,并能进行一般的清洁、保养。11 认真做好ISO9001、ISO14001、OHSAS18001系列贯标资料。九、 材料员岗位责任制1 认真执行安全生产的规章制度和防火规定。2 根据施工组织设计和材料预算制度实施采购计划,确保工程进度。3 熟悉图纸,对建筑材料做到心中有数,进料应和进度同步跟上。4 对所购材料、构件、设备的质量、规格、型号必须符合设计要求。由于采购、保管原因而影响工程质量或造成质安事故,应承担经济、法律责任,负责向资料员

29、提供材料质保资料。nftjswS。haQ6YtJ。5 负责建立材料管理制度,做到分类保管,对易燃易爆物品专地隔离存放,严格进出料管理,建立材料帐册。6 负责组织仓库值勤,设置防火防盗设施,禁止在仓库内吸烟、聚会娱乐。7 负责按规定及时采购发放劳保用品。8 施工用材料工具签发领料单,凭单发料,由领料人签认,材料拿出工地必须经项目经理签发。9 协助做好ISO9001系列质量体系的有关工作。10 协助做好IS014001/18001系列环境/安全体系贯标的有关工作。十、 预算员岗位责任制1 熟练掌握江苏省建筑工程和安装工程的预算定额和有关预决算编制的规定,掌握材料价格,市场动态,熟悉国家和江苏有关统

30、计法、编制报表制度及本公司规定。EMPCOPi。s4om70O。2 负有对本工程的生产计划及成本核算,提供控制依据的责任。3 及时编制施工预算和施工图预算,做好材料分析。给有关部门和财务核算员提供有关数据。4 负责向材料员提供材料预算,做好材料分析。给有关部门和财务核算员提供有关数据。5 负责核实每月完成的工程量,编制月度工程量统计报表及相应预算。6 按上级规定的统计项目指标,计算方法、统计范围、报送日期等要求,及时报送有关单位审核。7 经常深入现场,熟悉工程施工情况,掌握及收集各种变更资料,及时做好工程决算的有关工作。8 及时向有关人员提供月度完成产值,劳动生产率等信息。十一、 财会员岗位责

31、任制1 熟悉掌握江苏省有关财会方面的规定,严格财会制度。2 认真协助项目经理做好财务核算工作。3 及时上报有关表册和发放工资,并做好资金的保存工作。4 对有关表册及财务核算,要认真仔细,不出差错。5 对工资的发放及支票的领用,要严格做好有关手续,如手续不齐,不予发放。6 接受有关部门对财务的检查,及时改进存在问题。7 每次支票回单上交公司前,必须与仓库收料员核对进货情况,审查进货。十二、 门卫岗位责任制1 集中思想坚守岗位,严格遵守国家的法律、法令,自觉遵守有关治安条例。2 上岗时不准擅自离开岗位,不准开小差,干私活。3 严格把好门卫关,对进出物资和车辆必须凭证件及有关人员签字证明方可放行,并

32、且做好登记。4 非本工地施工人员和车辆未经同意,一律不准入内。5 本工地施工人员应主动出示出入证检查。6 晚上值班轮流值勤,要做到勤巡逻,勤了望,勤观察,勤检查,发现不正常情况及时向安保科汇报,采取可行措施,及时处理解决。GjJIge0。YZGNuMz。7 讲究文明礼貌,待人接物和处事,应讲究方法,以理服人、敢于同不良现象作斗争。8 认真做好门外的卫生保洁工作。9 树立高度的责任心,立足本职岗位,具有良好的职业道德和敬业精神。10 如有违反现场保卫制度者,按工地治安条例处罚。第四章 总平面布置第一节 施工现场平面布置原则施工现场布置根据建设单位提供的施工场地总平面图、建设方对施工场地布置的要求

33、以及符合本工程施工需要,针对本工程实际现场施工条件进行相应的施工现场平面布置。本工程施工场地布置的具体原则是:FHK7HWC。3Tf685I。1 车辆出入口服从现有道路流向与流量及现场条件,并经有关部门批准。2 阶段平面布置与该时期的施工重点相适应。3 划分施工区域和材料堆放场地,保证材料运输道路环环通畅,施工方便。4 符合工程施工流程要求,减少对专业工种和各工程方面的干扰。5 施工场地布置时考虑房地产销售的需要,做到简洁、美观。6 各种生产设施布置便于施工生产安排,且满足安全防火、劳动保护的要求,临设布置尽量不占用施工场地。7 临电电源、电线敷设要避开人员流量大的楼梯及安全出口,以及容易被坠

34、落物体打击的范围,电线尽量采用暗敷方式。leQhTG3。OTeCpuv。一旦室外总体施工开始,区域内影响总体施工部分服从建设单位对总体施工安排,施工区域内临设、库棚、堆场相应调整、移位。mvVc6mB。TbQzqTz。第二节 脚手架搭设方案根据工程具体情况并考虑安全、实用、施工方便、节省费用等原则,针对本工程特点,对本工程5层以下外墙脚手架采用落地式双排满堂钢管脚手架方案,5层以上且每隔6层采用槽钢悬挑式双排钢管脚手架,作业层铺设竹笆脚手板,脚手架外侧张挂密目安全网。yoHJDiO。CRQGvfv。整个扣件式钢管脚手架的设计与施工,将完全遵照国家行业标准建筑施工扣件式钢管脚手架安全技术规范(J

35、GJ130-2011)执行。xLf9S4t。pkwIBnA。一、 外墙挑架的设计1 施工准备及材质要求施工作业层按2层计,每层活荷载为3KN/m2,作业层设栏杆和挡脚板;每2步设一个竹笆板;钢管选用48脚手架钢管,具有出厂合格证。并涂防锈漆作防腐处理,有严重锈蚀、弯曲、压扁或裂纹的钢管不得使用,钢管上严禁打孔。BGM4Unt。xVlMTbH。扣件具有出厂合格证明,并按规定进行检测、合格后方可使用,发现有脆裂、变形、滑丝等缺陷的禁止使用。竹笆板应密编牢固,四边端部应扎牢,横片应一正一反。使用前应认真检查,出现松散、破损、掉片或易脆断的禁止使用。NCT4DHY。SrTJgCM。密目安全网选用阻燃型

36、,并具有出厂合格证明以及使用许可证等。对脚手架使用的各种材料进行全数检查、验收,合格后方可使用,并分类堆放整齐、挂牌标明。搭拆脚手架的操作人员必须经过培训合格、持证上岗。在脚手架搭拆之前,由项目部向专业班组长进行书面技术交底,并履行交底签字手续;每天作业前由专业班组长向操作人员进行班前、详细的技术和安全交底;确保脚手架搭设符合规范要求。脚手架外立杆里侧挂密目安全网封闭施工;3RUfkJR。fqdIvyp。剪刀撑应在外侧立面整个长度与高度上连续设置;其他搭设要求遵照建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2011)执行。二、 外墙脚手架搭设别墅脚手架落地脚手架,多层住宅落地脚手架,高

37、层住宅采用落地脚手架和悬挑脚手架。1 脚手架的主要配件及材料选用(1) 扣件式钢管脚手架的主要组成构件有:立柱、纵向水平杆(大横杆)、横向水平杆(小横杆)、扣件、脚手板、剪刀撑(十字撑)、横向支撑(横向斜拉杆)、连墙件、纵向扫地杆,横向扫地杆,底座。bAeXd4R。A2DzDbe。(2) 材料选用48mm厚的钢管,竹笆脚手板。2 脚手架的设计及构造(1) 本工程钢管脚手架均采用双排脚手架,排距Lb选用1.0m,步距h选用1.8m,最大柱距Lmax选用1.5m,连墙件每两步三跨设一点,横向水平杆间距宜选用步距的1/2。sCBzq8l。qhmtnpq。(2) 立柱构造要求立柱接头除在顶层可采用搭接

38、外,其余各接头必须采用对接扣件对接,对接、搭接应符合以下要求:a 立柱上的对接扣件应交错布置,两个相邻立柱接头在高度方向错开的距离不应小于500mm;各接头中心距主节点的距离不应大于步距的1/3。ono4iYc。O1NpRjD。b 立柱的搭接长度不应小于1m,不少于两个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mm。(3) 纵向水平杆构造要求a 纵向水平杆设置在横向水平杆之上,并以直角扣件扣紧在横向水平杆上。纵向水平杆在操作层的间距不宜大于400mm。PREtbYX。jGb7hpd。b 纵向水平杆的长度一般不宜小于3跨,并不小于6m。c 纵向水平杆一般宜采用对接扣件连接,也可采用

39、搭接,对接接头应交错布置,不应设在同步、同跨内,相邻接头水平距离不应小于500mm,并应避免设在纵向水平杆的跨中。搭接接头长度不应小于1m,并应等距设置三个旋转扣件固定,端部扣件盖板边缘至杆端的距离不应小于100mm。NkfCUV7。3PZeNE6。(4) 横向水平杆的构造要求:双排架的横向水平杆两端采用直角扣件固定在立柱上,靠墙一侧的外伸长度不应大于500mm。(5) 竹笆脚手板的构造要求:a 竹笆板主筋应垂直于纵向水平杆方向铺设,应采用对接平铺,四个脚应用直径为1.2mm的镀锌钢丝固定在纵向水平杆上。ZQAVk3A。wW6M2AM。b 自顶层操作层的脚手板往下计,宜每隔12m满铺一层脚手板

40、。(6) 连墙件布置及构造要求a 连墙件应采用花排均匀布置,连墙件宜靠近主节点设置,并采用刚性节点,偏离主节点的距离不应大于300mm。ux7ccsN。er98NWg。b 连墙件垂直间距、水平间距一般不应大于6m,连墙件必须从底步第一根纵向水平杆处开始设置,当该处设置有困难时,应采用其它可靠措施固定。IRWfL2a。1zEq9oy。c 当脚手架下部不能设连墙件时可采用抛撑,抛撑应采用通长杆件与脚手架可靠连接,与地面的倾角应在45度至60度之间,连接点中心距主节点的距离不应大于300mm。woIIF78。z2OOW3p。d 连墙件中的连墙杆宜呈水平并垂直于墙面设置,与脚手架连接的一端可稍为下斜,

41、不容许向上翘起。(7) 剪刀撑与横向支撑的构造要求:a 每道剪刀撑跨越立柱的根数宜在57根之间。每道剪刀撑宽度不应小于4跨,且不小于6m,斜杆与地面的倾角宜在45度60度之间。XYUwBh0。gCKvvJs。b 裙房双排脚手架,必须在外侧立面的两端各设置一道剪刀撑,由底至顶连续设置;中间每道剪刀撑的净距不应大于15m。KExZWya。XYETxy2。c 剪刀撑斜杆的接头除顶层可采用搭接外,其余各接头均必须采用对接扣件连接,搭接要求跟以上构造要求同。d 剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立柱上,旋转扣件中心线距主节点的距离不应大于150mm。rkUi4yd。uiq8BbQ

42、。e 横向支撑的斜杆应在12步内,由底至顶层呈之字形连续布置,斜杆应采用旋转扣件固定在与之相交的立柱或横向水平杆的伸出端上。reUa9KO。Bn9x5Y2。f 一字型、开口型双排脚手架的两端必须设置横向支撑,中间宜每隔6跨设置一道。g 24m以下的封闭型双排脚手架可不设横向支撑,24m以上者除两端应设置横向支撑外,中间应每隔6跨设置一道。MhPFDit。ZGAOfLb。(8) 门洞构造要求:a 洞口处增设的斜杆应采用旋转扣件优先固定在与之相交的横向水平杆的伸出端上,旋转扣件中心线距中心节点的距离不应大于150mm。TwnN64j。INoEEly。b 洞口两侧增设的横向支撑应伸出增设的斜杆端部;

43、增设的短斜杆端部应增设一个安全扣件。(9) 脚手架搭设顺序a 按脚手架的柱距、排距要求进行放线、定位。b 杆件搭设顺序如下:放置纵向扫地杆立柱横向扫地杆第一步横向水平杆连墙件(或加抛撑)第二步横向水平杆。u6XSu1t。IwG4LZ7。3 脚手架搭设注意事项(1) 搭设立柱时,外径不同的钢管严禁混用,相邻立柱的对接扣件不得在同一高度内,错开距离应符合构造要求。(2) 开始搭设立柱时,应每隔6跨设置一根抛撑,直至连墙件安装稳定后,方可根据情况拆除。(3) 当搭至有连墙件的构造层时,搭设完该处的立柱、纵向水平杆、横向水平杆后,应立即设置连墙件。(4) 封闭行脚手架的同一步纵向水平杆必须四周交圈,用

44、直角扣件与内、外角柱固定。(5) 双排脚手架的横向水平杆靠墙一端至墙装饰面的距离不应大于100mm。当脚手架操作层高出连墙件两步时,应采取临时稳定措施,直到连墙件搭设完后方可拆除。sAgir1y。SZ6wIsp。(6) 剪刀撑、横向支撑应随立柱、纵横向水平杆等同步搭设,剪刀撑、横向支撑等扣件的中心线距主节点的距离不应大于150mm。DWgE4e0。9ui4nlG。(7) 对接扣件的开口应朝上或朝内。各杆件端头伸出扣件盖板边缘的长度不应小于100mm。(8) 铺设脚手板时,应满铺、铺稳,靠墙一侧立墙面距离不应大于150mm。脚手板的探头应采用直径3.2mm的镀锌钢丝固定在支承杆上,在拐角、斜道平

45、口处的脚手板,应与横向水平杆可靠连接,以放置滑动。fgWHFbr。YPRKsvF。(9) 栏杆和挡脚板应搭设在外排立柱的内侧,上栏杆上皮高度1.2m,中栏杆居中设置,挡脚板高度不应小于150mm。WHczkrx。VBNsnnM。(10) 脚手架搭设完毕后,必须经有关部门验收后,方可投入使用。4 脚手架拆除要点(1) 划出工作区域,禁止行人进入。(2) 严格遵守拆除顺序,由上而下,后绑者先拆除,先绑者后拆除,一般先拆栏杆,脚手板,剪刀撑,而后拆小横杆,大横杆立杆等。TMJc9iE。8QzgAjq。(3) 统一指挥,上下呼应,动作协调,当解开与另一个人有关的结扣时,应先告知对方以防坠落。(4) 材

46、料工具要用滑轮和绳索运送不得乱扔。(5) 拆除方案应经审批后才实施。第三节 施工临时用水、用电布置一、 现场临电布置1 项目部将根据业主提供的电源,设配电室,集中管理。现场施工用电线路采用TN-S配电,“三级配电、两级保护”,施工用电线采用埋地敷设,过道路采用加钢套管保护。场地照明采用在塔吊顶部设置投光灯,用于夜间施工照明。cdRgAC4。DYajvvO。2 根据主要施工机械用电及生活用电,初步计算了用电总容量,现场提供此电量才能满足施工要求。(计算书见主要施工机械配备及周转材料配备章节)E7N69XT。LrYVug1。3 现场用电情况如下:4 施工现场用电拟从业主指定接驳点引入。施工用电线路图详见施工总平面布置图二、 现场临水布置1 本工程根据业主提供

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
