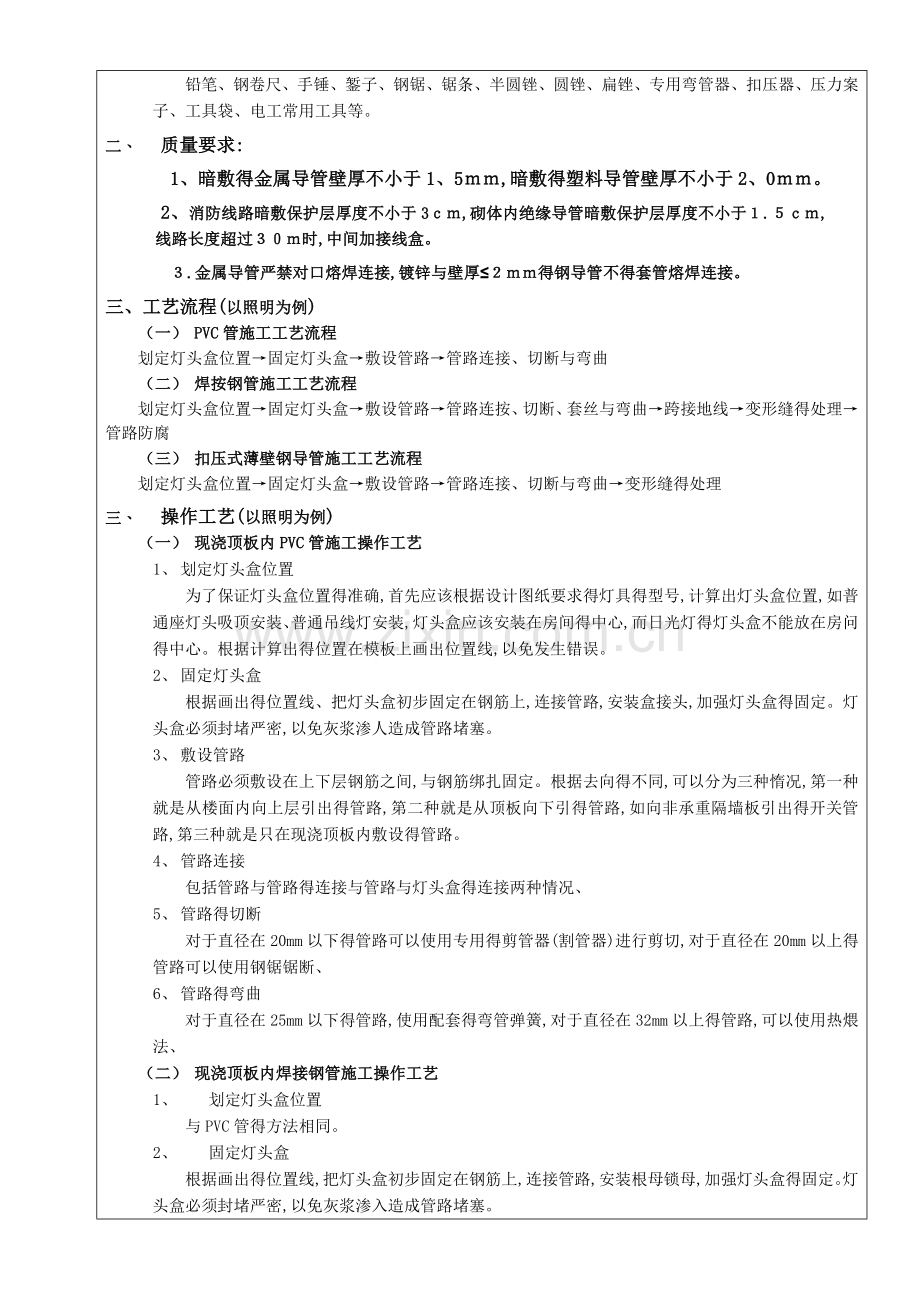

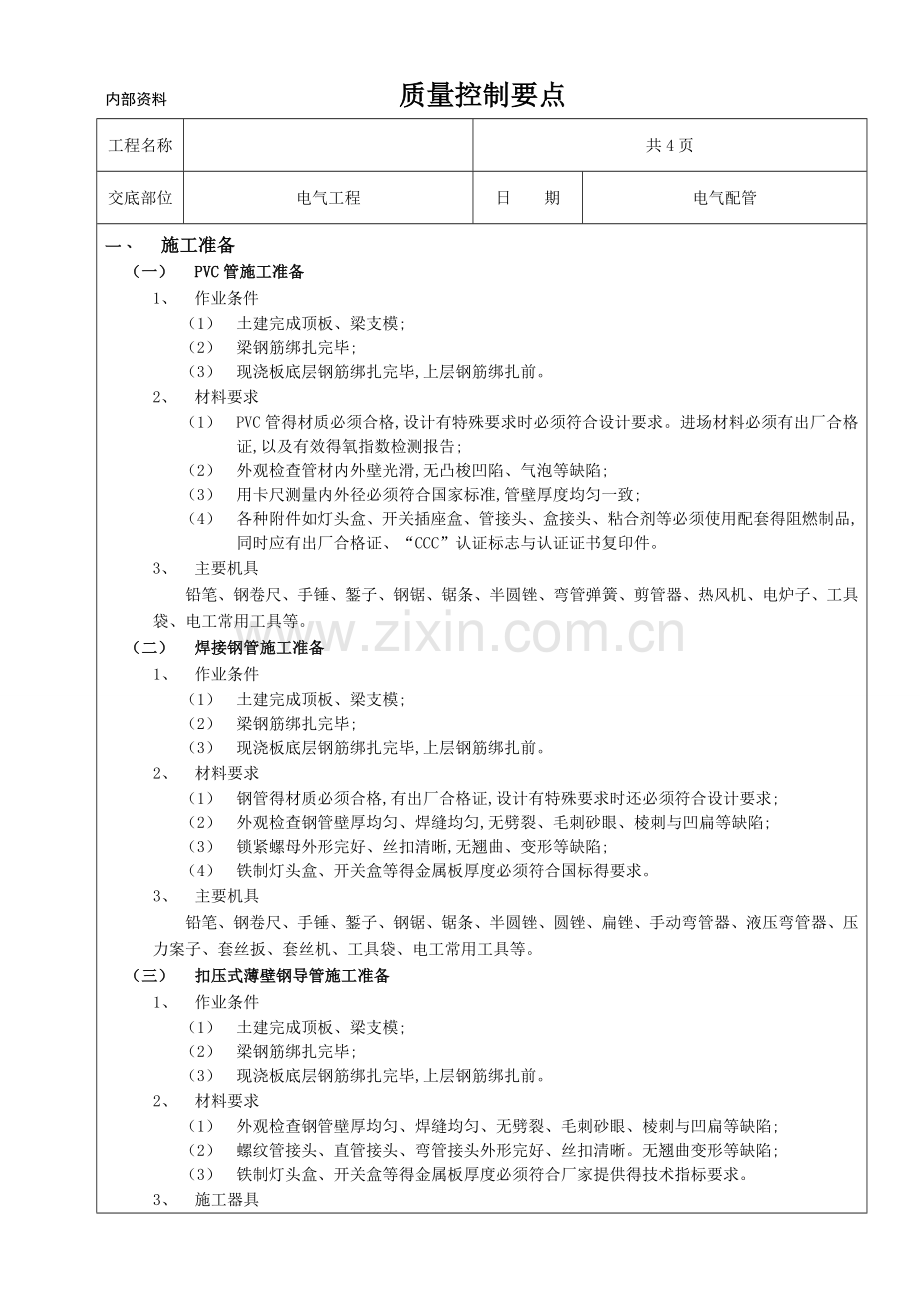

内部资料 质量控制要点 工程名称 共4页 交底部位 电气工程 日 期 电气配管 一、 施工准备 (一) PVC管施工准备 1、 作业条件 (1) 土建完成顶板、梁支模; (2) 梁钢筋绑扎完毕; (3) 现浇板底层钢筋绑扎完毕,上层钢筋绑扎前。 2、 材料要求 (1) PVC管得材质必须合格,设计有特殊要求时必须符合设计要求。进场材料必须有出厂合格证,以及有效得氧指数检测报告; (2) 外观检查管材内外壁光滑,无凸梭凹陷、气泡等缺陷; (3) 用卡尺测量内外径必须符合国家标准,管壁厚度均匀一致; (4) 各种附件如灯头盒、开关插座盒、管接头、盒接头、粘合剂等必须使用配套得阻燃制品,同时应有出厂合格证、“CCC”认证标志与认证证书复印件。 3、 主要机具 铅笔、钢卷尺、手锤、錾子、钢锯、锯条、半圆锉、弯管弹簧、剪管器、热风机、电炉子、工具袋、电工常用工具等。 (二) 焊接钢管施工准备 1、 作业条件 (1) 土建完成顶板、梁支模; (2) 梁钢筋绑扎完毕; (3) 现浇板底层钢筋绑扎完毕,上层钢筋绑扎前。 2、 材料要求 (1) 钢管得材质必须合格,有出厂合格证,设计有特殊要求时还必须符合设计要求; (2) 外观检查钢管壁厚均匀、焊缝均匀,无劈裂、毛刺砂眼、棱刺与凹扁等缺陷; (3) 锁紧螺母外形完好、丝扣清晰,无翘曲、变形等缺陷; (4) 铁制灯头盒、开关盒等得金属板厚度必须符合国标得要求。 3、 主要机具 铅笔、钢卷尺、手锤、錾子、钢锯、锯条、半圆锉、圆锉、扁锉、手动弯管器、液压弯管器、压力案子、套丝扳、套丝机、工具袋、电工常用工具等。 (三) 扣压式薄壁钢导管施工准备 1、 作业条件 (1) 土建完成顶板、梁支模; (2) 梁钢筋绑扎完毕; (3) 现浇板底层钢筋绑扎完毕,上层钢筋绑扎前。 2、 材料要求 (1) 外观检查钢管壁厚均匀、焊缝均匀、无劈裂、毛刺砂眼、棱刺与凹扁等缺陷; (2) 螺纹管接头、直管接头、弯管接头外形完好、丝扣清晰。无翘曲变形等缺陷; (3) 铁制灯头盒、开关盒等得金属板厚度必须符合厂家提供得技术指标要求。 3、 施工器具 铅笔、钢卷尺、手锤、錾子、钢锯、锯条、半圆锉、圆锉、扁锉、专用弯管器、扣压器、压力案子、工具袋、电工常用工具等。 二、 质量要求: 1、暗敷得金属导管壁厚不小于1、5mm,暗敷得塑料导管壁厚不小于2、0mm。 2、消防线路暗敷保护层厚度不小于3cm,砌体内绝缘导管暗敷保护层厚度不小于1.5cm,                          线路长度超过30m时,中间加接线盒。     3.金属导管严禁对口熔焊连接,镀锌与壁厚≤2mm得钢导管不得套管熔焊连接。 三、工艺流程(以照明为例) (一) PVC管施工工艺流程 划定灯头盒位置→固定灯头盒→敷设管路→管路连接、切断与弯曲 (二) 焊按钢管施工工艺流程 划定灯头盒位置→固定灯头盒→敷设管路→管路连按、切断、套丝与弯曲→跨接地线→变形缝得处理→管路防腐 (三) 扣压式薄壁钢导管施工工艺流程 划定灯头盒位置→固定灯头盒→敷设管路→管路连接、切断与弯曲→变形缝得处理 三、 操作工艺(以照明为例) (一) 现浇顶板内PVC管施工操作工艺 1、 划定灯头盒位置 为了保证灯头盒位置得准确,首先应该根据设计图纸要求得灯具得型号,计算出灯头盒位置,如普通座灯头吸顶安装、普通吊线灯安装,灯头盒应该安装在房间得中心,而日光灯得灯头盒不能放在房问得中心。根据计算出得位置在模板上画出位置线,以免发生错误。 2、 固定灯头盒 根据画出得位置线、把灯头盒初步固定在钢筋上,连接管路,安装盒接头,加强灯头盒得固定。灯头盒必须封堵严密,以免灰浆渗人造成管路堵塞。 3、 敷设管路 管路必须敷设在上下层钢筋之间,与钢筋绑扎固定。根据去向得不同,可以分为三种惰况,第一种就是从楼面内向上层引出得管路,第二种就是从顶板向下引得管路,如向非承重隔墙板引出得开关管路,第三种就是只在现浇顶板内敷设得管路。 4、 管路连接 包括管路与管路得连接与管路与灯头盒得连接两种情况、 5、 管路得切断 对于直径在20mm以下得管路可以使用专用得剪管器(割管器)进行剪切,对于直径在20mm以上得管路可以使用钢锯锯断、 6、 管路得弯曲 对于直径在25mm以下得管路,使用配套得弯管弹簧,对于直径在32mm以上得管路,可以使用热煨法、 (二) 现浇顶板内焊接钢管施工操作工艺 1、 划定灯头盒位置 与PVC管得方法相同。 2、 固定灯头盒 根据画出得位置线,把灯头盒初步固定在钢筋上,连接管路,安装根母锁母,加强灯头盒得固定。灯头盒必须封堵严密,以免灰浆渗入造成管路堵塞。 3、 敷设管路 管路必须敷设在上下层钢筋之间,与钢筋绑扎固定。根据去向得不同,可以分为三种情况,第一种就是从楼面内向上层引出得管路,第二种就是从顶板向下引得管路,如向非承重隔墙板引出得开关管路,第三种就是只在现浇顶板内敷设得管路。 4、 管路连接 包括管路与管路得连接与管路与盒得连接两种情况。 4、 管路得切断 切断管路使用砂轮锯或钢锯,注意锯出得管口应平齐、不得有斜口。锯断后应清除毛刺。 5、 管路得套丝 管路套丝一般使用套丝机或手动套丝扳。 6、 钢管得弯曲 对管径在25mm及以下得钢管可在现场使用手动弯管器现场弯制,对管径在32mm以上及80mm以下得钢管一般使用液压弯管器。 7、 跨接地线 对盒两端得钢管必须焊接跨接地线,并与灯头盒点焊,跨接地线得焊接长度不小于圆钢筋直径得6倍,使用扁铁时应三面围焊,焊接长度为扁铁宽度得2倍。跨接地线规格见下表: 管径 圆钢 扁铁 15~40 ф6 - 50~63 ф10 25×3 70以上 ф8×2 (25×3)×2 8、 变形缝得处理 尽量避免在顶板上做接线箱,有条件得情况下尽可能地把变形缝得接线箱安排在墙上,确实不能避免时,可以考虑在变形缝得两侧各预埋一个接线箱得做法。 9、 管路得防腐 埋入现浇顶板得钢管内壁必须做防腐处理,可采用灌防锈漆得办法,做好内壁防腐得钢管应注意保持通风于燥,以保证防锈漆干透。外壁不需做防腐处理,但必须清除铁锈等,以利于钢管与混凝土得结合。 (三) 扣压式薄壁钢导管施工操作工艺 1、 操作工艺基本同焊接钢管。 四、 应注意得质量问题 1、 划定灯头盒位置时,容易出现灯位在房问内不居中得质量问题,可在施工前认真审图,注意房间内就是否有吊壁柜得原因。 2、 固定灯头盒时电线管路内流入灰浆,造成堵管现象,可在堵盒前首先堵好管日。 3、 PVC管煨弯时出现凹扁现象,可选用配套得弯管弹簧,且热煨时保证煨弯部位受热均匀。 4、 钢管煨弯时出现凹扁过大,弯曲半径不够得情况,、注意在使用手动弯管器时,受力点要适当移动;使用液压弯管器时,模具要配套,焊接钢管得焊缝不应放在侧面;钢管直径大于80mm时,最好到专业厂家加工定做。 5、 跨接地线焊接长度不够,焊缝不饱满、出现夹渣、咬肉等质量问题,就是由于操作人员责任心不强,应加强自检、互检并加强技术培训。 五、 成品保护 1、 其她工种不得敲打或弯折电线管路,管路敷设完成后,要及时套好管堵,其她工种不得随意拆除。 技术部
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
