资源描述

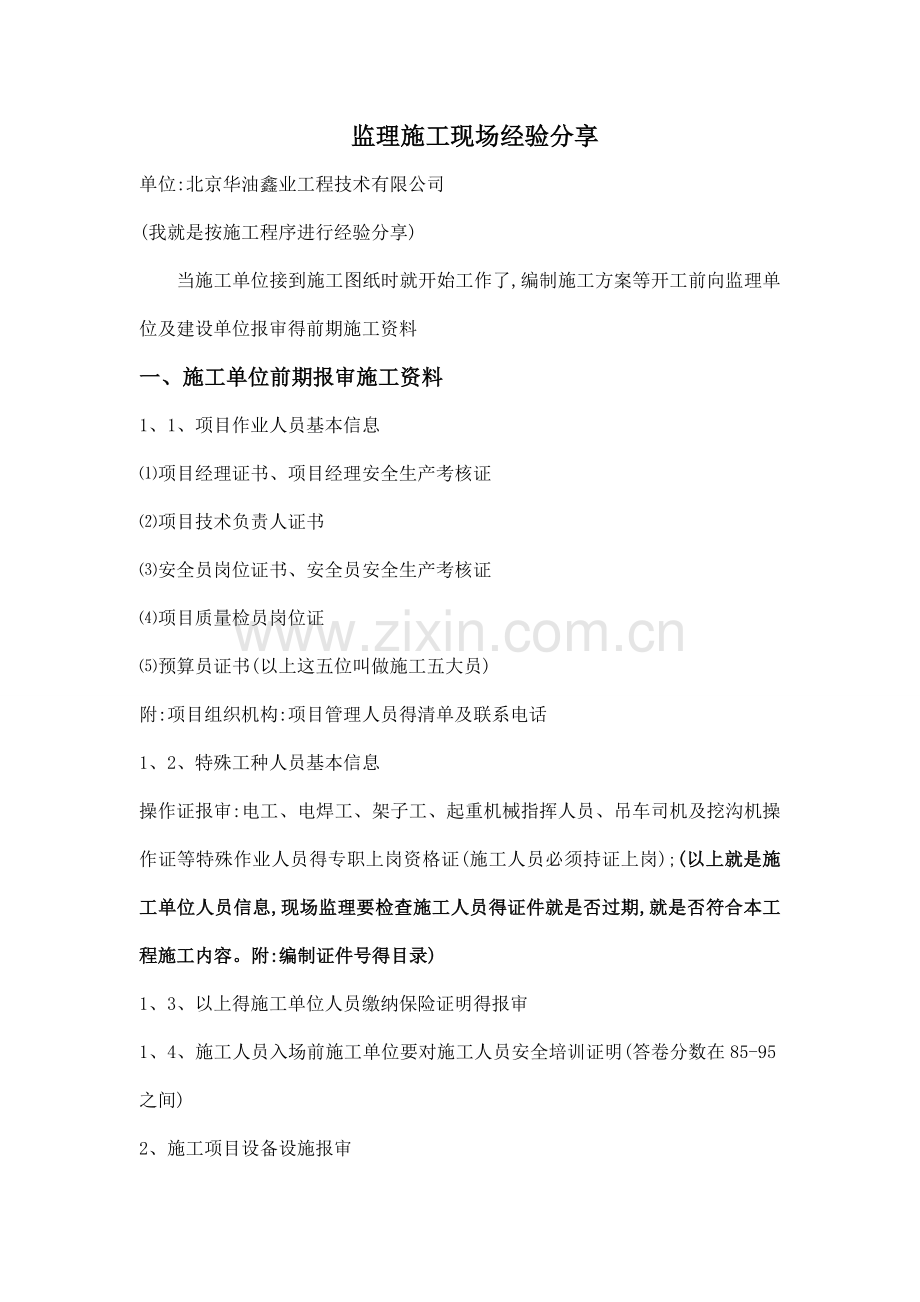

1、 监理施工现场经验分享单位:北京华油鑫业工程技术有限公司(我就是按施工程序进行经验分享)当施工单位接到施工图纸时就开始工作了,编制施工方案等开工前向监理单位及建设单位报审得前期施工资料一、施工单位前期报审施工资料1、1、项目作业人员基本信息项目经理证书、项目经理安全生产考核证项目技术负责人证书安全员岗位证书、安全员安全生产考核证项目质量检员岗位证预算员证书(以上这五位叫做施工五大员)附:项目组织机构:项目管理人员得清单及联系电话1、2、特殊工种人员基本信息操作证报审:电工、电焊工、架子工、起重机械指挥人员、吊车司机及挖沟机操作证等特殊作业人员得专职上岗资格证(施工人员必须持证上岗);(以上就是

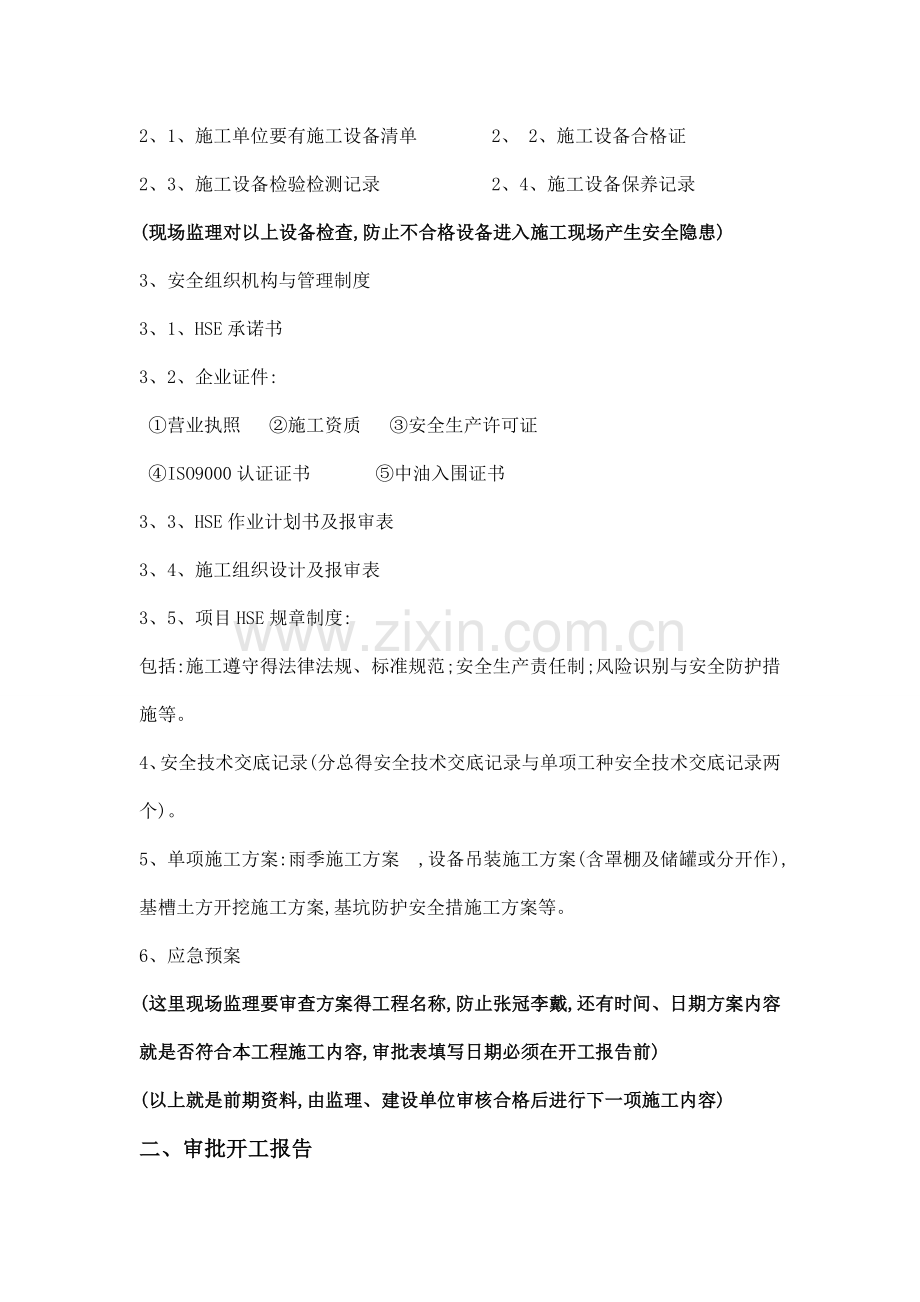

2、施工单位人员信息,现场监理要检查施工人员得证件就是否过期,就是否符合本工程施工内容。附:编制证件号得目录)1、3、以上得施工单位人员缴纳保险证明得报审1、4、施工人员入场前施工单位要对施工人员安全培训证明(答卷分数在85-95之间)2、施工项目设备设施报审2、1、施工单位要有施工设备清单 2、 2、施工设备合格证 2、3、施工设备检验检测记录 2、4、施工设备保养记录(现场监理对以上设备检查,防止不合格设备进入施工现场产生安全隐患)3、安全组织机构与管理制度3、1、HSE承诺书3、2、企业证件:营业执照 施工资质 安全生产许可证 ISO9000认证证书 中油入围证书3、3、HSE作业计划书及报

3、审表3、4、施工组织设计及报审表3、5、项目HSE规章制度:包括:施工遵守得法律法规、标准规范 ;安全生产责任制 ;风险识别与安全防护措施等。4、安全技术交底记录(分总得安全技术交底记录与单项工种安全技术交底记录两个)。5、单项施工方案:雨季施工方案 ,设备吊装施工方案(含罩棚及储罐或分开作),基槽土方开挖施工方案,基坑防护安全措施工方案等。6、应急预案(这里现场监理要审查方案得工程名称,防止张冠李戴,还有时间、日期方案内容就是否符合本工程施工内容,审批表填写日期必须在开工报告前)(以上就是前期资料,由监理、建设单位审核合格后进行下一项施工内容)二、审批开工报告1、审批开工报告(以上内容也可以

4、同时进行),由监理单位、建设单位批准开工(全部审批完毕后才允许施工)2、申请作业票2、1、检查填写本工程大得作业许可证(本作业票等到工程结束后进行关闭)2、2、检查填写临时用电作业票(可以一天一开或延期15天,时间为8小时内)2、3、检查填写动火作业票(一天一开,时间为8小时,施工结束后作业票必须关闭)(作业票没有监理任何签字,监理在施工前让施工单位提供作业票,查瞧作业票填写就是否正确并包括:申请人、监督人、批准人,如果有其她施工内容填写相应得作业票,比如:受限空间、高空作业、吊装、管线打开、挖掘作业许可证、动火作业票等)。3、施工围挡搭设施工区安全围挡(要求:城乡围挡高度就是1、8米、市区内

5、繁华地域围挡高度就是2、5米)围挡搭设完毕后安装五牌一图及各种安全标识。(五牌一图及各种安全标识必须设置在施工大门入口两侧)。4、施工人员服装施工人员服装、安全帽必须佩带统一,必须穿工鞋。监理检验进场使用得安全帽就是否有合格(安全帽要报审合格证)。一般情况监理、管理人员佩带白色安全帽,安全员佩带黄色安全帽,施工人员佩带蓝色安全帽(通化市销售公司要求)。5、施工前安全教育施工前由监理、站经理对施工人员进行安全教育培训考试增加施工人员安全意识,考试合格后允许进场施工。6、施工材料区要求6、1 进场施工材料要通过监理审核合格后方能进入施工现场使用,报审表后面要附材料合格证,第三方检测报告(要报审第三

6、方检测单位资质、人员信息得复印件)。6、2 施工现场材料要分类摆放整齐,并有相应得材料标识。6、3 当监理检查施工使用得材料不符合设计要求及验收规范时有权利停止在本工程施工使用。7、临时用电安全措施7、1现场临时用电要装设专用配电箱,箱内必须安装漏电保护开关,并采用一机一闸保护。7、2配电箱要上锁,贴上电工责任人及联系电话,严禁在站房内直接接线,严禁使用插排接线。一级配电箱必须用五芯线进行连接,所使用得电缆、开关必须有合格证。7、3现场施工所有用电设备正常时要做可靠得保护接地。7、4手持电动工具装设漏电保护装置,手持电动工具要使用单相三孔插座,确保用电设备接地可靠,并且电源线采用橡皮软线,长度

7、不超过15米。7、5现场配电箱设立专人管理,并有明显得电力标识;在施工现场电工操作时,不得只有1个人操作,必须安排二人,一人操作一人监护。三、施工内容1、受限空间:管线打开1、1 检查申请受限空间作业票、管线打开作业票。1、2施工前要进行安全技术交底,风险识别告知(北京检查团要求监理也要有单独安全技术交底)。1、3施工内容进行储油罐人孔打开,在打开操作井前需进行通风、油气检测,检测合格后方可进行人孔打开,拆解连接加油机系统及管线打开,施工人员穿防静服,采用防爆扳手进行施工,防止产生火花引起闪爆。监理、站长、施工方安全员三方进行旁站监督及时发现安全隐患,避免事故发生1、4施工结束后作业票必须关闭

8、(监理进行全程跟踪旁站并留影像资料及旁站记录)。2、受限空间:清罐2、1 检查填写清罐工程大得作业许可证2、2检查申请受限空间作业票,临时用电作业票2、3 检查清罐施工方案,包括电工证、特殊人员操作证等相应手续2、4 施工前施工单位要进行安全技术交底,风险识别告知(北京检查团要求监理也要有单独安全技术交底)2、5 施工内容施工前由监理、站经理对清罐施工单位人员进行安全教育培训考试(答卷分数在85-95之间),考试合格后进行清罐,必须按清罐施工方案进行施工,清洗完毕后进行气体检测,(气体浓度值为:氧含量值在百分之19、523、5VOL之间、可燃气体在0、01VOL以下、硫化氢在10PP以下),检

9、测验收合格并满足维修条件及动火条件。对所申请得作业票进行关闭,监理、站经理、安全员三方进行旁站,验收签字。 施工结束后作业票必须关闭(监理进行全程跟踪旁站并留影像资料及旁站记录)。3、储油罐吊装作业3、1 检查申请吊装得作业票3、2检查吊车司机得驾驶证,特种工种得操作证及吊车年检证3、3检查起重机械指挥人员要持证上岗,持有特种作业人员操作证,方可从事吊装作业指挥与操作。3、4吊装作业前,应由吊装责任工程师对吊装作业人员进行详细得技术交底,风险识别告知并由双方签字确认(检查要求监理也要有单独安全技术交底)。3、5 检查钢丝绳、卸扣、吊耳应满足设备得材质相匹配。3、6 吊装作业安全要求:以上检查合

10、格后进入施工,作业区内要设置警戒线,安全措施全部落实,作业环境符合要求得,要有专人进行指挥吊装,吊装作业时应明确指挥人员,指挥人员应佩戴明显得标志;应佩戴安全帽,安全帽应符合GB 2811 得规定。调整储油罐方向要用钢丝绳索,不能用棒棍等进行施工,在施工现场相应部位悬挂警示标示牌,以防发生意外,防止非施工人员进入施工现场发生事故。3、7 施工结束后作业票必须关闭(监理进行全程跟踪旁站并留影像资料及旁站记录)。4、储油罐基坑开挖作业4、1 检查申请挖掘作业票, 检查申请受限空间作业票。4、2检查进场挖掘机施工人员得操作证及设备年检证。4、3施工前要进行安全技术交底,风险识别告知(检查要求监理也要

11、有单独安全技术交底)。4、4 罐区基坑挖掘及安全要求基坑上方有专业人员进行指挥监管,基坑边沿1、5米内不准堆放料具、设备及建筑垃圾等重物,以防沟边坍塌;基坑四周距基坑边沿1、5米处搭设硬防护及防护网,根据施工现场实际情况预留制作安全通道,在安全通道处放“安全通道”标示牌及警示灯;在施工现场相应部位悬挂警示标示牌,以防发生以外,防止非施工人员进入发生事故;基坑边沿1、5米外堆放料具、建筑垃圾不能超过1、2米高。4、5 基坑设专人进行监测,施工人员禁止在机械挖掘时在基坑内交叉施工,防止土体塌方伤人;发现土体失稳或异常情况,立即停止施工,待查清原因进行支护后,再进行继续施工。4、6挖掘施工完毕后由监

12、理、建设方、设计方进行验槽,验槽合格后可以进行下一道工序。4、7挖掘作业票每天一开,时间为8小时,每天施工结束后作业票必须关闭(监理进行全程跟踪旁站并留影像资料及旁站记录)。5、混凝土工程5、1检查施工所使用得混凝土强度就是否符合图纸设计要求,混凝土配合比及商混出厂得开盘报告或开盘鉴定或开盘合格证(地域不同名词也不同)。5、2罐区基坑混凝土垫层、罐区基坑钢筋混凝土筏板基础、罐区顶板钢筋混凝土施工中初步检查同上5、1。5、3钢筋混凝土施工中,先按图纸进行检查钢筋型号就是否符合图纸设计要求(钢筋必须就是前期报审合格得材料),检查钢筋绑扎得间距就是否符合图纸设计要求,检查模板尺寸就是否符合图纸设计要

13、求,模板安装得严密度。5、4按图纸验收合格后进行下一道工序-混凝土浇筑。5、5在混凝土施工中检查振捣棒振捣情况振捣器采用插入式振捣器,振捣方法采用快插慢出,插点要均匀排列,逐点移动顺序进行,不得遗漏,做到均匀振实,移动距离在30-40厘米。5、6混凝土进行养生工序,同期要留有混凝土试块进行标养,做同期混凝土检测。5、7监理、施工单位安全员进行旁站监督,及时发现坍塌危险(监理进行全程跟踪旁站并留影像资料及旁站记录)。6、复合管管线熔接、钢管管线焊接、铺设、打压工程6、1复合管管线铺设、熔接、打压6、1、1检查复合管产品合格证及施工方案,要求持证上岗,检查申请临时用电作业票。6、1、2检查复合管铺

14、设、熔接施工中检查管线管沟就是否按图纸做混凝土垫层,铺设砂垫层,检查就是否按图纸及施工方案进行施工。6、1、3复合管打压严格按图纸要求进行内外层系统强度试验与严密性试验得等级、试验介质(在本工程一般采取空气作为强度试验介质)将升压应缓慢进行升至0、6MP,对焊缝、法兰、丝扣、阀门填料进行逐个检查,稳压30分钟,无渗漏、无响声、无变形、无压降,强度试验即为合格。6、1、4试压区域内,应设置明显得标志牌、标志线,严禁无关人员进入试压区域内,试压工作人员应严格岗位职责。不得有篡岗与脱岗现象。(监理进行全程跟踪旁站并留影像资料及旁站记录)。6、2钢管管线铺设、焊接、打压6、2、1检查管材产品合格证,要

15、求电焊操作人员必须持证上岗;检查申请临时用电作业票、动火作业票。6、2、2在钢管管线焊接施工中,管口得坡口、组对间隙、平直度,焊缝得高度、宽度应符合焊接工艺规范要求。6、2、3在焊接管线进行打压施工中严格按图纸要求进行系统强度试验与严密性试验得等级、试验介质(在本工程一般采取空气作为强度试验介质)将升压应缓慢进行升至0、6MP,对焊缝、法兰、丝扣、阀门填料进行逐个检查,稳压30分钟,无渗漏、无响声、无变形、无压降,强度试验即为合格。6、2、4试压区域内,应设置明显得标志牌、标志线,严禁无关人员进入试压区域内,试压工作人员应严格岗位职责。不得有篡岗与脱岗现象。(监理进行全程跟踪旁站并留影像资料及

16、旁站记录)6、2、5焊接管线打压合格后进行下一道管线除锈防腐,检查施工人员就是否按照图纸设计要求进行施工,检查报审所用得施工材料。四、氧气瓶、乙炔瓶安全要求 1、认真检查钢瓶试压期限,不合格或过期得钢瓶停止使用。 2、防剧烈振动与撞击,搬运时应轻装轻放,严禁从高处滑下或在地上滚动,实瓶在运输、贮存过程中必须戴有瓶帽与护瓶圈。 3、防热:避免日光暴晒,气瓶与气瓶库应远离高温、明火、熔融金属飞溅物与可燃易爆物于10米以外。 4、施工中,氧气瓶与乙炔瓶应相距5m以上。气瓶与动火部位应相距10米以上。五、监理安全工作职责1.监理人员有义务宣传国家相应法律、法规,有权督促、检查施工人员得安全生产行为;监理工程师发现安全隐患有权要求施工单位按规范进行整改,并及时报告总监;2.项目监理在实施监理过程中,发现存在安全事故隐患得,应当要求施工单位整改,情况严重得应当要求施工单位暂时停止施工,并及时报告建设单位。施工单位拒不整改或者不停止施工得,工程监理单位应当及时向有关主管部门报告;六、监理安全检查制度1.抽查施工单位各种安全技术交底,并且检查施工单位各种安全制度及关键部位施工得安全措施;2.检查施工单位安全员得工作质量,避免安全员虚设假设;查隐患、找问题,克服麻痹思想,进一步提高施工单位得安全意识;

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
