收藏 分销(赏)

一工程概况和施工特点.docx

上传人:a199****6536 文档编号:4064911 上传时间:2024-07-26 格式:DOCX 页数:8 大小:25.84KB
下载 相关 举报
一工程概况和施工特点.docx_第1页
第1页 / 共8页
一工程概况和施工特点.docx_第2页
第2页 / 共8页
点击查看更多>>
资源描述

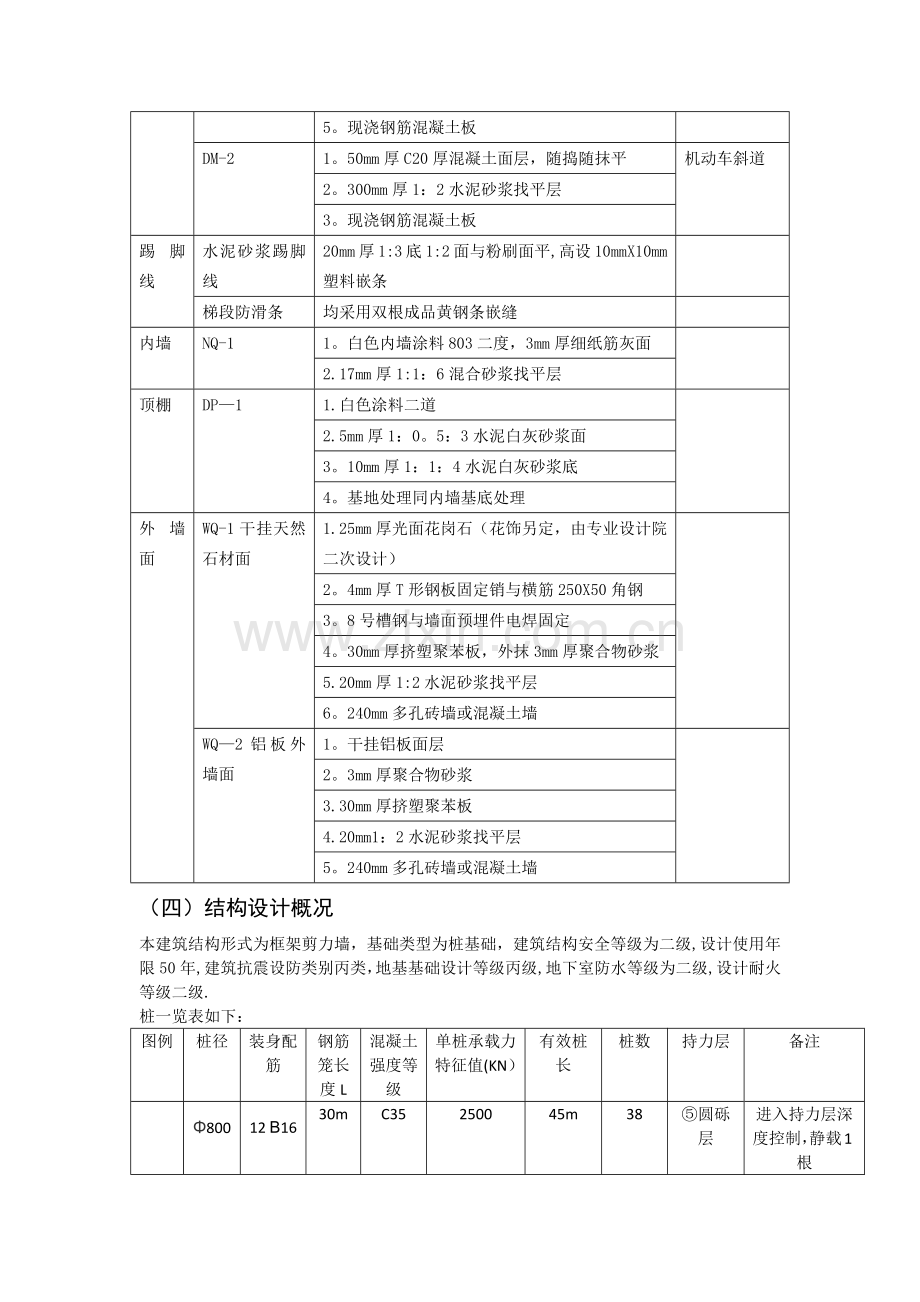

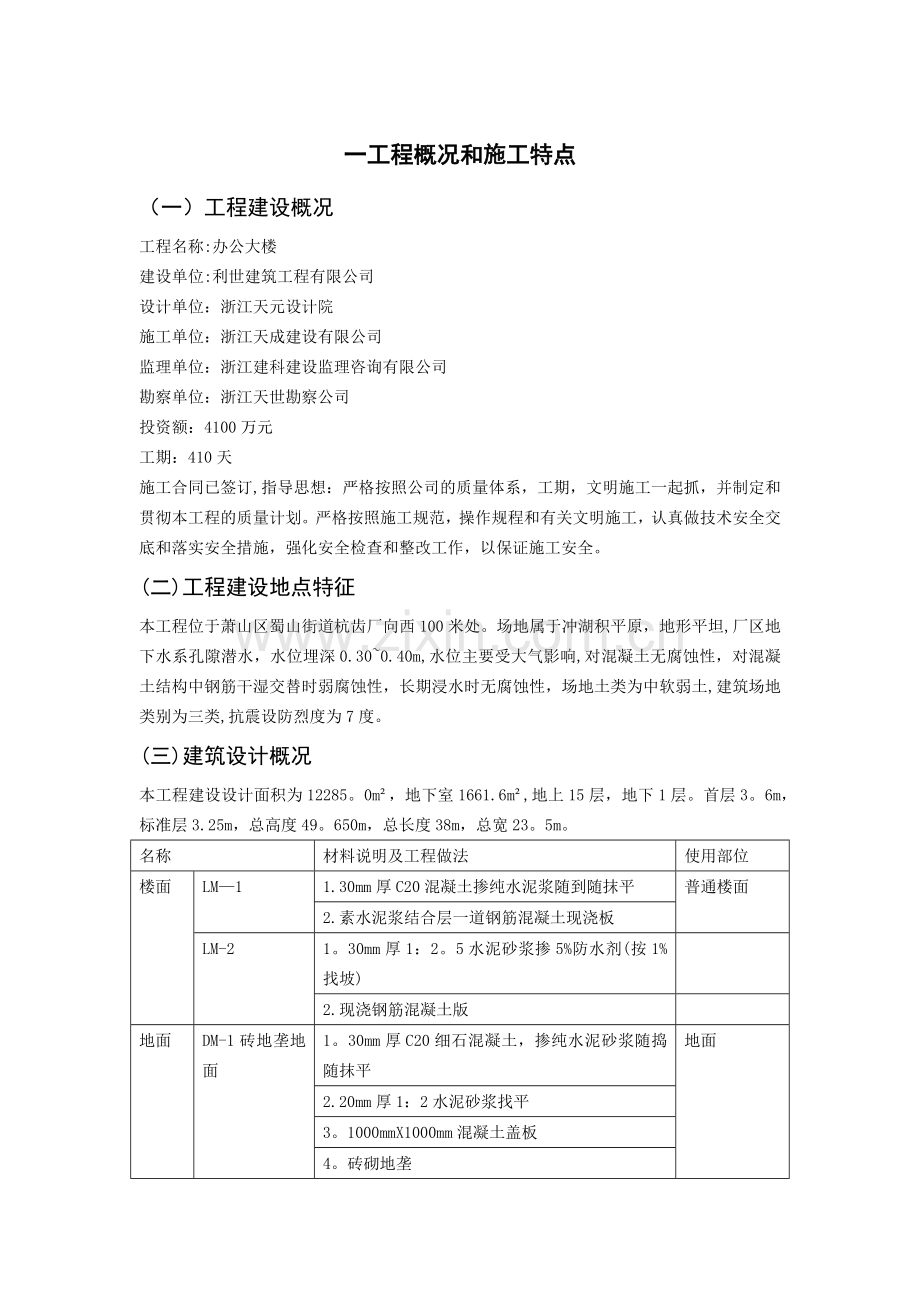

一工程概况和施工特点 (一)工程建设概况 工程名称:办公大楼 建设单位:利世建筑工程有限公司 设计单位:浙江天元设计院 施工单位:浙江天成建设有限公司 监理单位:浙江建科建设监理咨询有限公司 勘察单位:浙江天世勘察公司 投资额:4100万元 工期:410天 施工合同已签订,指导思想:严格按照公司的质量体系,工期,文明施工一起抓,并制定和贯彻本工程的质量计划。严格按照施工规范,操作规程和有关文明施工,认真做技术安全交底和落实安全措施,强化安全检查和整改工作,以保证施工安全。 (二)工程建设地点特征 本工程位于萧山区蜀山街道杭齿厂向西100米处。场地属于冲湖积平原,地形平坦,厂区地下水系孔隙潜水,水位埋深0.30~0.40m,水位主要受大气影响,对混凝土无腐蚀性,对混凝土结构中钢筋干湿交替时弱腐蚀性,长期浸水时无腐蚀性,场地土类为中软弱土,建筑场地类别为三类,抗震设防烈度为7度。 (三)建筑设计概况 本工程建设设计面积为12285。0m²,地下室1661.6m²,地上15层,地下1层。首层3。6m,标准层3.25m,总高度49。650m,总长度38m,总宽23。5m。 名称 材料说明及工程做法 使用部位 楼面 LM—1 1.30mm厚C20混凝土掺纯水泥浆随到随抹平 普通楼面 2.素水泥浆结合层一道钢筋混凝土现浇板 LM-2 1。30mm厚1:2。5水泥砂浆掺5%防水剂(按1%找坡) 2.现浇钢筋混凝土版 地面 DM-1砖地垄地面 1。30mm厚C20细石混凝土,掺纯水泥砂浆随捣随抹平 地面 2.20mm厚1:2水泥砂浆找平 3。1000mmX1000mm混凝土盖板 4。砖砌地垄 5。现浇钢筋混凝土板 DM-2 1。50mm厚C20厚混凝土面层,随捣随抹平 机动车斜道 2。300mm厚1:2水泥砂浆找平层 3。现浇钢筋混凝土板 踢脚线 水泥砂浆踢脚线 20mm厚1:3底1:2面与粉刷面平,高设10mmX10mm塑料嵌条 梯段防滑条 均采用双根成品黄钢条嵌缝 内墙 NQ-1 1。白色内墙涂料803二度,3mm厚细纸筋灰面 2.17mm厚1:1:6混合砂浆找平层 顶棚 DP—1 1.白色涂料二道 2.5mm厚1:0。5:3水泥白灰砂浆面 3。10mm厚1:1:4水泥白灰砂浆底 4。基地处理同内墙基底处理 外墙面 WQ-1干挂天然石材面 1.25mm厚光面花岗石(花饰另定,由专业设计院二次设计) 2。4mm厚T形钢板固定销与横筋250X50角钢 3。8号槽钢与墙面预埋件电焊固定 4。30mm厚挤塑聚苯板,外抹3mm厚聚合物砂浆 5.20mm厚1:2水泥砂浆找平层 6。240mm多孔砖墙或混凝土墙 WQ—2铝板外墙面 1。干挂铝板面层 2。3mm厚聚合物砂浆 3.30mm厚挤塑聚苯板 4.20mm1:2水泥砂浆找平层 5。240mm多孔砖墙或混凝土墙 (四)结构设计概况 本建筑结构形式为框架剪力墙,基础类型为桩基础,建筑结构安全等级为二级,设计使用年限50年,建筑抗震设防类别丙类,地基基础设计等级丙级,地下室防水等级为二级,设计耐火等级二级. 桩一览表如下: 图例 桩径 装身配筋 钢筋笼长度L 混凝土强度等级 单桩承载力特征值(KN) 有效桩长 桩数 持力层 备注 Φ800 12 B16 30m C35 2500 45m 38 ⑤圆砾层 进入持力层深度控制,静载1根 Φ700 10 B16 30m C35 1850 45m 38 ⑤圆砾层 进入持力层深度控制,静载1根 Φ600 8 B16 30m C35 1350 45m 4 ⑤圆砾层 进入持力层深度控制 Φ600 10 B22 45m C35 1350/650 45m 5 ⑤圆砾层 抗拔桩,进入持力层深度控制,静载1根 Φ600 8B 18 36m C35 950/450 36m 17 ④-1粉质粘土 抗拔桩,桩长控制 Φ600 8 B16 37m C35 650/280 27m 5 ③-2粉质粘土 抗拔桩,桩长控制 主要结构材料 1钢筋 HPB235级钢以Φ表示:fy=210N/㎡,相应的电焊条采用E43型; HRB335级钢以 B表示fy=300N/㎡,相应的电焊条采用E50型; 各种型钢、钢板用Q235B(C)碳素结构钢,相应的电焊条采用E43型 抗震等级为一、二级的框架结构,其纵筋采用普通钢筋时,钢筋的抗拉强度实测值与屈服强度实测值的比值≥1.25;且钢筋屈服强度实测值与强度标准值比值≤1.3. 2混凝土 项目名称 构件部位 混凝土强度 备注 基础垫层 C15 圈梁、构造柱、现浇过梁 C20 标准构件 按标准图要求 办公大楼 基础标高10。70(含)以下 C35 地下室采用P8抗渗混凝土 标高10.170~26。420(含) C30 标高26.420以上 C25 水箱采用P6抗渗混凝土 注:1、环境类别;±0。000标高以下部分为三类;±0。000标高以上部分为一类; 2、三类混凝土最大碱含量应小于3Kg/m³,最大氯离子含量应小于0。1%,最小水泥量300Kg/m³,最大水灰比0。50;一类混凝土最大氯离子含量应小于1。0%,最小水泥用量 225Kg/m³,最大水灰比0。68. 3砌体 构件部位 砖、砌块强度等级 砂浆强度等级 备注 ±0。000标高以下室外部分 MU15标准砖 M7。5 水泥砂浆 填充墙 ±0。000标高以上内部隔墙、地下室室内 MU7.5砌块 M7.5 混合砂浆 ±0.000标高以上外墙 MU10多孔砖 M7。5 混合砂浆 注:多孔砖容重不大于13kn/m³,砌块容量应不小于8kn/m³ (五)施工条件 本工程地处公交车站附近,人流量较多。场地已三通一平,建设单位在现场提供500kw施工用电变压器,现场可提供一个施工用水接驳点和一个施工用电接驳点.施工现场交通比较便利外运物资设备均可到达.施工单位已将本工程项目施工所需劳动力,机械设备及主要材料等均在场外落实 (六)施工特点 本工程整体结构较为简洁,施工时应严格按照设计要求进行施工,确保施工质量,本工程工期短,施工工程量大,施工过程中重点抓好工程进度的控制及质量的控制。工作面交叉作业多,安全上存在一定隐患,因此需加强安全措施。 二施工部署 (一) 总体安排 本工程是一项综合性强,功能多,建筑装饰和设备安装要求较高,按一类建筑设计的项目,因此承担此项任务时,我们调配了一批年富力强,经验丰富的施工管理人员组成现场管理班子周秘计划,科学安排,严格管理,精心组织施工,安排好各专业工种的配合和交叉作业,同时组织一大批操作技能熟练,素质高的专业技术工人,发扬求实创新团结拼搏的企业精神,公司优先调配施工机械器具积极引进新技术,新装备,和新工艺,以满足施工需要。 (二) 施工目标 1质量目标:确保工程质量,验收一次合格,并争创湘湖杯。 2安全目标:1杜绝重大伤害事故,少一半事故,2无重大责任事故,3无重大安全隐患,4无刑事案件发生 3进度目标:按时完成施工任务,争取提前施工 4成本目标:在保证工程质量的情况下,节约成本 5环境目标:文明施工。争创“标化工地” (三)施工顺序 本工程场地狭窄,地基上还残留着老地基及其他障碍物,因此应及时清除,并插入基坑支护及塔吊,积极拓展工作面,以减少窝工和返工损失,从而加快工程进度缩短工期. 1施工段划分 工程分为:基础,主体,装修,屋面,设备安装和调试工程 2施工段划分 基础,主体主楼工程分两段施工,辅房单列不分段 (四) 工程管理组织结构形式 项目总指挥 项目经理 现场施工组 安全保卫组 财务计划组 物资采购组 专家技术组 成品技术组 质检组 物资管理组 项目总程师 项目负责人 生产项目经理 实行项目法施工,从工区抽调强有力的技术骨干组成项目管理班子和施工班组。 项目管理班子主要成员名单见表: 项目管理班子主要成员名单 岗位 姓名 职称 项目经理 赵茜 高级工程师 技术负责人 孙立 高级工程师 土建施工员 周屋 工程师 水电施工员 郑旺 高级工程师 质检员 冯陈 工程师 安全员 楮卫 工程师 材料员 蒋沈 工程师 资料员 韩杨 工程师 暖通施工员 朱秦 工程师 五施工准备 (一)施工准备 1)调查研究有关的工程丶水文地质资料和地下障碍物,清除地下障碍物. 2)定位放样,设置必要的测量标志,建立测量控制网. 3)钻孔灌注桩施工的同时,插入基坑支护丶塔吊基础加固,做好施工现场道路及明沟排水工作. 4)根据建设单位已经接通的水丶电源,按桩基丶地下室和主体结构阶段的施工要求延伸水丶电管线。 5)临时设施,见表1。主体施工阶段,即施工高峰期,除了利用部分应予拆除,可暂缓拆除的旧房作临设外,还可利用建好的地下室作职工临时宿舍. 临设一览表 表1 名称 计算量 结构形式 建筑面积m² 备注 钢筋加工棚 40人 敞开式竹(钢)结构 24x5=120 3m²/人在旧房加宽 木工加工棚 60人 敞开式竹(钢)结构 24x5=120 2m²/人 职工宿舍 200人 二层装配式活动房 6x3x10x2=360 双层床统铺 职工食堂 200人 利用旧房屋加设砖混工棚 12x5=60 办公室 23人 二层装配式活动房 6x3x10x2=360 拌和机棚 2台 敞开钢棚 12x7=84 厕所 利用现有旧厕所 4x5x2=40 高峰期另行设置 水泥散装库 20tx2 成品购入 用地 2。5x2.5x2=12。5 6)按地质资料丶施工图,作好施工准备;根据施工进程及时调整相应的施工方案。 7)劳动力调度,各主要阶段的劳动力计划用量见表2 劳动力计划表 表2 专业工种 基础 主体 装修 人数 班组 人数 班组 人数 班组 木工 43 2 77 4 20 1 钢筋工 24 1 40 2 泥工(钢筋工) 37 2 55 2 (瓦工) 24 1 (抹灰) 56 3 架子工 4 1 12 1 土建电工 2 1 4 1 2 油漆工 18 1 其他 3 1 6 3 小计 113 194 123 注:表中砌体工程列入装修。 8)主要施工机具见表2—9. 主要施工机具一览表 序号 机具名称 规格型号 单位 数量 备注 1 潜水钻孔打桩机 电动式30X2kw 台 1 备Φ800、/1000、Φ1100钻头 2 泥浆泵(灰浆泵) 直接作用式HB6—3 台 1 3 污水泵 台 1 备用 4 砂石泵 与钻机配套 台 1 泵举反循环排渣时 5 单斗挖掘机 W1—60、W2-100 台 1 地下室掘土 6 自卸汽车 QD351或QD352 辆 另行组合 根据弃土运输实际组合 7 水泥搅拌机 JZC350 台 2 8 履带吊或汽车吊 W1—50型或QL3-16 台 2 吊钢筋笼 9 附着式塔吊 QTZ40C 台 1 10 钢筋对焊机 UN100(100kVA) 台 1 11 钢筋调直机 GT4—1A 台 1 12 钢筋切割机 GQ40 台 1 13 单头水泥搅拌桩机 台 2 用于围护性 14 钢筋弯曲机 GW32 台 1 15 剪板机 Q1-2020×2000 台 1 16 交流电焊机 BSI—330 21kVA 台 1 17 交流电焊机 轻型 台 2 18 插入式振动机 V30、V38、V48、V60 台 7 其中V-48四台 19 平板式振动机 台 2 20 真空吸水机 ZF15、ZF22 台 1 21 混凝土抹光机 HZJ—40 台 1 22 潜水泵 扬20m、153㎡/h 台 3 备用1台 23 瓦市打夯机 HW60 台 2 24 压刨 MB403 B300mm 台 1 25 木工平刨 M506 B600mm 台 2 26 圆盘锯 MJ225φ500、φ300 台 2 27 多用木工车床 台 1 28 弯管机 W27-60 台 1 29 手提式冲击钻 BCSZ、SB4502 台 5 30 钢管 φ48 吨 110 挑脚手50t,安全网10t支撑100t 31 井架(含卷扬机) 3.5×27。5kW 台 2 32 人力车 100kg 辆 20 33 安全网 10cm×10cm目、宽3m ㎡ 2000 34 钢木竹楼板模板体系 早拆型 ㎡ 2400 35 安全维护 宽幅编织布 ㎡ 2000 36 竹脚手片 800×1200 片 2500 37 电渣压力焊 14kW 台 1 38 灰浆搅拌机 UZJ—2003㎡/h 台 2 39 混凝土搅拌机 350L 台 1 9)材供应计划见表2—10 材料名称 数量(吨) 其中:桩基工程(吨) 基础、地下室、主体及装修(吨) 42.5硅酸盐水泥 6100 710 5390 钢筋 1006 78 928 其中:φ6 105 20 85 φ8 33 15 18 φ10 123 123 φ12 84 84 φ14 22 15.8 6.2 φ16 225 225 φ18 129 13.1 115。9 φ20 132 29 103 φ22 98 98 φ24 55 55 注: 1。表列两种材料不包括支护及其他施工技术措施耗用量. 2。桩基工程两种材料,水泥在开工前一个月提供样品20t,开工前5天后陆续进场,钢筋在开工10天前进场. 3。基础地下室工程两种材料,水泥开工后第40天陆续进场,钢筋在开工后陆续进场。 4。主体、装修工程两种材料,开工后按提前编制的供应计划组织进场。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
