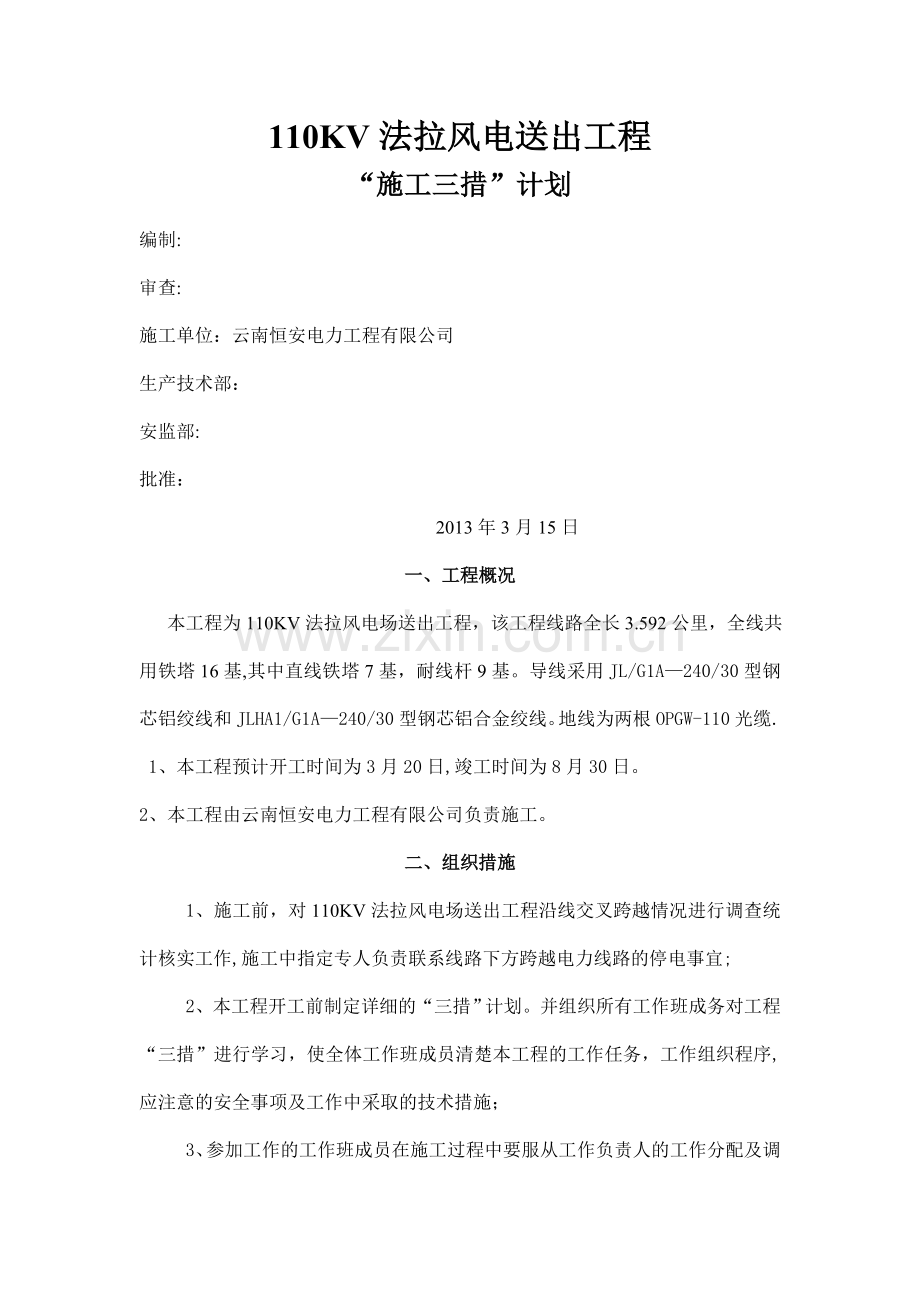

资源描述
110KV法拉风电送出工程
“施工三措”计划
编制:
审查:
施工单位:云南恒安电力工程有限公司
生产技术部:
安监部:
批准:
2013年3月15日
一、工程概况
本工程为110KV法拉风电场送出工程,该工程线路全长3.592公里,全线共用铁塔16基,其中直线铁塔7基,耐线杆9基。导线采用JL/G1A—240/30型钢芯铝绞线和JLHA1/G1A—240/30型钢芯铝合金绞线。地线为两根OPGW-110光缆.
1、本工程预计开工时间为3月20日,竣工时间为8月30日。
2、本工程由云南恒安电力工程有限公司负责施工。
二、组织措施
1、施工前,对110KV法拉风电场送出工程沿线交叉跨越情况进行调查统计核实工作,施工中指定专人负责联系线路下方跨越电力线路的停电事宜;
2、本工程开工前制定详细的“三措”计划。并组织所有工作班成务对工程“三措”进行学习,使全体工作班成员清楚本工程的工作任务,工作组织程序,应注意的安全事项及工作中采取的技术措施;
3、参加工作的工作班成员在施工过程中要服从工作负责人的工作分配及调遣,听从统一指挥;
4、施工中对工作班组织进行合理的划分,各工作小组统一由现场工作总负责人指挥,认真贯彻落实应采取的各项安全措施和技术措施,保证施工安全、顺利完成。
5、施工过程中工作人员需检查施工质量作好施工记录;
6、施工前,准备好本工作施工所需材料及工具器;
7本工程管理体系如下:
工程总负责人:
交叉跨越停送电线负责人:
技术及安全总负责人:
现场工作总负责人:
现场工作安全技术负责人:
工作班成员共30人
8、管理体系如下图
工程及工作负责人:
工作票签发人:
技术及安全总负责人:
现场工作总负责人:
现场工作安全技术负责人:
工作班人员:宗小林、罗开发等共30人
10、本工程施工所需机器及工具计划:
(1)机动绞磨各二台:(2)抱杆1副;(3)对讲机15对;(4)手搬葫芦5T4个;(5)卡线器8个;(6)钢丝绳7根;(8)铁桩14根;(8)钢丝套16条;(9)卸扣20个;(10)吊绳10根;(11)滑轮30个;(12)脚扣2付;(13)安全带20付;(14)110KV、10KV验电器各2支;(15)35KV接地线两组,10KV接地线二组;(16)遮拦网、安全警示牌若干。
三、技术措施
1、本工程为110KV法拉风电场送出工程,整个工程工期紧,所需人力较多;
2、工程开工前组织工作人员进行技术交底.本工程的“三措"应认真组织班组人员(包括增援人员,民工)学习,使工作人员明确工作任务及树立安全质量意识,保质保量按期地完成工作.
3、施工顺序如下图:
确定停电时间
现场施工准备作好安全措施
前期准备工作
线路改道工作
作好施工质量检查及施工记录
施工结束
4、本工程所使用的110KV验电器及10KV验电器在使用前须在相应电压等级带电设备上试验,确认合格完好后才能带到现场使用.
5、每一基杆干塔的工作负责人必须对该工作段的工作任务、工作质量及安全检查负责;
6、大修中所需工器具及材料应事先备齐,并检查合格;
7、在放线时,应注意线材不能出现金钩及断股;
8、展放新线工作前,工作负责人应通知沿线工作人员,得到沿线工作人员回答安全后,才能指挥放线。展放线时,沿线必须有人巡回监护.防止线施伤、卡住及伤害沿线人员;
9、在同一个耐张段的首末两端分别进行放线和紧线,放线采用人工和牵引结合的方法进行放线,具体方案根据现场情况而定,紧线采用机动绞磨和手扳葫芦进行紧线工作;
10、放线侧把新的钢绞线抬放到预定的位置,打好临时拉线,做好放线准备工作;
11、收线侧把侧把机动绞磨(手板葫芦)安装做好准备、打好临时拉线;
12、在该耐张段内的直线塔上,必须准备好一根大的无头绳、两个滑轮和扳手等必要的工具,做好上塔的准备;
13、对于施工段内的交叉跨越电力线路必须提前做好停电工作,施工前应得到交叉跨越电力线路所属单位停电通知后,上塔验电、挂接地线方可施工,跨越的公路上必须设看守,随时保持与现场工作总负责人的联系;
14、在接到现场工作总负责人可以上塔工作的通知后,各塔人员方可上塔工作;
15、当新线放线完毕,绞磨侧可停止牵引,并通知放线侧开断新线做头(安装锲型线夹)并挂好;
16、放线侧挂好线后,绞磨侧方可紧线,当导线收到预定高度时,调整好弧垂,然后划印并做头,线更换后的弛度按设计驰度的要求进行调整;
17、在紧线时,不得有人站在线路内侧.紧线时如发现架空地线被障碍物挂住,应呼叫立即停止绞磨。停磨后去抬线的工作人员必须站在线外侧,且手心向上;
18、当做好头之后,负责直线塔人员可以上塔拆除直线滑轮,并安装悬垂线夹及防振锤;
19、完成相应的附件安装及自检消缺工作;
20、拆除两端的临时拉线、接地线、工具和清理现场;
21、基础开挖时,要装设围栏、避免人畜掉入坑内;
22、铁塔基础开挖爆破时,要用炮网盖住,严谨石子打伤行人和损坏房屋.
四、安全措施
1、本工程开工前与调度联系停电事宜办理线路第一工作票,线路停电后上杆塔验电挂接地线。
2、本工程施工必须在良好天气情况下进行,雨天及雷雨天气不得从事安装工作,工作开始前,先验电,确认线路停电后,在施工范围两端设置工作接地线;
3、所搭跨越架应稳固安全;
4、对于所跨越的线路(10KV、0.4KV),施工前负责人须到现场认真复核确认无误后联系停电事宜;
5、所跨越的线路停电后,工作人员应先上杆验明线路无电后,在做好安全措施后,所挂接地线须位于跨越施工范围两端,并应派专人负责看守,然后才能进行施工;
6、工作负责人必须严格遵守工作票制度、工作许可制度、工作监护制度、工作间断制度、工作终结和恢复送电制度;
7、开工前认真组织本班组人员进行技术交底,学习本工程“三措"了解本工作的具体内容和各项安全措施,牢固树立工作人员的安全意识;
8、在运输工器具及材料时,应该检查物体的牢固性,防止运输中滑脱及碰撞伤人;
9、对各承力及登高工器具应严格检查,确保施工安全;
10、放线、撤线和紧线工作,均应设专人统一指挥,统一信号,启动前检查紧线工具及设备是否良好;
11、工作中,工作负责人(监护人)必须始终在工作现场,对工作班人员的安全认真监护,及时纠正不安全的动作。如工作负责人必须离开工作现场时,应临时指定负责人,并设法通知全体工作人员及工作许可人;
12、工作人员应相互关心施工安全,互相监督,严格遵守安全操作规程;
13、杆塔上工作人员必须系安全带,所有工作人员必须正确佩戴安全帽,无事不得在塔上行走逗留;
14、杆塔上人员注意管理工器具,防止高空落物,严禁塔上丢掷工器具材料等,如发现做严重性违章处理;
15、工作结束后,必须检查线路检修地段的状况以及在杆塔上,导线上有无遗留的工器具、材料等,通知并查明全部工作人员确由杆塔上撤下后,命令拆除接地线;
16、经工作负责人检查线路上人员已全部撤离、安全措施已经拆除、线路上无异物已具备送电条件后,方能向地调申请恢复送电;
17、工作负责人检查所跨越的线路(10KV、0.4KV)线上安全措施拆除、人员撤离、线路已经恢复备送电条件后方可调度通知恢复送电;
18、停电、验电、挂接地线应设专人负责,并作好监护;
19、在工作过程中,严格遵守《电力安全工作规程(电力线路部分)》有关规定,工作人员发现有不安全的因素应立即向工作负责人小汇报,等候处理后才能重新开始工作;
20、结束后,严格按“三级”质量制度进行检查。
展开阅读全文
